BRASIL ENGENHARIA I METRÔ DE SÃO PAULO

Expansão da Linha 2-Verde

P

EDUARDO MAGGI*, FERNANDO ANDRADE BUARQUE DE GUSMÃO**, IRAN BENEDICTO CASSONI LEITE***, ARLINDO JOSÉ GIAMPÁ****, ANSELMO TEMPLE*****, SHINJIRO UCHIDA******

INTRODUÇÃO rojetada de forma perimetral, intercepta importantes eixos radiais, facilitando o deslocamento dos passageiros, bem como a ligação de sub centros importantes do Município de São Paulo, como Vila Prudente, Penha, Vila Carrão e Parque Novo Mundo, Ponte Grande e o Internacional Shopping de Guarulhos, no Município de Guarulhos. Em junho de 2019 foram retomados os contratos suspensos, compreendendo a execução do projeto executivo, obra civil e via permanente, está prevista para ser concluída no ano de 2026 e ampliará sua extensão em 8,3 km. Atualmente grande parte da população é obrigada a se deslocar até o centro da cidade, para acessar as regiões norte ou o sul do município, ou até mesmo a região da Av. Paulista, um dos principais polos administrativos e serviços da metrópole. Com a implantação do Trecho Vila Prudente – Penha, ocorrerá a opção de deslocamento pela malha metro-ferroviária através da integração na Estação Penha, da Linha 2 – Verde com a Linha 3 –

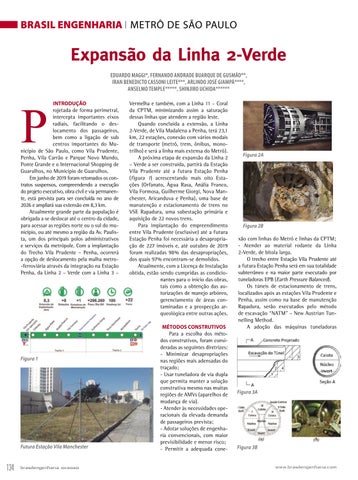

Figura 1

Futura Estação Vila Manchester

134

BRASILengenharia 01/2020 BRASILENGENHARIA

Vermelha e também, com a Linha 11 – Coral da CPTM, minimizando assim a saturação dessas linhas que atendem a região leste. Quando concluída a extensão, a Linha 2-Verde, de Vila Madalena a Penha, terá 23,1 km, 22 estações, conexão com vários modais de transporte (metrô, trem, ônibus, monotrilho) e será a linha mais extensa do Metrô). A próxima etapa de expansão da Linha 2 – Verde a ser construída, partirá da Estação Vila Prudente até a futura Estação Penha (figura 1) acrescentando mais oito Estações (Orfanato, Água Rasa, Anália Franco, Vila Formosa, Guilherme Giorgi, Nova Manchester, Aricanduva e Penha), uma base de manutenção e estacionamento de trens no VSE Rapadura, uma subestação primária e aquisição de 22 novos trens. Para implantação do empreendimento entre Vila Prudente (exclusive) até a futura Estação Penha foi necessária a desapropriação de 227 imóveis e, até outubro de 2019 foram realizadas 98% das desapropriações, dos quais 97% encontram-se demolidos. Atualmente, com a Licença de Instalação obtida, estão sendo cumpridas as condicionantes para o início das obras, tais como a obtenção das autorizações de manejo arbóreo, gerenciamento de áreas contaminadas e a prospecção arqueológica entre outras ações. MÉTODOS CONSTRUTIVOS Para a escolha dos métodos construtivos, foram consideradas as seguintes diretrizes: - Minimizar desapropriações nas regiões mais adensadas do traçado; - Usar tuneladora de via dupla que permita manter a solução construtiva mesmo nas muitas regiões de AMVs (aparelhos de mudança de via). - Atender às necessidades operacionais da elevada demanda de passageiros prevista; - Adotar soluções de engenharia convencionais, com maior previsibilidade e menor risco; - Permitir a adequada cone-

Figura 2A

Figura 2B

xão com linhas do Metrô e linhas da CPTM; - Atender ao material rodante da Linha 2-Verde, de bitola larga. O trecho entre Estação Vila Prudente até a futura Estação Penha será em sua totalidade subterrâneo e na maior parte executado por tuneladoras EPB (Earth Pressure Balanced). Os túneis de estacionamento de trens, localizados após as estações Vila Prudente e Penha, assim como na base de manutenção Rapadura, serão executados pelo método de escavação “NATM” – New Austrian Tunnelling Method. A adoção das máquinas tuneladoras

Figura 3A

Figura 3B

www.brasilengenharia.com WWW.BRASILENGENHARIA.COM


Turn static files into dynamic content formats.

Create a flipbook

Articles inside

As perspectivas para os profissionais de metrôs e ferrovias

29min
pages 233-244

Metrô de São Paulo e as universidades paulistas

3min
page 225

Emerald Book da ITA/FIDIC: condições contratuais para obras subterrâneas

30min
pages 226-232

da via permanente da Linha 5-Lilás

12min
pages 221-224

Subestações compactas, oportunidade de receitas acessórias para o Metrô • Protótipo para homologação em laboratório do sistema massa-mola

17min
pages 216-220

Metrôs, espinha dorsal da mobilidade móvel e das cidades sustentáveis

12min
pages 213-215

Companhia do Metrô, uma visão atual de quem a viu nascer

12min
pages 208-212

O Metrô de São Paulo no seu início

8min
pages 206-207

Os 45 anos de manutenção no Metrô – A história traduzida por fotos

4min
pages 199-205

• Os impactos das obras de expansão do Metrô na sociedade e as estratégias de relacionamento com os públicos de interesse

10min
pages 189-193

Linha 15-Prata: trecho São Lucas – São Mateus

16min
pages 182-186

Metrô Consulting

8min
pages 187-188

A comunicação visual das estações do Metrô de São Paulo – processo evolutivo

14min
pages 194-198

corredor verde como elemento de requalificação urbana • Gestão de interferências do meio urbano nas obras civis das estações da

18min
pages 177-181

Ações de relacionamento inclusivas: experiências do Metrô de São Paulo

14min
pages 170-173

Novas tecnologias no relacionamento com o passageiro

17min
pages 165-169

A manutenção para eficiência operacional

8min
pages 159-161

Estratégias de trens direto no Metrô de São Paulo

8min
pages 156-158

A gestão integrada de ação operacional do CCO do Metrô-SP

8min
pages 153-155

Padronização dos processos de fiscalização dos empreendimentos de expansão do Metrô-SP

12min
pages 149-152

• Escavação de túneis da Linha 4-Amarela sob o Córrego Itararé, Pontilhão da Av. Professor Francisco Morato e Adutora de Água Sabesp

13min
pages 144-148

Linha 17-Ouro: atual estágio e perspectivas

19min
pages 138-143

Expansão da Linha 2-Verde

6min
pages 134-135

História da Ouvidoria do Metrô

6min
pages 136-137

Metodologias construtivas e a concepção das estações subterrâneas – O futuro em desenvolvimento

18min
pages 127-133

Dos trilhos às vigas

4min
page 117

A arquitetura das estações do Metrô de São Paulo

29min
pages 109-116

Fechamento entre vigas-guia do monotrilho da Linha 15-Prata

17min
pages 121-126

A evolução do BIM no Metrô de São Paulo

13min
pages 105-108

controle nas extensões de linhas metroferroviárias

17min
pages 101-104

A evolução tecnológica nos novos trens do Metrô • Desafios na implantação do sistema de sinalização e

17min
pages 94-100

Recursos para a automação metroferroviária

17min
pages 91-93

de vibrações e ruídos secundários no Metrô

18min
pages 82-87

• Subestação retificadora móvel e “flex” para obras de expansão metroferroviária e testes de material rodante • O desenvolvimento em mais de duas décadas dos sistemas de amortecimento

9min
pages 78-81

Track Switch, aparelho de mudança de via do monotrilho

3min
page 71

Material rodante da Linha 15-Prata

13min
pages 74-77

Implantação de tecnologia 3D para contagem eletrônica de passageiros

9min
pages 88-90

Subestação Primária São Lucas

5min
pages 72-73

Requisitos de sustentabilidade nos empreendimentos do Metrô-SP

10min
pages 63-65

A importância dos trilhos para as cidades

12min
pages 60-62
Issuu converts static files into: digital portfolios, online yearbooks, online catalogs, digital photo albums and more. Sign up and create your flipbook.
Revista Brasil Engenharia ed 01/2020 by Brasil ENGENHARIA - Issuu
