A. A la Gobernadora Regional, Consejeros Regionales y Consejo Directivo del PERPG, implementar el literal E precedente,ahora.
B. A la Gobernadora Regional, Consejeros Regionales y Consejo Directivo del PERPG, conseguir los 2 millones de dólaresanualespor30años,queserequierenparaelbombeo en“Chilota-Chincune”.
Advertisement
C.AlConsejoDirectivodelFDM,terminar“Chilota-Chincune”, ahora; y publicar el Estado Situacional, técnico, administrativo,financieroylegal,delaobra.

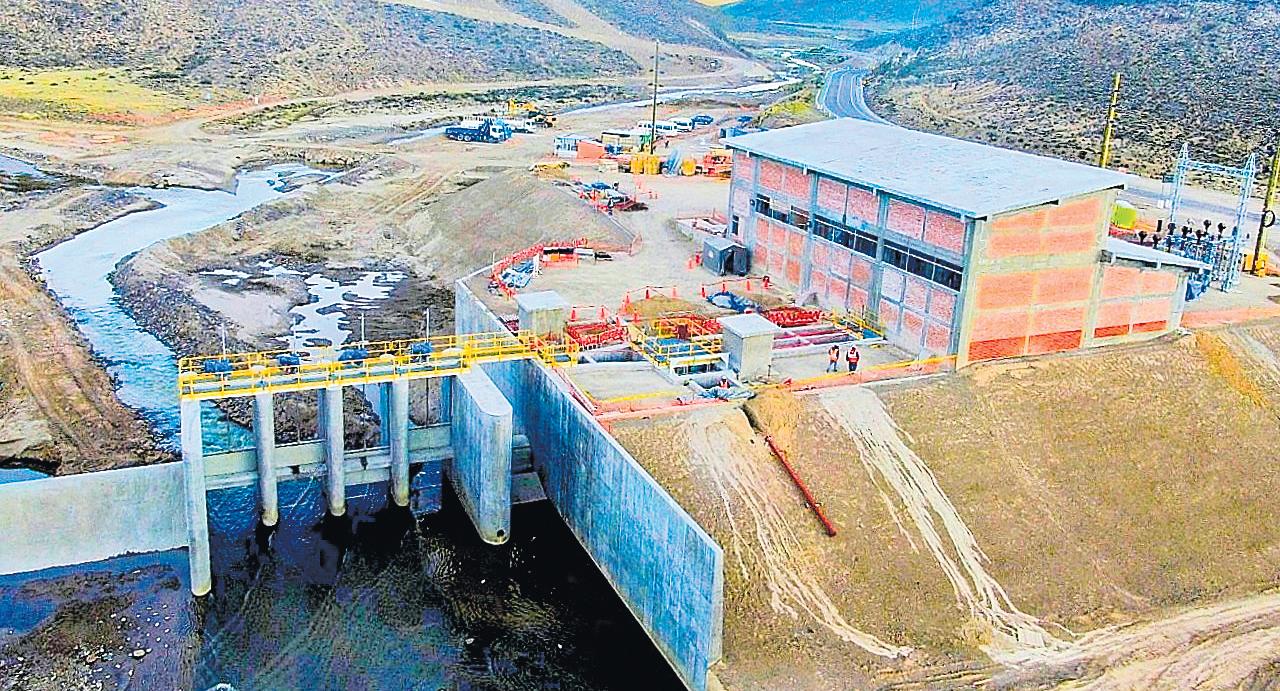

gir los defectos de los 43 sifones que faltan evaluar, costaría25millonesdesoles.Según lo informado por el Ing.Johan Vílchez, los 80 Km de tubería están colocados 30 cm más arriba de lo que dice el expediente y que la compactación apenas alcanzaba el 60% y lo comprometido era 95%; corregir esto, costaría 15 millones de soles (es lo que pidió). Estos serían defectos o vicios ocultos que no vio la ComisióndeRecepción,perohansido identificados por los Gerentes Generales citados. Entonces, corregir estos 2 temas,tendría un costo estimado de 50 millones de soles. Está claro, que OBRAINSAASTALDI tiene que entregar la obrasindefectosoviciosocultos, para conducir un caudal de900l/s(Ing.Mamanie Ing. Vílchez). Esta mal, dejar que paseeltiempo,yliberaralContratista de su responsabilidad y que la reparación se haga con dinero del Estado. Si esto ocurriera, ese dinero tendría que pagarlo los Gobernadores,los Consejeros Regionales, los miembros de los Consejos Directivos del PERPG y del FDM, que han tenido que ver con las demoras, pero, como esto es imposible,por su incapacidad económica, lo más probable es que “Lomas de Ilo”y “Chilota Chincune”queden como están. Así que, el añoquequeda,esvital.
E. Eldía11.02.23heingresado a Invierte.pe al CUI 2166595 del Proyecto Ampliación de la frontera agrícola lomas de Ilo - Moquegua (“Lomas de Ilo”), Formato N°08-A
D. A Anglo American, publicar un Informe Técnico sobre la disponibilidad de los 650 l/s de la Presa Vizcachas, de setiembreadiciembreporlospróximos30años,yformalizar sucompromisodeaportarlosparaelProyecto“LomasdeIlo”.
(*) Tres veces Decano del CIP-Moquegua; desde 1989 (34 años no continuos) fue Director de Estudios, Director Ejecutivo,MiembrodelDirectorio,AsesoryGerenteGeneral delPERPG.
Registros en la Fase de Ejecución y el monto ejecutado es S/322´228,450.91.
F. Desde junio-2017, se han pasado 5 años y 7 meses. En mi opinión, el Ing. Johan Vílchez, después de dar cuenta desushallazgosalConsejoDirectivo del PERPG, debió designar una nueva Comisión de Recepción, y citar mediante Carta Notarial al Consorcio OBRAINSA-ASTALDI y al SUPERVISOR, señalando fechayhorapararealizarlasreales pruebas de funcionamiento con el caudal de 900 l/s, acompañando los hallazgos encontrados; bajo apercibimiento, que de no asistir, se realizará sin su presencia y con la participación de NotarioPúblico;conlocual,encaso noseansatisfactoriaslaspruebas, se dará por no recepcionada la obra, y tendrá un plazo de 4 meses para solucionar los defectos o vicios ocultos que existan. Nota: Claro está, que esta acción, también podrían haberla hecho todos los Gerentes Generales que le siguieron.
G. Ruego a Dios que el Ing. Agapito Mamani no haya logrado la Liquidación de la obra.
H. En este momento estamoshablandodelaresponsabilidad civil por S/ 322´228,450.91 en el Proyecto
“Lomas de Ilo” y de S/ 95'000,000 en la obra “Chilota-Chincune”; en realidad la responsabilidad civil se suma, y es solidaria, porque estas obras son interdependientes; y corre desde junio-2017, principalmente para los Gobernadores Regionales, Consejeros Regionales,el Consejo Directivo del PERPG y el Consejo Directivo del FDM. No olvidar que la responsabilidad del Contratista por defectos o vicios ocultos termina el 05/02/24 (menos de un año,y ya se pasaron 6 años). Nota: No se ha publicado un documento fehaciente que involucrealcontratistaenlaresponsabilidad de defectos o vicios ocultos.
I. Claro está,que si estuvieran satisfactorias: “Lomas de Ilo”y “Chilota-Chincune”, y no setendríalos2millonesdedólares anuales por 30 años para el bombeo de “ChilotaChincune”, la responsabilidad sólo sería de los Gobernadores Regionales que no consiguieron ese dinero.Asimismo, siestuvieransatisfactorias“Lomas de Ilo”, “ChilotaChincune” y el dinero para el bombeo, la responsabilidad sólo sería de Anglo American que no podría aportar los 650 l/s de setiembre a diciembre desuPresaVizcachas.
