Silvana Sevilla-Metrados, presupuesto y programación de obra-RIBA-ULima-2022-02

Page 1

721 Profesor: Fano
Gonzalo Ramces
PORTAFOLIO SILVANA SEVILLA METRADOS, PRESUPUESTO Y PROGRAMACIÓN DE OBRA 20184488
Miranda,
Facultad de Ingeniería y Arquitectura Carrera de Arquitectura Área de Construcción y Estructuras Ciclo 2022 02

R I T E R I O S R I B A

C

CG-1

Habilidad para crear diseños arquitectónicos que satisfagan requerimientos técnicos y estéticos.

CG-3

Conocimiento de las bellas artes, como una influencia sobre la calidad del diseño arquitectónico.

CG-4

Conocimiento adecuado del diseño urbano, planeamiento y las habilidades relacionadas al proceso de planeamiento.

CG-7

Comprensión de los métodos de investigación y preparación de un sumario para un proyecto de diseño .

CG 8

Comprensión del diseño estructural y los problemas de construcción y de ingeniería asociados con el diseño de las edificaciones.

CG 10

Habilidades de diseño necesarias para cumplir los requerimientos de los usuarios dentro de las restricciones impuestas por factores de costos y regulaciones.

CG 11

Conocimiento adecuado de las industrias, organizaciones, regulaciones y procedimientos involucrados en la traducción de conceptos de diseño en edificios y planes integradores dentro de un plan general.

Í N D I C E

Información del curso ………………... Pág.06 Pág.12 Pág.38 Pág.20 Pág.40
EC1 Práctica calificada 01……………….... CG 1 ,CG 3 ,CG 4 ,CG 7 ,CG 8 EC2 Práctica calificada 02…………………. CG 1 ,CG 3 ,CG 4 ,CG 7 ,CG 8 EC2 Proyecto trabajo grupal……………….. CG1, CG3, CG4, CG7, CG8, CG10, CG11 CV…………………………………….…

CG-1 ,CG-3 ,CG-4 ,CG-7 ,CG-8

PRACTICA CALIFICADA 1

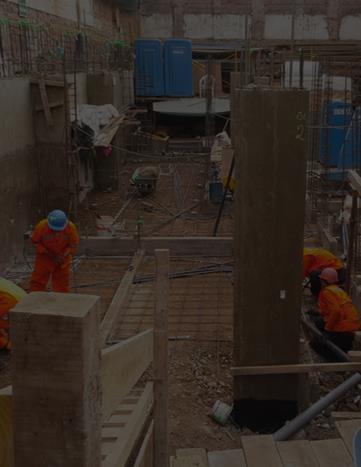

El en siguiente examen se analizaron unos planos de un baño para poder sacar el itemizado de los acabados y luego con los detalles de una placa y una viga tuvimos que metrarlas agregando el metrado del acero.

ENCARGO VALORACIÓN GRADO DE DIFICULTAD TIEMPO EMPLEADO

GRADO DE ENTENDIMIENTO UTILIDAD

APRENDIZAJE

Iniciamos aprendiendo conceptos como: Itemizado y metrados. Para esto debemos saber identificar y leer los cortes para comprender de que se conforman(tipo de muro, tipos de acabados, acero,etc). Pudimos metrar una viga, una columna de concreto armado y acero. Tuvimos como referencia otras tablas como: los empalmes, recubrimientos, anclaje o estribos lo cual es de gran ayuda al momento de metrar el acero.

Para el piso se sacaron las medidas de las locetas

Las medidas de la viga para poder metrar

Se encontraron cuantas pulgadas tiene cada fierro

En la leyenda se sacaron los acabados y aparatos sanitarios

Se calculó la cantidad de varillas con la cantidad y longitud de fierros

Se calculó la altura de los fierros

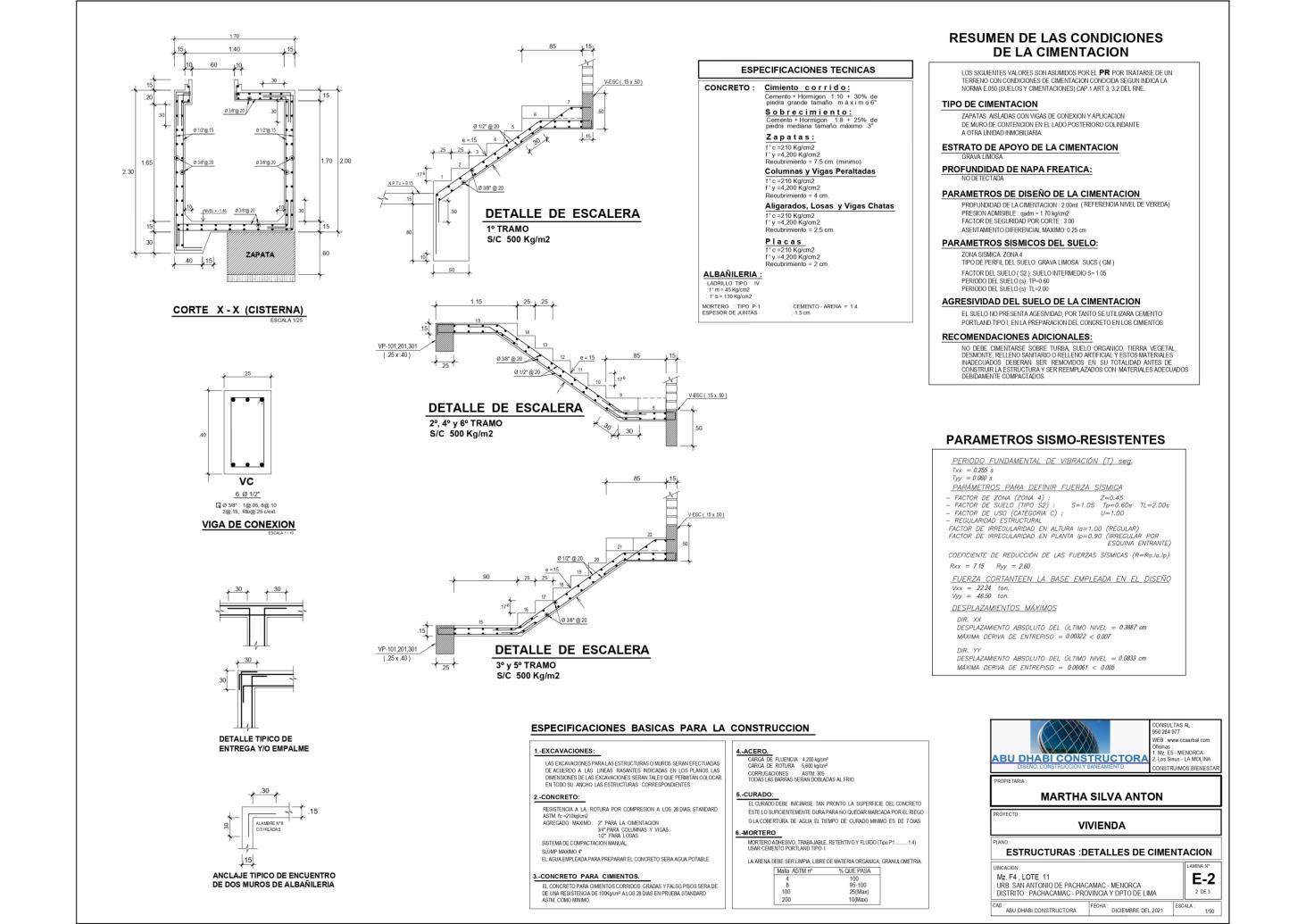

1.Redactar el itemizado de arquitectura del SSHH de la pregunta 5.(2 ptos)

TARRAJEO Y REVOQUES

TARRAJEO 2CM M2

TARRAJEO PRIMERIO M2

TARRAJEO CIELO RASO M2 BRUÑA 5MM M

PISOS Y ENCHAPES

PISO LOCETA CERÁMICA M2 CONTRAPISO PARA PISO (NO EN DETALLE) M2 ZÓCALOS M2

APARATOS SANITARIOS O ACCESORIOS

INODORO RAPID JET COLOR BLANCO C/ASIENTO ELAMINE und LAVATORIO FONTANA TREBOL COLOR BLANCO und LLAVE TREBOL IRIS DE CROMO 1/2" und MEZCLADORA LINEA ECO TREVOL PESADO und PAPELERA DE LOSA BLANCO und TOALLERA CON ANCLAJES DE LOSA und

VIDRIOS Y CRISTALES

CRISTAL TEMPLADO 10MM INCOLORO M2

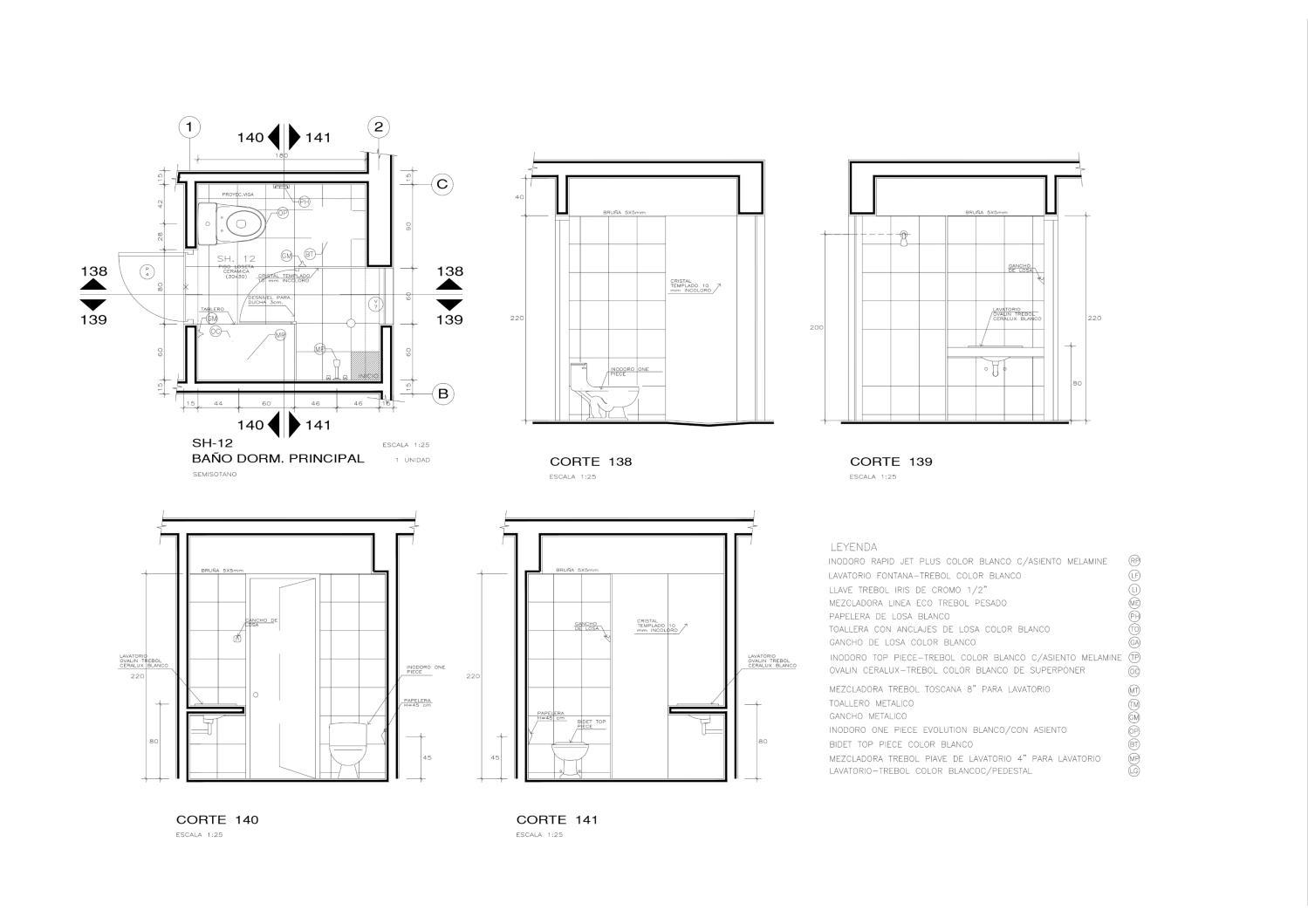

2.Metrar pisos del SSHH que se adjunta en planta y corte.(3 ptos)

Descripción Und
Partida
1 SSHH
Partida Descripción Und Elementos Sub Total Total Cant ancho(m ) alto(m) largo(m) perim (m) área(m2) 1.1 TARRAJEO Y REVOQUES TARRAJEO 2CM M2 TARRAJEO PRIMERIO M2 TARRAJEO CIELO RASO M2 BRUÑA 5MM M 1.2 PISOS Y ENCHAPES PISO LOCETA CERÁMICA 30X30MM M2 1.80 0.00 2.10 3.78 4.14 4.14 0.80 0.00 0.15 0.12 0.20 0.00 1.20 0.24 ZÓCALOS M2 2.20 6.72 14.78 14.78 14.78 1.3 APARATOS SANITARIOS O ACCESORIOS INODORO RAPID JET COLOR BLANCO C/ASIENTO ELAMINE und 1.00 LAVATORIO FONTANA TREBOL COLOR BLANCO und 1.00 LLAVE TREBOL IRIS DE CROMO 1/2" und 1.00 MEZCLADORA LINEA ECO TREVOL PESADO und 1.00 PAPELERA DE LOSA BLANCO und 1.00 TOALLERA CON ANCLAJES DE LOSA und 1.00 1.4 VIDRIOS Y CRISTALES CRISTAL TEMPLADO 10MM INCOLORO M2 2.2 1.96 4.312 4.312 4.312

ELEMENTO DIMEN C E FIERRO ancho(m) largo(m) alto(m) área(m2) Cant Total Total Cant LONG f D 3 5 TOTAL m3 m2 3/8" 5/8" kg.

PLACA 5

0.25 3.25 4.70 0.81 01 3.82 12 4.70 5/8 " 56.40 20 4.70 3/8 " 94.00 13 7.00 3/8 " 91.00

PARCIALES S TOTAL EN ML: 185.00 56.40 Densidad 50.05 kg/m3 3.82 KG/ML: 0.560 1.552 KG M3 M2 S TOTAL EN KG: 103.60 87.53 191.13 # VARILLAS: 21.00 7.00

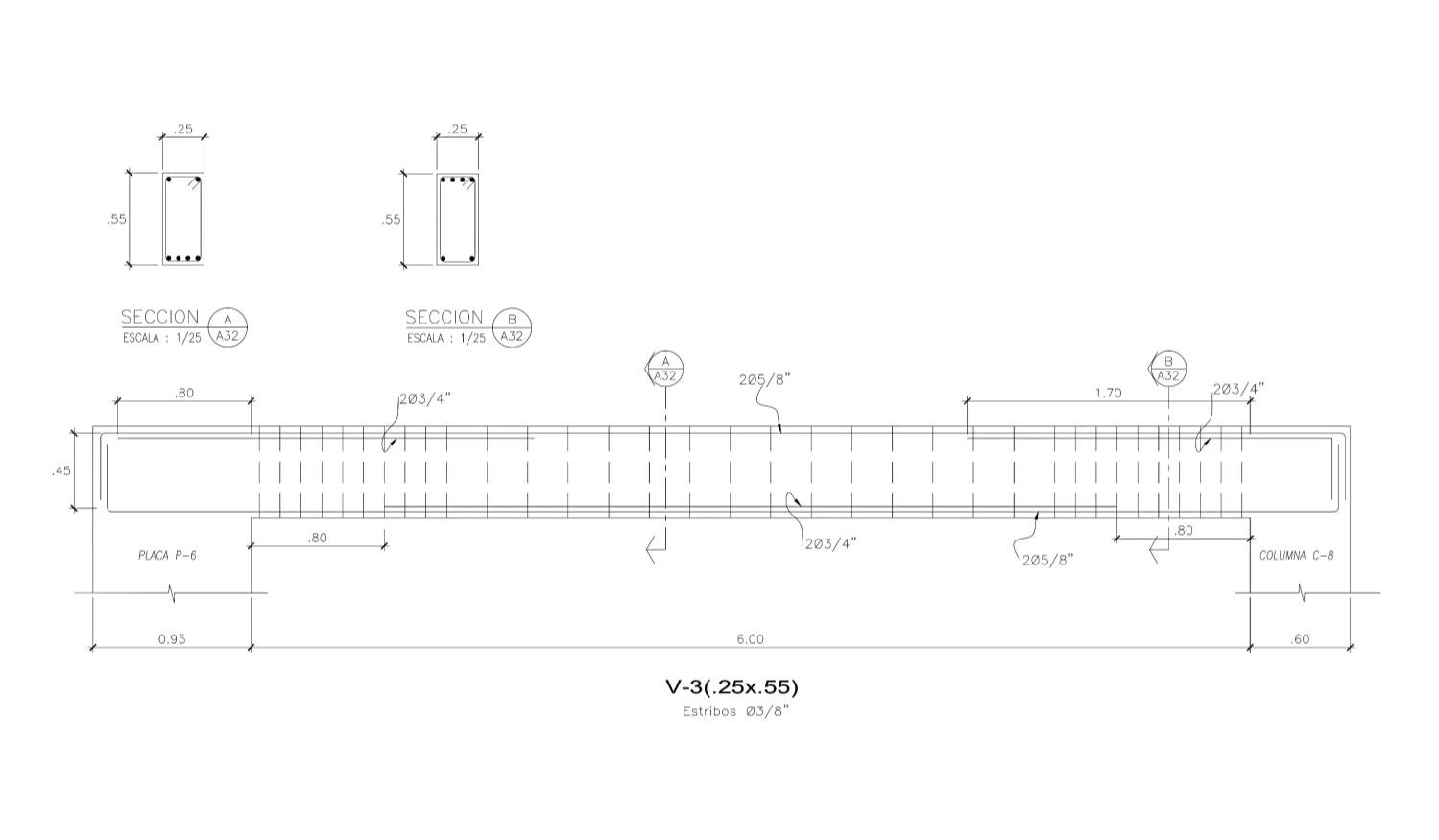

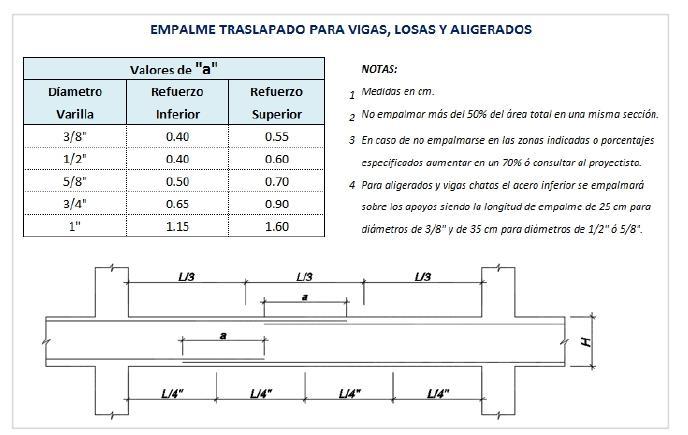

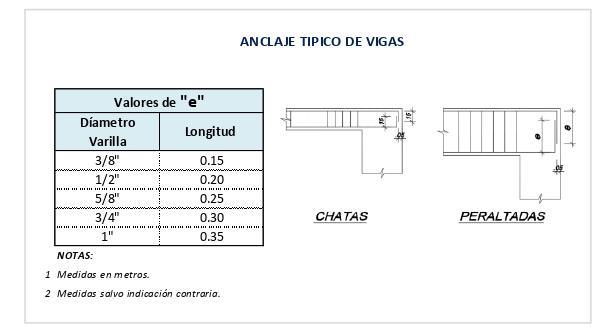

4. Metrar la viga que se adjunta….(7 ptos)

ELEMENTO DIMEN C E FIERRO ancho(m) largo(m) alto(m) área(m2) Cant Total Total Cant LON G D 3 5 TOTAL m3 m2 3/4" 5/8" kg. VIGA 3 0.25 7.55 0.55 1.89 01 1.04 1.89 04 7.55 3/4" 30.20 02 2.30 3/4" 4.60 04 7.55 5/8" 30.20

PARCIALES 1.89 S TOTAL EN ML: 34.80 30.20 Densidad 63.92 kg/m3 1.04 KG/ML: 0.560 1.552 KG M3 M2 S TOTAL EN KG: 19.49 46.87 66.36 # VARILLAS: 4.00 4.00

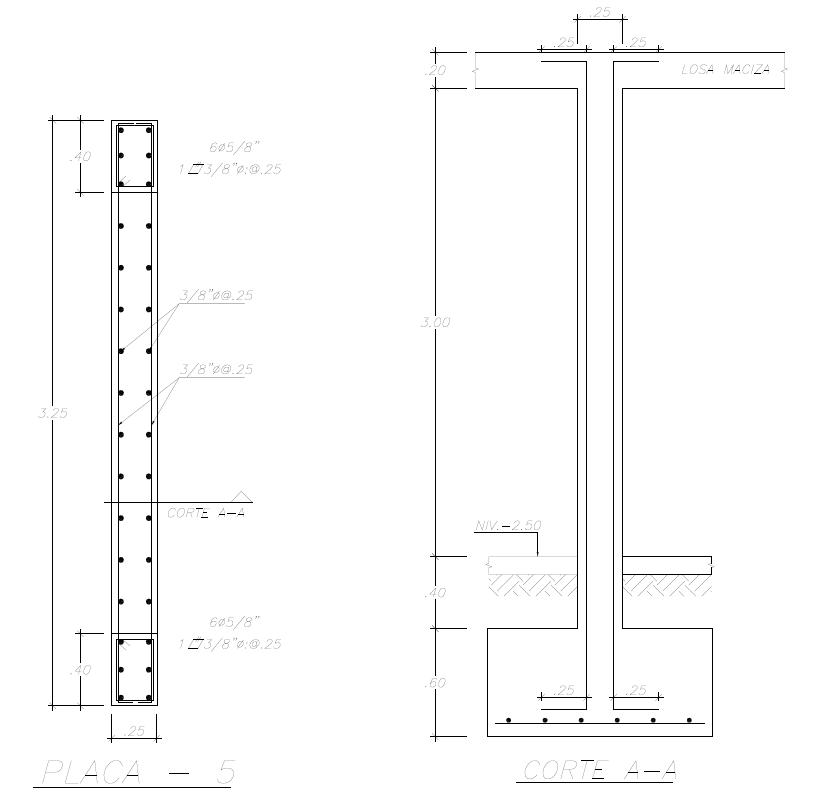

3. Metrar la placa que se adjunta….(5 ptos)

CG-1 ,CG-3 ,CG-4 ,CG-7 ,CG-8

PRACTICA CALIFICADA 2

ENCARGO

El en siguiente examen se nos encargaron responder unas preguntas teóricas , sacar el presupuesto, el análisis de precios unitarios y realizar el cuadro de programación.

VALORACIÓN

GRADO DE DIFICULTAD

TIEMPO EMPLEADO

GRADO DE ENTENDIMIENTO UTILIDAD

APRENDIZAJE

Aprendimos conceptos básicos para los documentos de construcción y como se plantean estos, a demás como calcular el presupuesto de una obra, para ello se necesitó colocar los pasos en orden a su construcción, para ello desarrollamos los APUs para poder sacar el costo de los materiales y herramientas de lo que se va a utilizar en la obra. Para finalizar se calculó cuantos días se va a demorar esta por ello el cuadro de programación fue muy importante para organizarnos.

1.PREGUNTAS TEORICAS

Pregunta 1:

El presupuesto de construcción, también llamado presupuesto de obra, es un documento que contiene el cálculo detallado y anticipado del precio de construcción de una obra.

El total del presupuesto representa todos los costos y gastos que tendrá que asumir el propietario del proyecto para llevarlo a cabo. El presupuesto se elabora en base a los cómputos métricos y a los análisis de precios unitarios de cada una de las partidas que componen el proyecto. Los precios unitarios de las partidas se fundamentan en la certeza del cálculo de los costos de materiales, equipos y mano de obra, directa e indirecta requeridos para la construcción de cada partida.

Pregunta 2:

¿En que consiste un análisis de precios unitarios?

Cada partida del presupuesto constituye un costo parcial, la determinación de cada uno de los costos requiere de su correspondiente análisis de precios unitarios; es decir la cuantificación técnica de la cantidad de recursos (mano de obra, materiales, equipo, maquinaria, herramientas, entre otros), que se requieren para ejecutar cada unidad de la partida y su costo.

¿Qué se entiende por presupuesto de una obra?

Pregunta 3:

¿Qué entiende usted por metrado?

El metrado es el cálculo o la cuantificación por partidas de la cantidad de obra a ejecutar, según la unidad de medida establecida.Por lo tanto, podemos definir a los metrados como un agrupamiento de datos recopilados a partir de cálculos, mediciones y planos de construcción. El objetivo de los metrados es enlistar los trabajos a realizar y calcular los costos de cada uno de ellos.

Pregunta 4:

¿Qué entiende por un proyecto?

Un proyecto corresponde a un conjunto de documentos donde se definen de manera precisa todo sobre la obra de construcción. Consta de un análisis previo con un itemizado, un presupuesto, un análisis de precios unitarios, metrado, etc.

2. CALCULAR EL
TOTAL
PRESUPUESTO

CONCLUSION: Para obtener el costo directo se consideró el metrado de cada partida así como también su costo unitario el cual se multiplica por el metrado y tendremos un total. En la obra hay gastos generales variables(6.94%) y fijos(2.28%), además de la utilidad(10%) lo cual se multiplica por el costo directo y obtendríamos el subtotal al cual se le agrega el IGV(18%) para así al final tener el costo total de la obra.

Und Cuadrilla Cantidad Precio S/. Parcial S/. TOTAL

Mano de Obra 57.74 158.65 Operador de Equipo

Liviano

hh 1 0.32 18.36 5.88

Capataz hh 0.1 0.032 22.03 0.70 Operario hh 1 0.32 18.36 5.88 Oficial hh 2 0.64 15.39 9.85 Peon hh 8 2.56 13.84 35.43 Materiales 91.98

Piedra Grande m3 0.5 36 18.00

Cemento portland tipo I bls 9.73 16.35 159.09 Hormigon m3 0.83 32 26.56 Equipos 8.93

Herramientas manuales % MO 0.03 57.73536 1.73 Mezcladora de Concreto 11 p3 hm 1 0.32 22.5 7.20

Descripción

Und Cuadrilla Cantidad Precio S/. Parcial S/. TOTAL

120.28 340.30 Operador de Equipo

Mano de Obra

Liviano hh 1 0.6667 18.36 12.24 Capataz hh 0.1 0.0667 22.03 1.47 Operario hh 1 0.666666667 18.36 12.24 Oficial hh 2 1.333333333 15.39 20.52 Peon hh 8 5.333333333 13.84 73.81

Materiales 201.41

Piedra Mediana m3 0.42 36 15.12

Cemento portland tipo I bls 9.73 16.35 159.09 Hormigon m3 0.85 32 27.20 Equipos 18.61

Herramientas manuales % MO 0.03 120.28 3.61 Mezcladora de Concreto 11 p3 hm 1 0.666666667 22.5 15.00

3.
OBTENER EL COSTO UNITARIO

Descripción Und Cuadrilla Cantidad Precio S/. Parcial S/. TOTAL

Mano de Obra 197.62 485.76544 Operador de Equipo

Liviano hh 2 1.60 18.36 29.38 Capataz hh 0.2 0.16 22.03 3.52 Operario hh 2 1.60 18.36 29.38 Oficial hh 2 1.60 15.39 24.62 Peón hh 10 8.00 13.84 110.72

Materiales 210.86

Piedra Chancada 1/2" m3 0.53 50.85 26.95 Arena Gruesa m3 0.52 42.37 22.03 Cemento portland tipo I bls 9.73 16.35 159.09 Agua m3 0.19 15 2.79 Equipos 77.29 Herramientas manuales % MO 0.30 197.62 59.29 Vibrador de Concreto 4HP hm 1 0.80 12.5 10.00 Winche electrico 2 tambores hm 1 0.80 10 8.00 Mezcladora de Concreto 11 p3 hm 1 0.80 25 20.00

Cuadrilla Cantidad Precio S/. Parcial S/. TOTAL

Descripción Und 23.24 261.21

Mano de Obra Capataz hh 0.1 0.085 22.03 1.86 Operario hh 1 0.846 18.36 15.53 Peón hh 0.5 0.423 13.84 5.85 Materiales 235.06

Arena Gruesa m3 0.031 42.37 1.31 Cemento portland tipo I bls 0.218 16.35 3.56 Ladrillo KK 9x14x24 Und 390 0.59 230.10 Clavos para Madera c/cabeza 3" kg 0.022 3.81 0.08 Equipos 2.91

Herramientas manuales % MO 0.03 23.24 0.70 Andamio de Madera p2 0.58 3.81 2.21

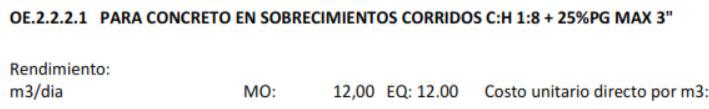

Importante: Para obtener el costo unitario de debe multiplicar la cantidad por el precio. La cantidad se obtiene multiplicando la cuadrilla por 8 entre el rendimiento. Luego se suma el parcial y te sale el costo de precio unitario.

TRABAJO GRUPAL

CG1, CG3, CG4, CG7, CG8, CG10, CG11

ENCARGO

El en siguiente trabajo grupal se pidió realizar todos los documentos necesarios para la construcción de una obra. El cual consiste en Gastos generales(costos variables y fijos), metrado, análisis de precio unitario y presupuesto de la obra.

VALORACIÓN

GRADO DE DIFICULTAD TIEMPO EMPLEADO

GRADO DE ENTENDIMIENTO UTILIDAD

Ubicación: Pachacácamac

Área: 90m2

Proyecto: Vivienda Unifamiliar

Item Descripción

1.00GASTOS GENERALES FIJOS

Und Incidenc ia Meses

S/. Csoto por mes Parcial (S/.) Total (S/.)

S/. 1,160.68

1.01 Preparacion de la propuesta S/. 1,160.68

1.02 Ingeniero de costos

Mes 0.30 0.50 S/. 2,500.00 S/. 375.00

1.03 Visita a obra Est 1.00 1.00 S/. 250.00 S/. 250.00

Gastos de ploteos e insumos oficina Est 1.00 1.00 S/. 300.00 S/. 300.00 Utiles de oficina Est 1.00 1.00 S/. 235.68 S/. 235.68

2.00GASTOS GENERALES VARIABLES

S/. 32,820.00

2.01 Direccion tecnica de obra S/. 12,800.00

Ingeniero residente de obra Mes 0.30 4.00 S/. 4,500.00 S/. 5,400.00

Administrador de obra Mes 0.30 4.00 S/. 3,500.00 S/. 4,200.00

Movilidad y viaticos Mes 1.00 4.00 S/. 800.00 S/. 3,200.00

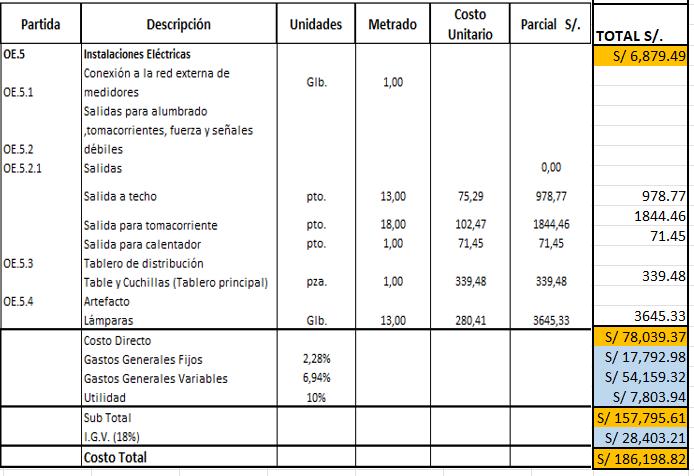

2.02 Gastos de Oficina Central S/. 5,420.00 Sueldos y horarios

Gerente general

Mes 0.10 4.00 S/. 7,000.00 S/. 2,800.00

Secretaria Mes 0.10 4.00 S/. 1,500.00 S/. 600.00

Personal tecnico administrativo y contable Mes 0.10 4.00 S/. 2,500.00 S/. 1,000.00

Gastos de Oficina Central

Gastos de alquiler de oficina

Mes 0.10 4.00 S/. 2,000.00 S/. 800.00

Telefonia e internet Mes 0.10 4.00 S/. 300.00 S/. 120.00

Luz, agua y arbitrios Mes 0.10 4.00 S/. 250.00 S/. 100.00

2.03 Gastos de Obra

S/. 14,600.00 Suledos y honorarios

Maestro de obra

Almacenero

Guardiania

Operación

Equipo de computo

Chofer

Mes 0.30 4.00 S/. 2,500.00 S/. 3,000.00

Mes 0.30 4.00 S/. 1,600.00 S/. 1,920.00

Mes 0.30 4.00 S/. 1,600.00 S/. 1,920.00

Mes 1.00 4.00 S/. 700.00 S/. 2,800.00

Mes 0.30 4.00 S/. 1,800.00 S/. 2,160.00

Papeleria y utiles de escritorio Mes 1.00 4.00 S/. 200.00 S/. 800.00

Seguros

Poliza SCTR del eprsonal

Est 1.00 4.00 S/. 500.00 S/. 2,000.00

GASTOS GENERALES TOTALES S/. 33,980.68

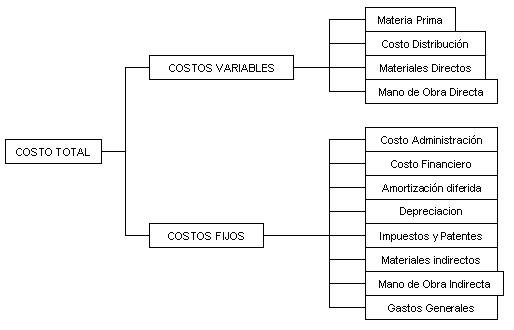

1. GASTOS GENERALES

CONCLUSION: Los gastos generales son los costos fijos los cuales la empresa paga de manera obligatoria. Por otro lado, están los costos variables los cuales deberá hacer la empresa dependiendo de su nivel de productividad, considerando, el tiempo, la fracción trabajada y el salario en el mes.

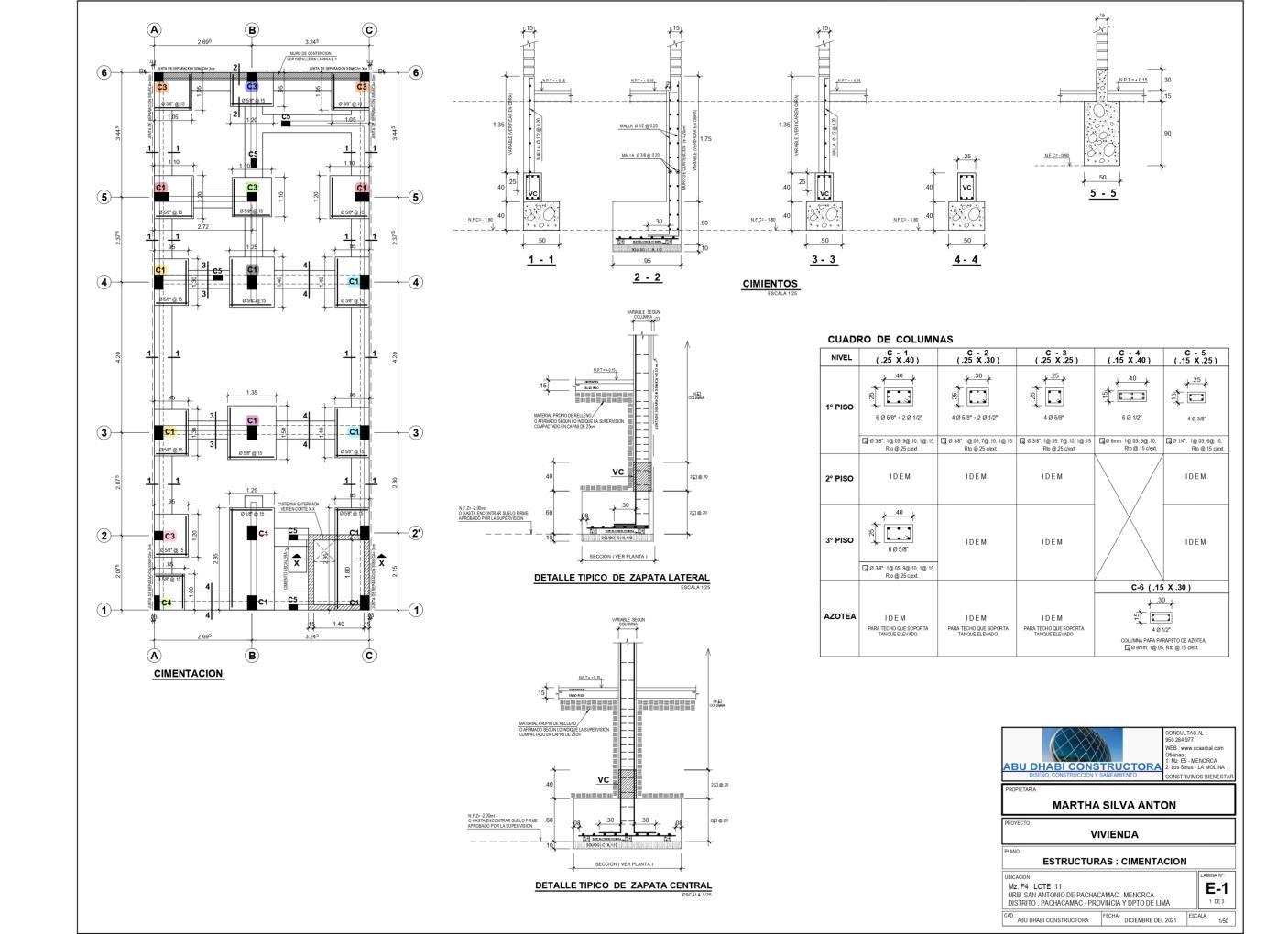

2. METRADOS
Descripcion Tipo Und. Elementos Sub
Total Cant.
Area
tierras
2
Z
2
4
3
2
VERTICALES EJE A / EJE 1 2 M3 1 0.5 0.4 0.475
EJE A / EJE 2 3 M3 1 0.5 0.4
EJE A / EJE 3 4 M3 1 0.5 0.4
EJE A / EJE 4 5 M3 1 0.5 0.4
EJE A / EJE 5 6 M3 1 0.5
EJE B / EJE 4 5 M3 1 0.5
EJE B / EJE 5 6 M3 1 0.5
EJE C / EJE 1 2 M3 1 0.5 0.4
EJE C / EJE 2 3 M3 1 0.5 0.4 1.625 0.325 EJE C / EJE 3 4 M3 1 0.5 0.4 2.9 0.58 EJE C / EJE 4 5 M3 1 0.5 0.4 1.125 0.225 EJE C / EJE 5 6 M3 1 0.5 0.4 1.795 0.359 HORIZONTALES EJE 3 / EJE A B M3 1 0.5 0.4 1.07 0.214 EJE 3 / EJE B C M3 1 0.5 0.4 1.62 0.324 EJE 4 / EJE A B M3 1 0.5 0.4 1.12 0.224 EJE 4 / EJE B C M3 1 0.5 0.4 1.67 0.334 EJE 5 / EJE A B M3 1 0.5 0.4 1.045 0.209 ENTRE EJE 5 6/ EJE B C M3 1 0.5 0.4 2.495 0.499 EJE 6 / EJE A B M3 1 0.5 0.4 1.045 0.209 EJE 6 / EJE B C M3 1 0.5 0.4 1.595 0.319 6.114
Partida
total(m3)
ancho (m) Alto (m) Largo (m)
(m2) 1 Movimiento de
1 Excavacion manual en terreno normal Z 1 m3
1.10 2.10 1.20 2.64 5.54
2 m3 2 0.95 2.10 1.30 2.47 5.19 Z 3 m3 2 0.95 2.10 1.40 2.66 5.59 Z 4 m3 1 1.25 2.10 1.40 1.75 3.68 Z 5 m3 1 1.35 2.10 1.50 2.03 4.25 Z 6 m3 1 1.25 2.10 2.85 3.56 7.48 Z 7 m3 1 0.95 2.10 2.85 2.71 5.69 Z 8 m3 2 1.05 2.1 1.05 2.21 4.63 Z 9 m3 2 0.95 2.1 1.2 2.28 4.79 Z 10 m3 1 1.1 2.1 1.1 1.21 2.54 Z 12 m3 1 0.85 2.1 1 0.85 1.79 51.16
Nivelacion y compactacion de fondo de excavacion m2
Relleno no compacto con material propio m3
Acarreo y eliminacion de excedentes m3
Obras de concreto simple 44563 Cimiento corrido
0.095
1.625 0.325
2.9 0.58
1.125 0.225
0.4 1.795 0.359
0.4 1.125 0.225
0.4 1.945 0.389
0.475 0.095

2.2 CONCRETO SIMPLE Sobrecimiento

VERTICALES

EJE A / EJE 1 2 M3 1 0.15 1.35 1.55 0.313875

EJE A / EJE 2 3 M3 1 0.15 1.35 2.55 0.516375

EJE A / EJE 3 4 M3 1 0.15 1.35 3.8 0.7695

EJE A / EJE 4 5 M3 1 0.15 1.35 2.05 0.415125

EJE A / EJE 5 6 M3 1 0.15 1.35 3.07 0.621675

EJE B / EJE 1 2 M3 1 0.15 1.35 2.2 0.4455

EJE B / EJE 4 5 M3 1 0.15 1.35 2.4 0.486

EJE B / EJE 5 6 M3 1 0.15 1.35 2.15 0.435375

EJE C / EJE 1 2 M3 1 0.15 1.35 1.55 0.313875

EJE C / EJE 2 3 M3 1 0.15 1.35 2.55 0.516375

EJE C/ EJE 3 4 M3 1 0.15 1.35 3.8 0.7695

EJE C / EJE 4 5 M3 1 0.15 1.35 2.05 0.415125

EJE C / EJE 5 6 M3 1 0.15 1.35 3.07 0.621675

EJE 3 / EJE A B M3 1 0.15 1.35 2.35 0.475875

EJE 4 / EJE A B M3 1 0.15 1.35 1.4 0.2835

EJE 5 / EJE A B M3 1 0.15 1.35 1.35 0.273375

ENTRE EJE 5 6/ EJE B C M3 1 0.15 1.35 2.05 0.415125 8.08785 2.2.1

M2

LATERALES EJE A / EJE 1 2 M2 2 1.35 1.55 4.185

TAPAS M2 2 0.15 1.35 0.405 LATERALES EJE A / EJE 2 3 M2 2 1.35 2.55 6.885 TAPAS M2 2 0.15 1.35 0.405 LATERALES EJE A / EJE 3 4 M2 2 1.35 3.8 10.26 TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE A / EJE 4 5 M2 2 1.35 2.05 5.535 TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE A / EJE 5 6 M2 2 1.35 3.07 8.289 TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE B / EJE 1 2 M2 2 1.35 2.2 5.94 TAPAS M2 4 0.15 1.35 0.81 LATERALES EJE B / EJE 4 5 M2 2 1.35 2.4 6.48

TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE B / EJE 5 6 M2 2 1.35 2.15 5.805 TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE C / EJE 1 2 M2 2 1.35 1.55 4.185 TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE C / EJE 2 3 M2 2 1.35 2.55 6.885

TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE C / EJE 3 4 M2 2 1.35 3.8 10.26

TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE C / EJE 4 5 M2 2 1.35 2.05 5.535 TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE C / EJE 5 6 M2 2 1.35 3.07 8.289 TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE 3 / EJE A B M2 2 1.35 2.35 6.345 TAPAS M2 2 0.15 1.35 0.405

LATERALES EJE 4 / EJE A B M2 2 1.35 1.4 3.78 TAPAS M2 2 0.15 1.35 0.405

LATERALESEJE 5 / EJE A B M2 2 1.35 1.35 3.645 TAPAS M2 2 0.15 1.35 0.405

LATERALES ENTRE EJE 5 6/ EJE B C M2 2 0.15 1.35 2.05 0.83025 TAPAS M2 2 0.15 1.35 0.405 110.4232

Sobrecimiento Encofrado y desencofrado
5

2.3 SOLADO SOLADO DE ZAPATAS

M2

1A M2 1 1 0.85 0.85

2A M2 1 1.2 0.95 1.14 3A M2 1 1.3 0.95 1.235

4A M2 1 1.3 0.95 1.235 5A M2 1 1.2 1.1 1.32 6A M2 1 1.05 1.05 1.1025

12B M2 1 2.85 1.25 3.5625 3B M2 1 1.5 1.35 2.025 4B M2 1 1.4 1.25 1.75 5B M2 1 1.1 1.1 1.21 6B M2 1 0.95 1.2 1.14

12B M2 1 2.85 0.95 2.7075 2C M2 1 1.2 0.95 1.14 3C M2 1 1.3 0.95 1.235 4C M2 1 1.3 0.95 1.235 5C M2 1 1.2 1.1 1.32 6C M2 1 1.05 1.05 1.1025 25.31

M3

1A M3 1 1 0.6 0.85 0.51 2A M3 1 1.2 0.6 0.95 0.684 3A M3 1 1.3 0.6 0.95 0.741 4A M3 1 1.3 0.6 0.95 0.741 5A M3 1 1.2 0.6 1.1 0.792 6A M3 1 1.05 0.6 1.05 0.6615

12B M3 1 2.85 0.6 1.25 2.1375 3B M3 1 1.5 0.6 1.35 1.215 4B M3 1 1.4 0.6 1.25 1.05 5B M3 1 1.1 0.6 1.1 0.726 6B M3 1 0.95 0.6 1.2 0.684 12B M3 1 2.85 0.6 0.95 1.6245 2C M3 1 1.2 0.6 0.95 0.684 3C M3 1 1.3 0.6 0.95 0.741 4C M3 1 1.3 0.6 0.95 0.741 5C M3 1 1.2 0.6 1.1 0.792 6C M3 1 1.05 0.6 1.05 0.6615 15.186

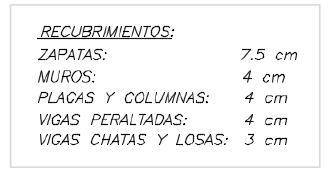

3 OBRAS DE CONCRETO ARMADO ZAPATAS
VIGAS
CIMENTACION EJE A/EJE 1 6 M3 1 14.97 0.4 0.25 1.497 EJE C/ EJE 1 6 M3 1 14.97 0.4 0.25 1.497 EJE 1/ A C M3 1
0.4
EJE 3/ A C M3
EJE 4/ A C M3
DE
5.5
0.25 0.55
1 5.5 0.4 0.25 0.55
1 5.5 0.4 0.25 0.55 4.644

COLUMNAS

M3

C1 M3 12 0.4 3.6 0.25 4.32 C3 M3 6 0.25 3.6 0.25 1.35 C4 M3 1 0.4 3.6 0.15 0.216 C5 M3 5 0.15 3.6 0.25 0.675 6.561

M2

EJE A/EJE 1 6 M2 1 14.97 0.4 5.988

EJE C/ EJE 1 6 M2 1 14.97 0.4 5.988

EJE 1/ A C M2 2 5.5 0.4 4.4

EJE 3/ A C M2 2 5.5 0.4 4.4

EJE 4/ A C M2 2 5.5 0.4 4.4 25.176

M2

ANCHO C1 M2 24 0.4 3.6 34.56

LARGO C1 M2 24 3.6 0.25 21.6

ANCHO C3 M2 12 0.25 3.6 10.8 LARGO C3 M2 12 3.6 0.25 10.8 ANCHO C4 M2 2 0.4 3.6 2.88

LARGO C4 M2 2 3.6 0.15 1.08 ANCHO C5 M2 10 0.15 3.6 5.4

LARGO C5 M2 10 3.6 0.25 9 96.12

CONCLUSION: Primero identificamos los pasos a realizar en la obra de inicio hasta fin. Analizamos el tipo de elemento y colocamos sus medidas, colocamos cuantas veces se repite este elemento y lo multiplicamos por el subtotal que es (ancho ,alto ,largo).

ENCOFRADO VIGAS DE CIMENTACION ENCOFRADO COLUMNAS

DESCRIPCION concreto cimiento corrido

UNIDAD m3 RENDIMIENTO 20.00 m3 /día

COSTO UNITARIO 8.94 N.Soles/ m2 PRODUCTIVIDAD 0.24 hh

Descripción Unidad Cuadrilla Cantidad Precio Parcial Total (S/.)

MATERIALES 93.57

CEMENTO PORTLAND TIPO I (42.5KG)

BLS 3.700 14.60 54.02 #¡REF! M3 0.400 35.00 14.00

AGUA PARA LA OBRA M3 0.004 13.00 0.05 #¡REF! m3 0.85 30.00 25.50

MANO DE OBRA 100.02 CAPATAZ HH 0.200 0.080 22.78 1.82 PEON HH 8.000 3.200 14.30 45.76 OPERARIO HH 1.000 0.400 18.98 7.59 #¡REF! HH 2.00 0.8000 56.06 44.85

EQUIPOS Y HERRAMIENTAS 4.13

HERRAMIENTAS MANUALES 3% 4.39 0.13 #¡REF! hm 1 0.4 10.00 4.00

DESCRIPCION sobrecimimiento corrido

UNIDAD M3 RENDIMIENTO 12.00 M3/día

UNITARIO

DESCRIPCION

3. APU
Descripción Unidad Cuadrilla Cantidad Precio Parcial Total (S/.) MATERIALES
BLS
RIO
COSTO
8.94 N.Soles/m2 PRODUCTIVIDAD 0.24 hh
93.57 CEMENTO PORTLAND TIPO I (42.5KG)
3.700 14.60 54.02 PIEDRA MEDIANA DE
M3 0.400 35.00 14.00 AGUA PARA LA OBRA M3 0.004 13.00 0.05 HORMIGON m3 0.85 30.00 25.50 MANO DE OBRA 113.16 CAPATAZ HH 0.200 0.133 22.78 3.04 PEON HH 8.000 5.333 14.30 76.27 OPERARIO HH 1.000 0.667 18.98 12.65 #¡REF! HH 2.00 1.3333 15.90 21.20 EQUIPOS Y HERRAMIENTAS 6.80 HERRAMIENTAS MANUALES 3% 4.39 0.13 MEZCLDORA hm 1 0.666666667 10.00 6.67 S/. 213.53
ENCOFRADO Y DESENCOFRADO SOBRECIMIENTO UNIDAD M2 RENDIMIENTO 40.00 M2/día COSTO UNITARIO 8.94 N.Soles/m2 PRODUCTIVIDAD 0.24 hh Descripción Unidad Cuadrilla Cantidad Precio Parcial Total (S/.) MATERIALES 18.38 MADERAQ TORNILLO P2 4.830 3.50 16.91 ALAMBRE NEGRO KG 0.260 3.77 0.98 CLAVOS CON CABEZ KG 0.130 3.80 0.49 MANO DE OBRA 7.43 CAPATAZ HH 0.100 0.020 22.78 0.46 OPERARIO HH 1.000 0.200 18.98 3.80 OFICIl HH 1.00 0.2000 15.90 3.18 EQUIPOS Y HERRAMIENTAS 0.22 HERRAMIENTAS MANUALES 3% 7.43 0.22 S/. 26.03

DESCRIPCION CONCRETO VIGAS DE CIMENTACIO

UNIDAD M3 RENDIMIENTO 20.00 M3/día COSTO UNITARIO 8.94 N.Soles/ m2 PRODUCTIVIDAD 0.24 hh

Descripción

MATERIALES 93.57

CEMENTO PORTLAND TIPO I (42.5KG) BLS 3.700 14.60 54.02

PIEDRA MEDIANA DE RIO M3 0.400 35.00 14.00

AGUA PARA LA OBRA M3 0.004 13.00 0.05 HORMIGON m3 0.85 30.00 25.50

MANO DE OBRA 75.49 CAPATAZ HH 0.200 0.080 22.78 1.82 PEON HH 8.000 3.200 14.30 45.76 OPERARIO HH 2.000 0.800 18.98 15.18 OFICIAL HH 2.00 0.8000 15.90 12.72

EQUIPOS Y HERRAMIENTAS 4.13

HERRAMIENTAS MANUALES 3% 4.39 0.13 MEZCLDORA hm 1 0.4 10.00 4.00 S/. 173.19

DESCRIPCION ACERO PARA VIGAS DE CIMENTACION

UNIDAD KG

RENDIMIENTO 350.00 KG /día COSTO UNITARIO 8.94 N.Soles/ m2 PRODUCTIVIDAD 0.24 hh

ACERO CORRUGADO KG 1.100 2.75 3.03 ALAMBRE NEGRO KG 0.260 3.77 0.98 CLAVOS CON CABEZ KG 0.130 3.80 0.49

DE

Unidad Cuadrilla Cantidad Precio Parcial Total (S/.)
Unidad Cuadrilla Cantidad Precio Parcial Total
Descripción
(S/.) MATERIALES 4.50
Unidad Cuadrilla Cantidad Precio Parcial Total
MANO
OBRA 0.92 CAPATAZ HH 0.100 0.002 22.78 0.05 OPERARIO HH 1.000 0.023 18.98 0.43 OPERARIO HH 1.00 0.0229 18.98 0.43 EQUIPOS Y HERRAMIENTAS 0.03 HERRAMIENTAS MANUALES 3% 0.92 0.03 S/. 5.45 DESCRIPCION ACERO PARA SOBRECIMIENTO UNIDAD KG RENDIMIENTO 350.00 KG /día COSTO UNITARIO 8.94 N.Soles/ m2 PRODUCTIVIDAD 0.24 hh Descripción
(S/.) MATERIALES 4.50
ACERO CORRUGADO KG 1.100 2.75 3.03 ALAMBRE NEGRO KG 0.260 3.77 0.98 CLAVOS CON CABEZ KG 0.130 3.80 0.49 MANO DE OBRA 0.85 CAPATAZ HH 0.100 0.002 22.78 0.05 OPERARIO HH 1.000 0.023 18.98 0.43 OFICIAL HH 1.00 0.0229 15.90 0.36 EQUIPOS Y HERRAMIENTAS 0.03 HERRAMIENTAS MANUALES 3% 0.85 0.03 S/. 5.37

DESCRIPCION CONCRETO ZAPATAS

UNIDAD M3

RENDIMIENTO 25.00 M3/día COSTO UNITARIO 248.53 N.Soles/M3 PRODUCTIVIDAD 0.24 hh

Descripción

Unidad Cuadrilla Cantidad Precio Parcial Total (S/.)

MATERIALES 181.61

CEMENTO PORTLAND TIPO I (42.5KG) BLS 9.730 14.60 142.06

PIEDRA CHANCADA M3 0.530 35.00 14.00

AGUA PARA LA OBRA M3 0.186 13.00 0.05

ARENA GRUESA m3 0.52 30.00 25.50

MANO DE OBRA 60.39

CAPATAZ HH 0.200 0.064 22.78 1.46 PEON HH 8.000 2.560 14.30 36.61 OPERARIO HH 2.000 0.640 18.98 12.15 OFICIAL HH 2.00 0.6400 15.90 10.18

EQUIPOS Y HERRAMIENTAS 6.53

HERRAMIENTAS MANUALES 3% 4.39 0.13

MEZCLDORA hm 1 0.32 10.00 3.20 VIBRADORA hm 1 0.32 10.00 3.20 S/. 248.53

DESCRIPCION ENCOFRADO Y DESENCOFRADO ZAPTAS

UNIDAD M2 RENDIMIENTO 35.00 M2 /día COSTO UNITARIO 38.06 N.Soles/ m2 PRODUCTIVIDAD 0.24 hh

MATERIALES 29.32

MADERAQ TORNILLO P2 7.890 3.50 27.62

ALAMBRE NEGRO KG 0.300 3.77 1.13 CLAVOS CON CABEZ KG 0.150 3.80 0.57 MANO DE OBRA 8.49 CAPATAZ HH 0.100 0.023 22.78 0.52 OPERARIO HH 1.000 0.229 18.98 4.34 OFICIl HH 1.00 0.2286 15.90 3.63 EQUIPOS Y HERRAMIENTAS 0.25 HERRAMIENTAS MANUALES 3% 8.49 0.25 S/. 38.06

ACERO CORRUGADO KG 1.100 2.75 3.03

Unidad Cuadrilla Cantidad Precio Parcial
Descripción
Total (S/.)
Unidad Cuadrilla Cantidad Precio Parcial
DESCRIPCION ACERO PARA ZAPATAS UNIDAD KG RENDIMIENTO 350.00 KG /día COSTO UNITARIO 8.94 N.Soles/ m2 PRODUCTIVIDAD 0.24 hh Descripción
Total (S/.) MATERIALES 4.50
ALAMBRE NEGRO KG 0.260 3.77 0.98 CLAVOS CON CABEZ KG 0.130 3.80 0.49 MANO DE OBRA 0.85 CAPATAZ HH 0.100 0.002 22.78 0.05 OPERARIO HH 1.000 0.023 18.98 0.43 OFICIAL HH 1.00 0.0229 15.90 0.36 EQUIPOS Y HERRAMIENTAS 0.03 HERRAMIENTAS MANUALES 3% 0.85 0.03 S/. 5.37

DESCRIPCION CONCRETO COLUNMAS

UNIDAD M3 RENDIMIENTO 8.00 M3/día COSTO UNITARIO 390.46 N.Soles/ M3 PRODUCTIVIDAD 0.24 hh

Descripción

Unidad Cuadrilla Cantidad Precio Parcial Total (S/.)

MATERIALES 181.61

CEMENTO PORTLAND TIPO I (42.5KG) BLS 9.730 14.60 142.06

PIEDRA CHANCADA M3 0.530 35.00 14.00 AGUA PARA LA OBRA M3 0.186 13.00 0.05 ARENA GRUESA m3 0.52 30.00 25.50

MANO DE OBRA 188.72

CAPATAZ HH 0.200 0.200 22.78 4.56 PEON HH 8.000 8.000 14.30 114.40 OPERARIO HH 2.000 2.000 18.98 37.96 OFICIAL HH 2.00 2.0000 15.90 31.80

EQUIPOS Y HERRAMIENTAS 20.13

HERRAMIENTAS MANUALES 3% 4.39 0.13

MEZCLDORA hm 1 1 10.00 10.00 VIBRADORA hm 1 1 10.00 10.00 S/. 390.46

DESCRIPCION ENCOFRADO Y DESENCOFRADO COLUMNAS

UNIDAD M2 RENDIMIENTO 40.00 M2 /día COSTO UNITARIO 27.42 N.Soles/ m2 PRODUCTIVIDAD 0.24 hh

MATERIALES 19.76

MADERAQ TORNILLO P2 5.160 3.50 18.06 ALAMBRE NEGRO KG 0.300 3.77 1.13 CLAVOS CON CABEZ KG 0.150 3.80 0.57

Unidad Cuadrilla Cantidad Precio Parcial Total
Descripción
(S/.)
Y HERRAMIENTAS
ACERO PARA COLUMNAS
Descripción Unidad Cuadrilla Cantidad Precio Parcial Total
Y
MANO DE OBRA 7.43 CAPATAZ HH 0.100 0.020 22.78 0.46 OPERARIO HH 1.000 0.200 18.98 3.80 OFICIl HH 1.00 0.2000 15.90 3.18 EQUIPOS
0.22 HERRAMIENTAS MANUALES 3% 7.43 0.22 S/. 27.42 DESCRIPCION
UNIDAD KG RENDIMIENTO 350.00 KG/día COSTO UNITARIO 8.94 N.Soles/m2 PRODUCTIVIDAD 0.24 hh
(S/.) MATERIALES 4.50 ACERO CORRUGADO KG 1.100 2.75 3.03 ALAMBRE NEGRO KG 0.260 3.77 0.98 CLAVOS CON CABEZ KG 0.130 3.80 0.49 MANO DE OBRA 0.85 CAPATAZ HH 0.100 0.002 22.78 0.05 OPERARIO HH 1.000 0.023 18.98 0.43 OFICIAL HH 1.00 0.0229 15.90 0.36 EQUIPOS
HERRAMIENTAS 0.03 HERRAMIENTAS MANUALES 3% 0.85 0.03 S/. 5.37

Partida Detalle

Unidad Metrado P.U. S/. Parcial. S/. TOTAL

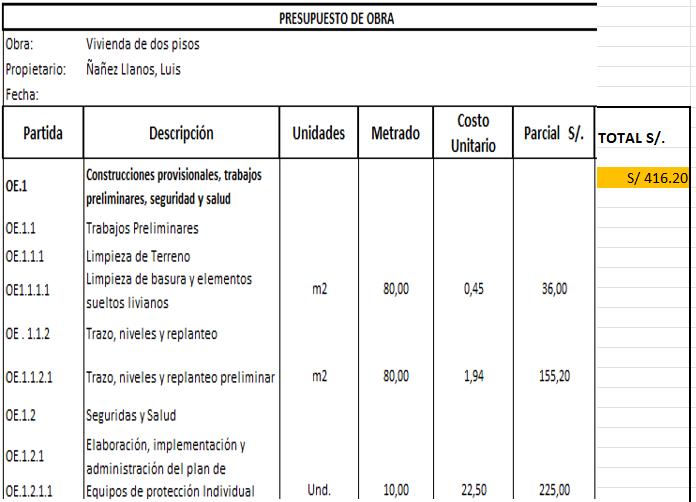

OE.1 Obras povisionales S/ 452.20

OE.1.1 Trabajos preliminares m2 80 S/ 0.45 S/ 36.00 OE.1.1.1 Limpieza de terreno OE.1.1.2 Limpieza de basura y elementos m2 80 S/ 0.45 S/ 36.00 OE.1.1.2 Trazo, niveles y replanteo

OE.1.1.2.1 Trazo, niveles y replanteo preliminar m2 80 S/ 1.94 S/ 155.20 OE.1..2 Seguridad y Salud

OE.1..2.1 Elaboracion, implementacion yadministracion de plan OE.1..2.2 Equipos de protecion individual UND 10 S/ 22.50 S/ 225.00

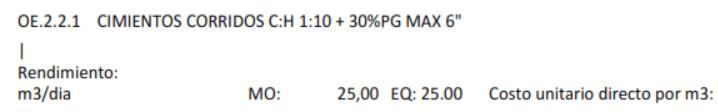

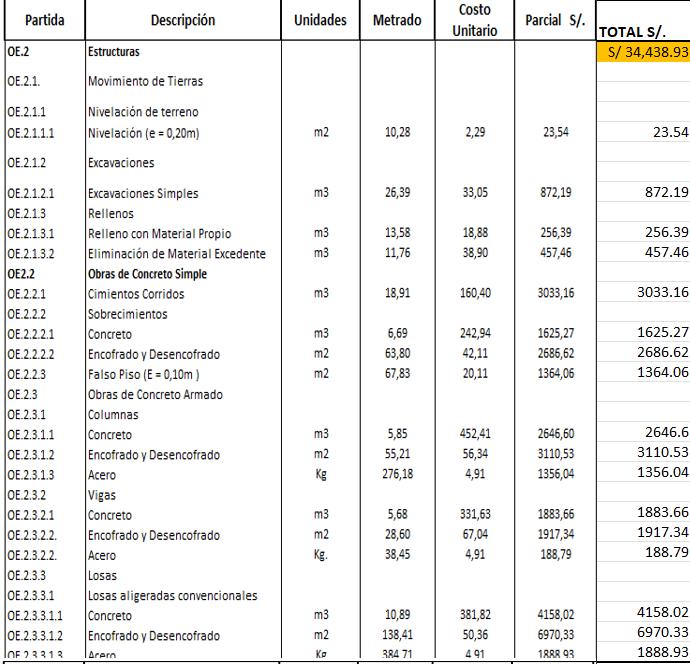

OE 2 Estructuras

OE 2.1.1 Excavacion de zanjas para cimiento m3 51.16 S/ OE 2.1.2 Acarreo dematerial excedente m3

OE 2.1.3 Corte o relleno del terreno m3 S/ OE 2.1.4 Relleo del material propio m3 OE 2.1.5 Nivelación y apisonado del terreno

OE 2.2 Obras de concreto simple S/ 5,524.11 OE 2.2.1 Cimiento corrido m3 6.114 S/ 151.22 S/ 924.56 OE 2.2.2 Sobrecimiento

OE 2.2.3 Concreto m3 8.08 S/ 213.53 S/ 1,725.32 OE 2.2.4 Encofrado y desencofrado m2 110.42 S/ 26.03 S/ 2,874.23 10 contrapiso m2

OE 2.3 Obras de concreto armado S/ 15,679.67

OE 2.3.1 Zapatas

OE 2.3.2 Concreto m3 S/ 248.53 S/ OE 2.3.3 Encofrado y desencofrado m2 15.186 S/ 38.06 S/ 577.98 OE 2.3.4 Acero kg S/ 5.37

OE 2.3.2 Vigas de cimentación

OE 2.3.2.1 Concreto 4.644 S/ 173.19 S/ 804.29 OE 2.3.2.2 Encofrado y desencofrado

OE 2.3.2.3 Acero S/ 7.00

OE 2.3.3 Columnas S/ 5,228.83

OE 2.3.3.1 Concreto m3 6.561 S/ 390.46 S/ 2,561.81

OE 2.3.3.2 Encofrado y desencofrado m2 96.12 S/ 27.42 S/ 2,635.61

OE 2.3.3.3 Acero kg 5.85 S/ 5.37 S/ 31.41

OE 2.3.4 Vigas S/ 3,212.72

OE 2.3.4.1 Concreto m3 5.68 S/ 274.50 S/ 1,559.16

OE 2.3.4.2 Encofrado y desencofrado m2 25.176 S/ 32.84 S/ 826.78

OE 2.3.4.3 Acero kg 38.45 S/ 5.37 S/ 826.78

OE 2.3.5 Losas

OE 2.3.5.1 Losa Aligerada S/ 7,238.12

OE 2.3.5.2 Concreto m3 10.89 S/ 265.23 S/ 2,888.35

OE 2.3.5.3 Encofrado y desencofrado m2 55.21 S/ 26.47 S/ 2,888.35

OE 2.3.5.4 Acero kg 276.18 S/ 5.37 S/ 1,461.41

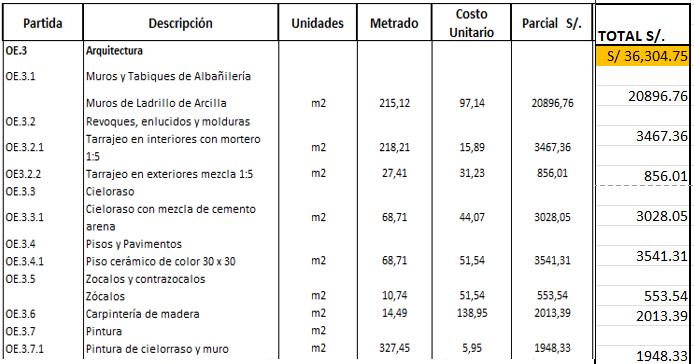

Arquitectura S/ 12,354.33 16 Muros de ladrillo King kong m2 S/ 48.54 17

Tarrajeos interiores m2 218.21 S/ 10.54 S/ 2,299.93 18 Tarrajeos exteriores m2 27.41 S/ 10.74 S/ 294.38 Pisos 19 Piso cerámico 30x30 m2 68.71 S/ 78.52 S/ 5,395.11 20 Zocalos y contrazócalos m2 S/ 14.69 S/ 21 Pintura m2 327.45 S/ 13.33 S/ 4,364.91 S/ 34,010.32

4. PRESUPUESTO

Costo directo

S/ 34,010.32

Gastos generales 33.380.68

Utilidad (10%) S/ 3,401.03

Subtotal S/ 37,411.35

IGV(18%) S/ 6,734.04

Costo TOTAL S/ 44,145.39

Consiste principalmente, en la planeación, programación y control de un proyecto, o de un proceso, llevado a un diagrama o red, en el cual se describe las etapas del proyecto, y su relación.

5. PROGRAMACIÓN
¿Qué es una programación de obra?

CONCLUSION: Para realizar una programación se necesitará de el programa Proyect, debido al tiempo y falta de este programa no pudimos realizarlo, sin embargo colocamos un aproximado en Excel que fue casi igual y nos sirvió bastante.

Colocamos las etapas y pasos que se siguieron en la obra, y se calculó el numero determinado de días que va a tardar en realizarse.

C V

N F O R M A C I Ó N D E L C U R S O

I

I. SUMILLA

Metrados, Presupuesto y Programación de Obra, es una asignatura teórico-práctica de carácter obligatorio, destinada a enseñar a metrar los diversos componentes de construcción, elaboración de presupuestos de obra a partir de los análisis de precios unitarios y programación de la obra de construcción, desde su inicio hasta su culminación.

II. OBJETIVO GENERAL

Proporcionar a los alumnos las herramientas teórico y prácticas necesarias para costear y programar un proyecto de construcción.

III. OBJETIVOS ESPECÍFICOS

1. Organizar y planificar una metodología para la elaboración de los metrados de las diferentes especialidades de un proyecto, incidiendo principalmente en arquitectura de acuerdo a la reglamentación vigente.

2. Analizar e interpretar la información de los recursos de mano de obra, materiales y equipo para crear presupuestos que reflejen el alcance de las partidas a ejecutar de un proyecto. Página 2 de 7

3. Experimentar con las herramientas de programación de obra para efectuar el análisis de los procesos constructivos y la gestión de proyectos, así como el desarrollo de la organización y planificación del trabajo.

4. Objetivos de Desarrollo Sostenible ODS: Objetivo 5: Lograr la igualdad entre los géneros y empoderar a todas las mujeres y niñas.

- Objetivo 10: Reducir la desigualdad en y entre los países Objetivo 11: Lograr que las ciudades sean más inclusivas, seguras, resilientes y sostenibles.

51

Turn static files into dynamic content formats.

Create a flipbook
Issuu converts static files into: digital portfolios, online yearbooks, online catalogs, digital photo albums and more. Sign up and create your flipbook.
