Kuvat /
Rakennustoimisto
Laamo Oy
Etukannen kuva: Emma Wuokko
Kuvat 1-11, 13, 24-34. Emma Wuokko
Kuvat 12 ja 22 Mathilda Pietilä
Kuvat 21 ja 23. Joona Järvi
Kuvat 35. Anttoni Rokka
Takakannen kuva: Emma Wuokko
Yhteystiedot
Toni Karppinen Emma Wuokko
Vastaava työnjohtaja Työmaainsinööri
050 564 5432
050 557 6400
toni.karppinen@laamo.fi emma.wuokko@laamo.fi
Mikä on työmaatiedote?
Tähän työmaatiedotteeseen on kerätty yhteen kuvia keväältä 2024. Tiedote alkaa työmaan etenemisen havainnollistamisella, esillä on aikajana kevään 2024 työvaiheista.
Työmaatiedote ilmestyy neljän kuukauden välein, eli yhteensä kuusi kertaa projektin aikana. Työmaatiedote korvaa sekä kuukausi- että viikkotiedotteen. Työmaatiedote kokoaa kuluneen neljän kuukauden jakson yhteen kuvien avulla.
Kevään aikana työmaa on edennyt runkotyövaiheesta sisävaiheeseen.
Valmistuneita työvaiheita ovat esimerkiksi teräsrungon, betonielementtien ja puukattoelementtien asennus. Sisätyövaiheen töistä muun muassa väliseinäasennus, maalaus- ja laatoitustyöt sekä talotekniikan asennukset ovat käynnissä.
Tässä tiedotteessa käydään tarkemmin läpi muun muassa teräsrungon ja puukattoelementtien asennusta sekä liikuntatilojen edistymistä. Tiedotteen lopussa kerrotaan mitä tapahtuu seuraavina kuukausina.
Työmaatiedotteiden julkaisuaikataulu
I. Joulukuu 2023
II. Huhtikuu 2024
III. Elokuu 2024
IV. Joulukuu 2024
V. Huhtikuu 2025
VI. Elokuu 2025
TIEDONPUISTON KOULU

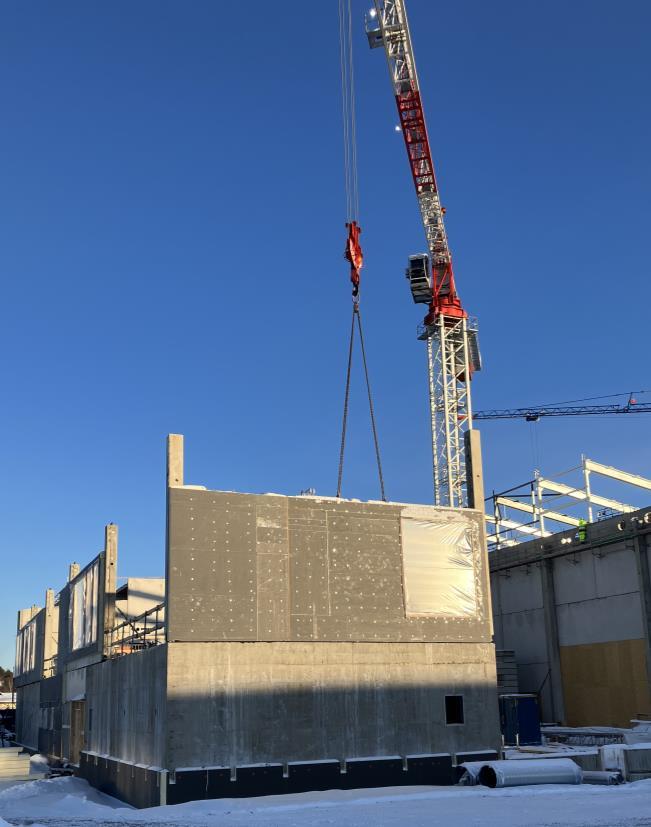

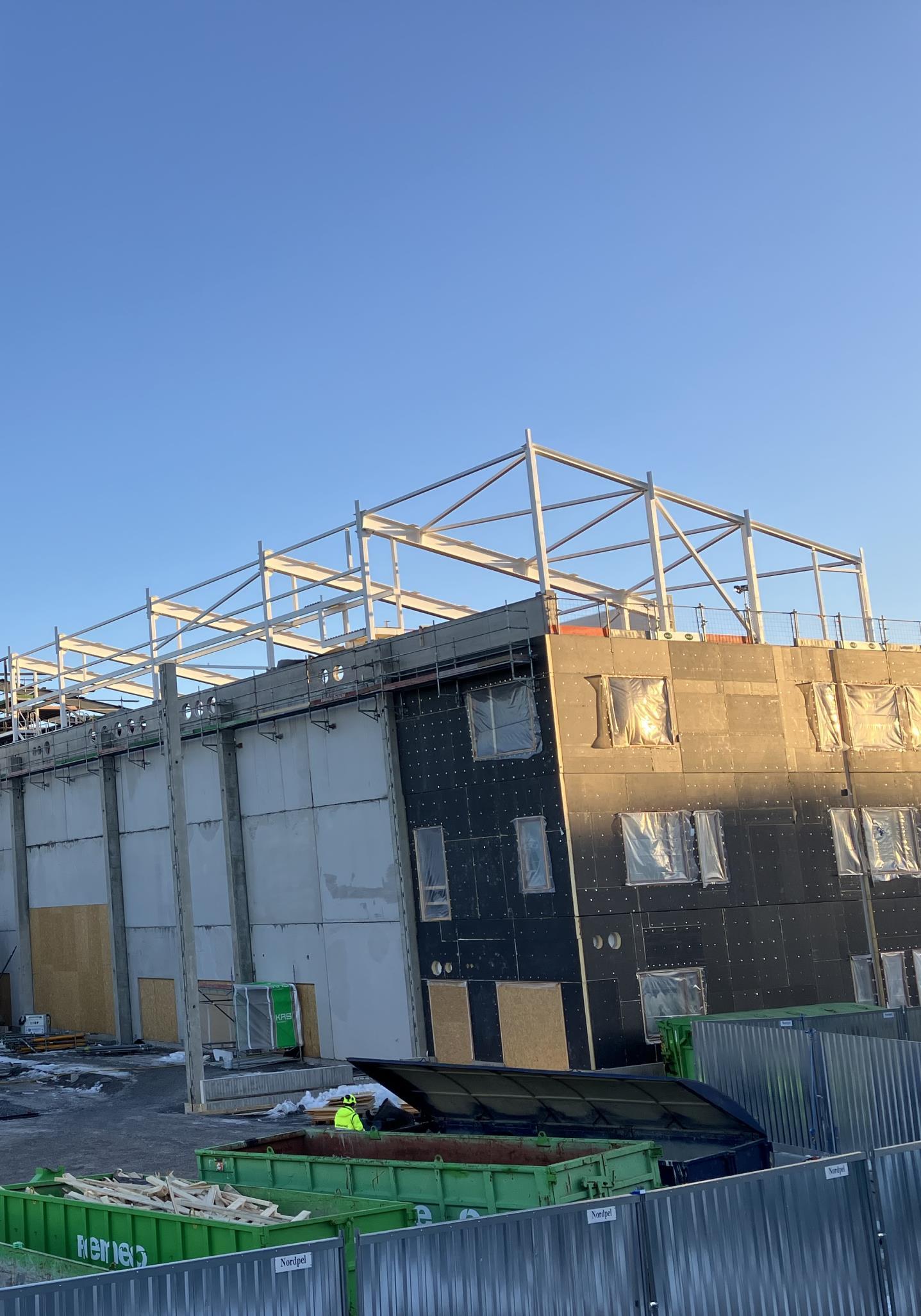

IVKH teräsrungon ja PVPelementtien asennus alkaa 4. kerroksessa
Talotekniikan asennukset alkavat
Liikuntatilojen seinäelementtien asennus
Plaanovalut alkaa
Pääsisäänkäynnin liimapuupilareiden asennus

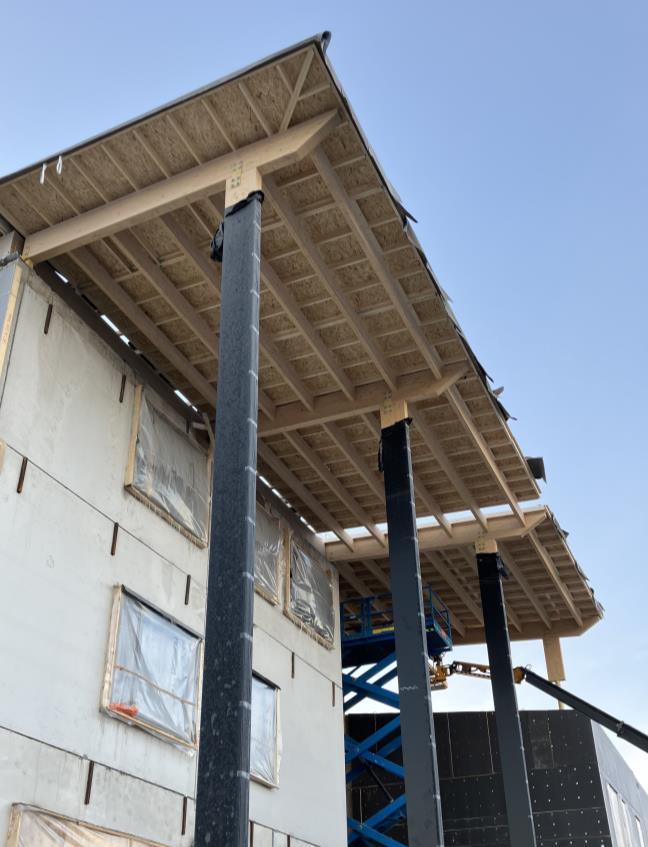

Puukattoelementtien asennus alkaa
Väliseinätyöt alkaa
Pintalattiavalut alkaa
Tasoitus- ja maalaustyöt alkavat
Liikuntasalin teräsrungon asennus

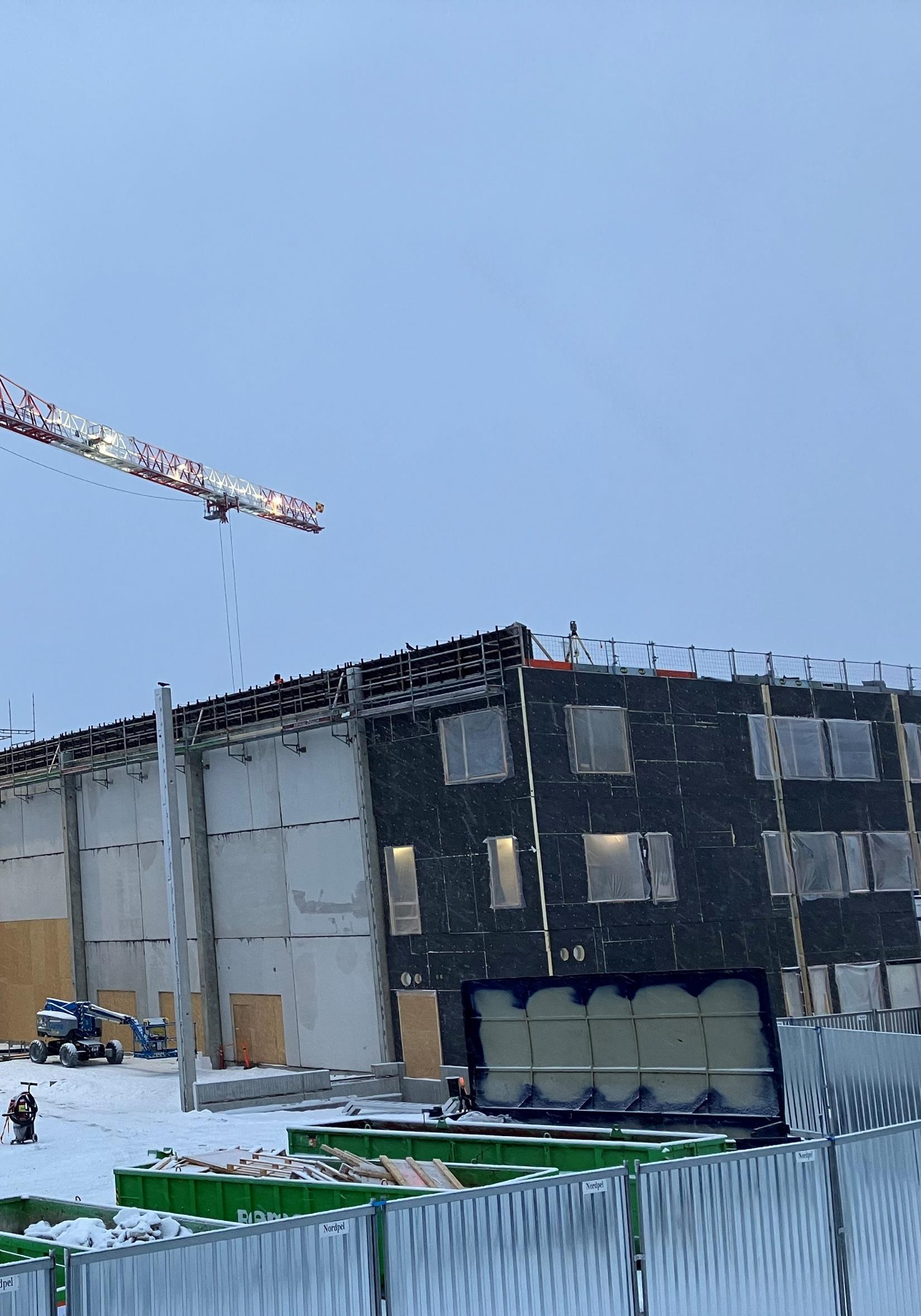

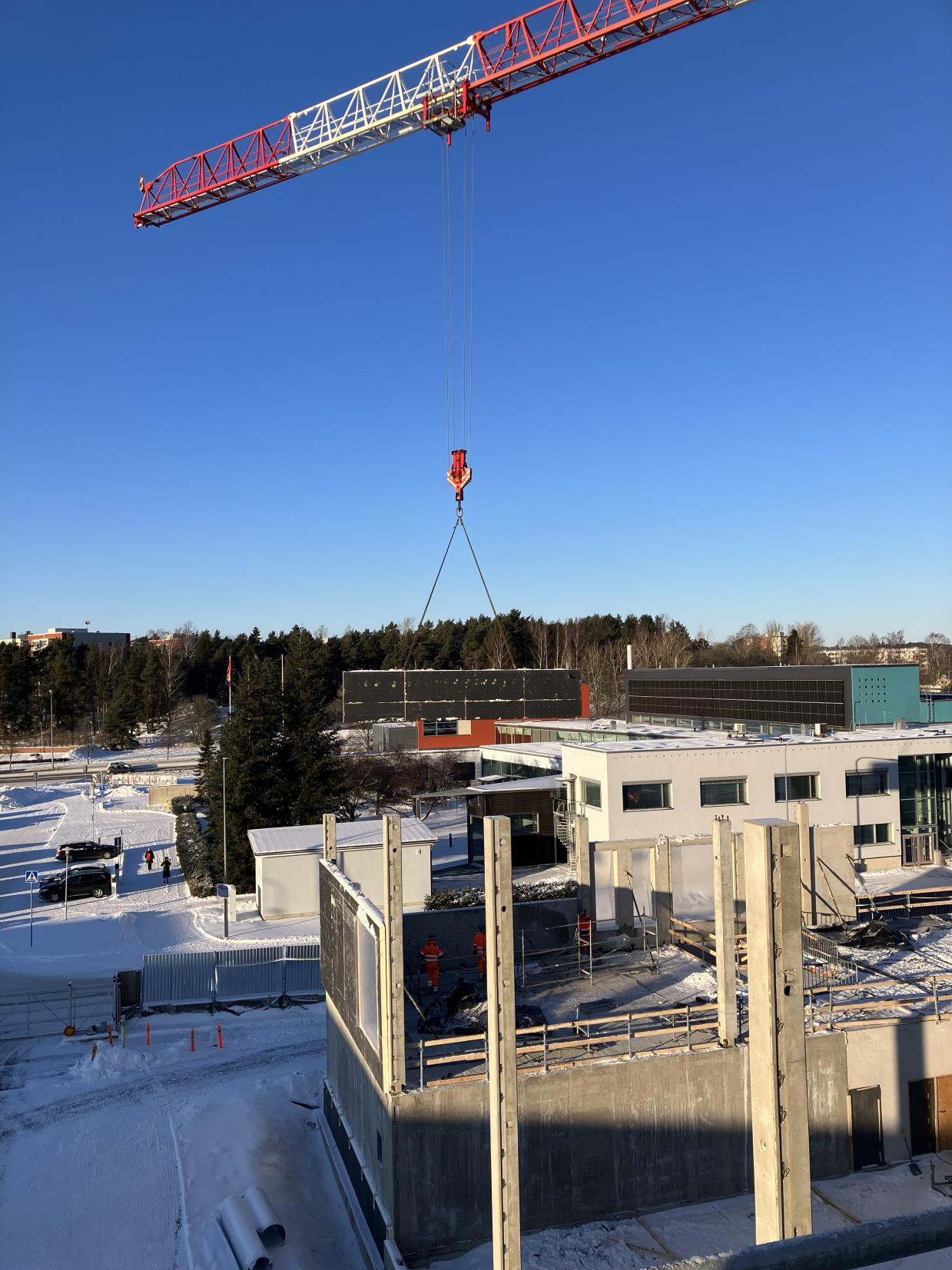

Torninosturi puretaan
16.1.2024
Koko kohteen
betonielementtiasennukset ja elementtisaumaukset tehty
Vedeneristys- ja laatoitustyöt alkaa
Puukattoelementit asennettu
Puualumiini-ikkunat asennettu
Liikuntasalin lattia eristetty ja raudoitettu

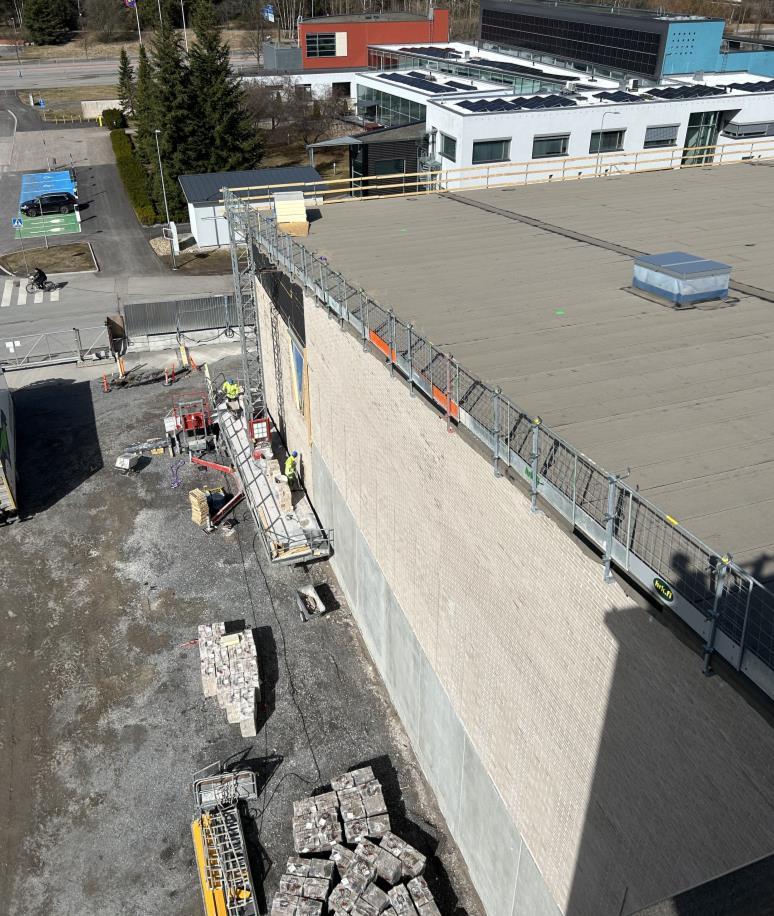

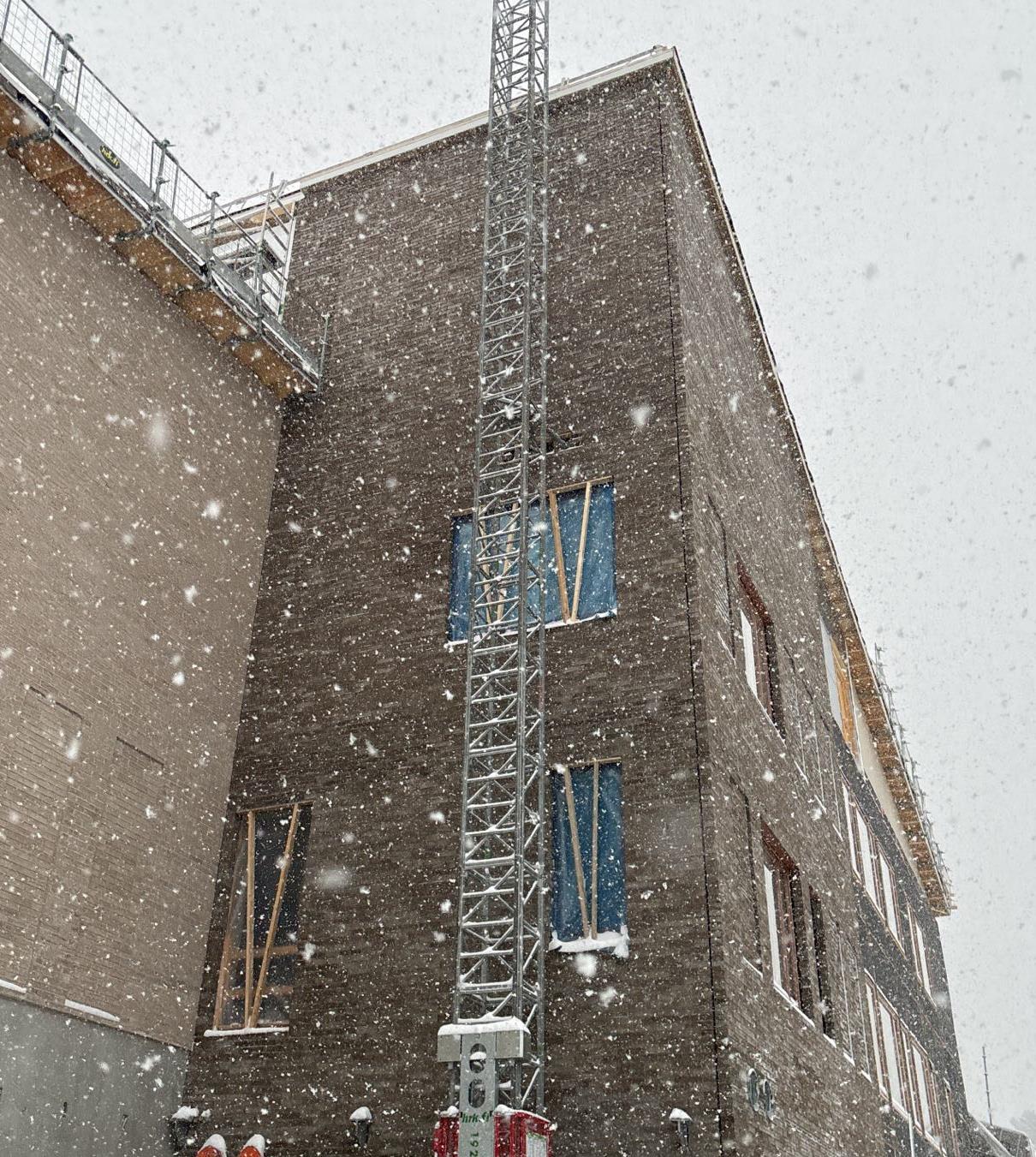

Julkisivumuuraus alkaa

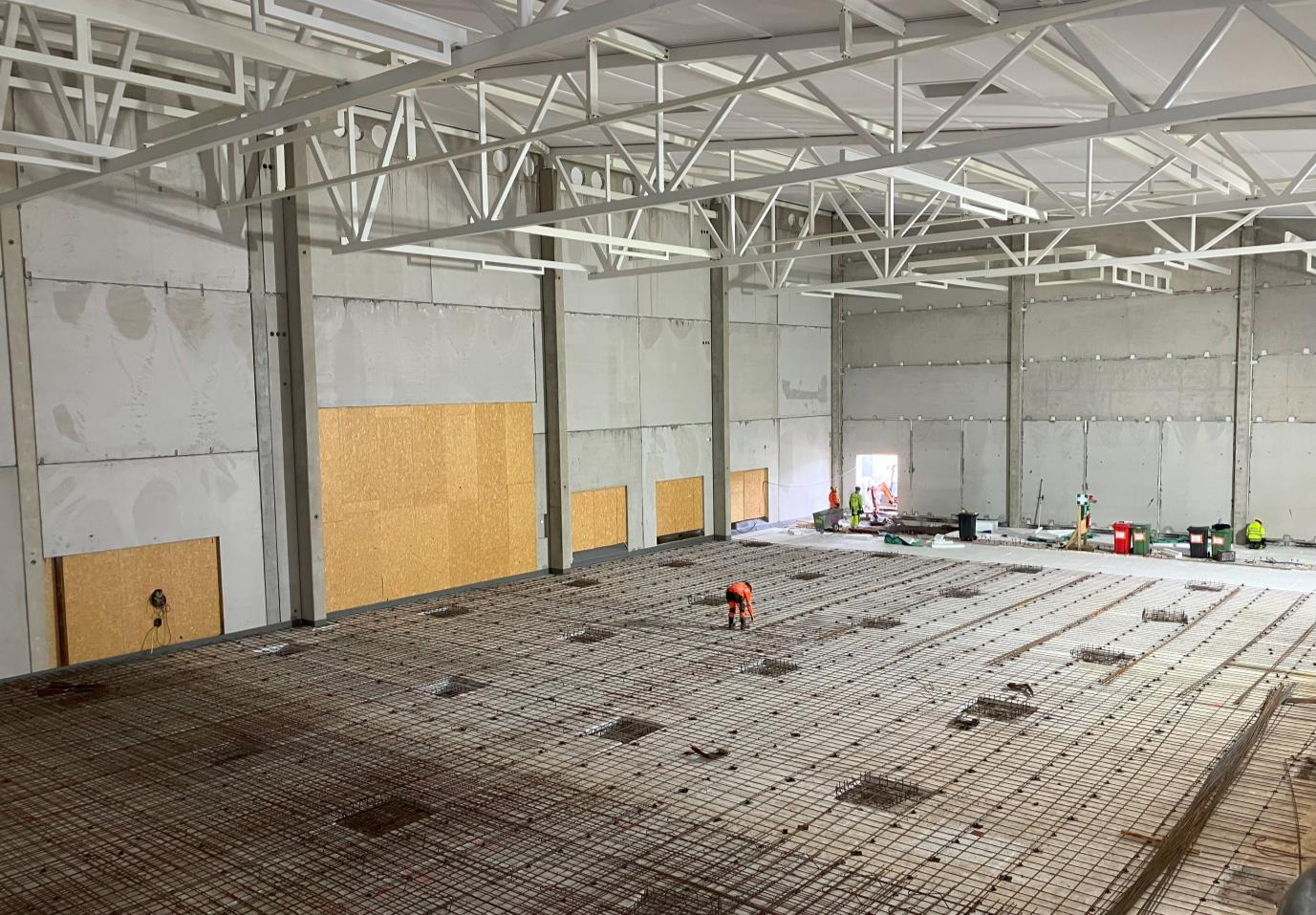

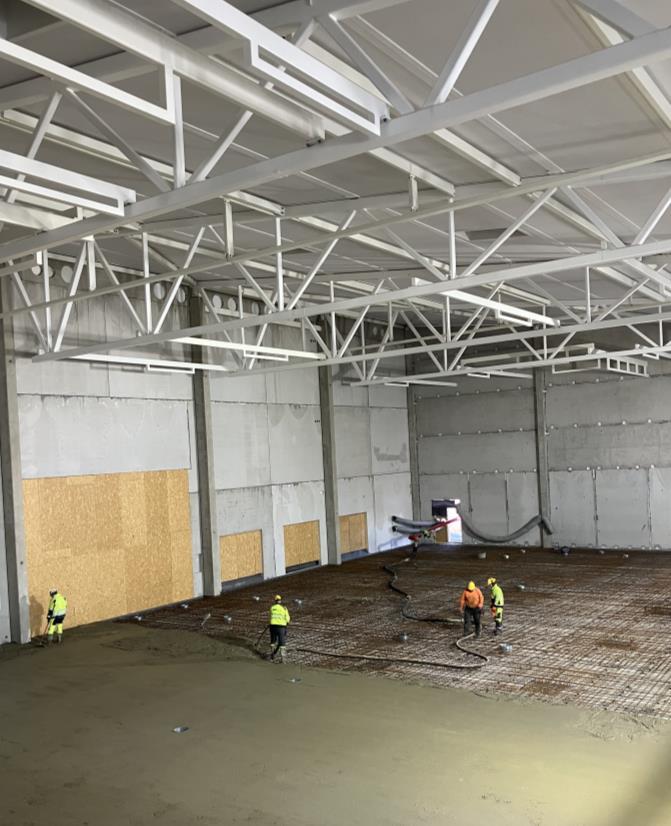

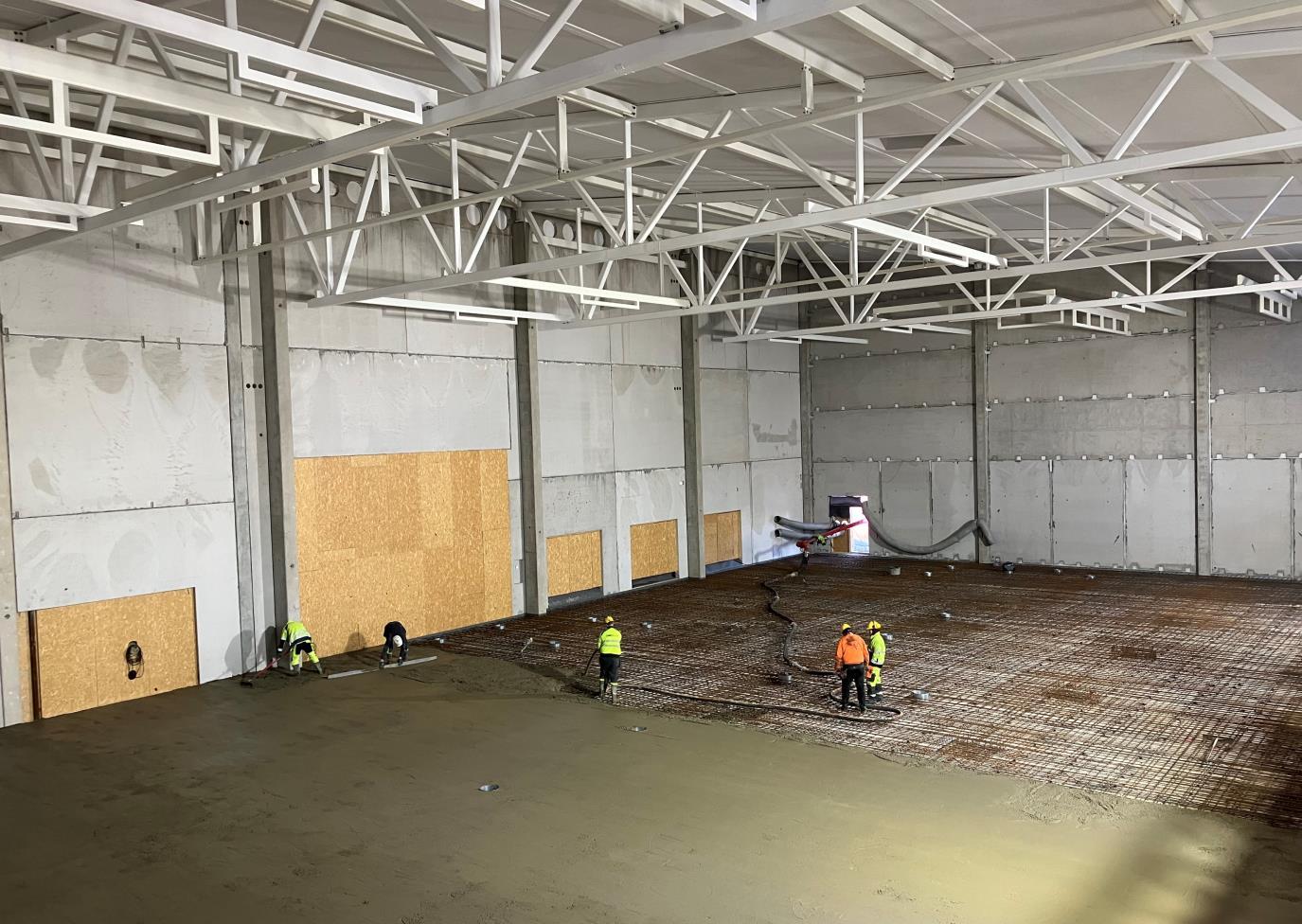

Liikuntasalin lattia valetaan
Metalliovien, -ikkunoiden ja -lasiseinien asennus alkaa
Vesikattotyöt alkavat

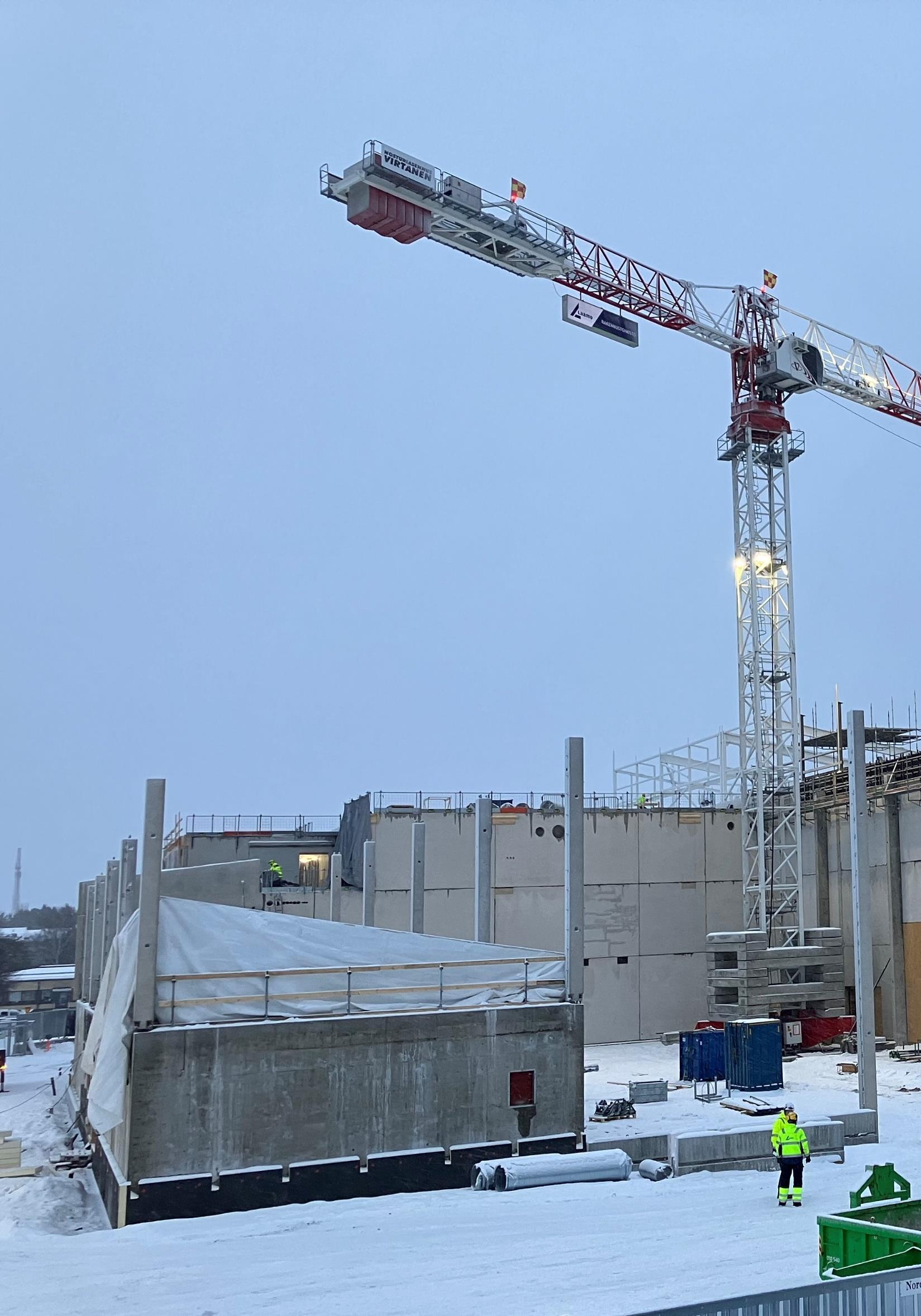

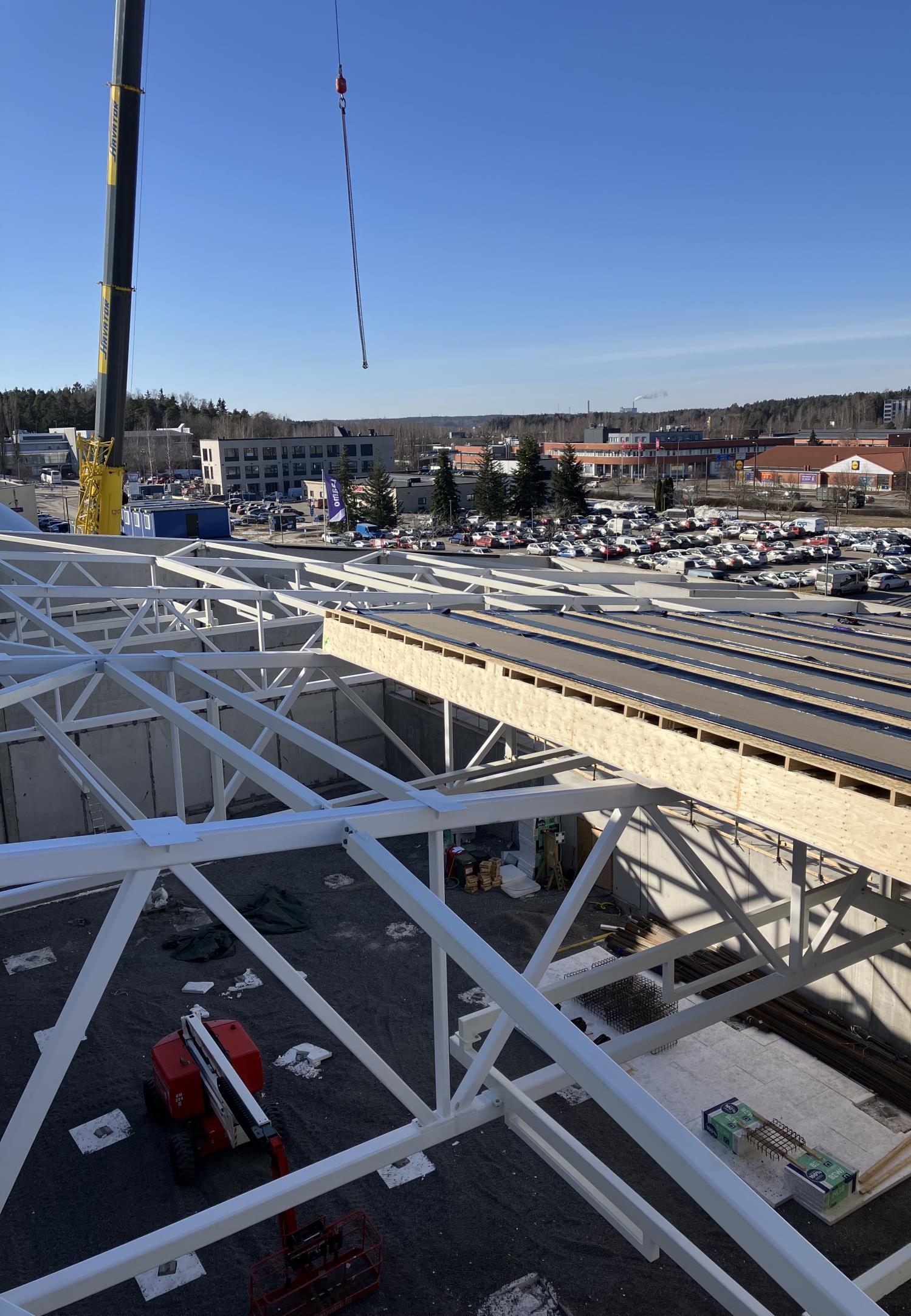

teräsrungon ja pelti-villa-pelti –elementtien asennus aloitettiin
9. Pääsisäänkäynnin puukattoelementit ja liimapuupilarit asennettuina. Kuva otettu 26.1.2024.
10. Kuvassa välituntipihan puoleinen julkisivu. Kuva otettu 2.2.2024.
11. Julkisivu Juhaninkujalle päin hahmottuu PVP- ja puukattoelementtien asennuksen myötä. Kuva otettu 2.2.2024.

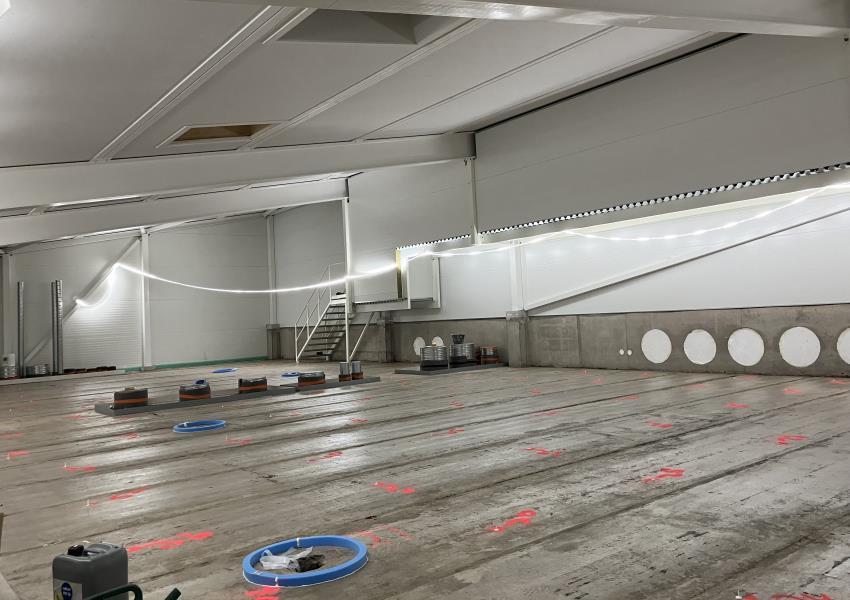

12. Kuvassa liikuntasalin katto, kuva otettu 12.4.2024.
Kuva 9. Kuva 10. Kuva 11. Kuva 12.Kuva 16. Liikuntasali ennen puukattoelementtejä ja lattiaeristeitä. Kuva otettu 8.3.2024.
Kuva 17. Lattian raudoitusta lattiaeristyksen päälle. Kuva otettu 22.3.2024.
Kuva 18. Liikuntasalin lattia valettiin 4.4.2024.
Kuva 19. Liikuntasali lattian valun jälkeen. Kuva otettu 12.4.2024.
20. Julkisivumuuraus aloitettiin 25.3.2024 liikuntasalin päädystä. Kuva otettu 27.3.2024
21. Kuva otettu 4.4.2024.
22. Kuva otettu 12.4.2024.
23. Takatalvi yllätti 23.4.2024.
Kuva 23. Kuva 21. Kuva 22.Kuva 28. Näkymä 2. kerroksen opetustilasta käytävälle 12.4.2024.

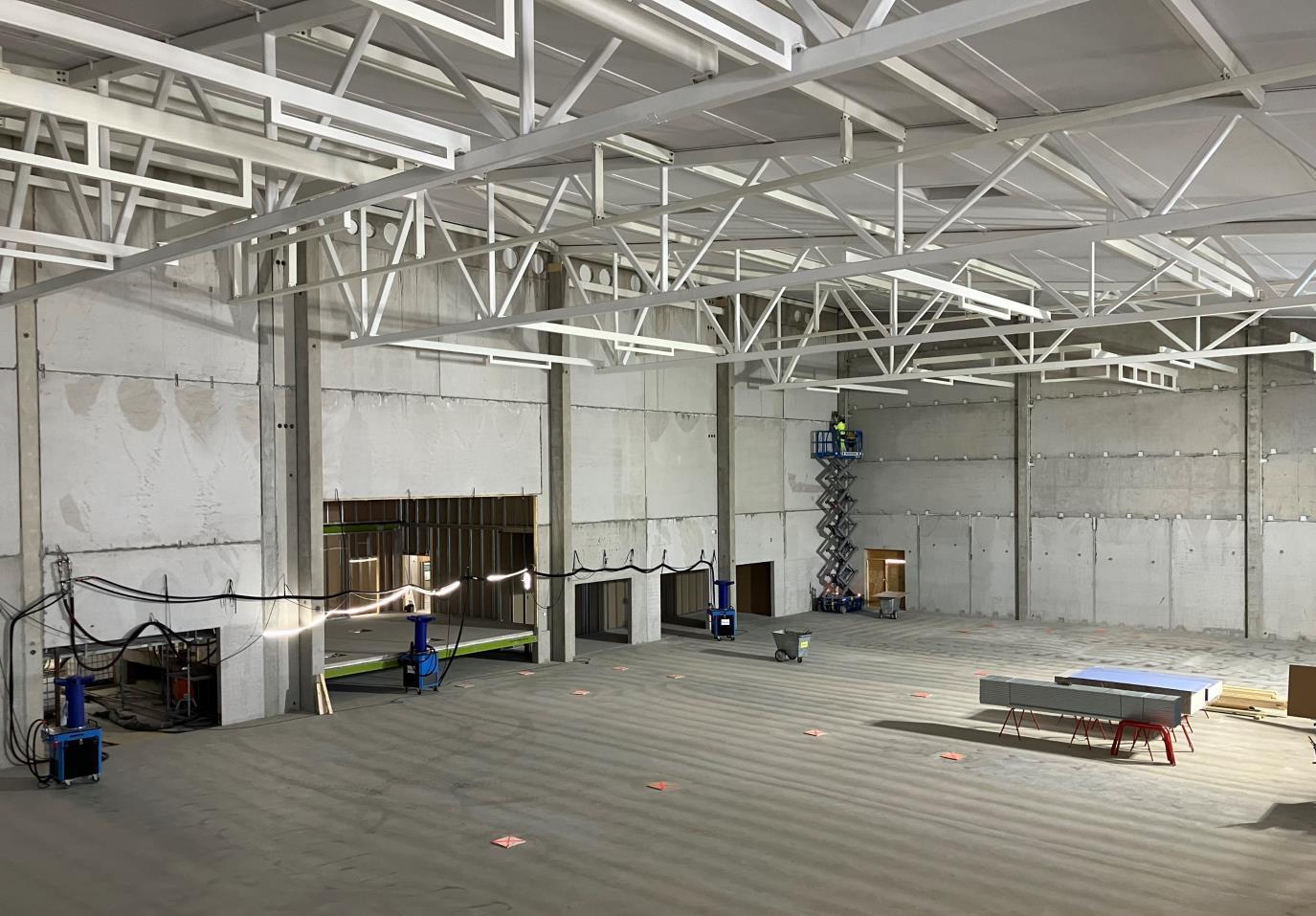

TYÖMAAN VAIHE
Mitä tapahtuu seuraavaksi?
Kesän aikana työmaan alueella tehdään kaukolämmön ja sähköliittymän kaivuutöitä ja aloitetaan keittiön huoltopihan rakentaminen.

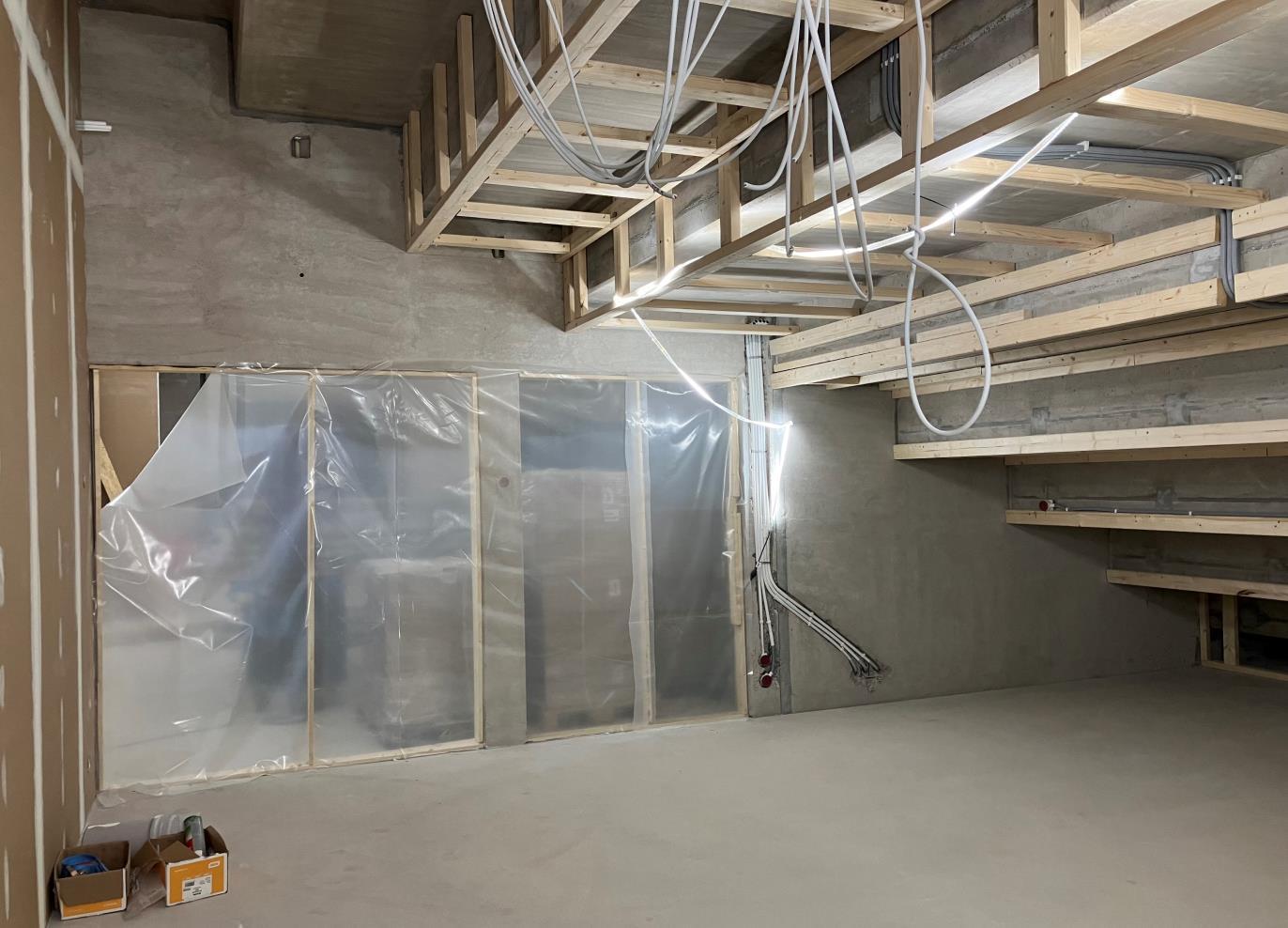

Julkisivumuurausta ja vesikattotöitä jatketaan ulkopuolella, sisällä jatkuu muun muassa laatoitus- ja maalaustyöt sekä talotekniikan asennukset. Uusia alkavia työvaiheita ovat seinäverhous- ja alakattotyöt.
Kuva 35. Työmaa kuvattuna Juhaninkujan puolelta 16.4.2024.
