Tiedonpuiston koulu - Työmaatiedote III

Page 1

TIEDONPUISTON KOULU

TYÖMAATIEDOTE III

Kuvat / Rakennustoimisto Laamo Oy

Etukannen kuva: Emma Wuokko

Kuvat 1, 3, 4, 6-11, 16, 19, 22, 26, 27, 29-31. Emma Wuokko

Kuvat 2, 5, 12, 14, 15, 18, 20, 21, 23, 24, 28, 32. Viljami Toukosalo

Kuvat 13 ja 17. Mathilda Pietilä

Kuva 25. Henry Seipell

Kuva 33. Anttoni Rokka

Takakannen kuva: Mathilda Pietilä

Yhteystiedot

Toni Karppinen Emma Wuokko

Vastaava työnjohtaja Työmaainsinööri

050 564 5432

050 557 6400 toni.karppinen@laamo.fi emma.wuokko@laamo.fi

Tähän työmaatiedotteeseen on kerätty yhteen kuvia kesältä 2024. Tiedote alkaa työmaan etenemisen havainnollistamisella, esillä on aikajana kesän 2024 työvaiheista.

Työmaatiedote ilmestyy neljän kuukauden välein, eli yhteensä kuusi kertaa projektin aikana. Työmaatiedote korvaa sekä kuukausi- että viikkotiedotteen. Työmaatiedote kokoaa kuluneen neljän kuukauden jakson yhteen kuvien avulla.

Kesän aikana työmaalla on sisävaiheen töiden lisäksi edistetty julkisivujen ja pihan työvaiheita. Valmistuneita työvaiheita ovat esimerkiksi julkisivumuuraus, vesikaton pintahuovan asennus sekä väliseinien asennus.

Rakennuksen sisällä maalaus- ja laatoitustyöt ovat jo pitkällä, ja pääkäytävän portaiden ja kaiteiden asennus tehtiin kesän aikana. Käynnissä olevia työvaiheita ovat muun muassa talotekniikan ja alakattojen asennukset.

Tämä tiedote on jaettu kesän aikana tehtyihin ulko- ja sisäpuolen töihin. Ulkopuolen töistä esitellään tarkemmin julkisivujen edistymistä ja vesikaton töitä,

sisäpuolen töistä käydään läpi pääkäytävän portaiden ja kaiteiden asennusta sekä katsomoportaan seinäverhouksia.

Työmaatiedotteiden julkaisuaikataulu

I. Joulukuu 2023

II. Huhtikuu 2024

III. Elokuu 2024

IV. Joulukuu 2024

V. Huhtikuu 2025

VI. Elokuu 2025

TIEDONPUISTON KOULU

T Y Ö M A A N E T E N E M I N E N, K

E S Ä 2 0 2 4

Kuva 2. Pääkäytävän portaat asennettuna 7.6.2024.

Ulkokatosten konsolien asennus valmistuu

T O U K O K U U

K E S Ä K U U

Vesikaton pintahuovan asennus valmistuu

Väliseinät asennettu

Kuva 1. Ruokalan metalli-ikkunat asennettiin 9.5.2024.

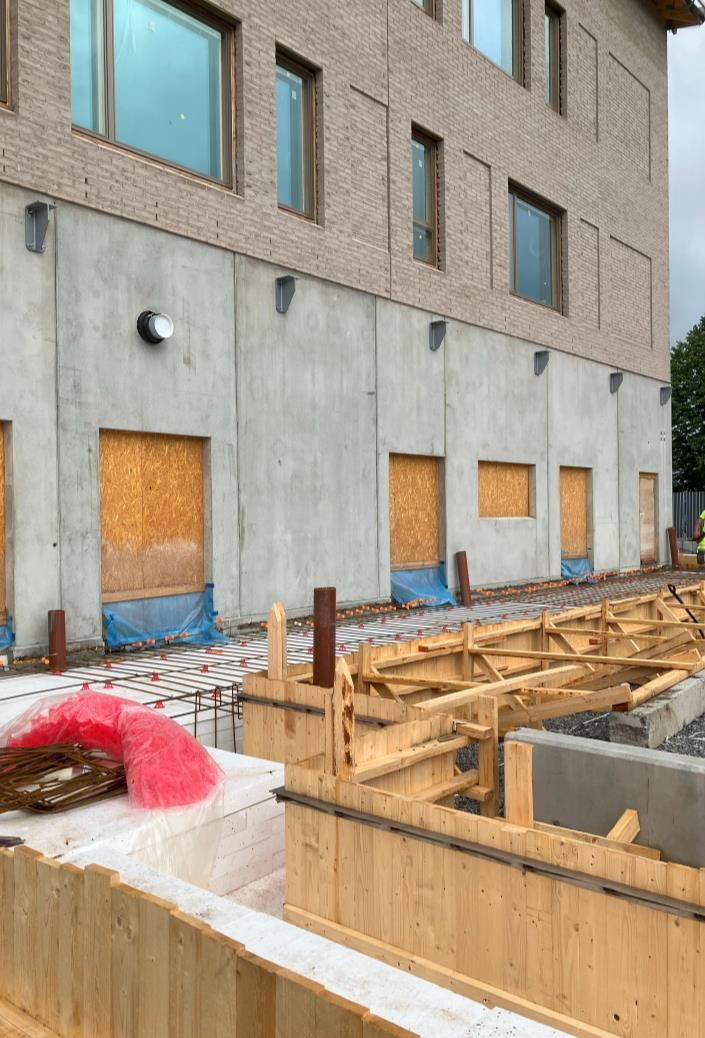

Kuva 3. Ruokasali laatoitettu, kuva otettu 5.7.2024.

Pääkäytävän laatoitus aloitetaan

3. kerroksesta Ulkovaraston pohjalaatta valettu

Huoltopiha teräspaalutetaan

Huoltopihan katoksien asennus

Alakattorunkojen asennus alkaa

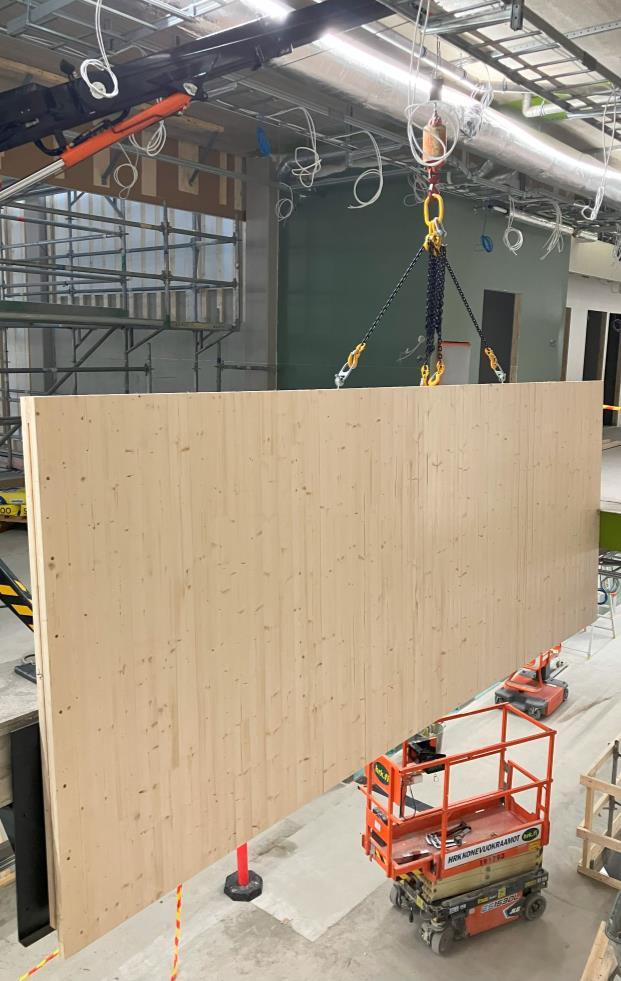

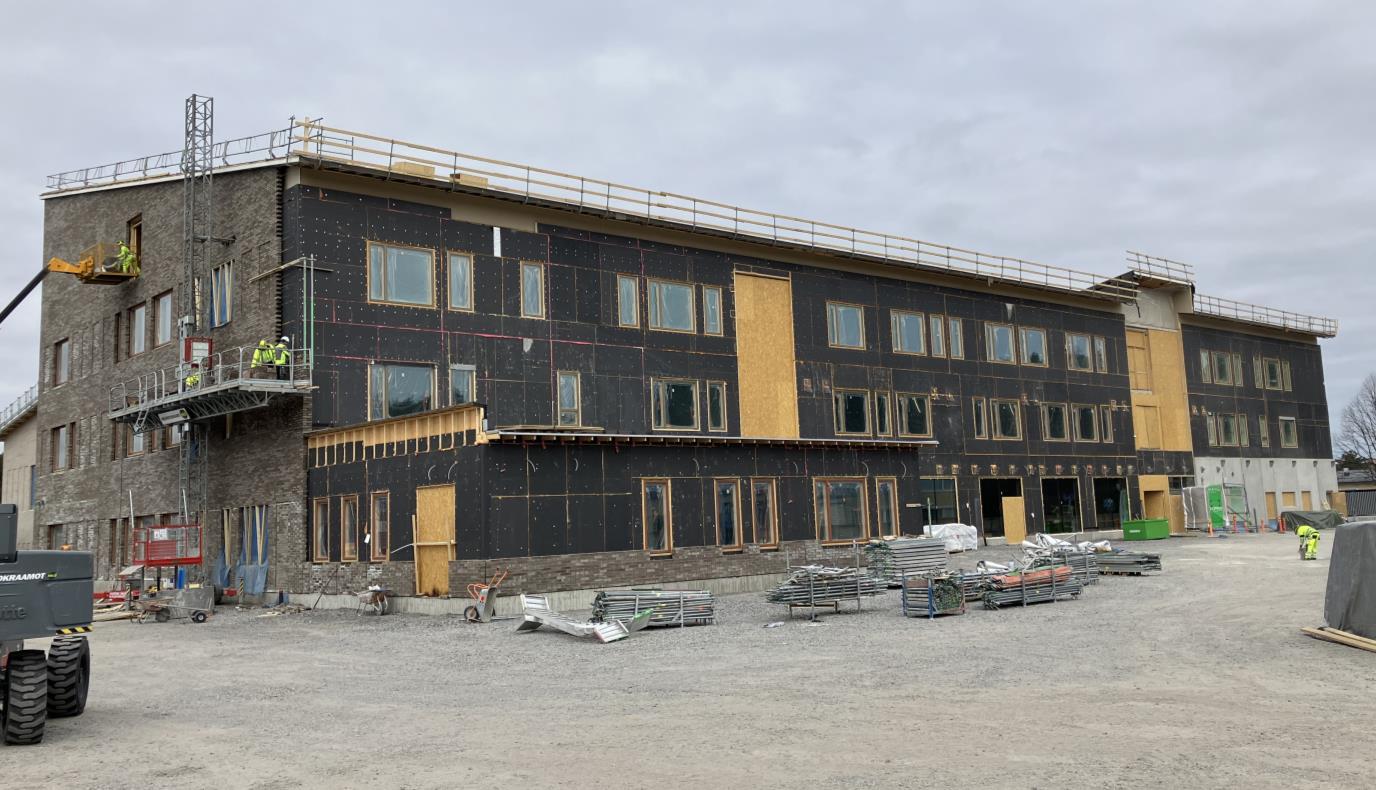

Kuva 4. Pääkäytävän CLT-kaiteet asennetaan. Kuva otettu 9.7.2024.

Keittiön lattian pinnoitus alkaa

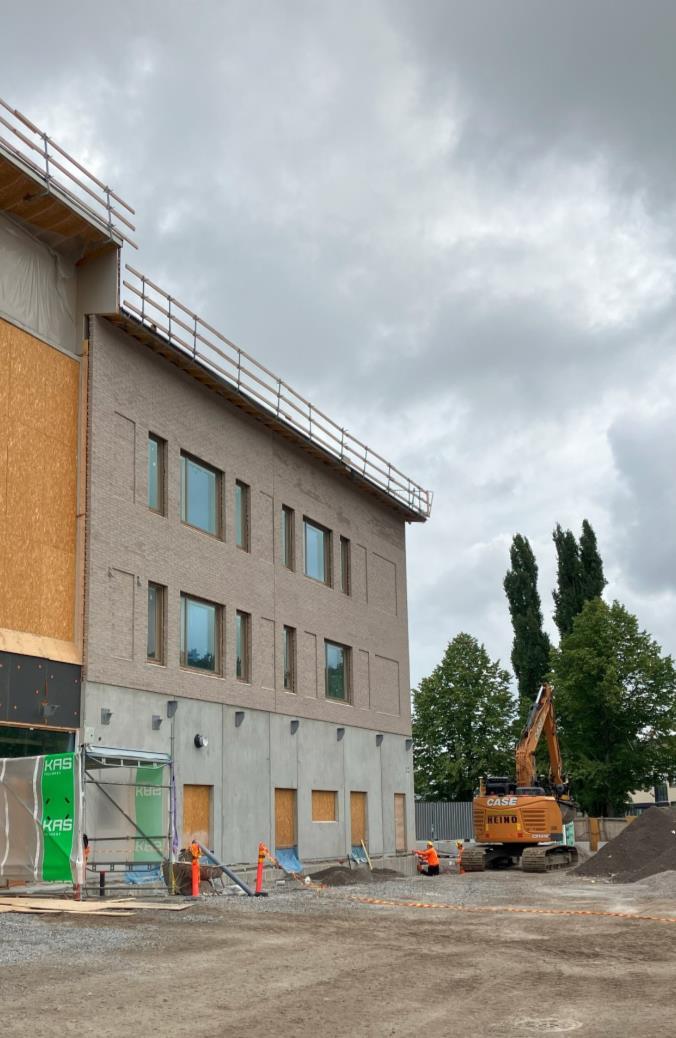

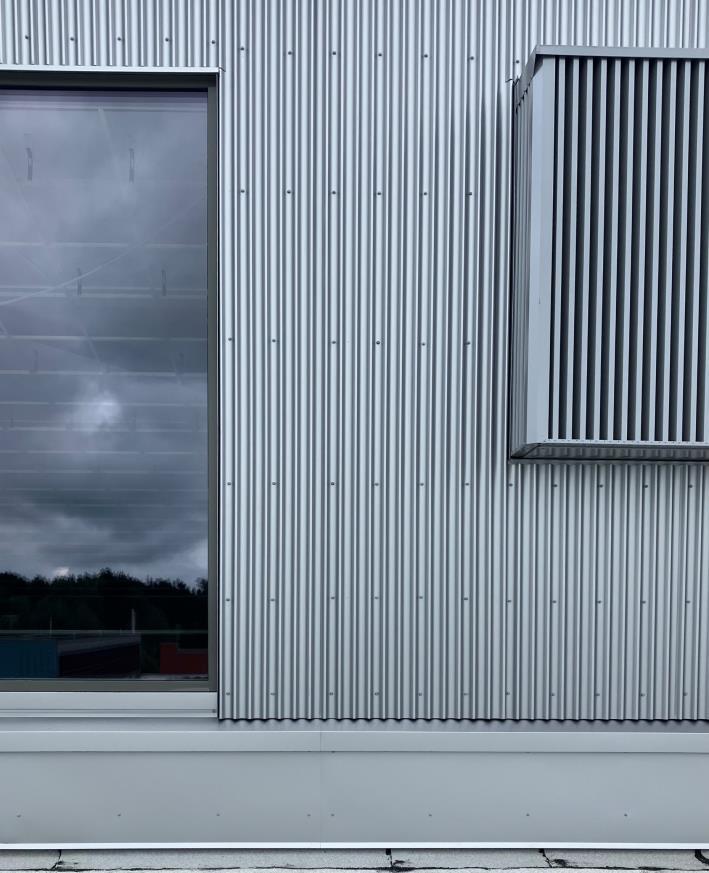

Taustalla kuva 6. Kuva otettu vesikatolta 24.5.2024.

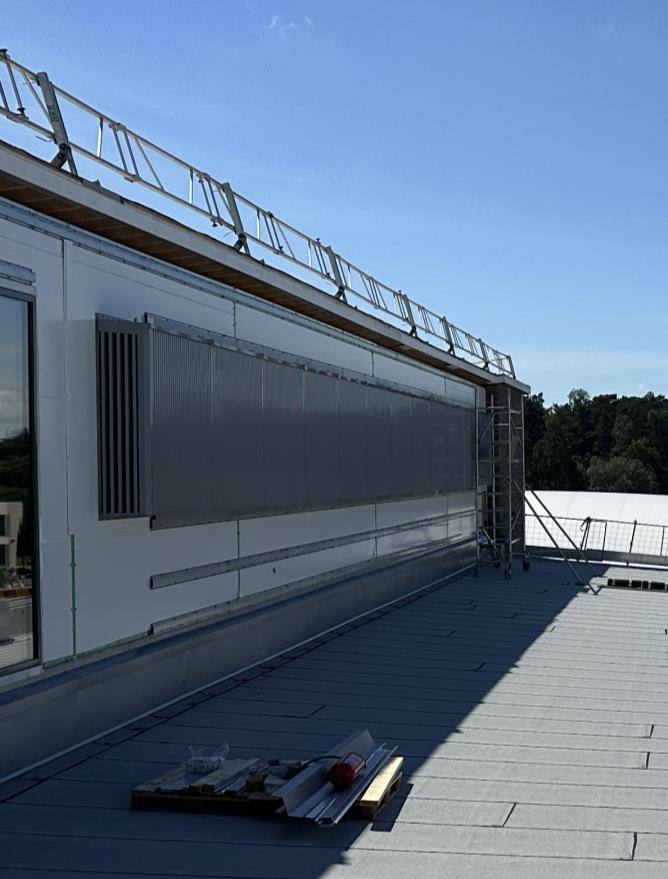

Kuva 5. Sisäovien asennus alkaa. Kuva otettu 2.8.2024

Kesän työvaiheita rakennuksen ulkopuolella:

▪ Julkisivumuuraus

▪ Julkisivupanelointi

▪ Keittiön lastauslaiturin valu ja katoksen asennus

▪ Varaston pohjalaatan valu ja teräsrakenteiden asennus

▪ Vesikaton työt

▪ Metalli-ikkunoiden asennus

Kuva 7. Tiedonpuiston koulun työmaa 7.5.2024.

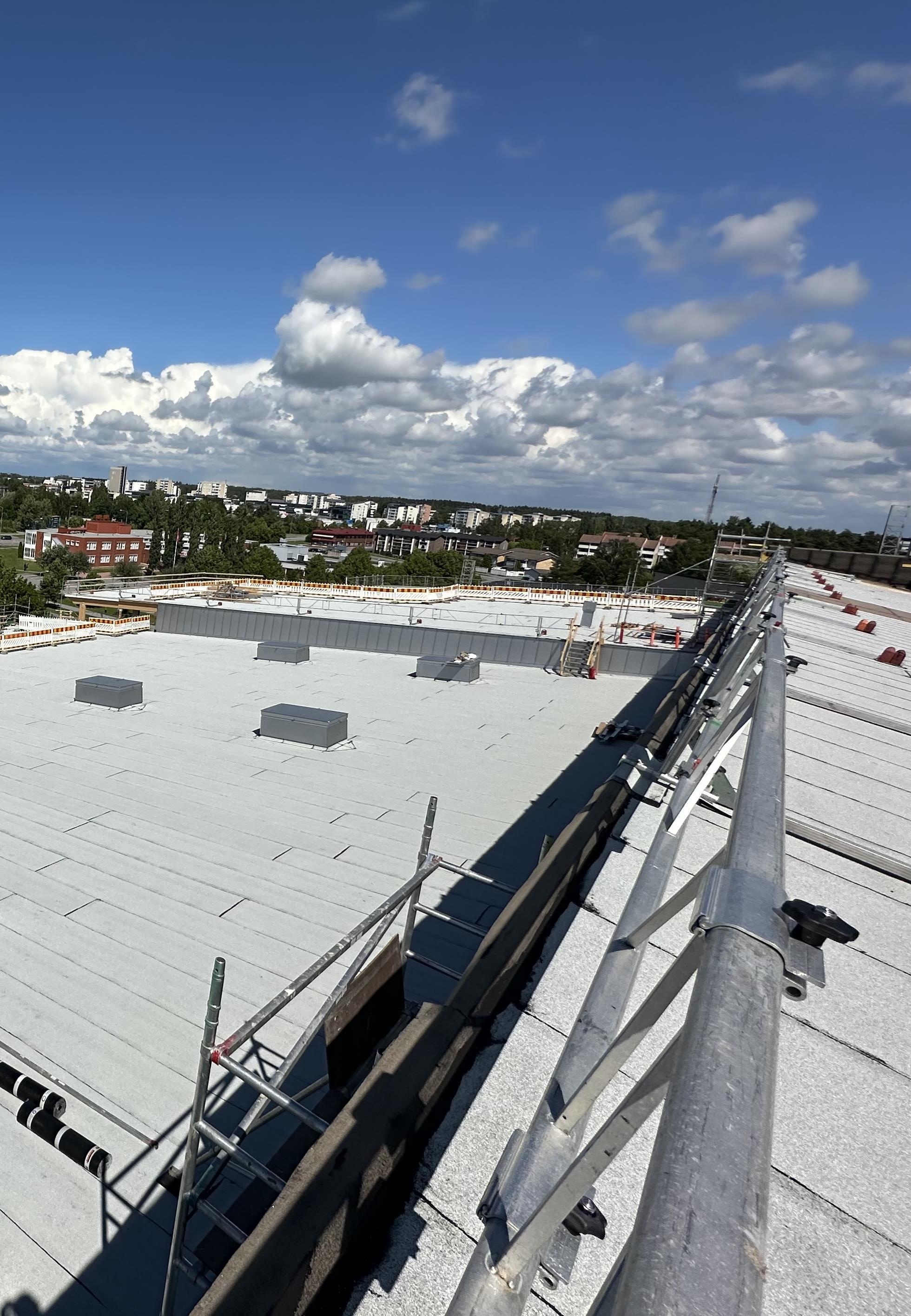

Kuva 8. Välituntipiha kuvattuna 9.5.2024.
Kuva 9. Välituntipiha kuvattuna 22.8.2024.
Kuva 11. Lastauslaiturin muottityötä ja raudoitusta 19.7.2024.
Kuva 13. Katoksen asennus aloitettiin 14.8.2024.
Kuva 10. Lastauslaiturin alueen maanrakennusta 5.7.2024.
Kuva 12. Lastauslaiturin valu 25.7.2024.

Kuva 14. Liikuntasalin sisäänkäynnin koolaukset tehtiin kesäkuun alussa, kuva otettu 7.6.2024.

Kuva 15. Sisäänkäynnin laatta ja luiska valettiin viikolla 30. Kuva otettu 25.7.2024.

Kuva 16. Julkisivun panelointia ja räystäslaudoituksen asennusta 23.8.2024.

Kuva 17. Pääsisäänkäynnin ikkunat asennettiin 21.8.2024.

Kuva 14.
Kuva 15.
Kuva 16.

Kuva 18. Vesikatto 13.6.2024.

Kuva 19. Pintahuopaa asennettuna liikuntasalin katolle. Kuva otettu 17.5.2024.
Kuva 20. Ylemmän vesikaton pintahuovan asennusta 13.6.2024.

Kuva 21. Raitisilmasäleiköt asennettiin kesäkuussa. Kuva otettu 13.6.2024

Kuva 22. Vesikaton seinän profiilipellitystä 19.7.2024.

Kuva 23. Viimeiset vesikaton ulospuhallushajottimet nostettiin 26.7.2024.

Kesän työvaiheita rakennuksen sisäpuolella:

▪ Pääkäytävän portaiden asennus

▪ CLT-kaiteiden asennus

▪ Laatoitustyöt ruokalassa, käytävillä ja wc-tiloissa

▪ Massalattiatyöt

▪ Oviasennukset ja listoitukset

▪ Katsomoportaan seinäverhoukset

▪ Maalaustyöt

Kuva 25. Pääkäytävän portaiden asennusta 5.6.2024.

Kuva 26. CLT-kaiteiden asennus aloitettiin heinäkuun ensimmäisellä viikolla. Kuva otettu 4.7.2024.
Kuva 27. CLTkaidetta nostetaan paikalleen 2.7.2024. Kuva 28. Portaiden hiekkatäyttöä 12.7.2024.
Kuva 29. Katsomoportaan seinäverhouksien koolaukset tehtiin kesäkuun alussa. Kuva otettu 2.7.2024.

Kuva 30. Ikkunan alapuoliset seinäverhouslevyt asennettiin elokuun alussa. Näyttämön yläpuolisen seinän verhoilu on käynnissä. Kuva otettu 28.8.2024.

Kuva 31. Pääkäytävien laatoitus aloitettiin 3. kerroksesta heinäkuun alussa. Laatoitus eteni kesän aikana rakennuksessa ylhäältä alas, 1. kerroksen käytävien laatoitus saadaan valmiiksi syyskuun alkupuolella. Kuva otettu 3. kerroksesta 19.7.2024.

Kuva 32. Massalattiat aloitettiin kesäkuussa 2. kerroksesta. Kuvassa oppilaskunnan huone katsomoportaiden alla.

TYÖMAAN VAIHE

Mitä tapahtuu seuraavaksi?

Syksyn aikana rakennuksen ulkopuolella viimeistellään julkisivun ja pihan töitä ennen talven tuloa. Sisällä jatkuu talotekniikan ja alakattojen asennukset sekä lattioiden pinnoitustyöt. Uusia alkavia työvaiheita ovat esimerkiksi porrashuoneiden kaideasennukset, kalusteiden asennus sekä keittiön laiteasennukset.

Kuva 33. Työmaa kuvattiin dronella 5.7.2024.

Turn static files into dynamic content formats.

Create a flipbook
Issuu converts static files into: digital portfolios, online yearbooks, online catalogs, digital photo albums and more. Sign up and create your flipbook.
