Tiedonpuiston koulu - Työmaatiedote V

Page 1

TIEDONPUISTON KOULU

TYÖMAATIEDOTE V

Kuvat

/ Rakennustoimisto Laamo Oy

Etukannen kuva: Emma Wuokko

Kuvat 1, 6, 8, 9 Mathilda Pietilä

Kuvat 2, 4, 5, 11, 12, 14-21, 23-28. Emma Wuokko

Kuvat 3, 13, 22. Viljami Toukosalo

Kuva 7. Esa Juvala

Kuva 10. Jari Suomi

Kuvat 29 ja 30. Anttoni Rokka

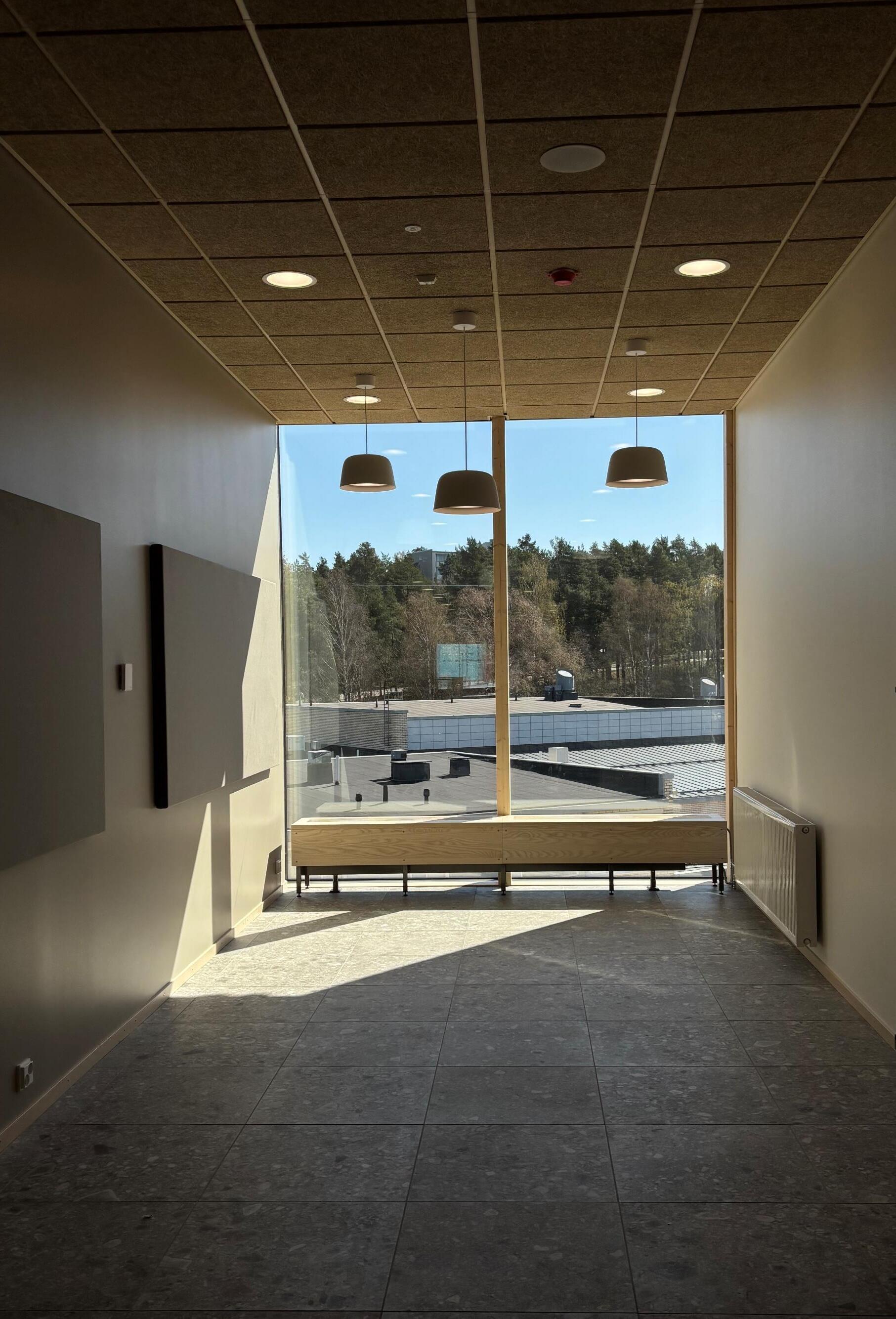

Takakannen kuva: Mathilda Pietilä

Yhteystiedot

Toni Karppinen Emma Wuokko

Vastaava työnjohtaja Työmaainsinööri

050 564 5432

050 557 6400

toni.karppinen@laamo.fi emma.wuokko@laamo.fi

Mikä on työmaatiedote?

Tähän työmaatiedotteeseen on kerätty yhteen kuvia keväältä 2025. Tiedote alkaa työmaan etenemisen havainnollistamisella, esillä on aikajana kevään 2025 työvaiheista.

Työmaatiedote ilmestyy neljän kuukauden välein, eli yhteensä kuusi kertaa projektin aikana. Työmaatiedote korvaa sekä kuukausi- että viikkotiedotteen. Työmaatiedote kokoaa kuluneen neljän kuukauden jakson yhteen kuvien avulla.

Kevään aikana projektissa siirryttiin luovutusvaiheeseen, johon sisältyy rakennuksen viimeistelyä, siivousta ja talotekniikan toiminnan varmistavia tarkastuksia.

Sisäpuolella näyttää jo hyvin valmiilta, mutta ulkopuolella pihan työvaiheet ovat vasta alussa.

Tässä tiedotteessa käydään tarkemmin läpi liikuntatilojen, katsomoportaan ja käytävien sekä opetustilojen edistymistä. Lopuksi tehdään lyhyt katsaus pihan työvaiheisiin sekä rakennuksessa kevään aikana suoritettaviin tarkastuksiin.

Työmaatiedotteiden julkaisuaikataulu

I. Joulukuu 2023

II. Huhtikuu 2024

III. Elokuu 2024

IV. Joulukuu 2024

V. Huhtikuu 2025

VI. Elokuu 2025

TIEDONPUISTON KOULU

Naulakoiden ja varusteiden asennus alkaa

Liikuntasalin lattiatyöt

Katsomoportaiden sisäikkunoiden asennus

Näyttämön tasonostin asennetaan

T A M M I K U U

Liikuntasalin siirtokatsomot asennetaan

Oppilastorin laatoitus

Peili- ja kuntosalin lattiapintojen asennus

Köydet ja renkaat liikuntasaliin

Peilien asennus liikuntatiloihin

H E L M I K U U

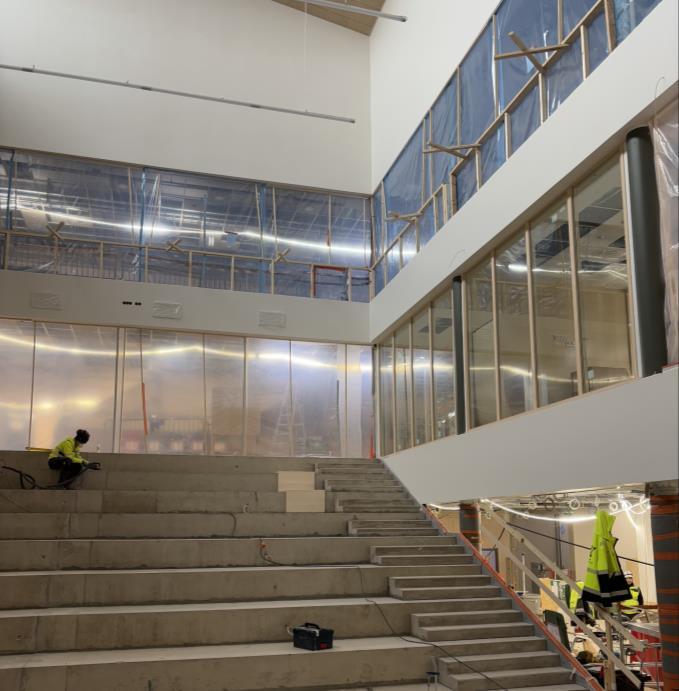

Kuva 1. Katsomoportaan sisäikkunoiden asennusta 13.1.2025.

Kuva 2. Oppilastori näyttämön edestä laatoitettu. Kuva otettu 7.2.2025.

Liukulasiluukkujen asennus

Lukutilan lasiseinä asennetaan

Pääkäytävän portaiden mattotyöt

Tuolivaunujen asennus alkaa

Maapallokartta luonnontieteiden oppimissoluun

Greenscreen tehdään mediateekkiin

3. 2. kerroksen lukutila erotettiin käytävästä lasiseinällä. Kuva otettu 14.3.2025.

Pihatyöt alkaa

Siivoukset valmiit toimintakokeita varten

Talotekniikan yhteiskoekäyttö

Opasteteippaukset alkaa

Talotekniikan toimintakokeet

Katsomoportaan saarnilevyjen asennus

Kuva 4. Saarnilevyjen asennusta katsomoportaisiin 17.4.2025.

Kuva
Kuva 5. Kuva 6.
Kuva 8. Kuva 9.

Liikuntasalin lattia muodostuu useasta kerroksesta, joista ensimmäisen työstö aloitettiin tammikuun alussa. Liikuntasalin lattia on saumaton massalattia, joka mahdollistaa salin monipuolisen käytön eri urheilulajeissa.

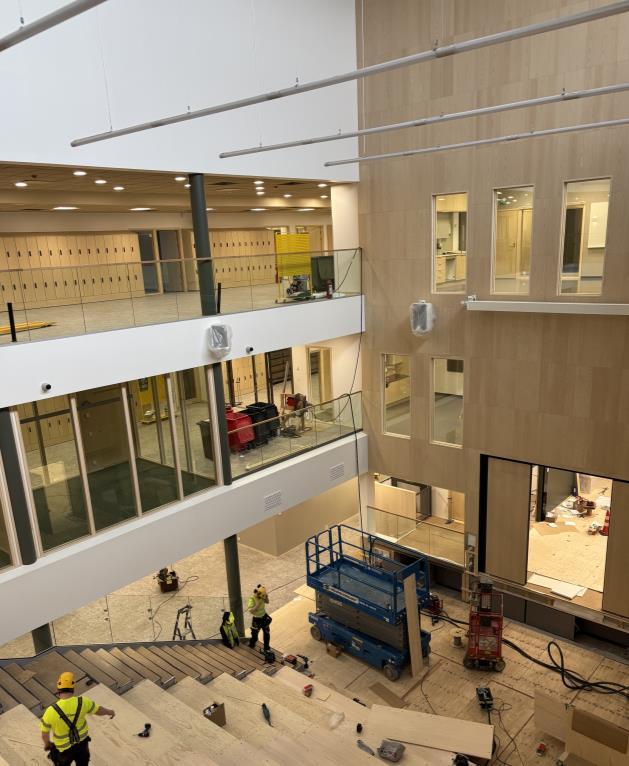

Kuva 5. 8.1.2025

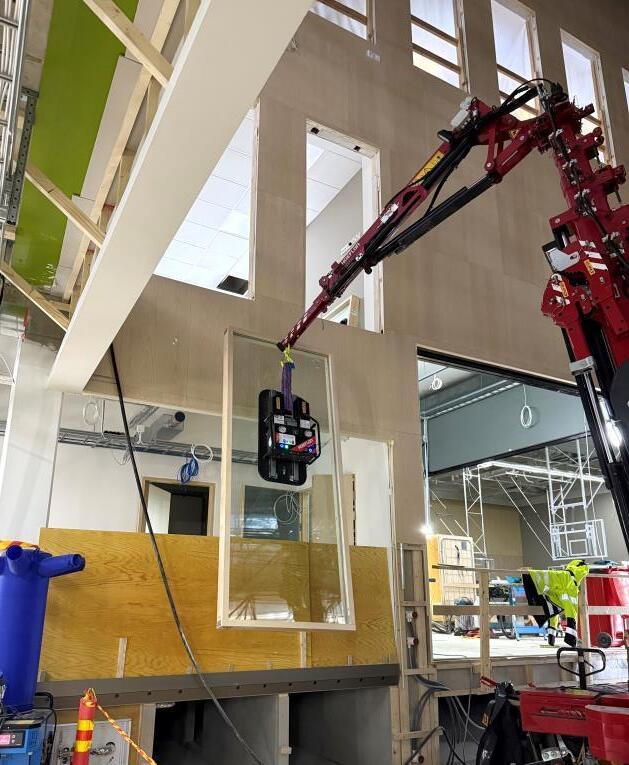

Kuva 6. 14.1.2025

Kuva 7. 15.1.2025

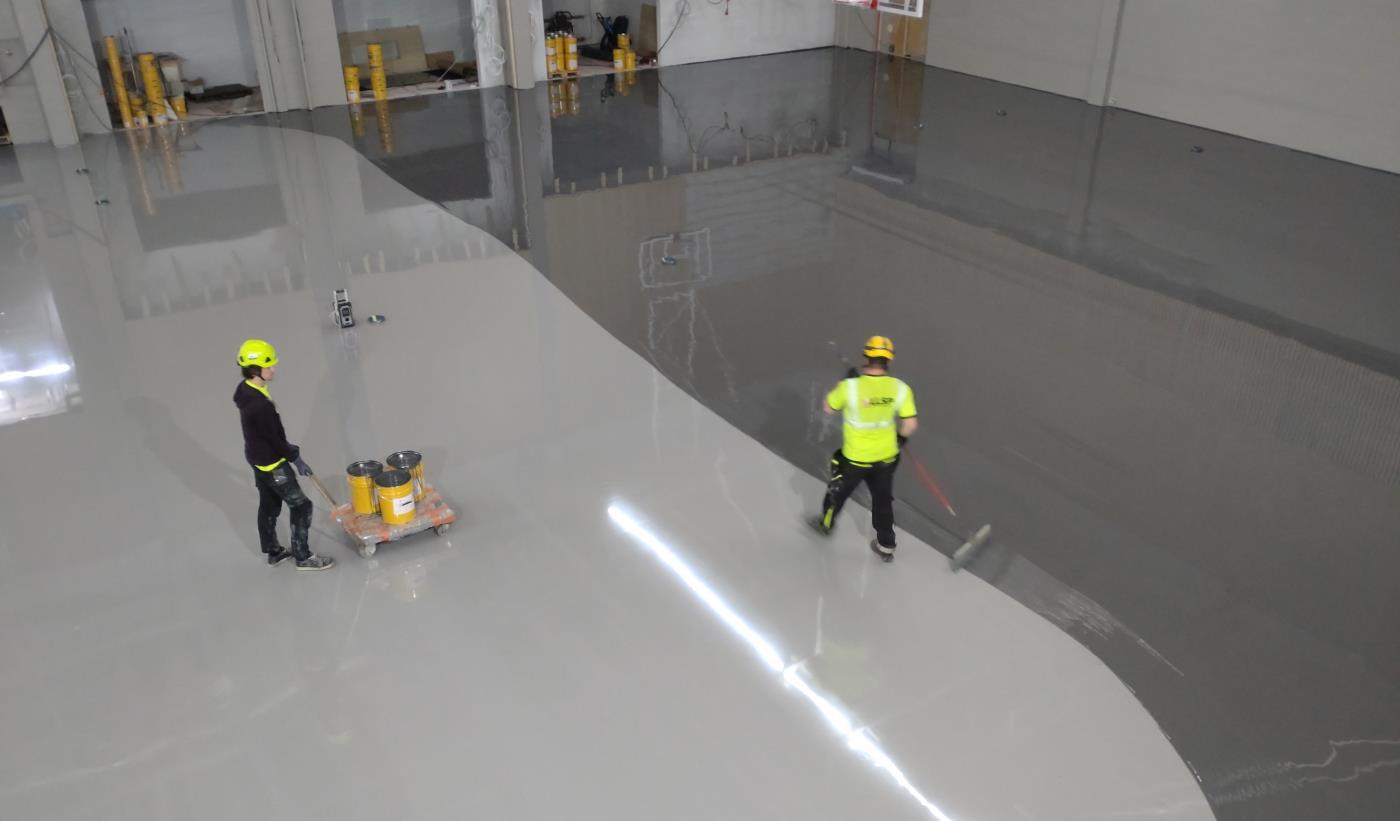

Kuva 8. 16.1.2025

Kuva 9. 22.1.2025

Kuva 7.
Kuva 11.
Kuva 12.
Kuva 10.
Kuva 13.

Kuva 10. Teleskooppikatsomot kasattiin työmaalla helmikuussa. Kolmessa teleskooppikatsomossa on paikkoja yhteensä noin 500 katsojalle. Kuva otettu 13.2.2025.

Kuva 11. Liikuntasalin seinille on kevään aikana maalattu heittoneliöitä. Lisäksi saliin on asennettu köydet ja renkaat. Kuva otettu 28.2.2025.

Kuva 12. Valoisan peilisalin parketti asennettiin helmikuun puolivälissä ja peilit helmikuun lopussa. Kuva otettu 24.4.2025.

Kuva 13. Näyttämön alle asennettiin tuolivaunut maaliskuun puolivälissä. Tuolivaunut avautuvat sekä katsomoportaan että liikuntasalin puolelle, ja niihin mahtuu yhteensä 554 tuolia. Kuva otettu 14.3.2025.

Kuva 14. Katsomoporras 23.4.2025.

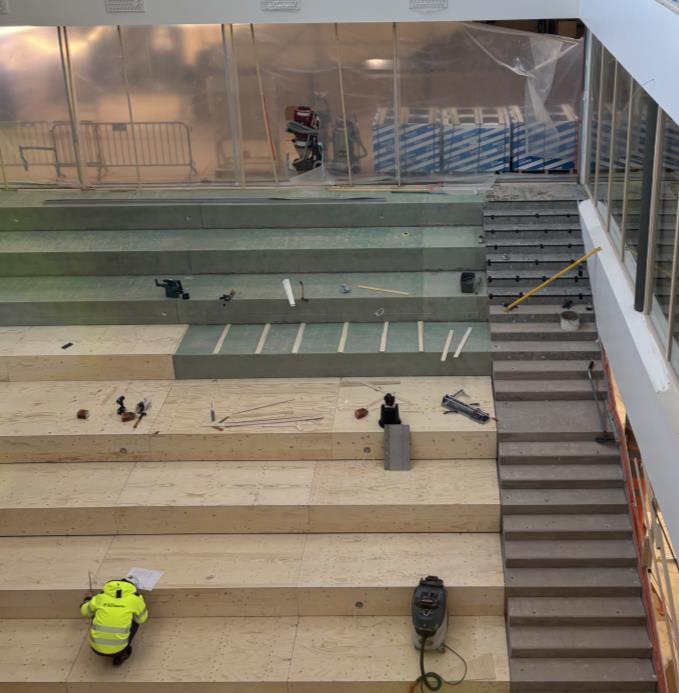

Kuva 15. Katsomoportaiden hiomista tasaiseksi 7.2.2025.

Kuva 16. Alusvanerit asennettiin saarnilevytyksen alle. Samaan aikaan laatoitettiin myös oikean reunan kulkuporrasta. Kuva otettu 14.2.2025.

Kuva 17. Saarnilevytyksen viimeistelyä 23.4.2025.

Kuva 18. Pääkäytävien portaisiin on kevään aikana asennettu matot ja käsijohteet. Kuva otettu 23.4.2025.

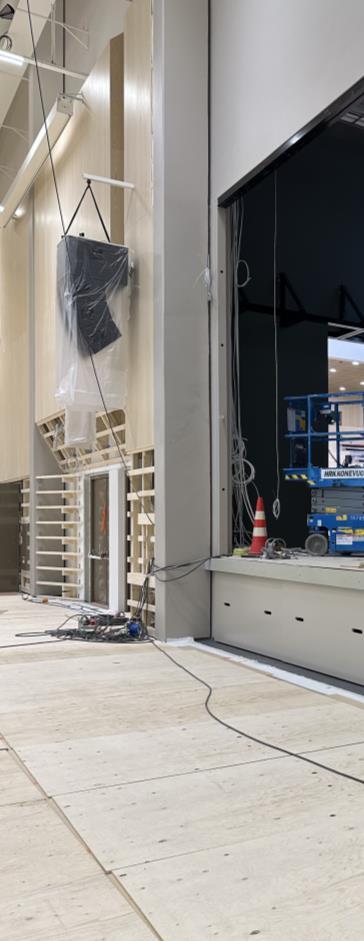

Kuva 19. Kuvassa näkyvän 3. kerroksen lukutilan ikkuna-aukkoa käytettiin haalaukseen rakentamisen aikana. Viimeiset ikkunalasit asennettiin paikalleen helmikuun lopulla. Kuva otettu 24.4.2025.
Kuva 20. 3. kerroksen Fyke-luokka 23.4.2025.

Kuva 21. Fyke-luokkiin on kevään aikana asennettu kalusteiden lisäksi veto- ja säilytyskaappeja, kohdepoistoja ja hätäsuihkuja. Kuva otettu 24.4.2025.

Kuva 22. Kuvaamataidon opetustiloihin sijoittuva green screen rakennettiin puurungosta ja kipsilevystä. Kuva otettu 14.3.2025.

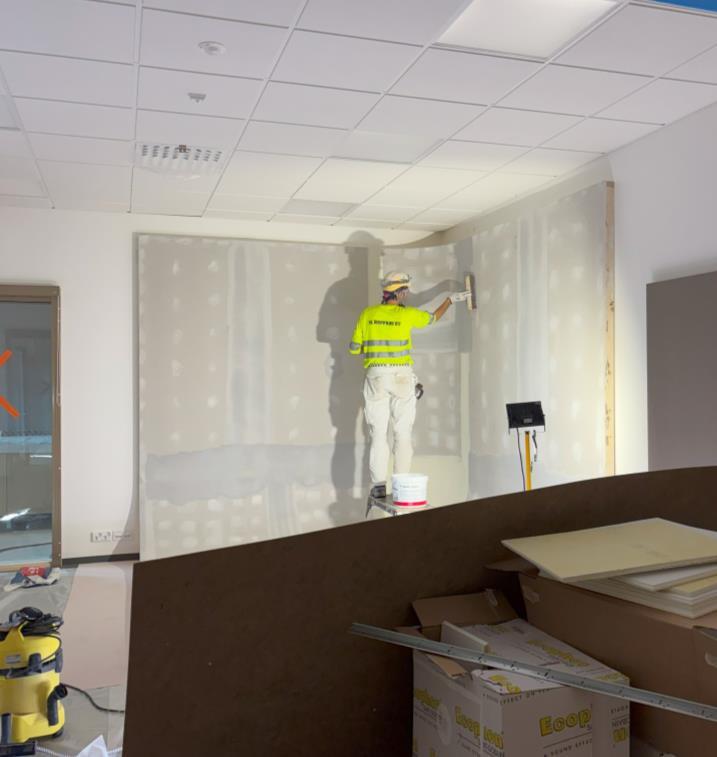

Kuva 23. Green screenin tasoitusta 21.3.2025.

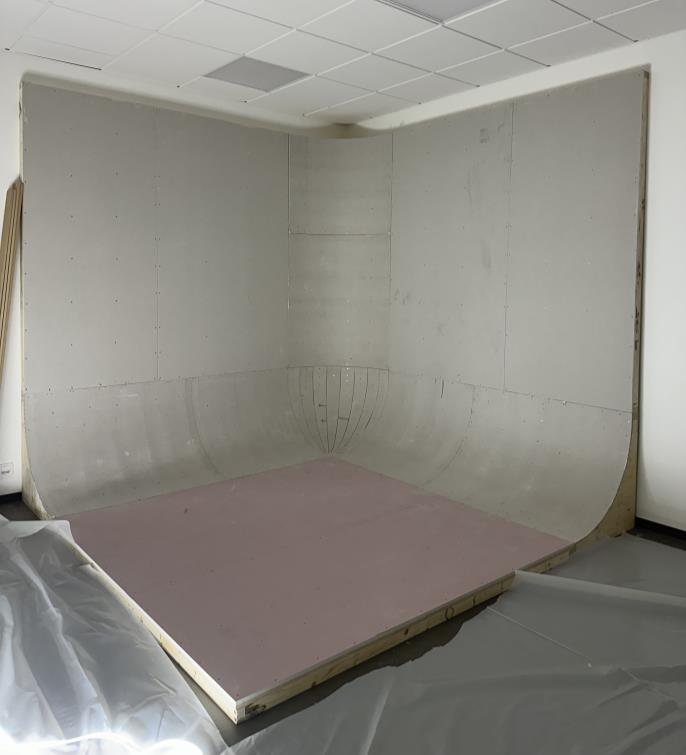

Kuva 24. Valmis green screen 12.4.2025.

Kuva 25. Kuvaamataidon opetustilojen yhteydestä löytyy myös pimiö eli valokuvalaboratorio valokuvien kehittämistä varten. Kuva otettu 23.4.2025.

Kuva 22.
Kuva 23.
Kuva 24.
Kuva 26. Pihan laatoittaminen alkoi huhtikuun alussa välituntipihan puolelta. Kuva otettu 4.4.2025.

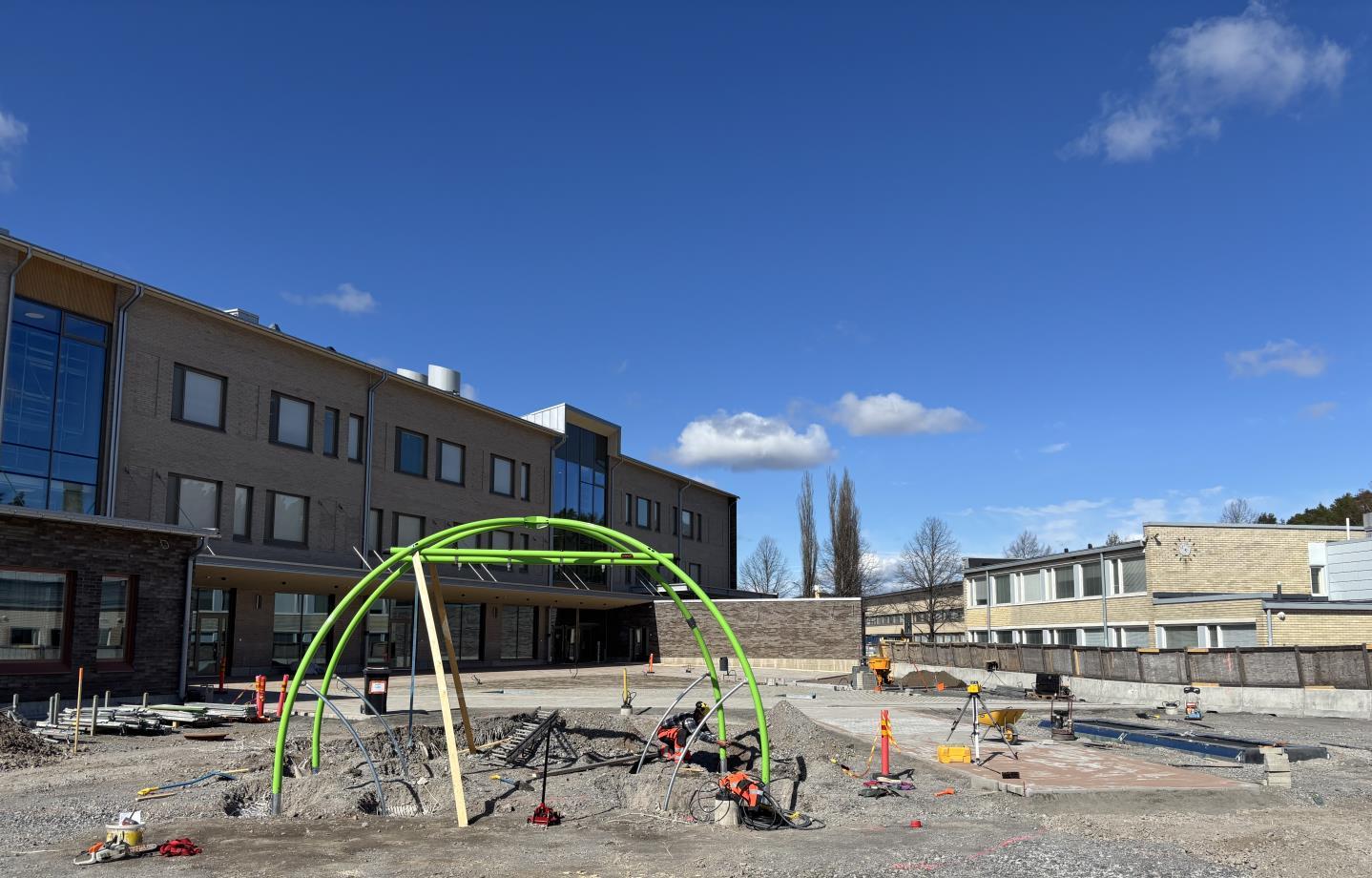

Ensimmäisiä leikkivälineitä asennettiin pihalle huhtikuun lopussa. Kuva otettu 29.4.2025.

laatoituksen vaihe 29.4.2025.

Kuva 27.
Kuva 28. Välituntipihan

TARKASTUKSET

Kuva 29. Työmaa kuvattiin dronella 2.4.2025

Yhteiskoekäytön valmiuksien tarkastus, viikko 14

Urakoitsijat tarkastavat asennuksien valmiudet ja todetaan tilojen puhtaustaso, jotta voidaan käynnistää koneet.

Yhteiskoekäyttö, viikko 15

Yhteiskoekäytön aikana kaikki ilmanvaihtokoneet käytetään päällä. Lisäksi testataan lämmönjaon, jäähdytyksen ja maalämmön järjestelmien yhteistoiminta.

Toimintatarkastukset, alkaen viikko 16

Testataan yksityiskohtaisesti eri talotekniikan järjestelmiä. Testattavia ovat esimerkiksi valaistusvoimakkuudet, äänentoisto ja kuulutusjärjestelmät.

TYÖMAAN VAIHE

Mitä tapahtuu seuraavaksi?

Seuraavien kuukausien aikana työmaalla jatketaan tarkastuksia, suoritetaan toimintakokeet ja edistetään pihan työvaiheita.

Kuva 30. Työmaa kuvattuna Vaisaaren koulun puolelta 2.4.2025.
