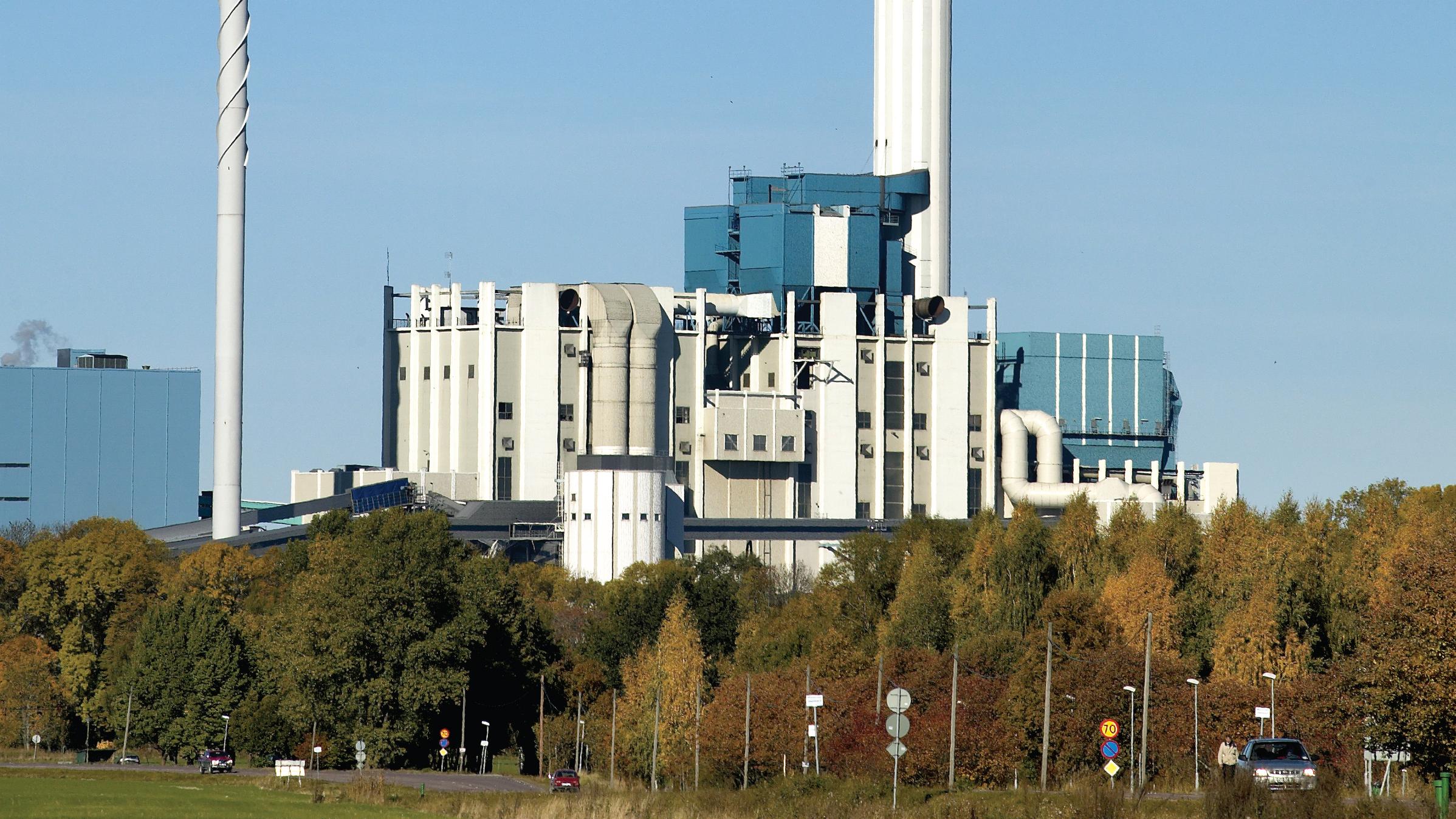

Snart driftstart för nya blocket i Brista

Nu pågår sista fasen i monteringsarbetena på Block 2, nya kraftvärmeblocket i Brista. Driftsättning ska ske under sommaren. I mitten av juli påbörjas eldning med fastbränsle. Anläggningen är avsedd att använda avfall, men kan även elda biobränsle. Klimatnyttan bedöms bli 30 000 ton koldioxidekvivalenter per år i globalt perspektiv.

Nya kraftvärmeblocket tillför ökad kapacitet för avfallsbränsle i nordvästra fjärrvärmenätet.

I Brista finns idag en kraftvärmeanläggning – Block 1. Det invigdes 1997 och använder träbränsle. Då var det ett av Sveriges största kraftvärmeblock som eldades med biobränsle. Merparten av detta levereras som färdig flis till anläggningen. Möjlighet finns också att på plats flisa bland annat rundved. Bränslekonsumtionen är cirka 350 000 ton per år. År 2002 kompletterades anläggningen med rökgaskondensering som ger cirka 30 MW extra. Anläggningens värmeeffekt är 108 MW och eleffekt 42 MW. Produktionen per år är cirka 750 GWh värme och 300 GWh el.

Fortum beslutade att bygga ett andra kraftvärmeblock i Brista. Byggarbetena startade i oktober 2010. Block 2 ska som bränsle använda brännbart avfall från hushåll och från verksamheter. Biobränsle blir också möjligt. Bedömningen är att bränslet till 70 procent kommer att utgöras av förnybart material. Behovet blir cirka 240 000 ton bränsle per år. Anläggningens värmeeffekt blir 63 MW värme (där av 12 MW i rökgaskondensering) och 20 MW el. Produktionen per år bedöms till 490 GWh värme och 150 GWh el.

När nya blocket har tagits i drift kommer detta först i körordningen, före Block 1. Det är ekonomiskt mer fördelaktigt att använda avfall som bränsle. Fjärrvärmen från Brista distribueras i det nordvästra fjärrvärmenätet. Detta försörjs också av Hässelbyverket. Inför den dagliga driften av värmeproduktionen i respektive panna görs en planering som innebär en samlad optimering av driften. Värmen produceras där bränslet är billigast och med samtidig hänsyn till miljöaspekter.

Huvudstrategin är dock att använda Block 2 för basproduktionen, därefter Block 1 och Hässelbyverket. När båda blocken i Brista är i ordinarie drift har Fortum Värme två stora anläggningar som kan utvinna energi ur hushållsoch verksamhetsavfall, nämligen Brista och Högdalen. De har då kapacitet för 240 000 respektive 700 000 ton avfallsbränsle. Detta kan ställas i relation till att det årligen uppkommer 1.2 miljoner ton utsorterat brännbart avfall i Storstockholm. De båda anläggningarna kan därmed ta emot 78 procent av detta avfall.

Det är dock inte självklart att allt avfall till Brista och Högdalen kommer att ha ursprung i Stockholmsområdet, eftersom viss konkurrens om avfallsbränsle kan förekomma.

Bränsleflödet in till nya pannan i Brista beräknas att ligga i intervallet 19-36 ton/ tim. Varje timme matas bränsle in som vid maximal panneffekt ska ha ett energivärde på 288 GJ. Detta motsvarar exakt 80 MJ/sek, det vill säga 80 MW.

Vid max effekt kan det specifika värmevärdet i bränslet variera mellan 8 och 15 MJ/kg. Om värdet ligger utanför detta intervall begränsas pannans effekt.

Avfallet levereras som det är och tippas i en bunker, där det homogeniseras i viss grad av en automatiskt arbetande bränslekran. Någon särskild bränsleberedning krävs inte. Pannan med sin rosterteknik är ”förlåtande” och klarar exempelvis ”partikelstorlekar” på upp till cirka 1 meter. Pannan har en lutande, rörlig och luftkyld roster.

Emissionerna av kväveoxider begränsas genom en noggrann styrning av förbränningen samt med hjälp av SNCR-teknik. Övriga föroreningar renas genom halvtorr rening (Alstoms NID-koncept) samt i ett vått slutsteg som är integrerat i rökgaskondenseringsanläggningen. Kondensatet från den sistnämnda renas i särskild anläggning.

TILLGÅNG PÅ AVFALL

– Bränslet kommer att utgöras både av hushållsavfall och verksamhetsavfall, berättar Julia Sundberg, Fortums projektledare

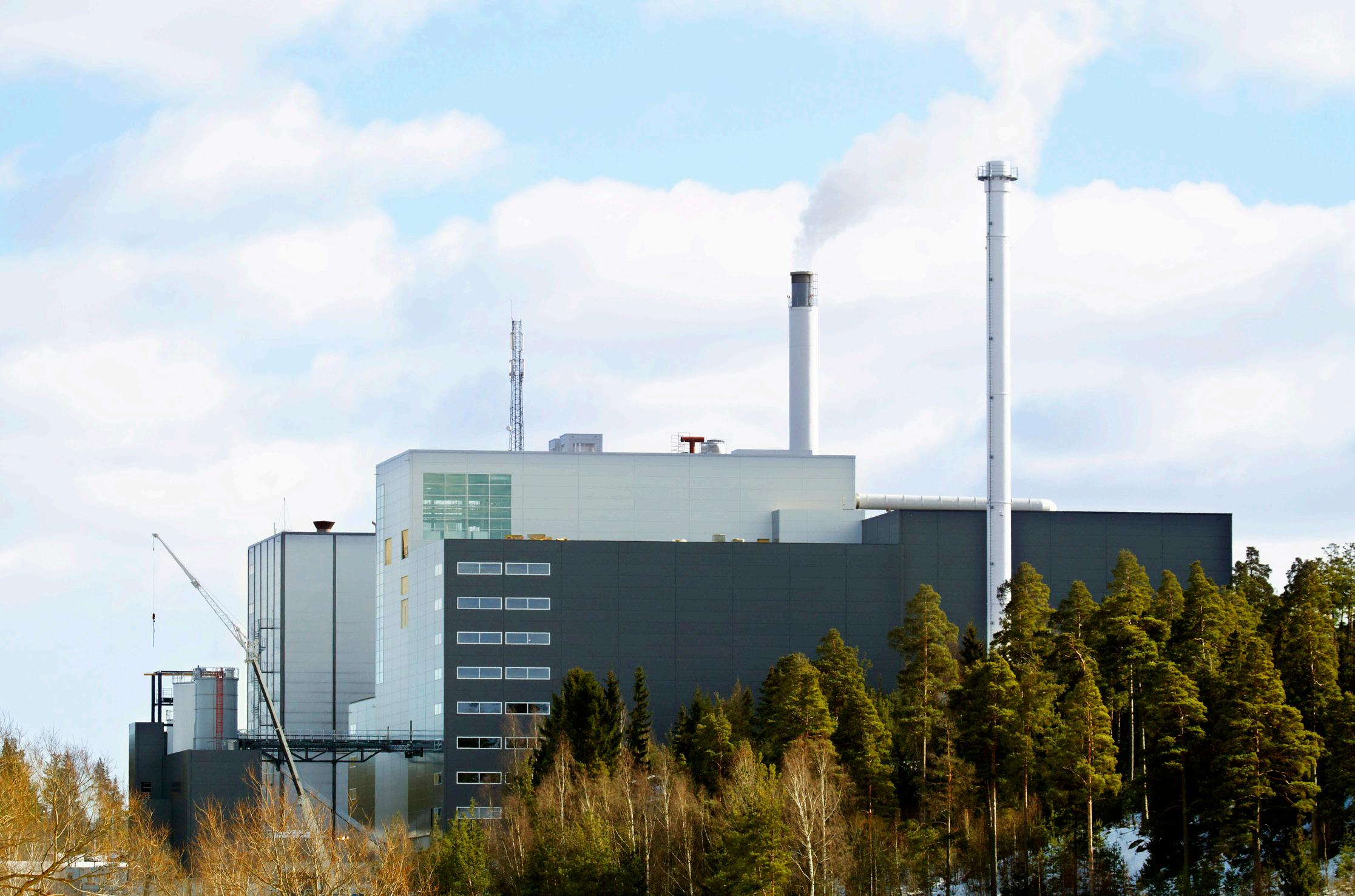

Nya kraftvärmeblocket som det framträder nattetid enligt arkitektens perspektiv. Illustration: Tengbom.

för bygget av Block 2. I början blir det övervägande verksamhetsavfall. Skulle vi behöva stanna pannan är det lättare att lagra respektive stoppa leveranserna av verksamhetsavfall jämfört med hushållsavfall. Efter en tid kommer vi att börja öka andelen hushållsavfall. – De avfallseldade kraftverken erbjuder ett miljöriktigt och resurseffektivt omhändertagande av avfall i konkurrens med andra aktörer på marknaden.

Vilka leverantörer och vilket upptagningsområde vi har, kan därför komma att variera över tid säger Julia Sundberg.

ÅTERSTÅENDE TIDPLAN

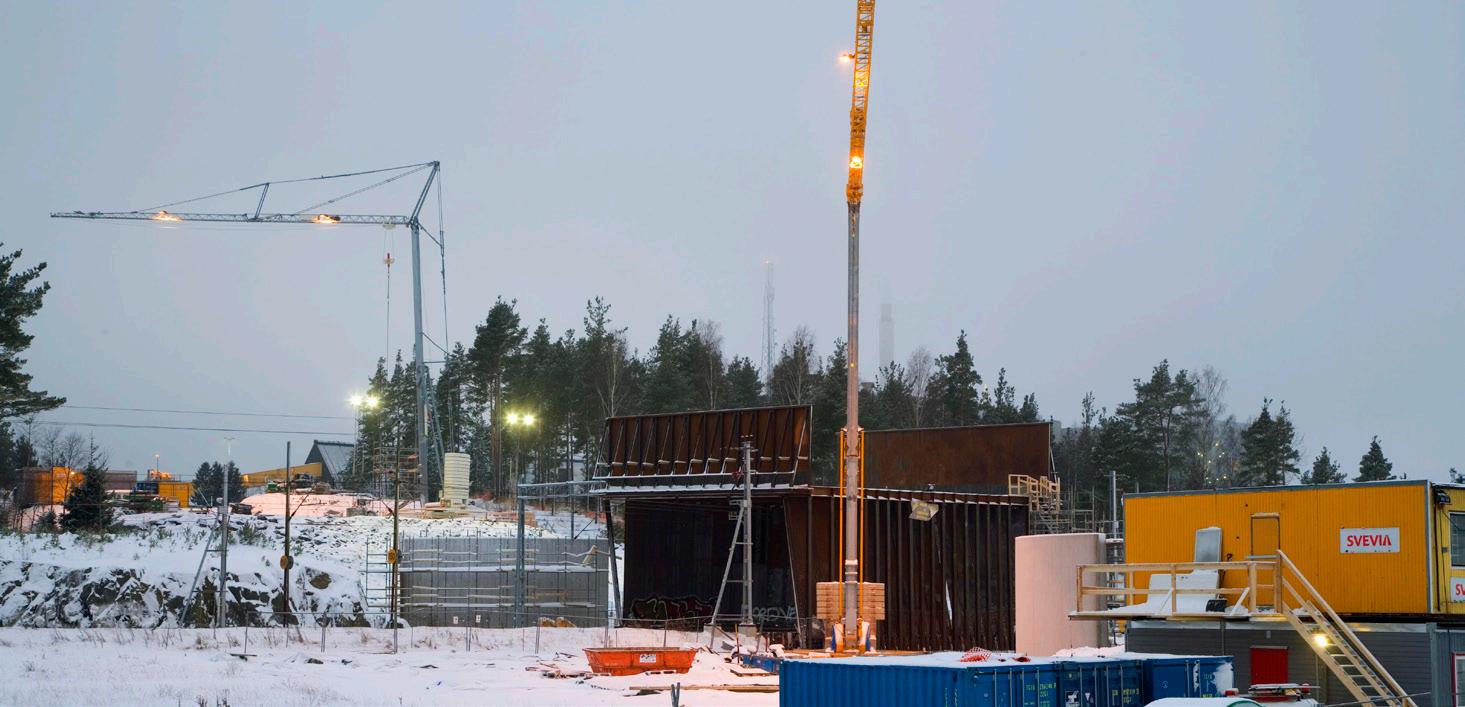

När detta skrivs pågår slutfasen av monteringsarbetena. Fortfarande arbetar ungefär 500 personer på plats med nya anläggningen. I april inleddes den kalla driftsättningen, då alla olika delsystem checkades av.

– Första driftsättningsfasen omfattade bland annat torkeldning och ångblåsning, berättar Julia Sundberg.

Bristaverket • Hammarbyverket • Högdalenverket • Hässelbyverket • Värtaverket • Årstaverket

Kompletta lösningar för rökgasanalys

Kontinuerlig emissionsmätning Processkontroll Miljöredovisning

Läs mer på www.opsis.se • E-post: info@opsis.se • Tel: 046-72 25 00

Enligt plan ska eldning med fast bränsle, det vill säga avfall, inledas 16 juli. Intrimningen tar 4-6 veckor. Sedan, efter provdrift, ska anläggningen överlämnas till oss 28 oktober. Den ordinarie driften bör komma igång i december.

RESTPRODUKTER

Även avfallsförbränning ger upphov till avfall. Dominerande här blir bottenaskan som bedöms till 15-20 procent av tillfört bränsle, ungefär 35 000 ton per år.

Projektets budget är 1.9 miljarder kronor. Mycket kan tyckas. Byggarbetena omfattade ett första skede då stora volymer berg sprängdes bort för att iordningsställa lämpliga ytor för pannbyggnad och bränslemottagning. Det ingick också kompletteringar i elkraftutrustningen, för att kunna mata ut producerad el till nätet.

Både befintlig och ny generator producerar el med 10 kV spänning. Idag transformeras elen från Block 1 upp till 20 kV för distribution på lokalnät.

När projektet är klart kommer elen från båda generatorerna att transformeras upp till 70 kV före leverans till ett ställverk, som tillhör Vattenfall.

Projektet har också omfattat ny infrastruktur för vägtransporter. Block 2 behöver ett bränsleflöde motsvarande 45 leveranser med lastbil varje dygn. Nittio extra fordonsrörelser per dygn kräver sitt. Man ville komma ifrån den gamla ordningen med leveranser från väster, via Märstarondellen, Steningedalen och befintlig infartsväg. I stället byggs en ny väg från Norrsundavägen i öster, över järnvägen och fram till Bristaverket. Merparten av bränsletransporterna kommer via E4:an och därifrån blir nu sträckan kortare. Tas allt detta med i penningaberäkningen visar det sig förhoppningsvis att Fortum gjort en bra investering. Hur bra visar sig dock på längre sikt. Vad som händer med bränsletillgång och livslängd på anläggningsdelar är svårt att sia om.

Vill ni slippa nedtappningar med driftavbrott?

Genom att anlita oss, möjliggör vi åtkomst av ert fjärrvärmeoch fjärrkylanät utan driftavbrott vid underhåll, omläggningar samt inkopplingar under hela året.

Våra tjänster har med mycket stor framgång etablerats inom fjärrvärme- och fjärrkylabranschen i Norden.

Proco Services är ett ledande tjänsteföretag som utför blockering och anborrning på trycksatta rörsystem inom alla branscher. Blockeringsmetoden som utvecklades 1993 har med mycket stor framgång etablerats inom den nordiska marknaden.

Energibolag som idag anlitar våra unika tjänster

Ringhals, Fortum, Karlstads Energi, Varberg Energi, Halmstad Energi, Jönköpings Energi, Kungälv Energi, E.ON, Vattenfall med flera.

För mer information kontakta oss eller gå in på vår hemsida: www.proco.se!

Proco Services AB Västberga Allé 26 126 30 Hägersten Tel: +46 8 7340580 Brovägen 12 266 97 Hjärnarp Tel: +46 431 478020 E-post: info@proco.se

This article is from:
