惟物驗屋|裝潢驗收報告書

Page 1

We value your quality of living

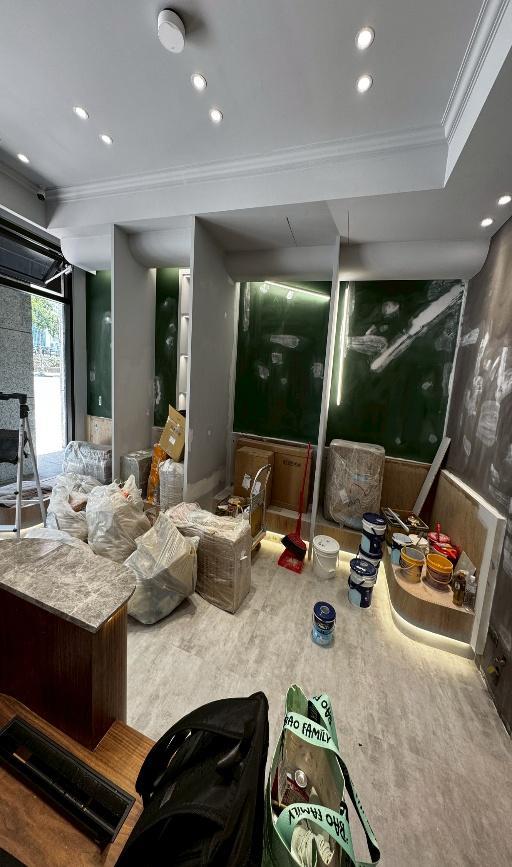

檢測報告書記載內容

符合營造標準、TAF實驗室相關認證

現在將這份結果呈現給您!

檢測資訊

閣下姓名:

聯絡電話:

檢測日期:

黃 先生

0965-627-656

114年06月06日

114年08月08日

檢測地址:

建案名稱:

專案類型:

建築類型:

室內格局:

車位編號:

權狀坪數:

專有坪數:

約定專用:

桃園市楊梅區新農街二段216號

惟裝修

裝潢驗收

超高層建築(16F↑)

一廳、診、一術、兩恢、一庫

待確認

88 坪

88 坪

0.00 坪

是否客變: 是

惟物字:1140515Da13

檢測時間:

09:00-16:30 09:00-14:00

檢測計畫細則

01

設計、工程合約查核 設計合約、工程合約、追加減清單 02 牆面、地板; 磚面、石材施工品質檢測

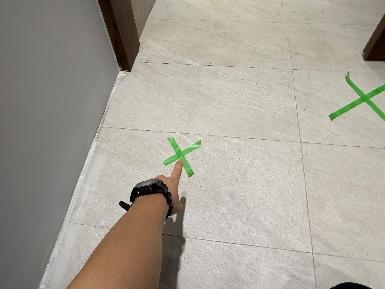

牆磚(石材)、地磚(石材)泥作空心,泥作抹縫、勾縫

03

泥作打底、粉光施工品質檢測 牆面(RC)、樑面(RC)、柱面(RC)、崁縫、粉光地板、毛胚地板 04 牆面、樓板;垂直、水平檢測 牆面、樓板、窗框、門框、天花(木作)

05 暗架天花板及內部泥作檢測 暗架天花板骨架、封板。暗架天花板內管道間泥作 06 防墜設施查核 欄杆、圍牆、窗台、樓梯扶手、窗戶安全鎖、防墜紗窗

07 室內虛空間坪數丈量 不包含室內、外牆面厚度及室外雨遮範圍(非權狀坪數)

08 車位尺寸覆核 小車位、標準車位、大車位、無障礙車位 09 廚房設備功能檢測 水槽、五金、櫃體、檯面、烤漆玻璃、烘碗機、抽油煙機、洗碗機 烤箱、蒸飯箱、IH爐

10 玻璃厚度檢測 欄杆、落地窗、窗戶、三合一門、淋浴門、固定玻璃

11 門、窗;框、扇啟閉功能查核 紗窗、五金、螺絲、拼接、窗外矽利康、防火標章、吸音條 12 衛浴設備功能查核 馬桶、面盆、明鏡、浴櫃、浴缸、毛巾桿、淋浴門 排(暖)風機(當層排氣、共同排氣)

13 暗架天花板內電線防護查核 暗架天花板內電線浪管保護、出線口設置浪管接頭固定片

14 分電盤安全性檢測 漏電斷路裝置、電壓、箱體接地、喇叭口、絕緣保護、開關標示 迴路圖核對、單線圖核對、迴路確認、設備接地

15 開關插座安全性檢測 漏電保護、迴路確認、L/N、地線、電壓、220V 16 弱電系統線路正確性檢測 弱電箱體接地、網路、電話、電視

17 燈具迴路正確性檢測 節能開關、單切、雙切、三切、小夜燈、迴路圖核對

18 排水管內攝影檢測

19 給水設備檢測

20 窗戶開口漏水檢測

21 衛浴防水層檢測

22 天花防水層檢測

23 牆面、樓板; 洩、排水系統檢測

偏心、破口、泥塊、異物

深層排水、非深層排水、排水管與落水頭銜接、總存水灣

水壓、熱水器冷熱水管、加壓泵、減壓閥 電熱水器、壓力錶、水錘吸收器、制水閥

窗戶拼接、窗戶崁縫、剪力角隅、樓層接縫、導水溝、矽利康 止水墩、給水管邊、插座磚縫,牆面、地板、給水背牆、崁縫 暗架天花板內周邊、給水管、消防管 污水管、雨水管、糞管、陽(露)台地板(天花) 衛浴、陽台、廚房、露台、花台、車庫、空調室外機

24 設計圖說覆核 天花、牆面、地板、櫃體、空調、強電、弱電、燈具、給水、排水

25 櫃體系統檢測 衣櫃、櫥櫃、其他櫃體、門窗、五金

26 地板系統檢測 木地板、石材、泥作粉光、石英磚

27 天花系統檢測 空調出風口、造型天花、平釘天花、暗架天花

28 空氣品質檢測 甲醛、PM2.5

依據建築技術規則建築設計施工編、公寓大廈管理條例

02牆面、地板;磚面、石材施工品質檢測

檢測結果:異常

04牆面、樓板;垂直、水平檢測

檢測結果:符合營建規範

03泥作打底、粉光施工品質檢測

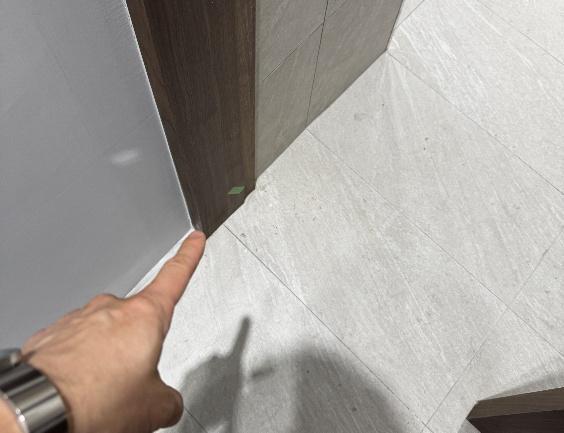

檢測結果:符合營建規範

05暗架天花板及內部泥作檢測

檢測結果:符合營建規範

06防墜設施查核

欄杆 窗台 圍牆

檢測結果:欄杆 cm cm

08車位尺寸覆核

0.5CM - 窗台圍牆 -

非裝潢範圍,不列入檢測 cm cm

樓梯扶手0.00 寬 0.00

依據買賣契約內容為檢測標準 小車位:225*550cm、標準車位:250*550cm、大車位:250*600cm、無障礙車位:350*600cm

檢測結果:長 cm cm 非裝潢範圍,不列入檢測

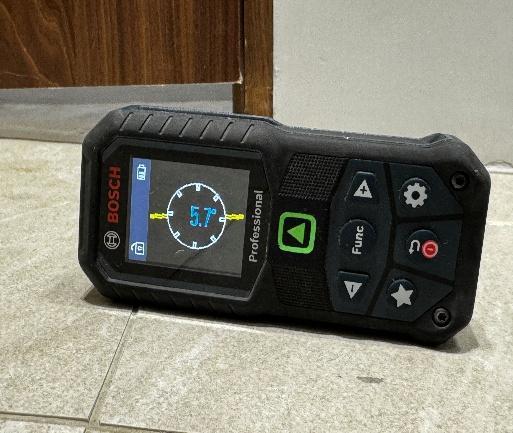

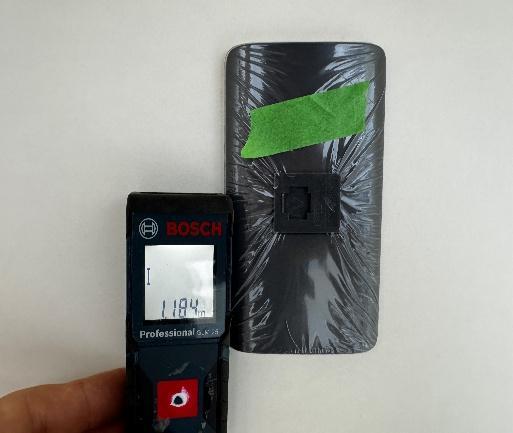

德國BOSCH GLL 50-15 XG PROFESSIONAL 墨線儀:台灣博世電動工具,出廠日期:2024年08月09日 各區域檢測公差數值為:

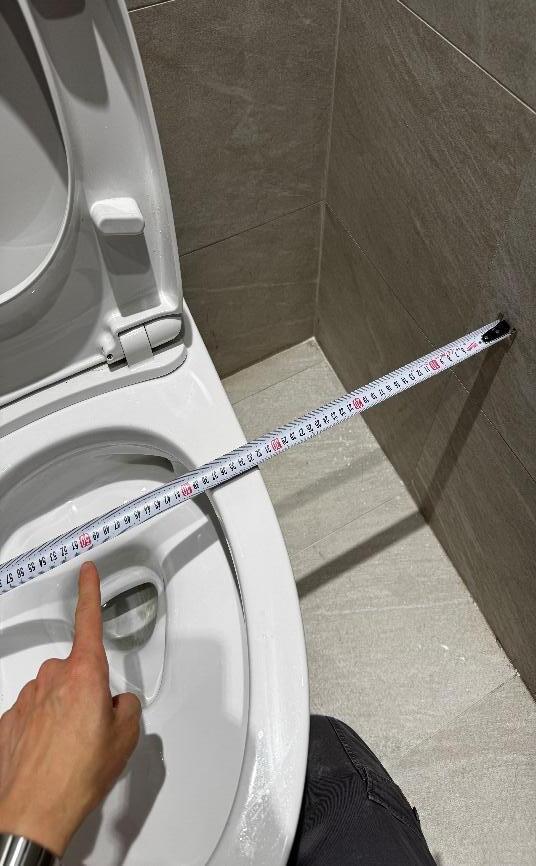

設備:依據建築技術規則建築設備編、構造篇

09廚房設備檢測

10玻璃厚度檢測

檢測結果: 非裝潢範圍,不列入檢測

落地窗 窗戶

淋浴門

檢測結果: mm mm mm

欄杆 -

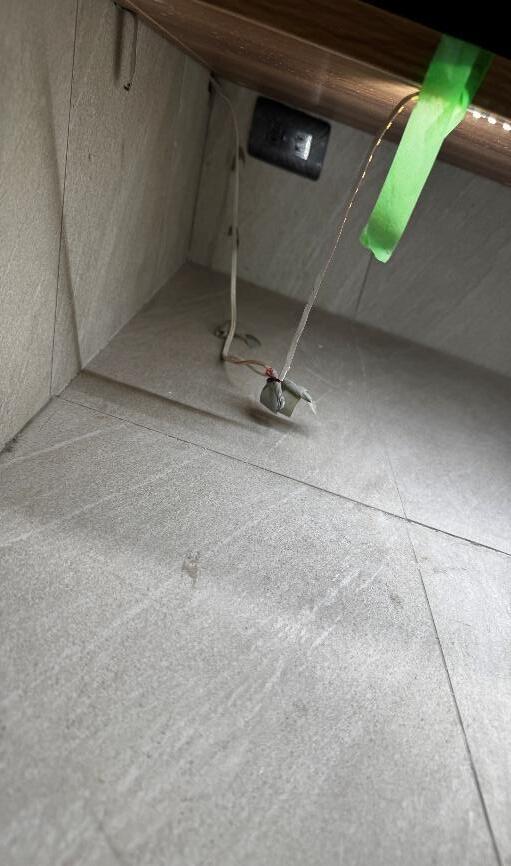

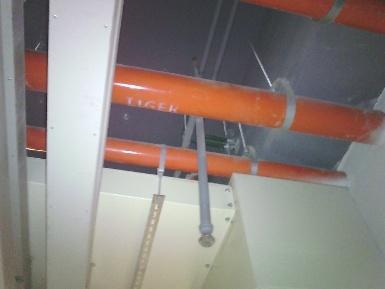

11門、窗;框、扇啟閉功能查核

檢測結果: 異常

12衛浴設備功能查核

檢測結果: 異常

LINSHANG LS201

光學反射式玻璃厚度測量儀:校正單位TAF/IPE、校正報告0207T191、校正日期2025年02月10日

根據用戶用電設備裝置規則、用戶建築物屋內外電信設備裝置規則

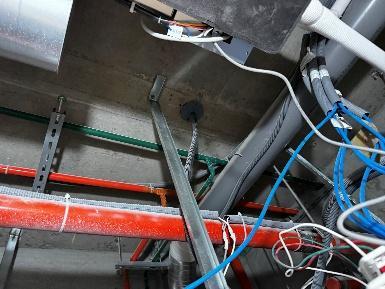

13暗架天花板內電線防護查核 依據用戶用電設備裝置規則

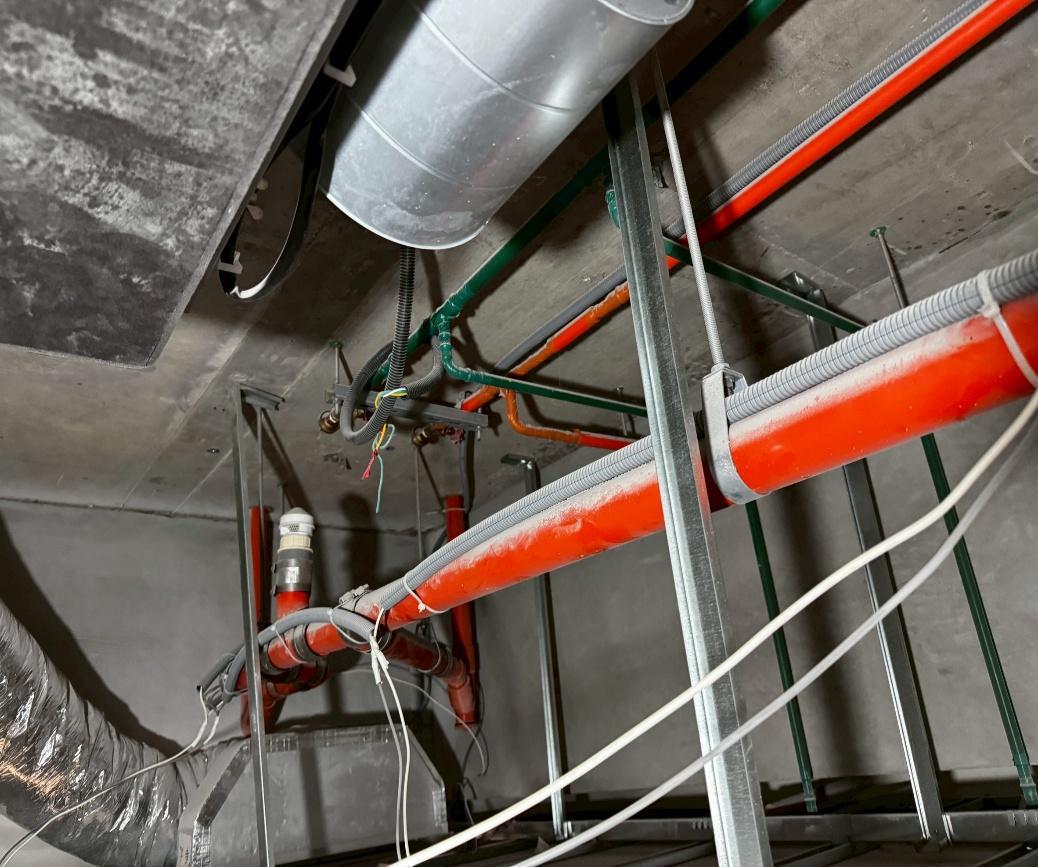

1、電源線設置浪管保護,參考「用戶用電設備裝置規則§186-1」

2、電源線出線口設置浪管接頭固定片,參考「用戶用電設備裝置規則§196-5」

14分電盤安全性檢測 依據用戶用電設備裝置規則

1、電線須使用喇叭口保護,參考「用戶用電設備裝置規則§245-1」

2、匯流排預留端子須使用絕緣保護,參考「用戶用電設備裝置規則§18」

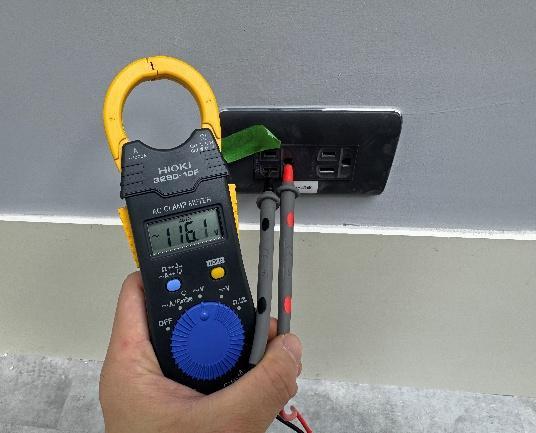

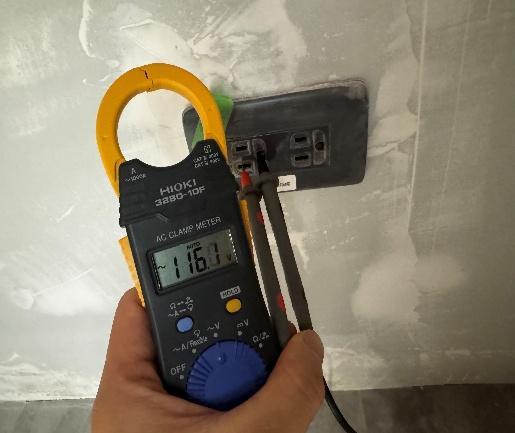

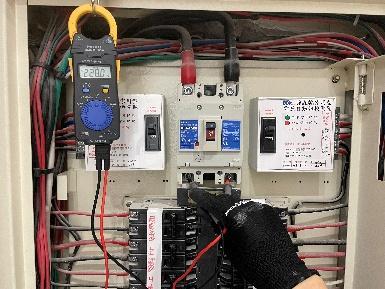

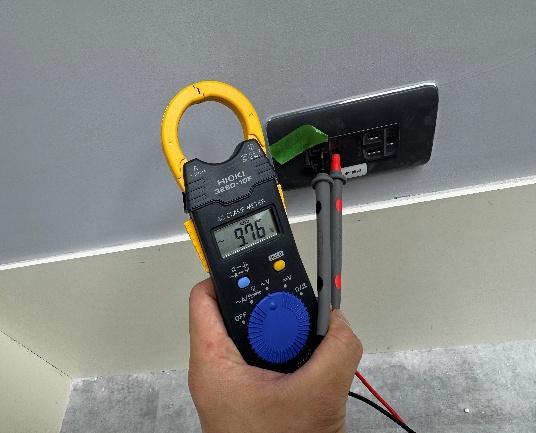

220 V電壓正常

15開關插座安全性檢測

110 V電壓正常

設備接地正常

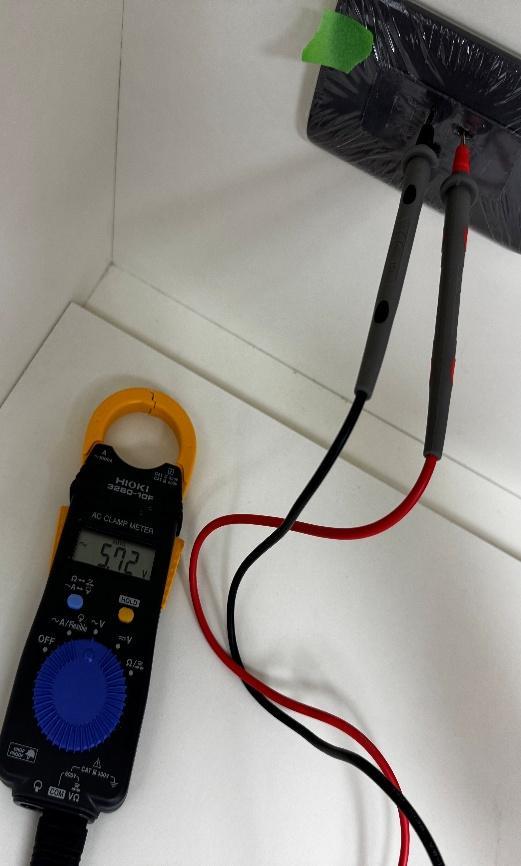

16燈具迴路正確性檢測

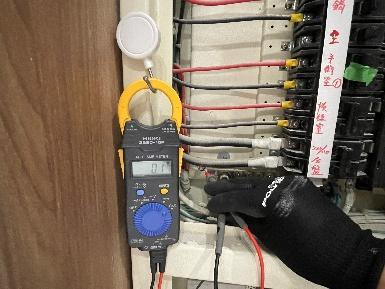

日本HIOKI 3280-10F 交流鉤錶:臺灣日置電機,出廠日期:2025年04月07日 日本HIOKI 3481-20 驗電筆:臺灣日置電機,出廠日期:2024年04月15日

水路:

18排水管內攝影檢測

依據自來水用戶用水設備標準、建築物給水排水設備設計技術規範 19給水設備檢測:標準值1~3.5kg/cm²。建議值2~3.5kg/cm²。

檢測結果:正常

20窗戶開口漏水檢測

自然水壓

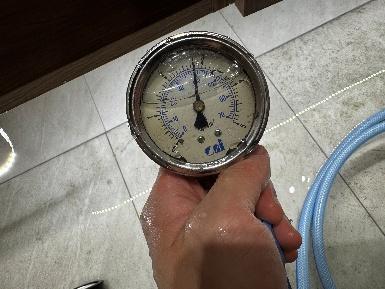

2.75 kg/cm² 加壓後 - kg/cm²

水閥位置 AT : 無障礙廁所

混凝土含水率範圍:0~12%,6%以上為異常現象 開口持續試水30分鐘,檢測結果: 非裝潢範圍,不列入檢測

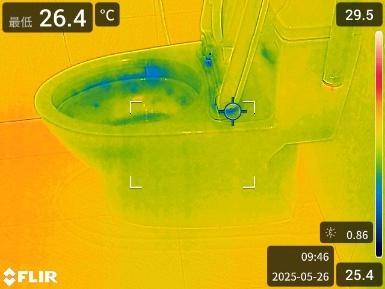

21衛浴防水層檢測

防水層持續試水30分鐘,檢測結果:

22天花防水層檢測

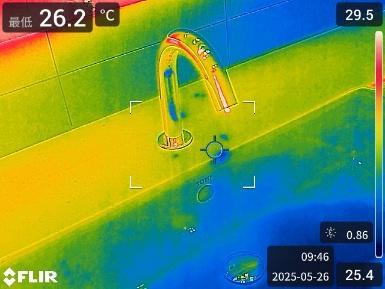

熱像儀溫差正常

日本KETT HI-520-2

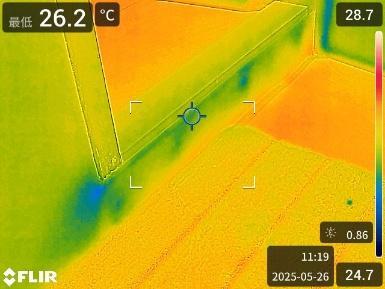

混凝土含水率範圍:0~12%,6%以上為異常現象

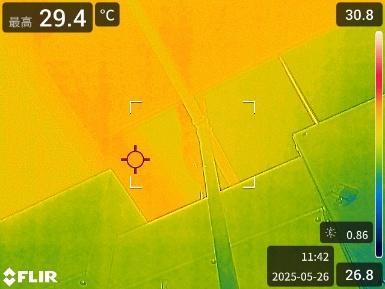

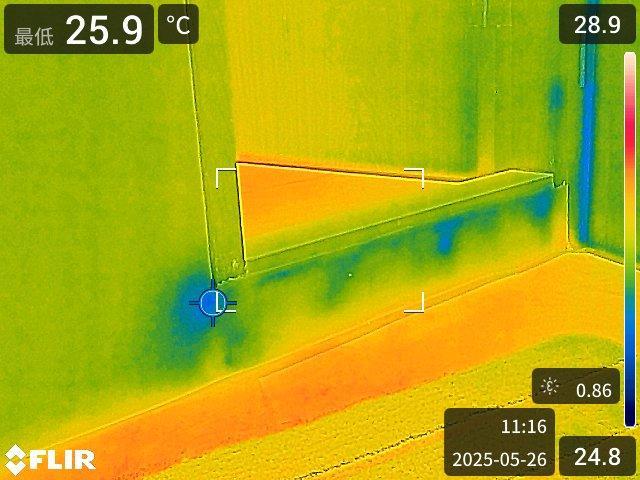

熱像儀溫差異常

混凝土含水率:超過6%

23牆面、樓板;洩、排水系統檢測

檢測結果:洩、排水正常

高周波混凝土水分計:日本KETT台灣區總代理/中燦科技有限公司、校驗報告CT-114020401、校驗日期2025年02月04日 瑞典FLIR T530 42° 紅外線熱像測溫儀:FlIR台灣總代理、校正單位TAF/IPE、校正報告0207T181、校正日期2025年02月08日 德國BOSCH D-tect 200c

雷達、HMI水管探測儀:Robert Bosch GmbH、出廠日期2023年04月08日

依據建築物室內裝修管理辦法、建築物室內裝修審查作業規範

24設計圖說覆核

檢測結果:圖說與現況不符合

25櫃體系統檢測

檢測結果:櫃體系統異常

28空氣品質檢測

檢測結果:地板系統異常

檢測結果:天花系統異常

行政院環保署室內空氣品質管理法 甲醛:

0.08 ppm以下為正常

PM2.5:

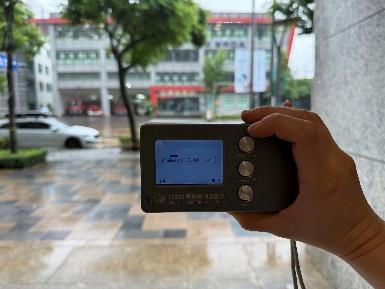

0~50 一級(優)

51~100二級(良)

101~150三級(輕度汙染)

151~200四級(中度汙染)

201~300五級(重度汙染) 301~500六級(嚴重汙染)

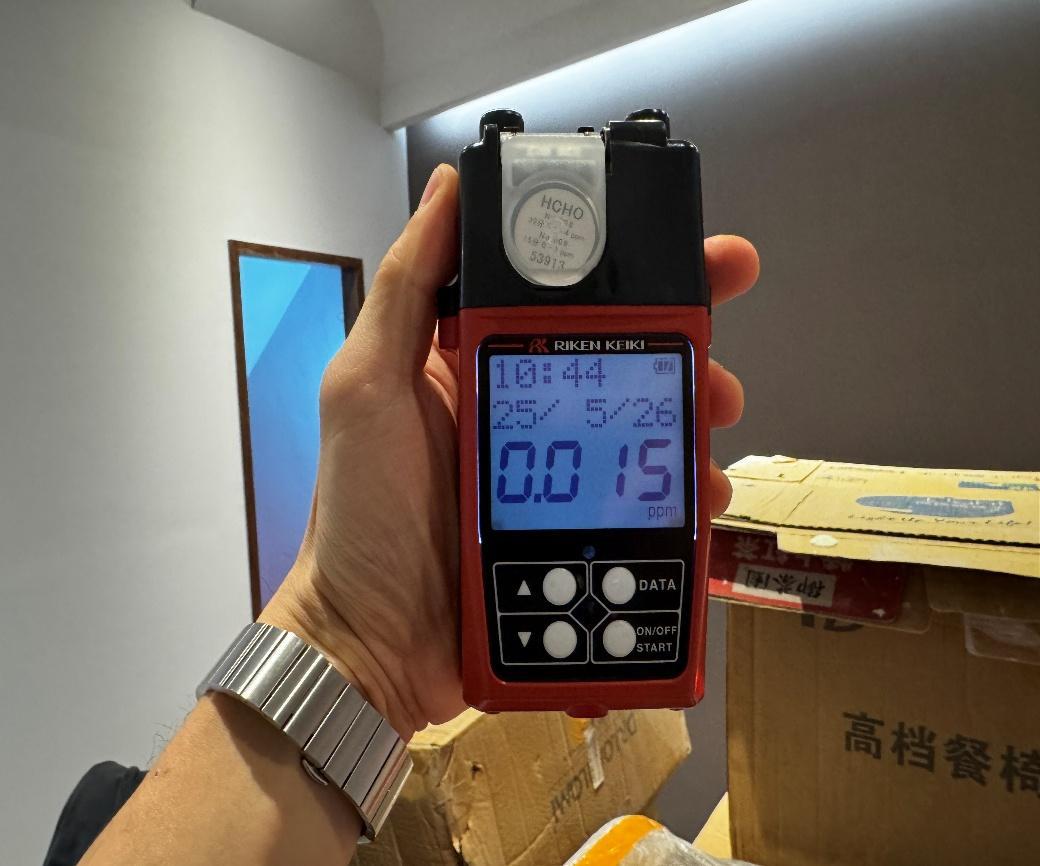

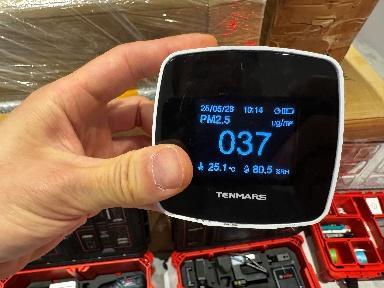

檢測結果:甲醛 mg/m³ mg/m³

0.015

日本RIKEN KEIKI FP-31拋棄試紙甲醛偵測器:理研計器株式会社、合格證號539020008RN 、出廠日期:2025年03月10日 台灣TENMARS TM-280 PM2.5 室內空氣品質監測儀:世駿電子股份有限公司,出廠日期:2023年02月18日

構築:依據買賣契約內容為檢測標準

08室內虛空間坪數丈量

藥房:3.28坪

候診區:9.33坪

診間二:1.69坪

診間一:2.61坪

手術室:4.28坪

治療室二:3.73坪

庫房二:0.47坪

更衣室:0.51坪

掃具間:0.18坪

治療室一:1.70坪

廊道:4.77坪

員工廁所:0.61坪

無障礙廁所:2.20坪

檢測結果:總計坪數 41.31

板下淨高 275.75~331.6

坪 cm

庫房一:1.64坪

員工休息室:4.31坪

每一空間丈量結果為紅色框線內範圍,

即不包含室內、外牆面厚度及雨遮範圍。

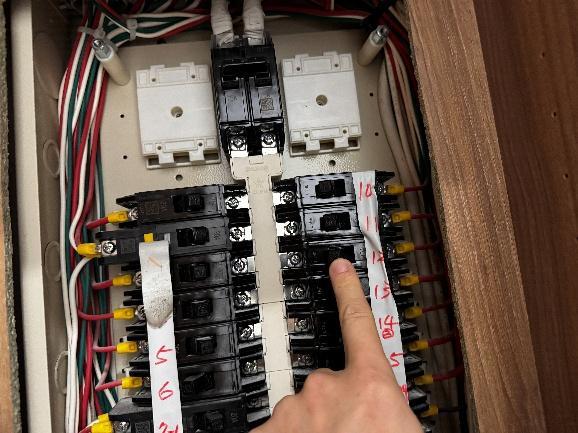

漏電斷

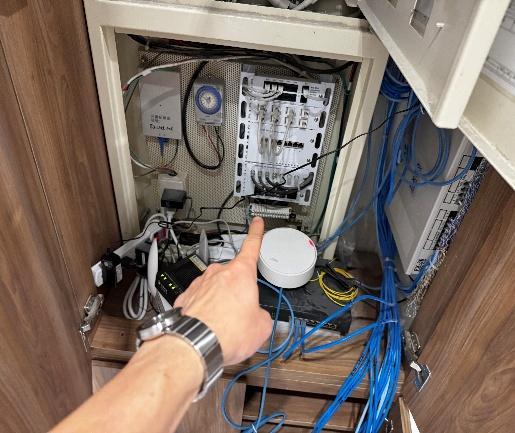

路裝置 區域 線徑 安培 迴路 編號 迴路 編號 安培 線徑 區域 漏電斷 路裝置

員工休息室 專用迴路 ˅

員工休息室 專用迴路

無障礙廁所 熱水器 8mm² 30A 2

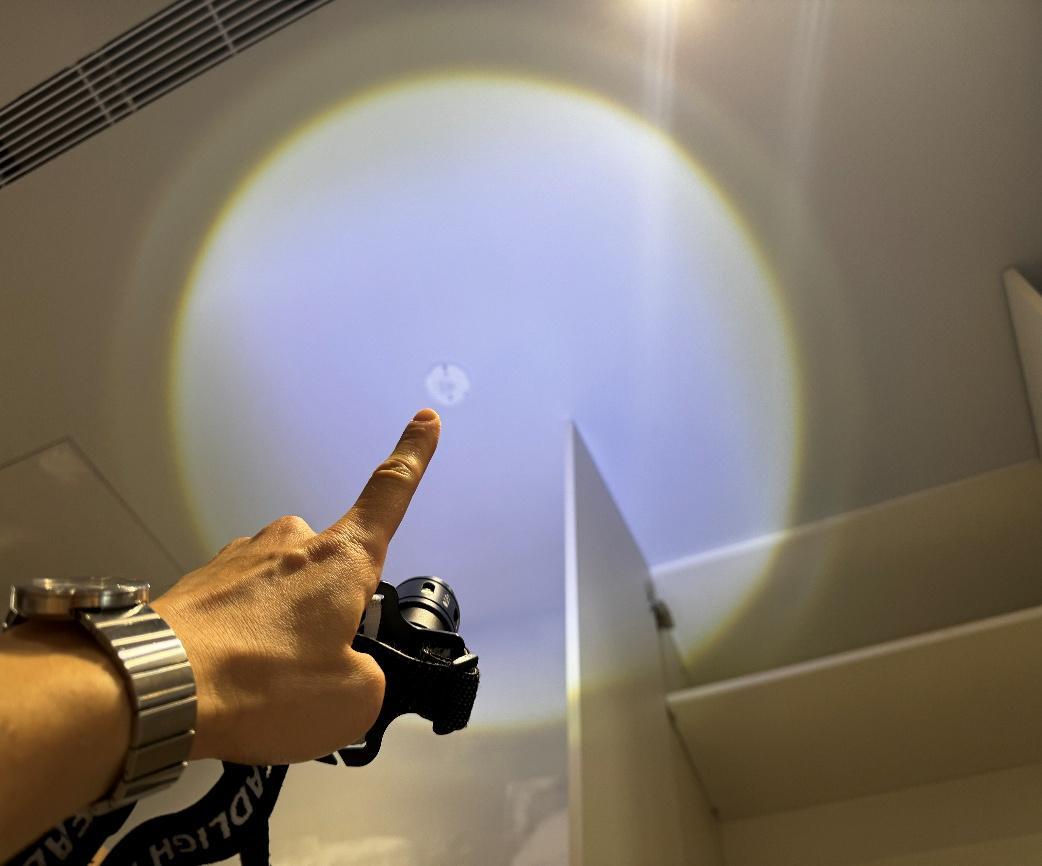

全室燈具 5.5mm² 20A 6 ˅ 空調專用迴路 14mm² 40A 4 ˅

全室燈具 5.5mm² 20A 8

10 20A 5.5mm² 員工休息室 專用迴路 ˅

11 20A 5.5mm² 員工休息室 ˅ 20A 12 13 20A 5.5mm² 員工休息室 ˅

15 20A 5.5mm² 員工休息室 專用迴路 ˅

16 20A 2.0mm 招牌燈具 ˅

18 20A 5.5mm² 診間二專用迴路 ˅

21 20A 2.0mm 無障礙廁所 ˅ 應設置 未設置 手術室專用迴路 5.5mm² 20A 19

各區域插座迴路配置標示

現場無插座

現場無插座

現場無插座

現場無插座

現場無插座

⚫一般插座

⚫燈具

現場無插座

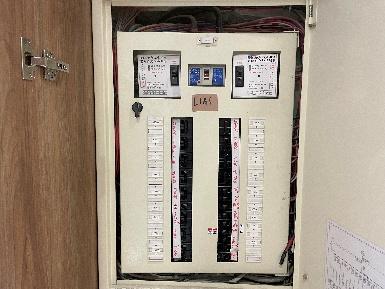

分電盤迴路開關記載(增設電箱) 75A

38mm²

漏電斷 路裝置 區域 線徑 安培 迴路 編號 迴路 編號 安培 線徑 區域 漏電斷 路裝置

候診區 5.5mm² 20A 1 11 20A 2.0mm 候診區、庫房二

˅ 藥房、診間二 2.0mm 20A 2 12 20A 2.0mm 治療室二

候診區 5.5mm² 20A 3 13 20A 2.0mm 治療室一、庫房一

廊道、候診區 診間一 2.0mm 20A 4 14 20A 5.5mm² 庫房一 應設置 未設置

應設置

未設置 手術室、診間一 2.0mm 20A 5 15 20A 2.0mm 員工休息室

診間一、二

手術室 2.0mm 20A 6 16 20A 5.5mm² 藥房、候診區

˅ 手術室 2.0mm 20A 7 17 20A 5.5mm² 電動門

˅ 手術室專用迴路 2.0mm 20A 8 18 20A 2.0mm

廊道、更衣室

診間一、二

藥房、手術室

掃具間 2.0mm 20A 9 19 20A 2.0mm 診間二

˅ 員工廁所

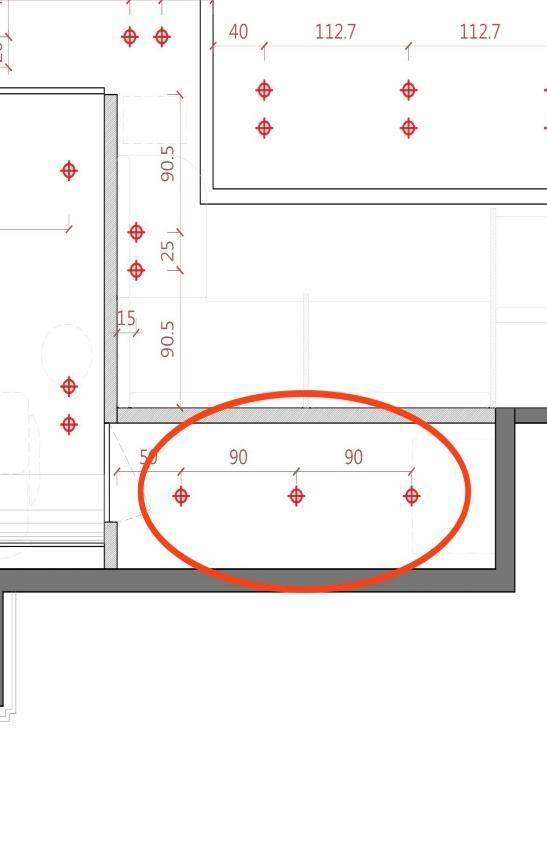

無障礙廁所 2.0mm 20A 10 20 20A 2.0mm 候診區專用迴路 ˅

檢測空間標示

藥房:PC

更衣室:CR

掃具間:SR

診間二:C2

候診區:OH

手術室:OR

診間一:C1

治療室二:T2

庫房二:M2

無障礙廁所:AT

廊道:A

治療室一:T1

庫房一:M1

員工休息室:DO 員工廁所:ST

說明

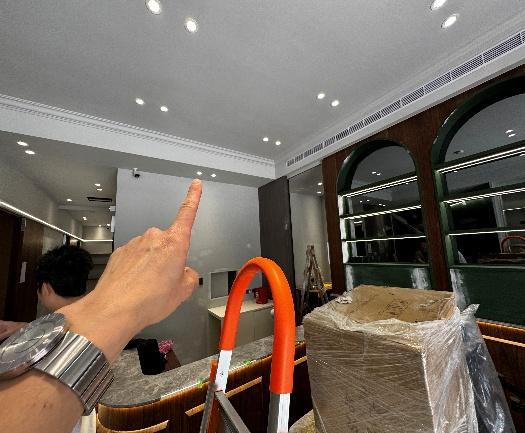

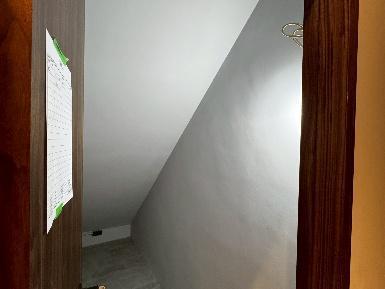

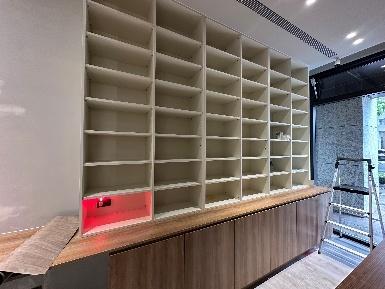

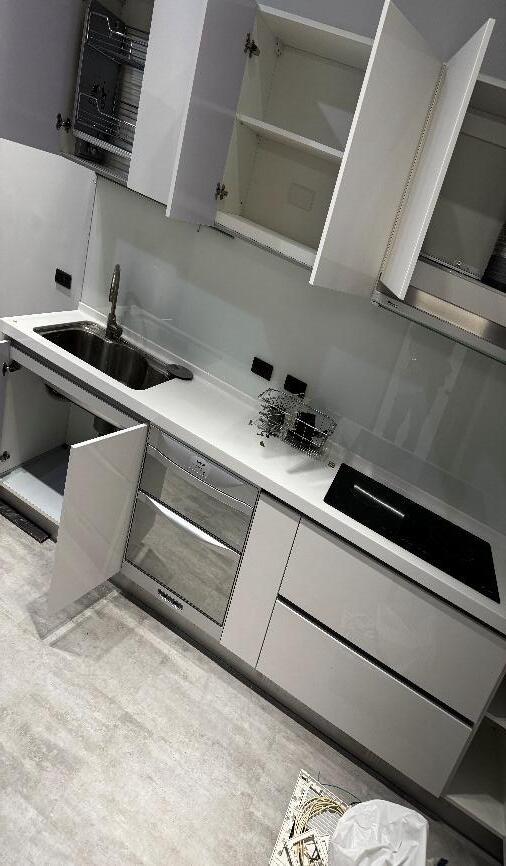

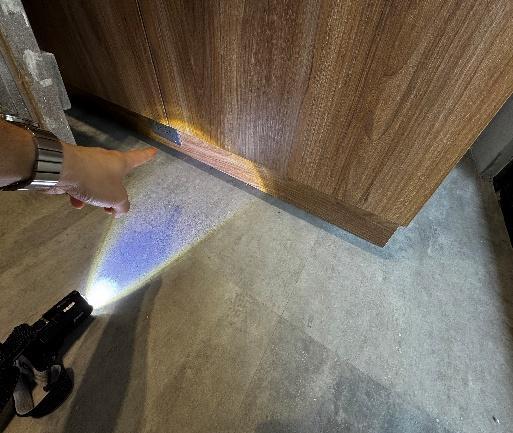

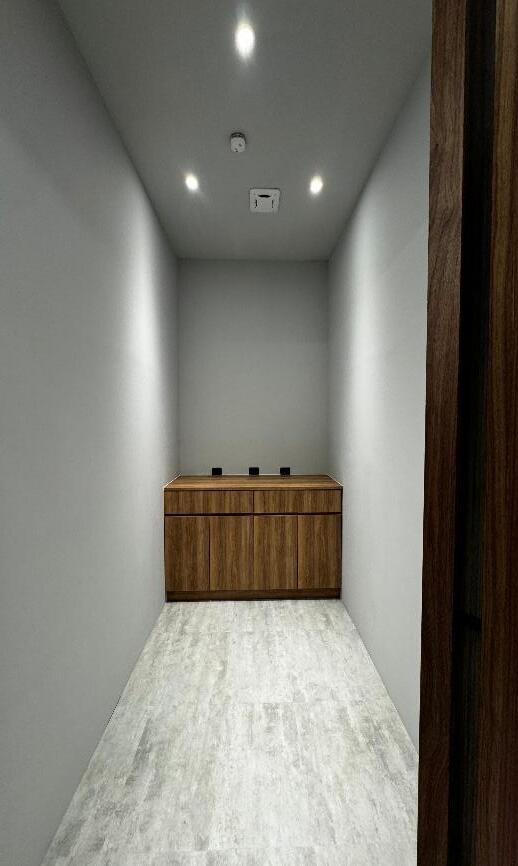

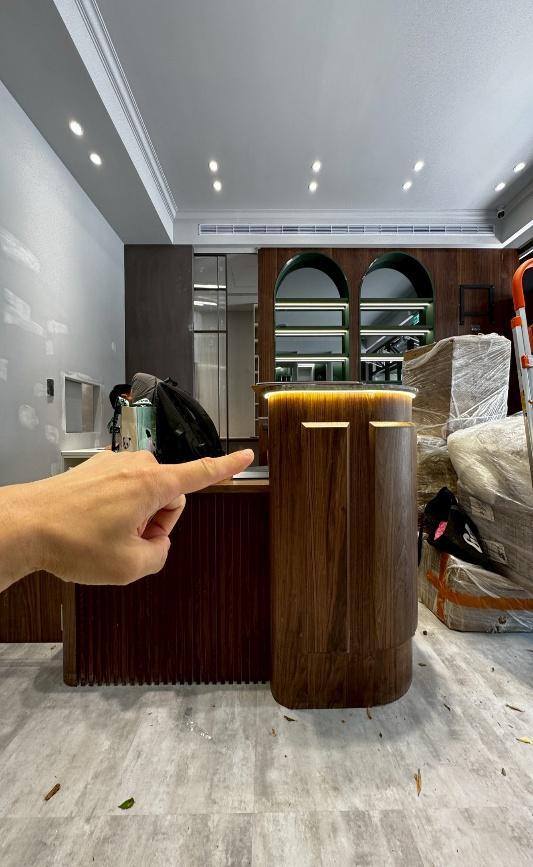

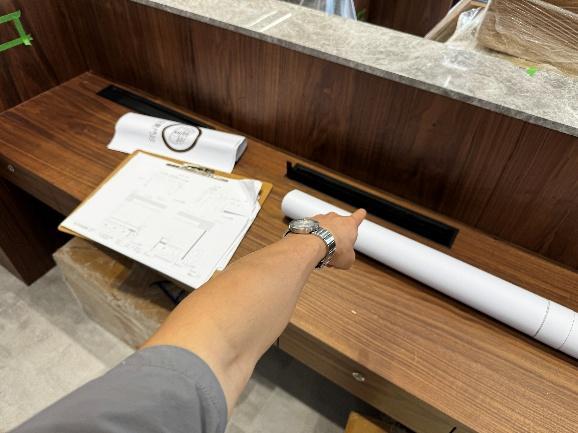

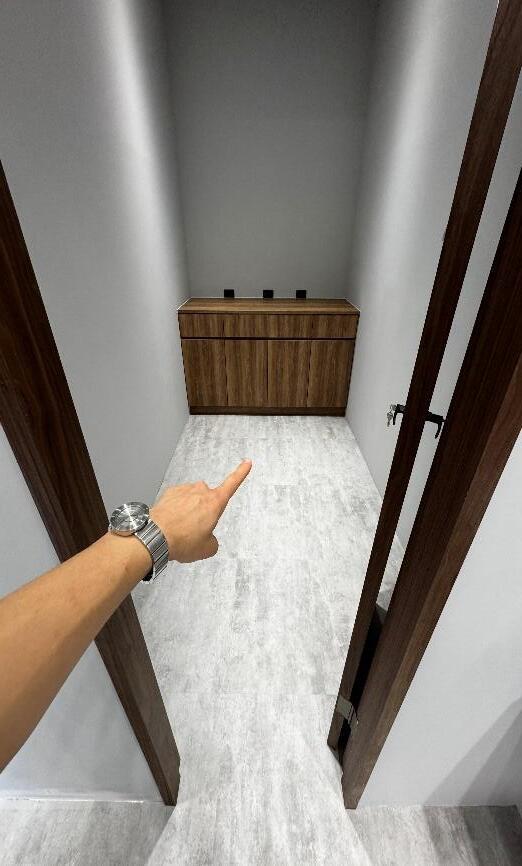

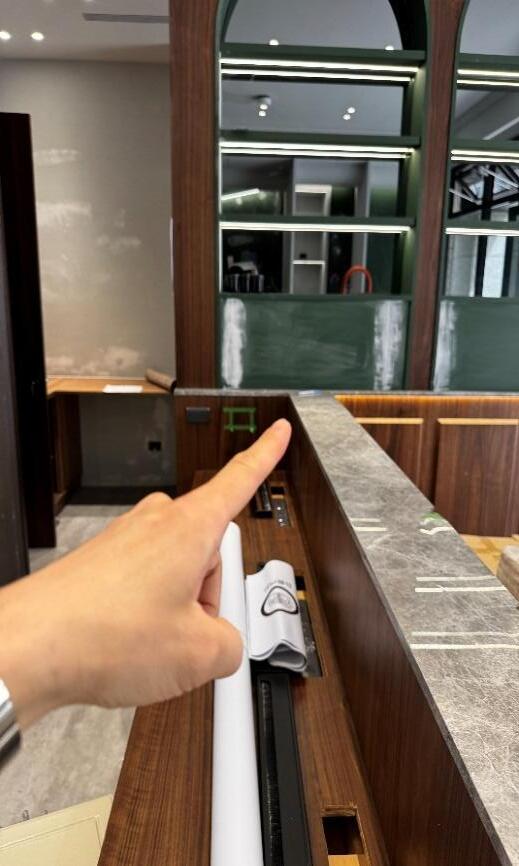

1 ● OH-1 【裝潢】 藥房隔間木貼皮未完成 P.25

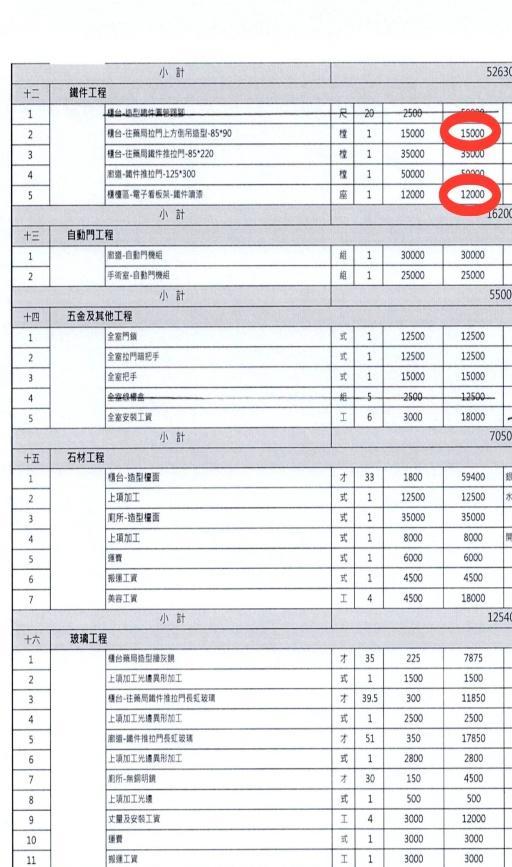

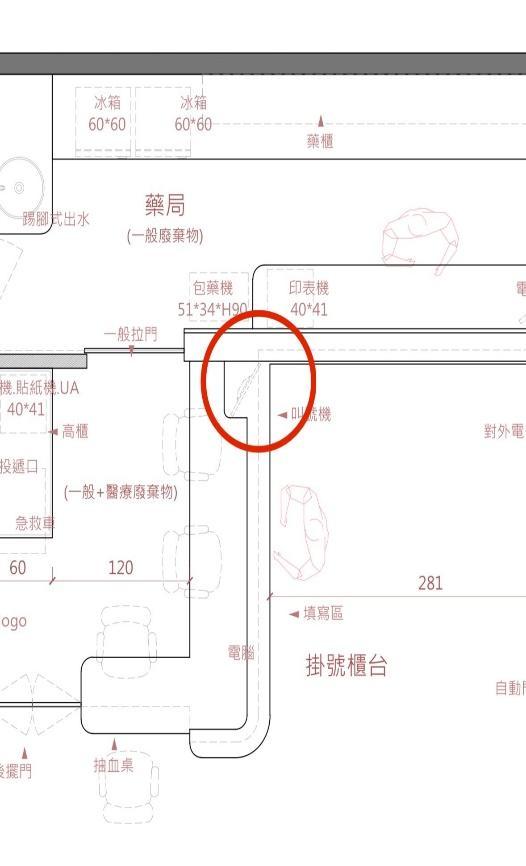

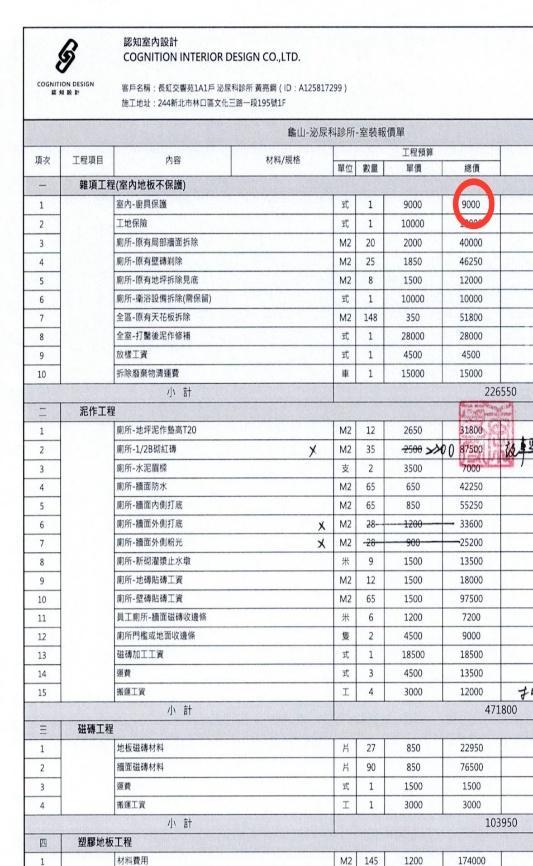

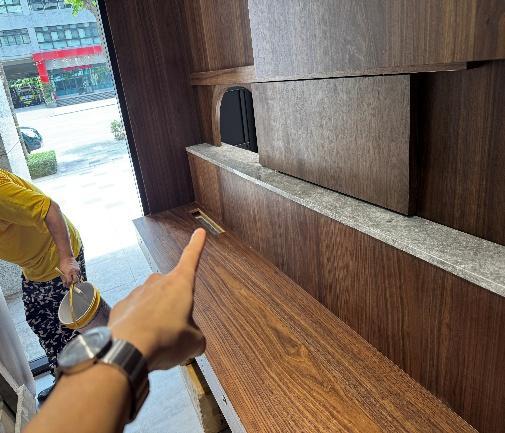

2 ● OH-2 【裝潢】 室裝報價單:十二、鐵件工程,項次2、5 未設置

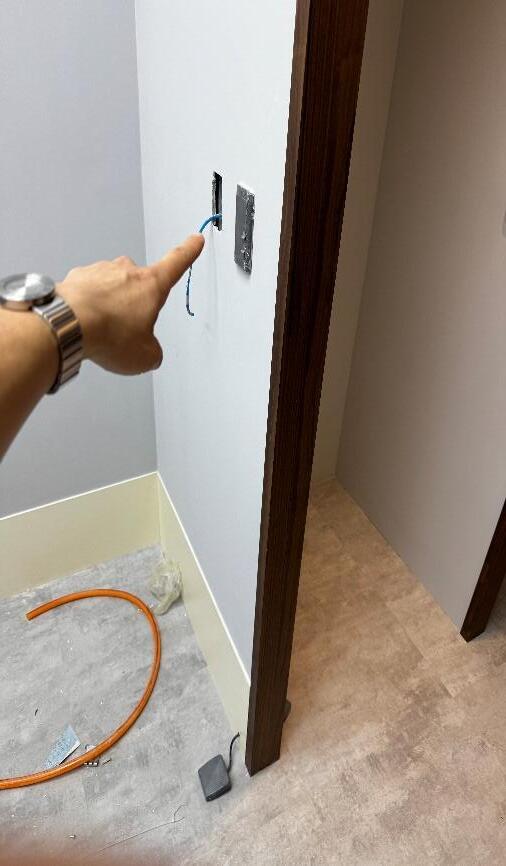

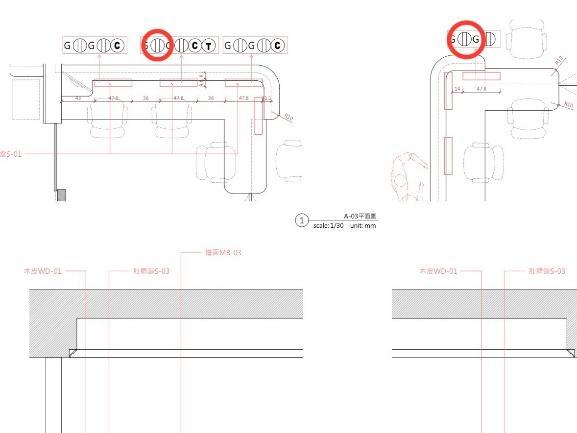

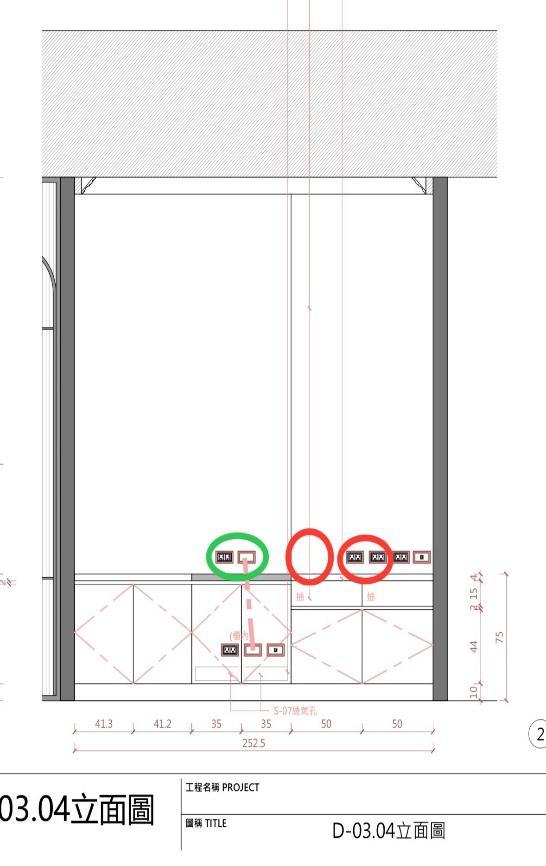

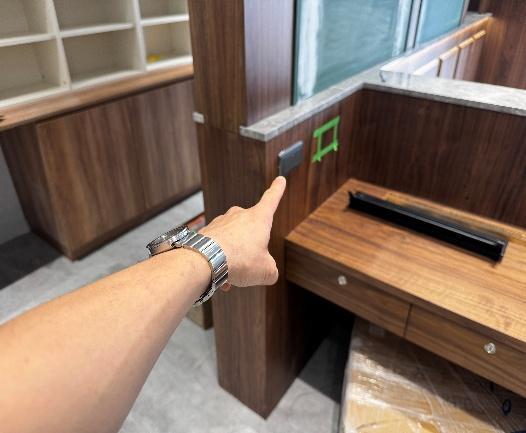

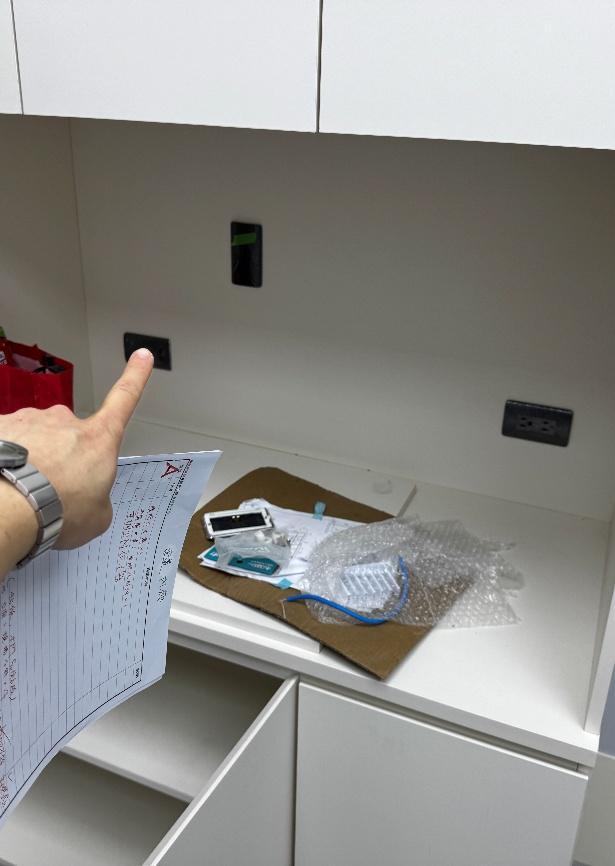

3 ● OH-3 【電氣】 A-03.04立面圖:櫃台插座未設置2處 P.26

4 ● OH-4 【裝潢】 A-06立面圖:櫃台立面樣式與圖說不符合 P.26

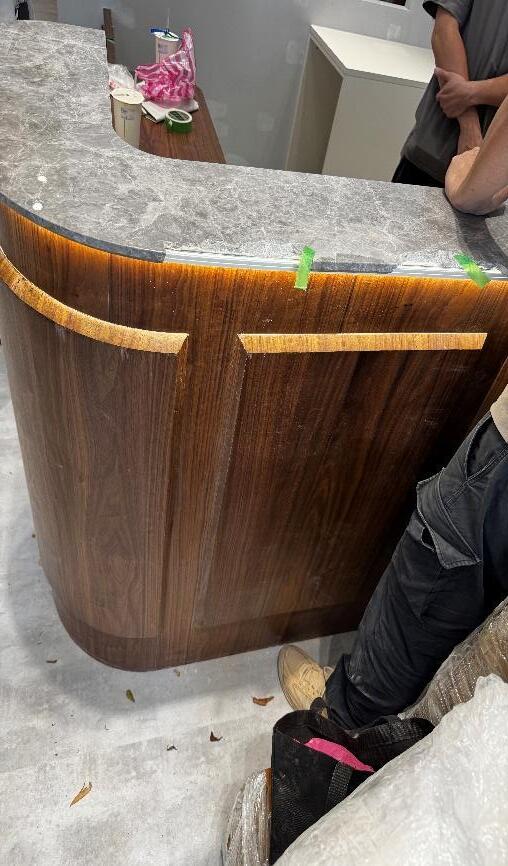

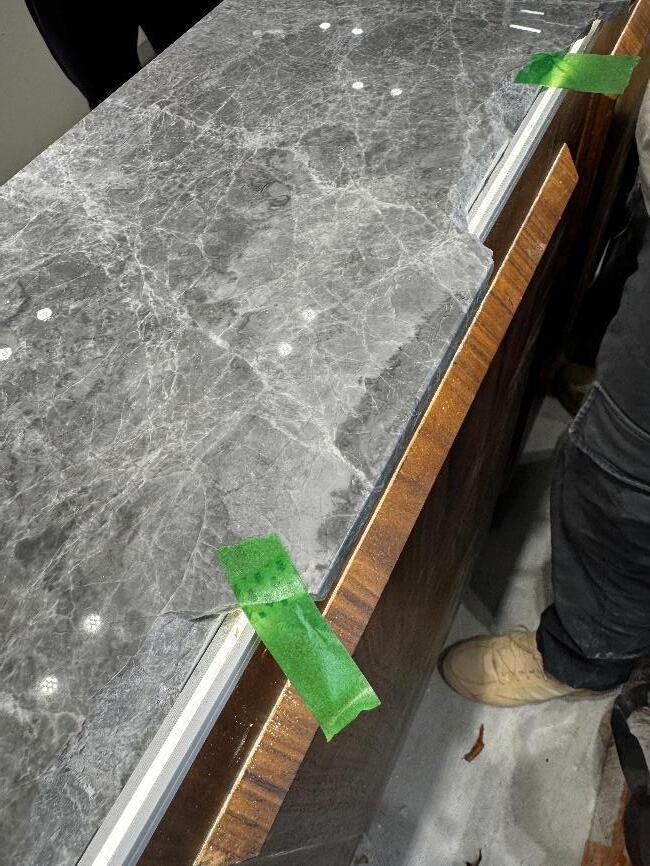

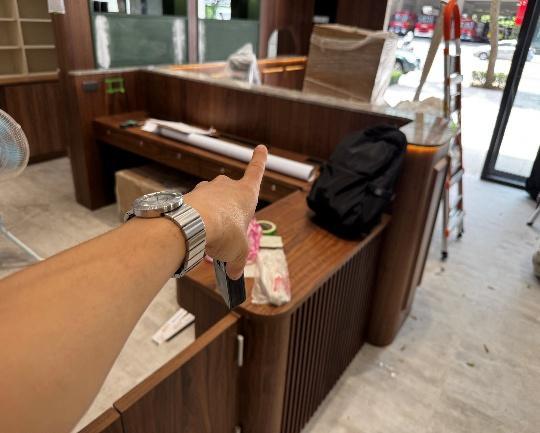

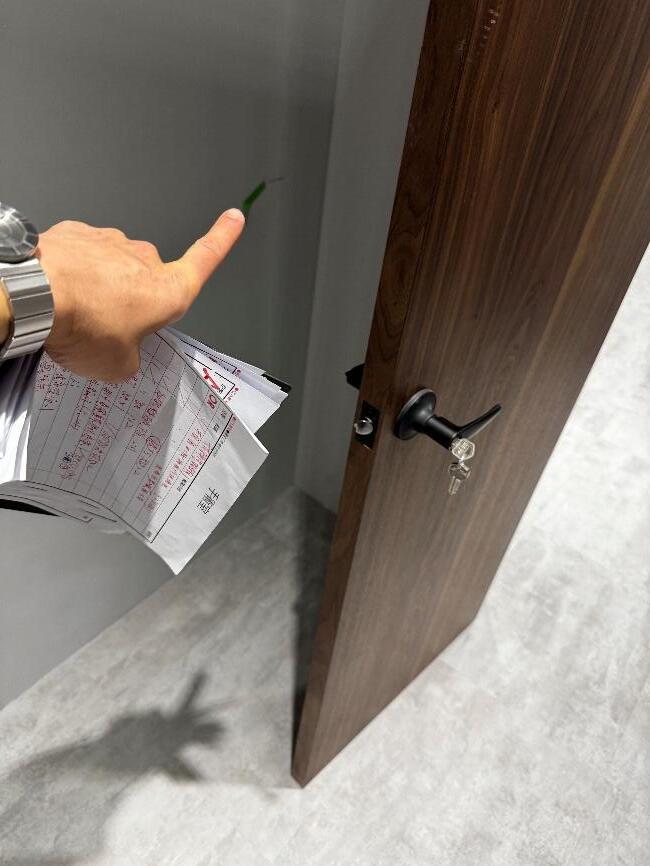

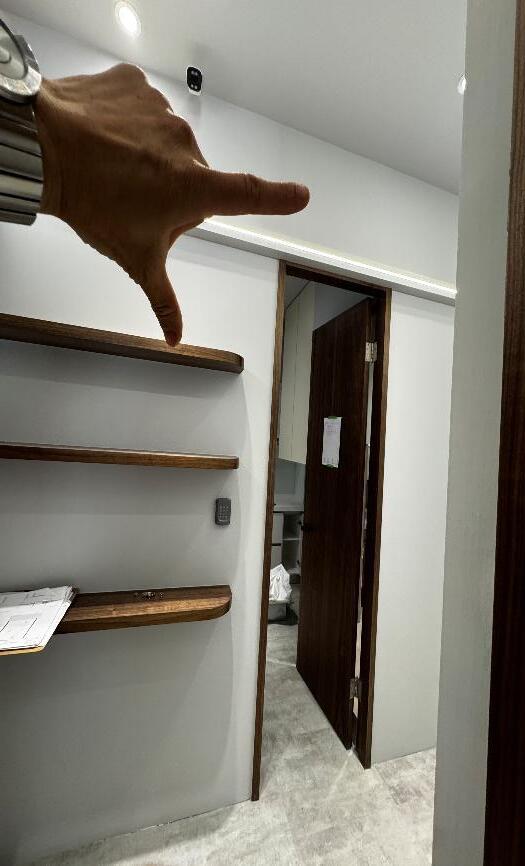

5 ● OH-5 【構築】 室裝報價單:十五、石材工程,項次1 石材破損 P.27

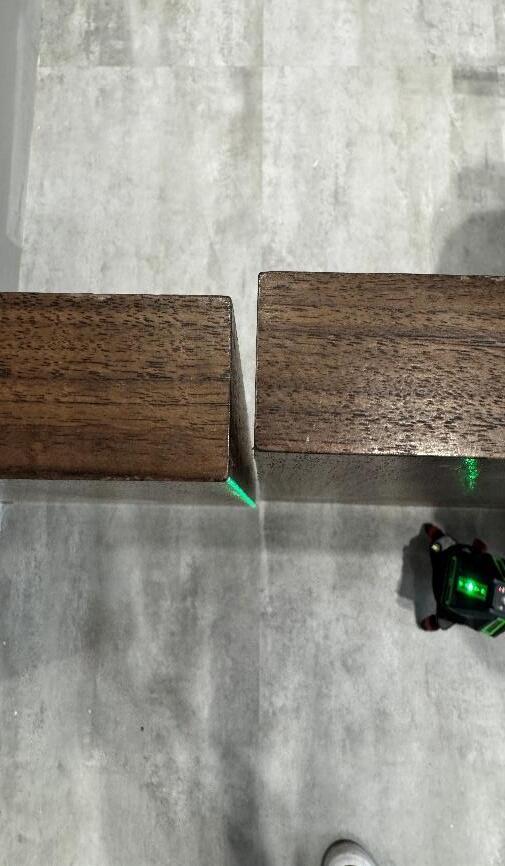

6 ● OH-6 【裝潢】 櫃台木作搖擺門定位不精確�� P.27

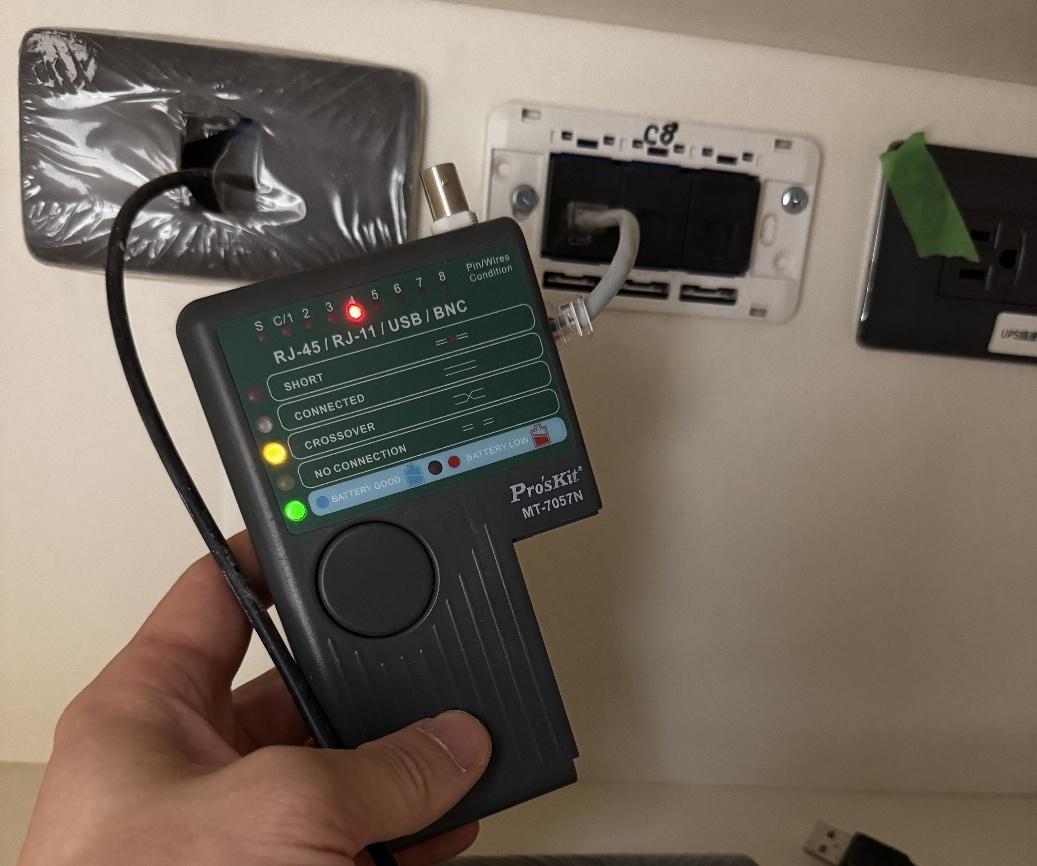

7 ● OH-7 【電氣】 弱電圖:櫃台左側電話、網路插座未設置1處 P.28

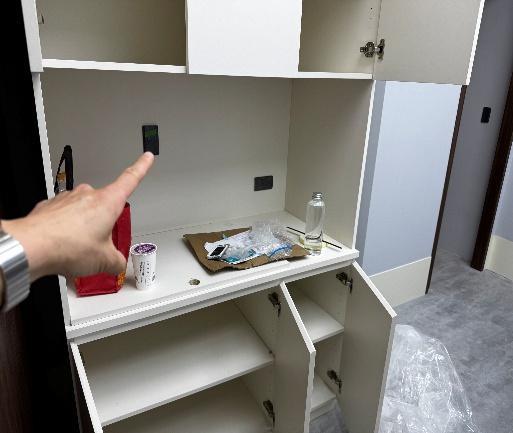

8 ● OH-8 【電氣】 弱電圖:

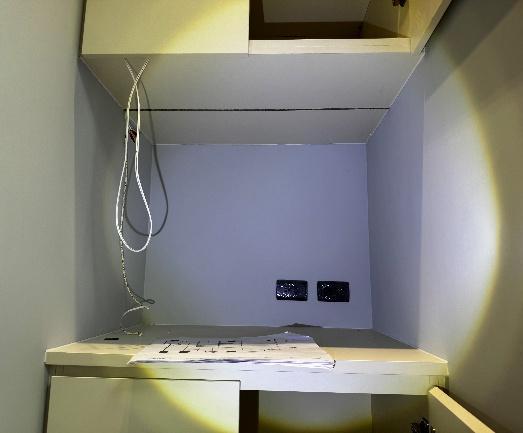

電話、網路插座高度:950MM,實測749MM P.28

9 ● OH-9 【設備】 B-01.02立面圖:訂製沙發座墊未設置 P.29

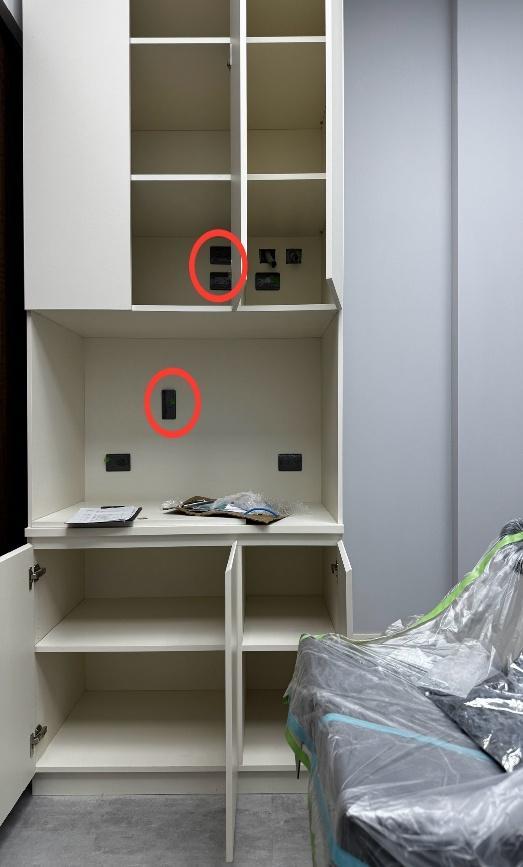

10 ● OH-10 【電氣】 B-01.02立面圖:內藏L-06軟燈條未設置 P.29

11 ● OH-11 【裝潢】 A-06平面圖:櫃台平面樣式與圖說不符合 P.30

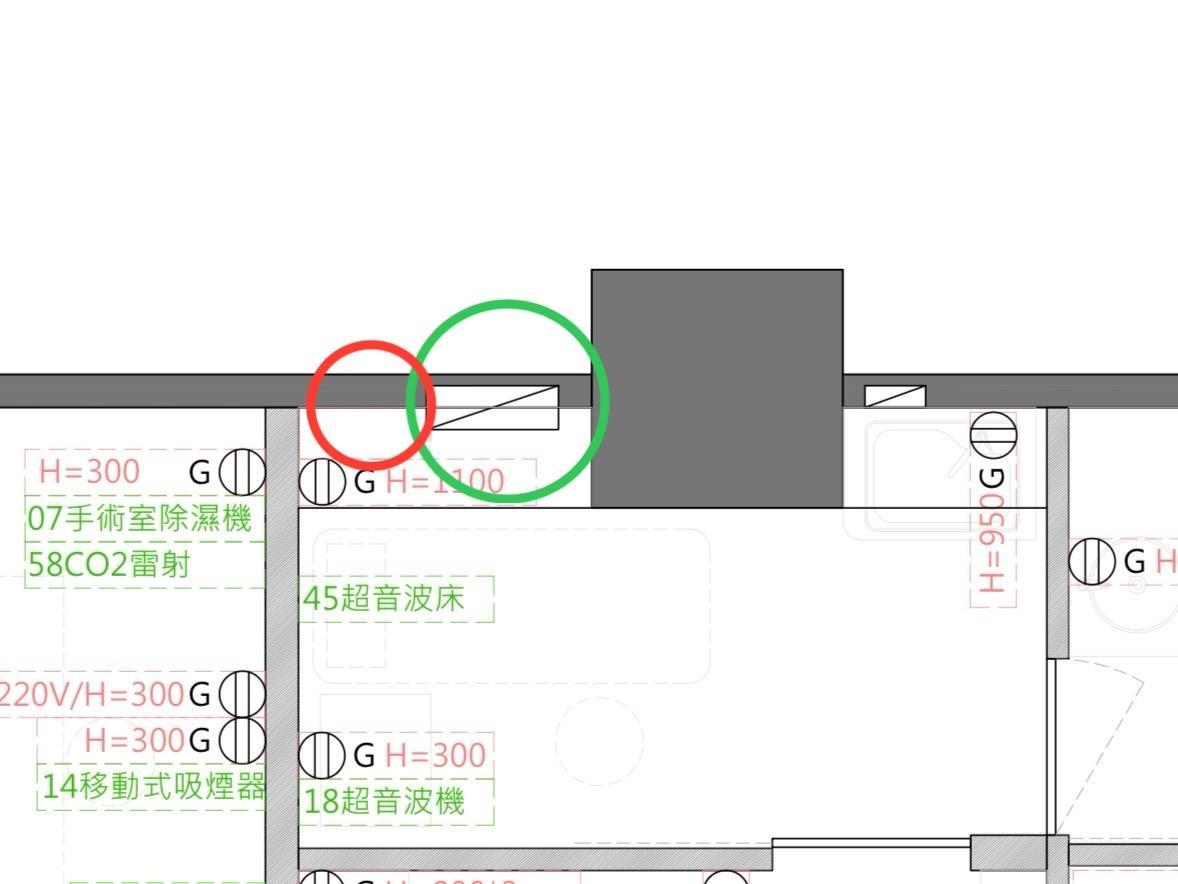

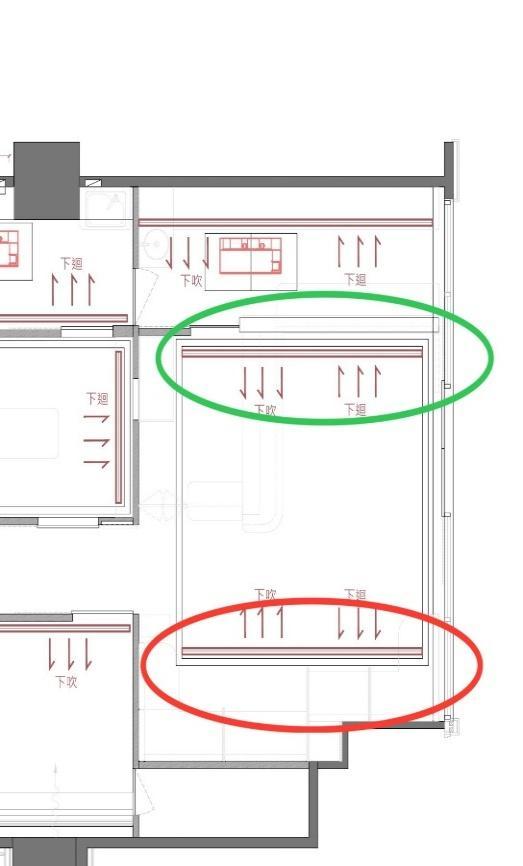

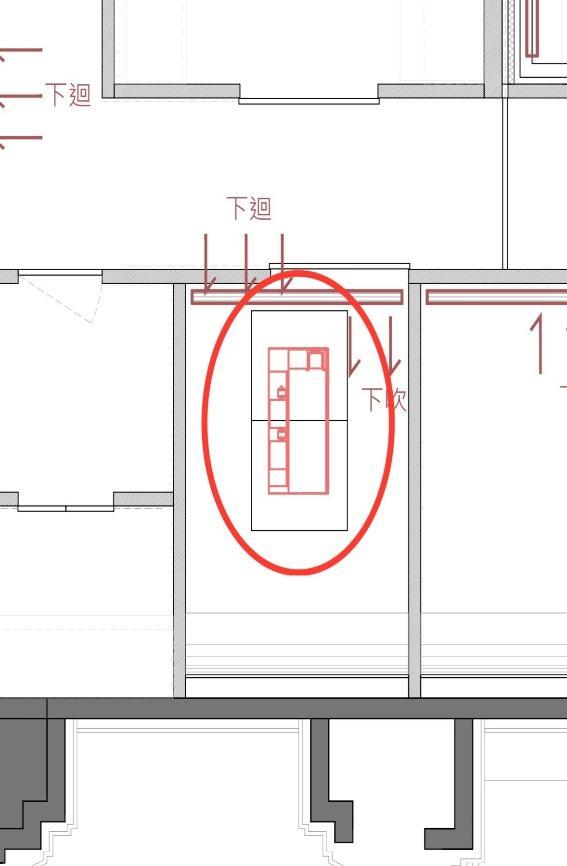

12 ● OH-12 【設備】 空調圖:

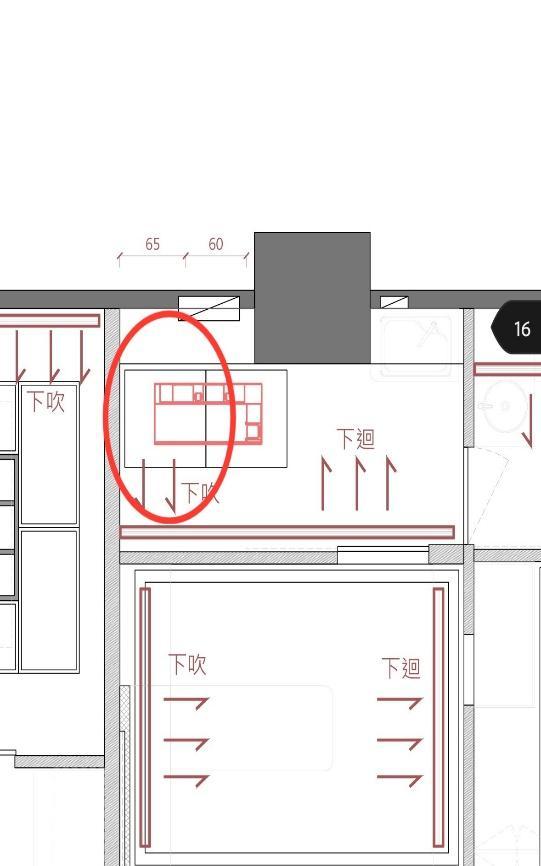

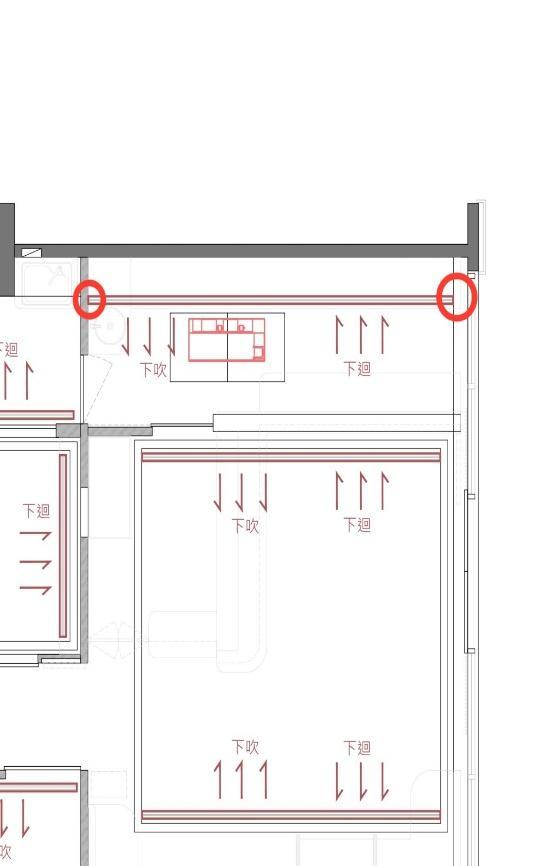

左側(綠框)下吹風口,現況為側吹 ; 右側(紅框)下吹風口,現況未設置1處 P.30

藥房

說明

13 ● PC-1 【電氣】 開關位置圖:燈切應設置藥房內,現況為櫃台側 綠框為電器圖說、紅框為現況

14 ● PC-2 【電氣】 弱電圖:應為電話插座,現況為網路插座

15 ● PC-3 【電氣】 插座L/N壓接相反1處

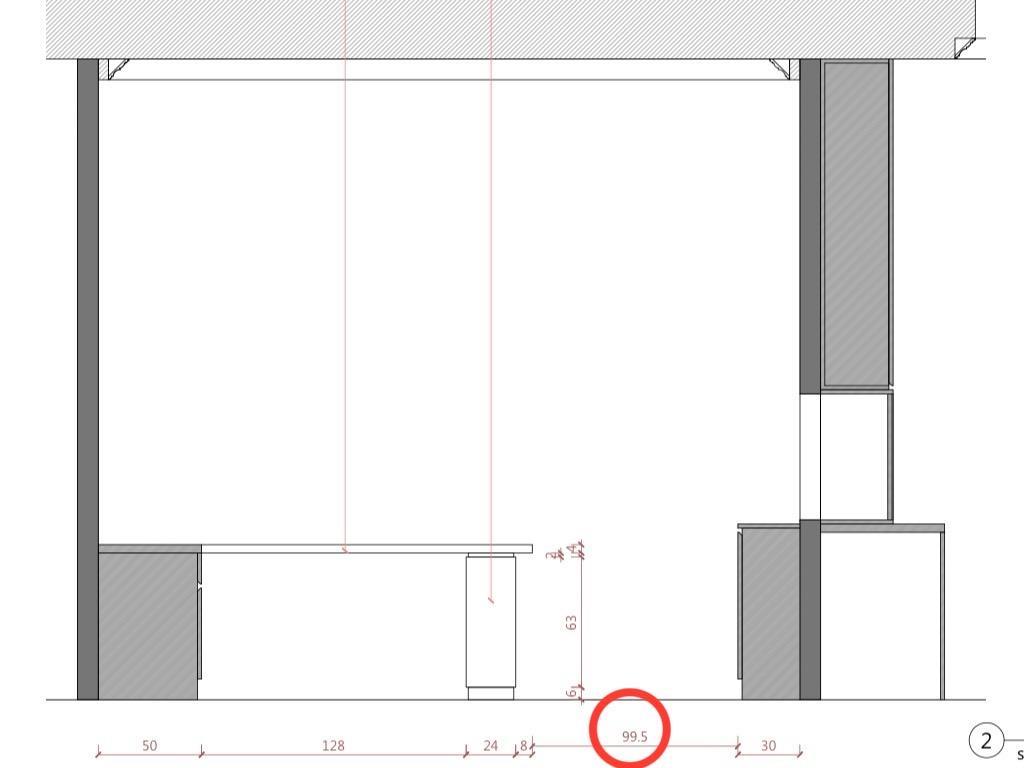

16 ● PC-4 【設備】 空調圖:下吹風口應切齊左、右兩側牆面, 現況出風口尺寸不足

17 ● PC-5 【電氣】 弱電圖:

電話、網路插座高度:950MM,實測752MM

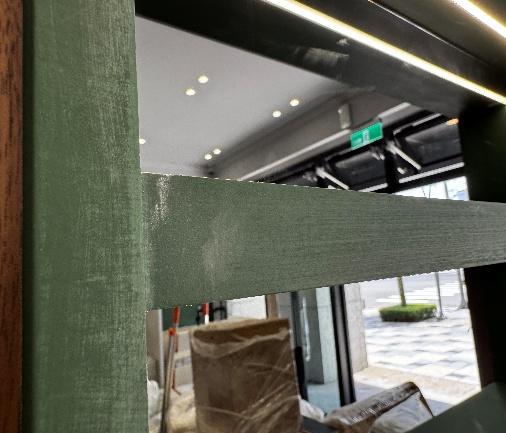

18 ● PC-6 【裝潢】 A-06立面圖:造型隔間牆櫃應為噴漆P-03, 現況為刷漆

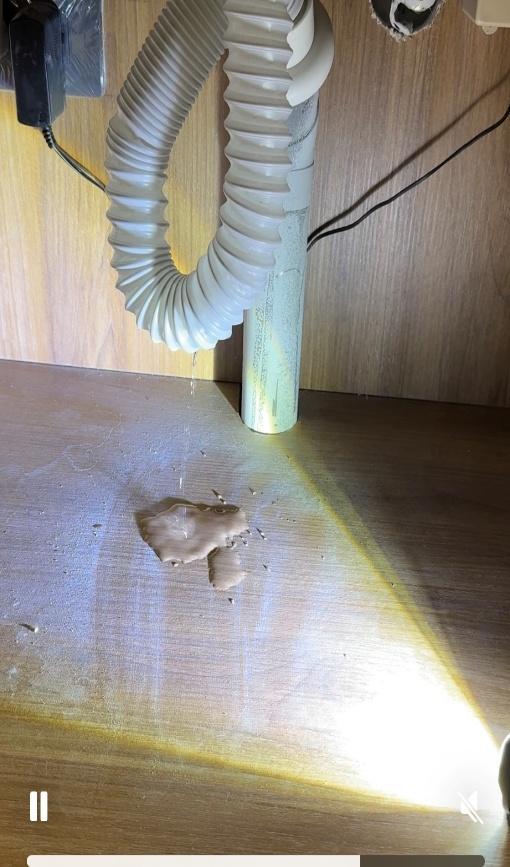

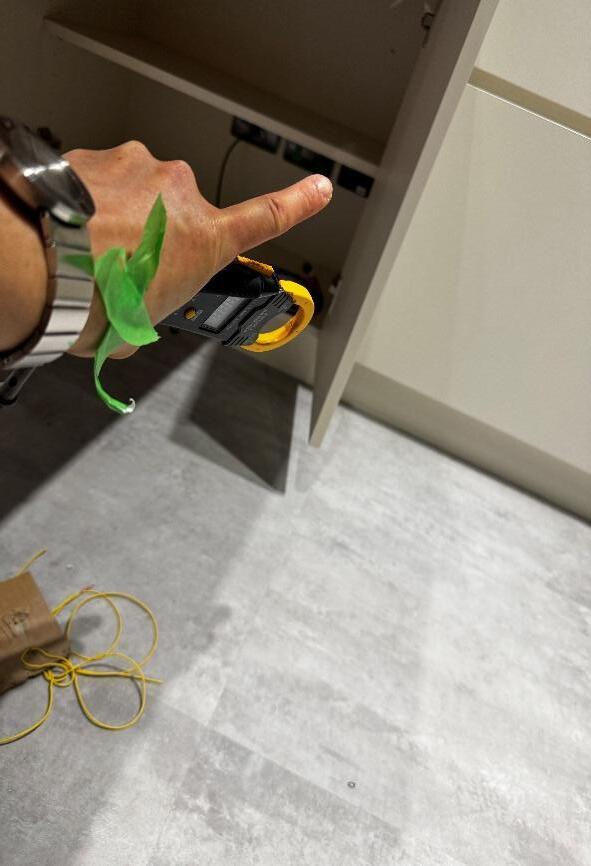

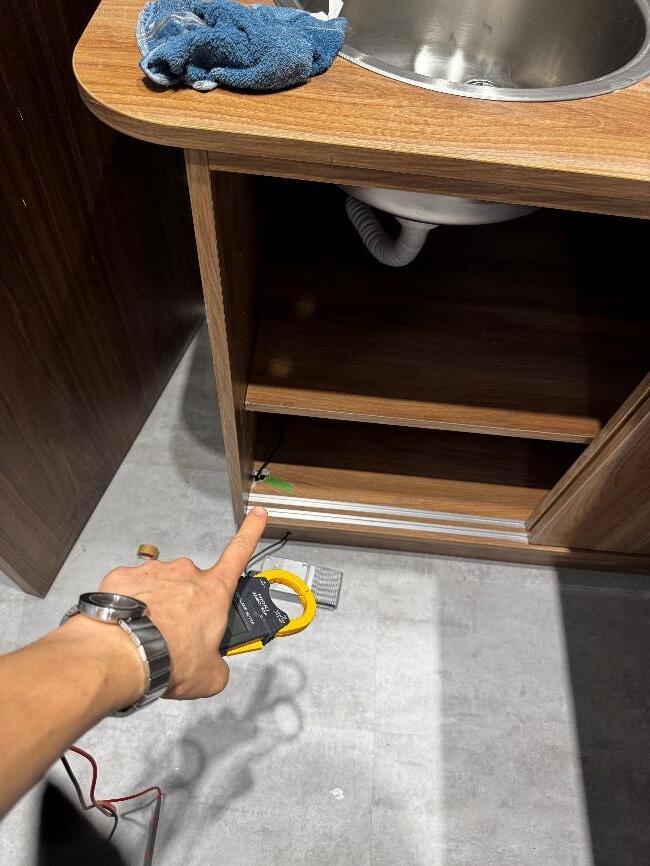

19 ● PC-7 【裝潢】 水槽下方櫃體破損1處

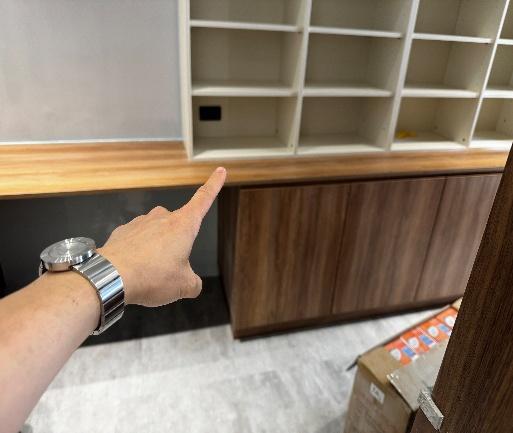

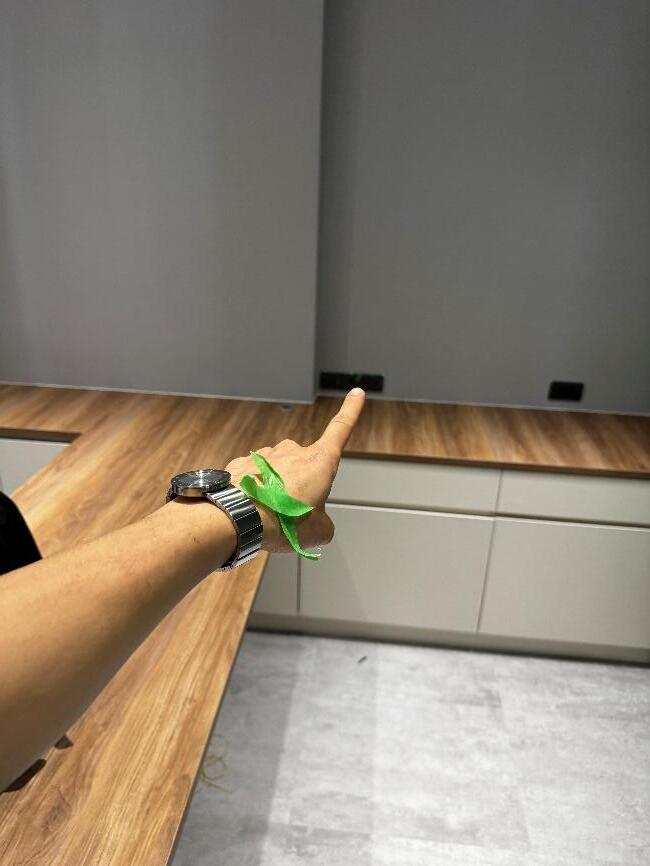

20 ● PC-8 【裝潢】 A-08.09立面圖:系統櫃SF-01左側造型 與圖說不符合、踢腳插座位置與圖說不符合

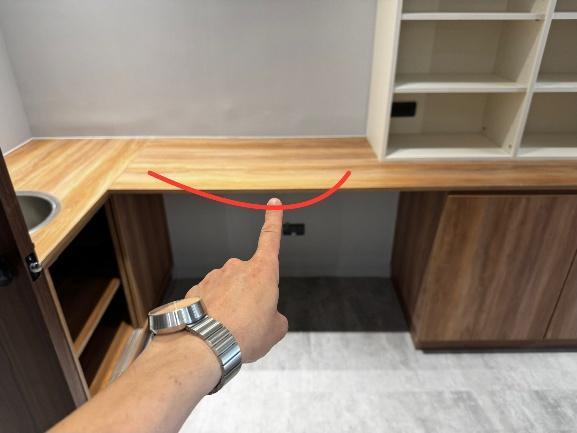

21 PC-9 【裝潢】 系統桌面超過600MM設置板厚18MM, 現況已塌陷

庫房二

NO 區域 頁次

說明

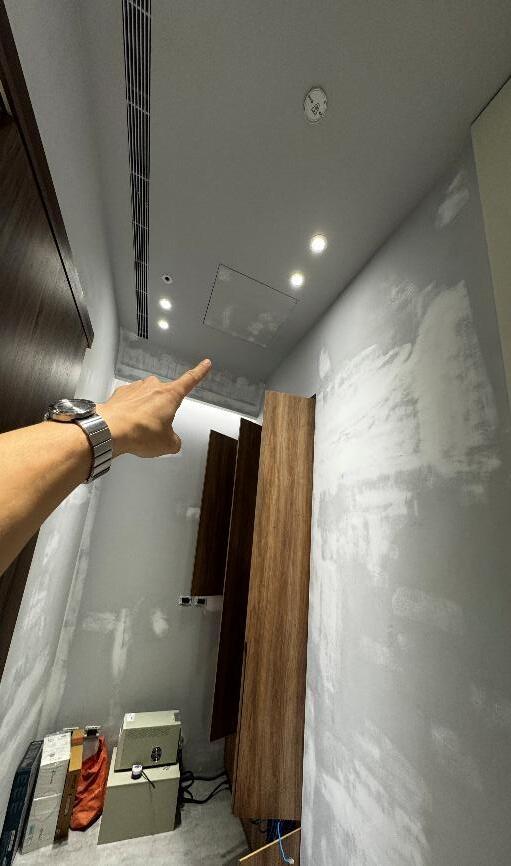

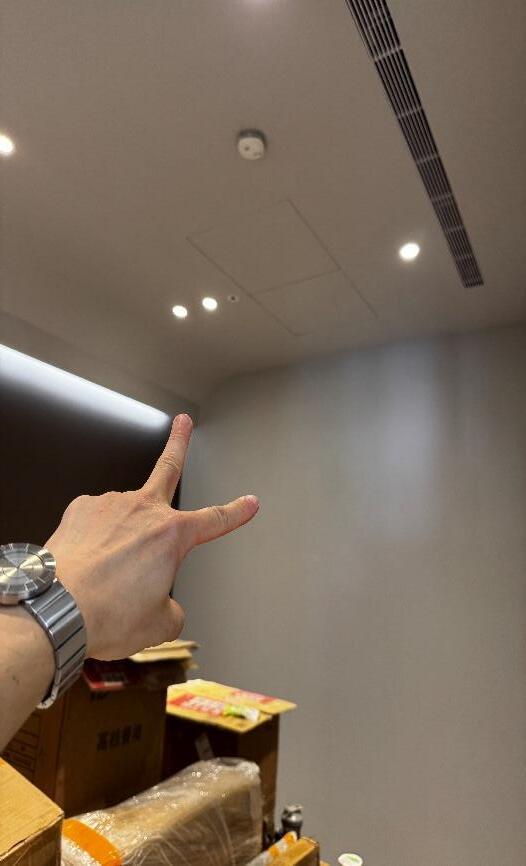

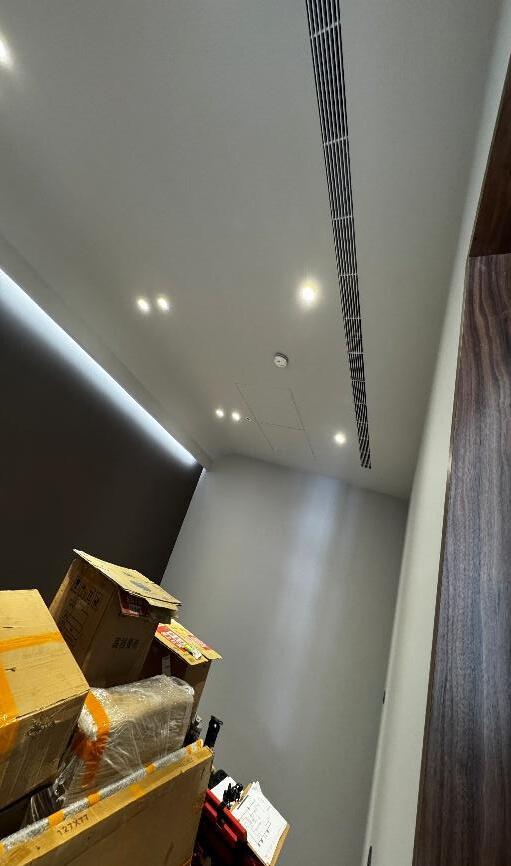

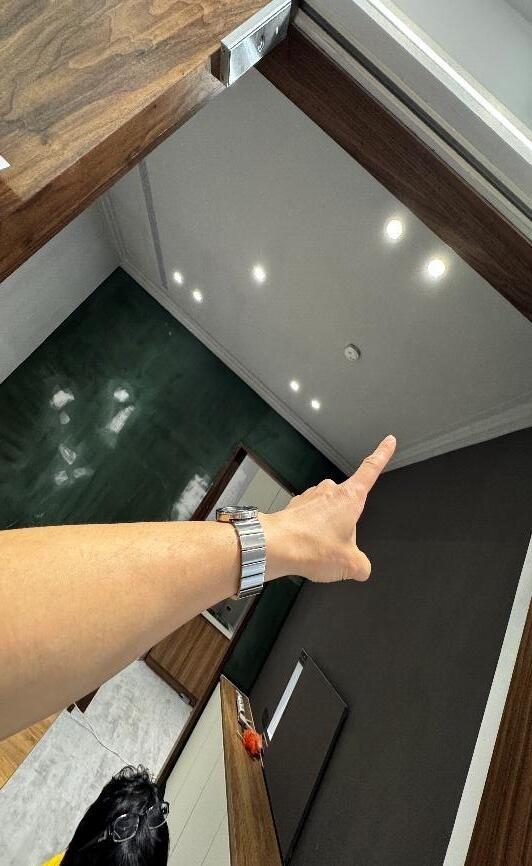

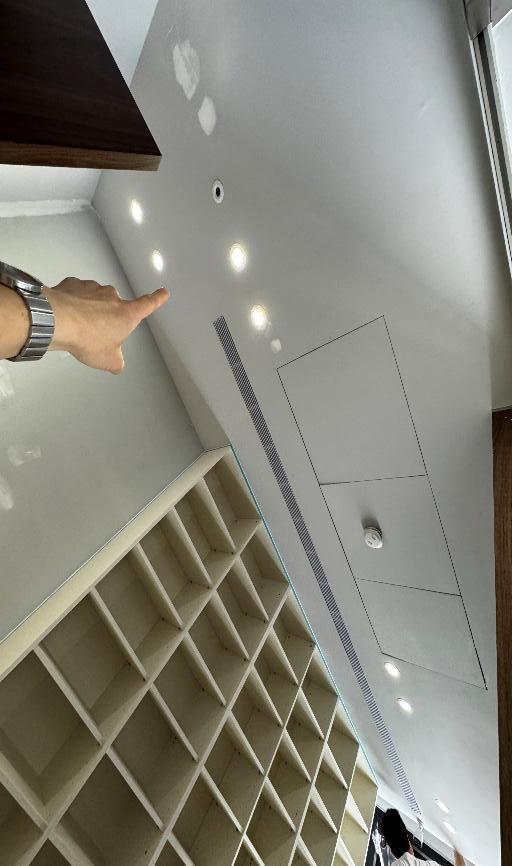

22 ● M2-1 【電氣】 燈具位置圖:應為3盞崁燈,現況未設置 P.35

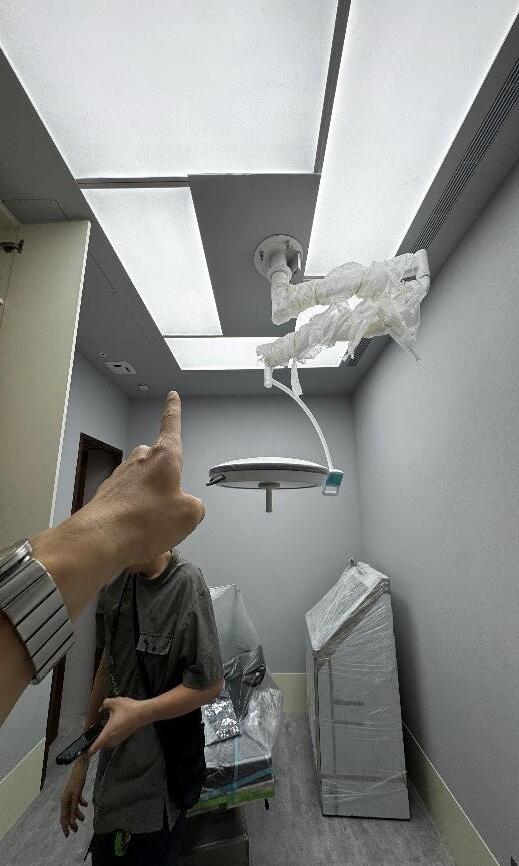

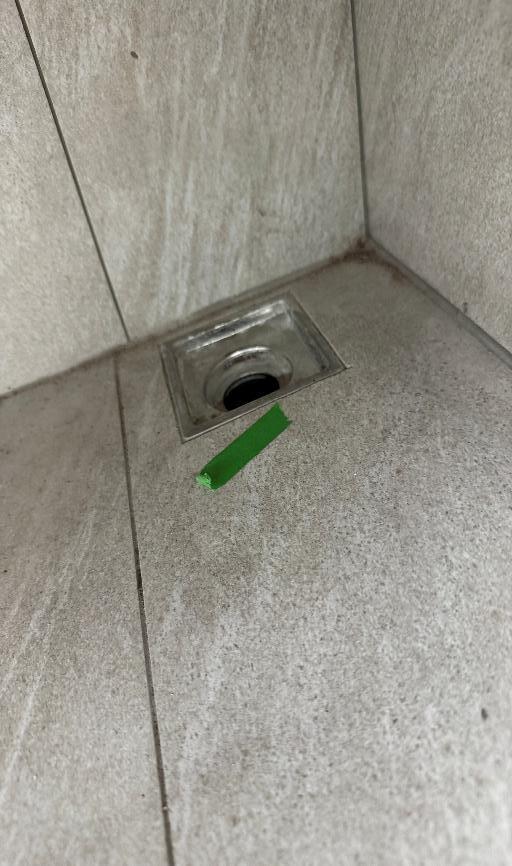

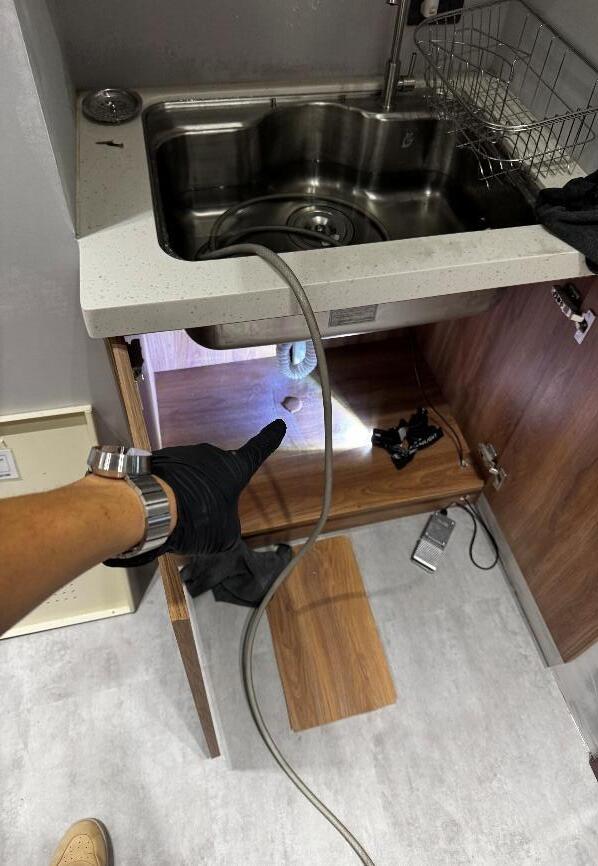

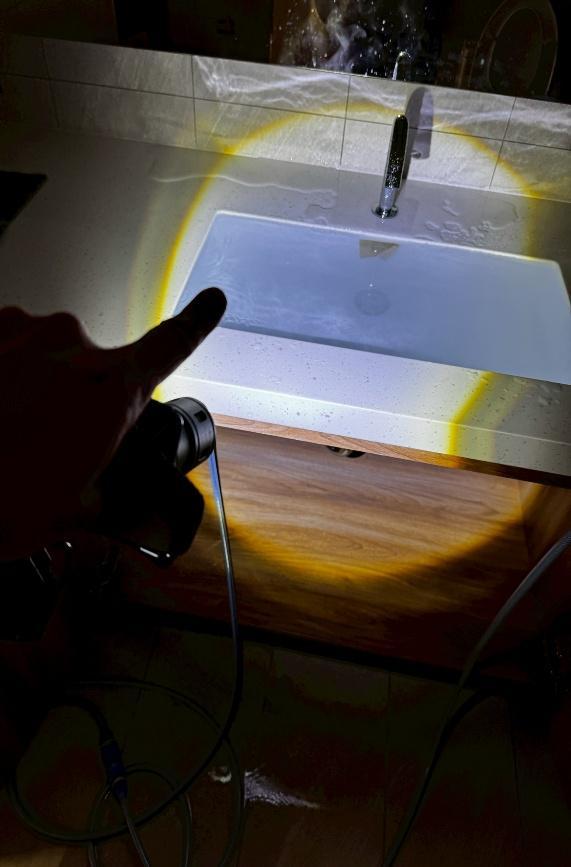

23 ● C2-1 【設備】 水槽下方排水管漏水�� P.36

24 ● C2-2 【電氣】 間接燈位置圖:T5燈管未設置1處 P.36

25 ● C2-3 【設備】 消防設備未完成 P.37

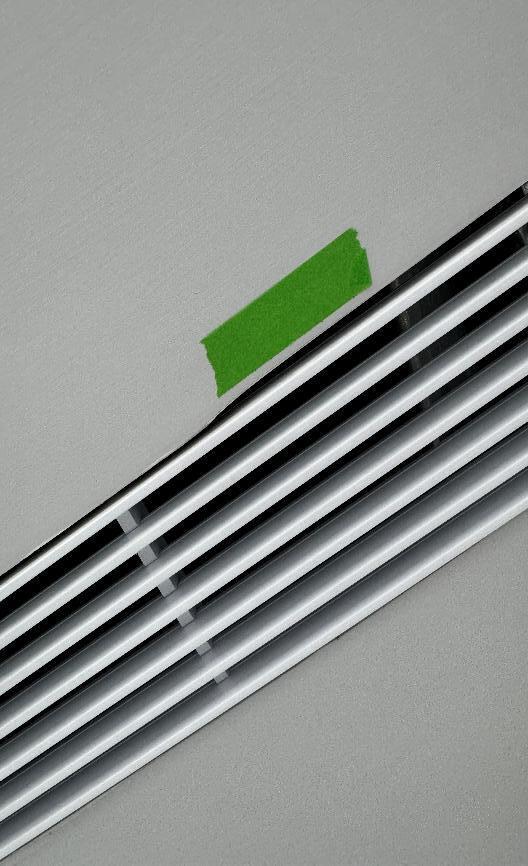

26 ● C2-4 【設備】 空調圖:專用維修孔應為2處,現況設置1處 P.37

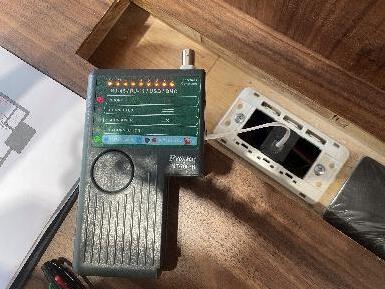

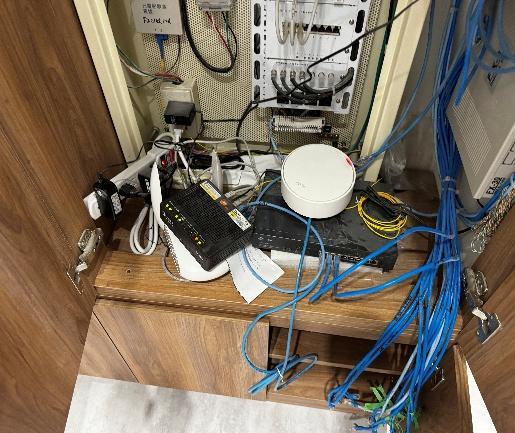

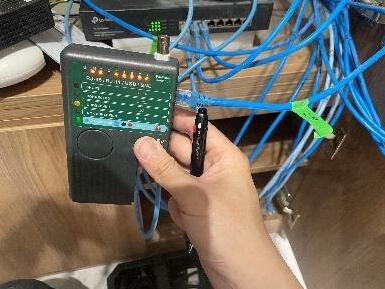

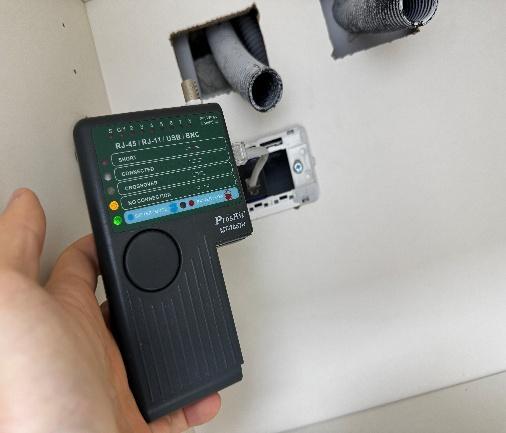

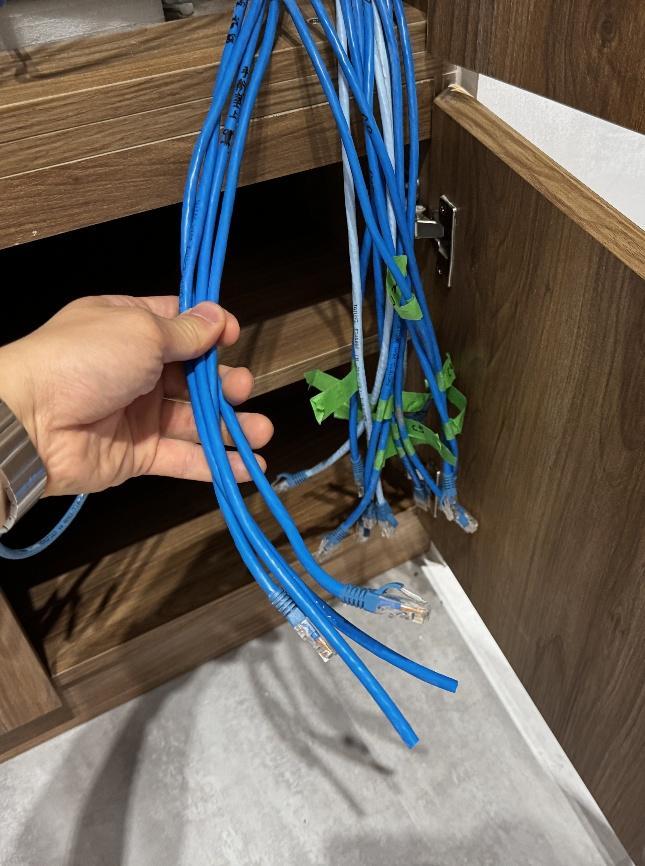

27 ● C2-5 【電氣】 弱電箱4組網路線無對應插座出口 P.38

28 ● C2-6 【裝潢】 D03.04立面圖:系統櫃SF-02分割與圖說不符合 P.38

29 ● C1-1 【電氣】 弱電圖:電話插座1處、空盒預留2處未設置 P.39

30 ● C1-2 【電氣】 插座L/N壓接相反1處

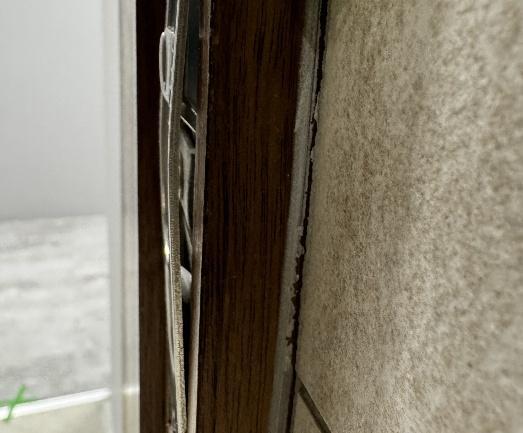

31 ● C1-3 【裝潢】 系統櫃下方踢腳未固定

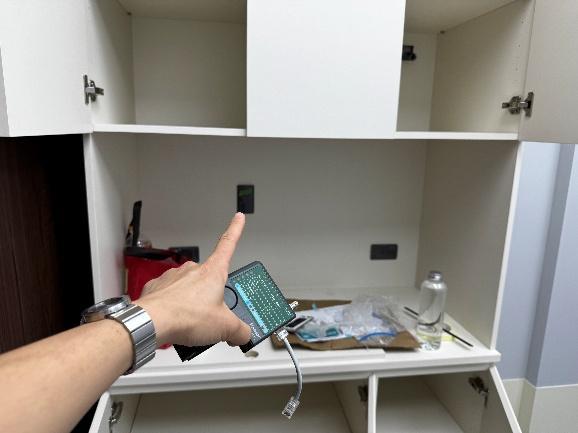

32 ● C1-4 【電氣】 網路插座跳線1處

33 ● C1-5 【設備】 空調圖:應設置下迴風口,現況未設置1處 P.41

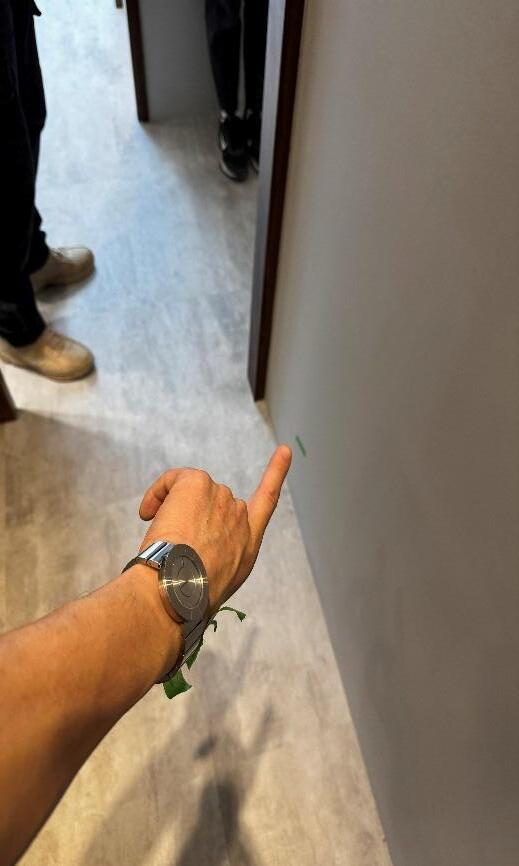

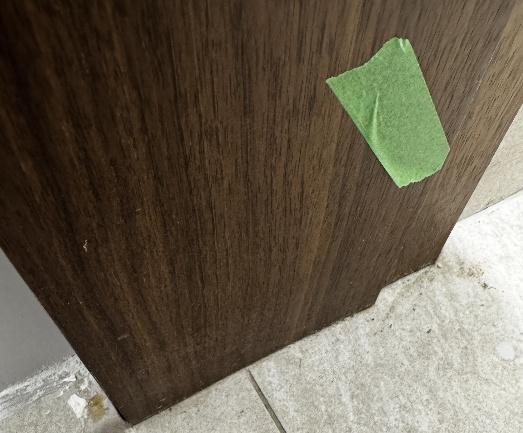

34 ● C1-6 【裝潢】 插座後方木作破損1處

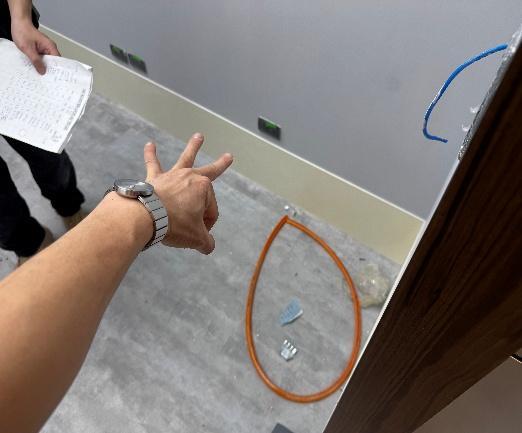

35 ● C1-7 【電氣】 插座位置圖: 未設置2處(紅框)、位置不符合1處(綠框)

治療室一

NO 區域

36 ● T1-1 【電氣】 插座位置圖:未設置1處

37 ● T1-2 【電氣】 弱電圖:電話插座位置與圖說不符合1處 綠框為電器圖說、紅框為現況

38 ● T1-3 【電氣】 室裝報價單:六、水電工程,項次12, 燈具調光開關缺1處

39 ● T1-4 【設備】 空調圖:專用維修孔應為2處,現況未設置 P.44

手術室

NO 區域

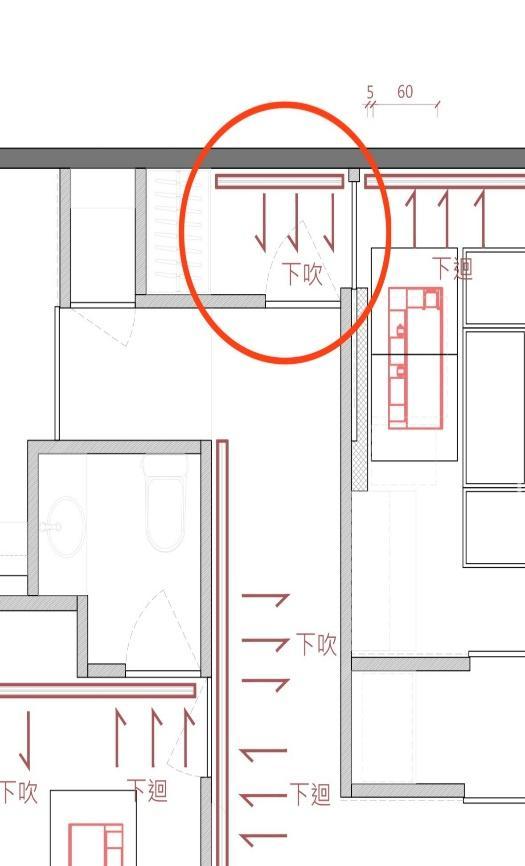

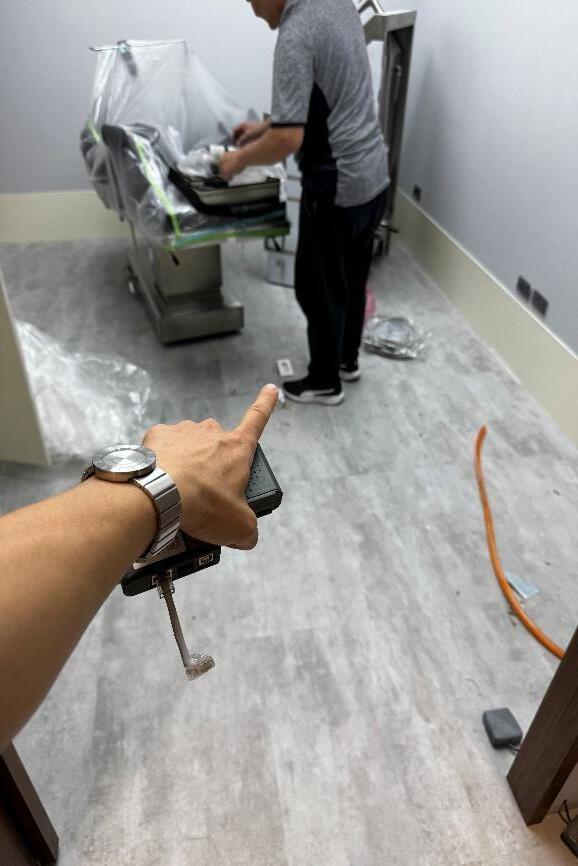

40 ● OR-1 【裝潢】 木作天花與空調風口間不平整

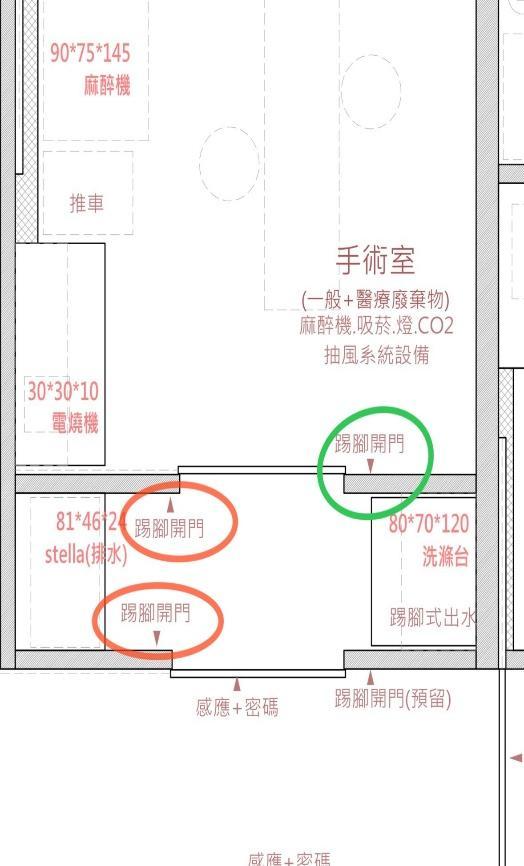

41 ● OR-2 【電氣】 平面配置圖:踢腳開門應設置3處,現況設置1處 綠框為已設置1處、紅框為未設置

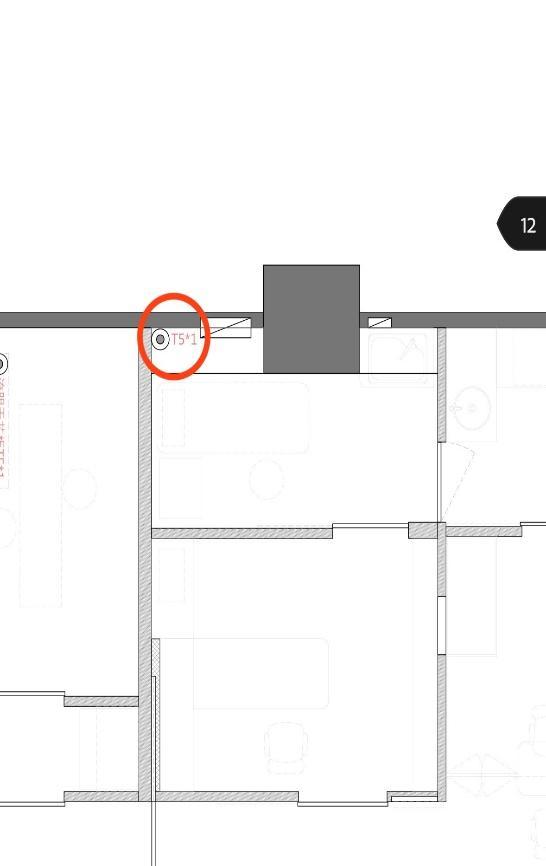

42 ● OR-3 【電氣】 間接燈位置圖:T5燈管未設置2處 P.45

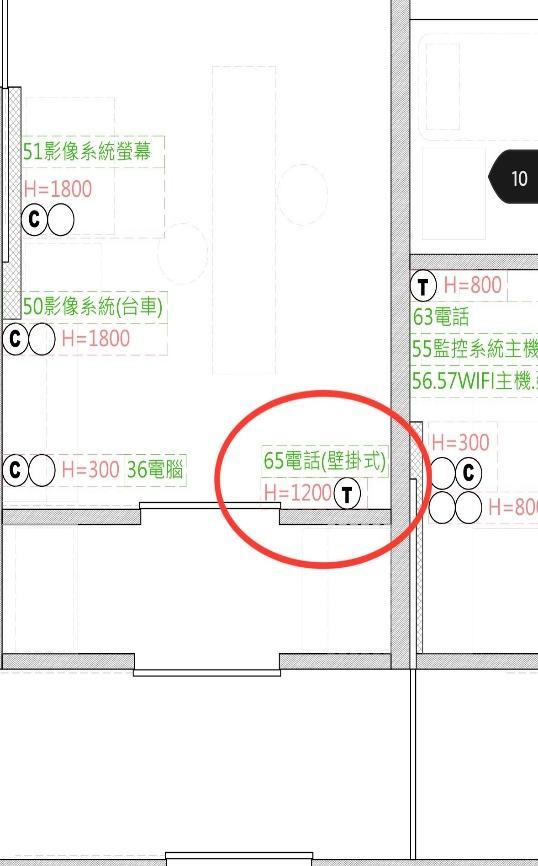

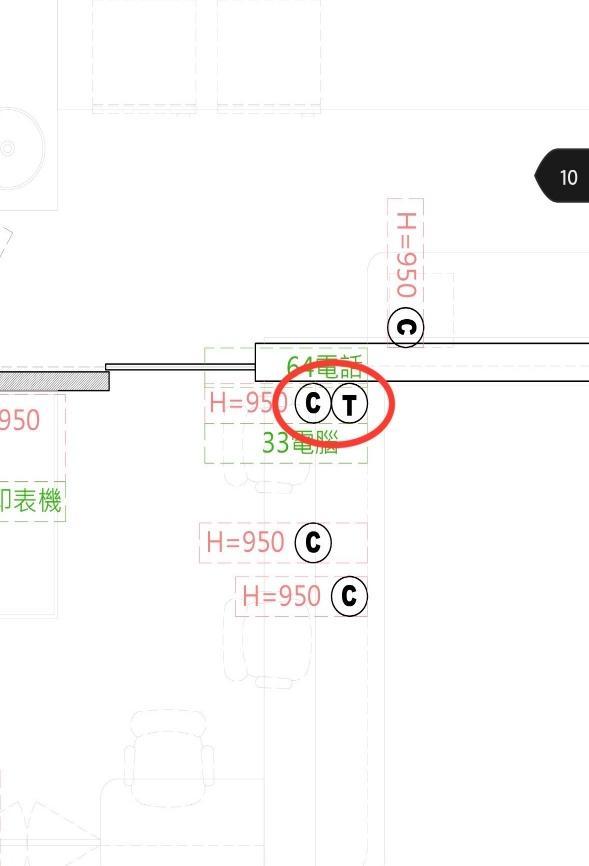

43 ● OR-4 【電氣】 弱電圖:網路插座高度應為1800MM, 現況1184MM

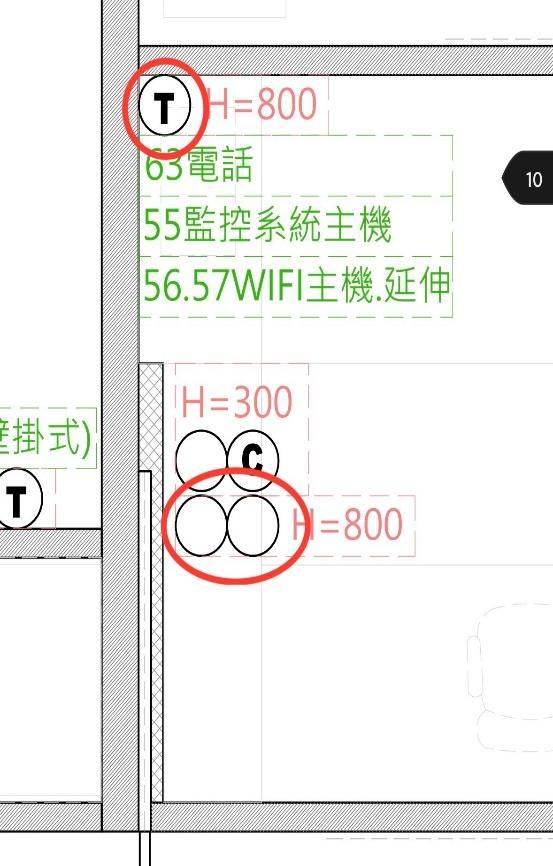

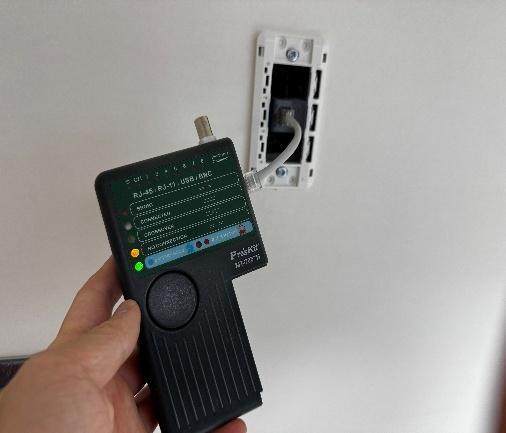

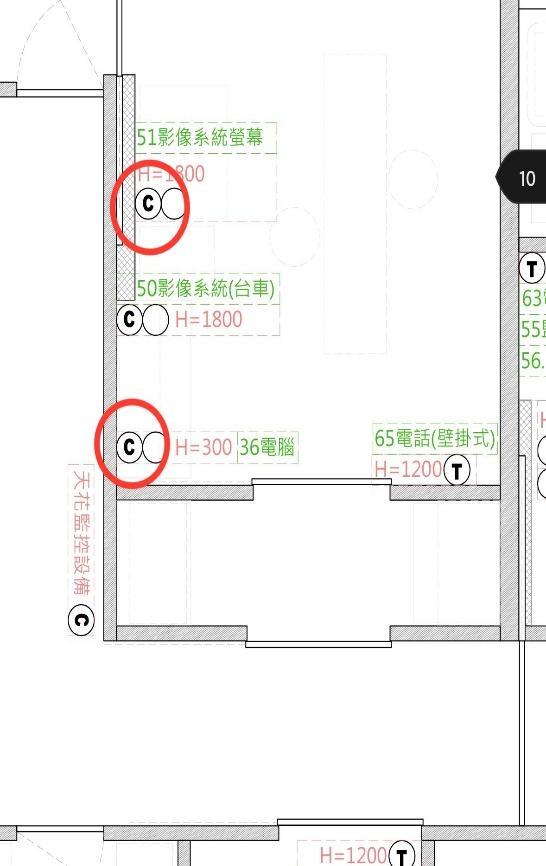

44 ● OR-5 【電氣】 弱電圖:網路插座未設置2處

45 ● OR-6 【電氣】 弱電圖:電話插座未設置1處

46 ● OR-7 【電氣】 網路插座未接通2處

47 ● OR-8 【電氣】 220V專用迴路插座未接通1處

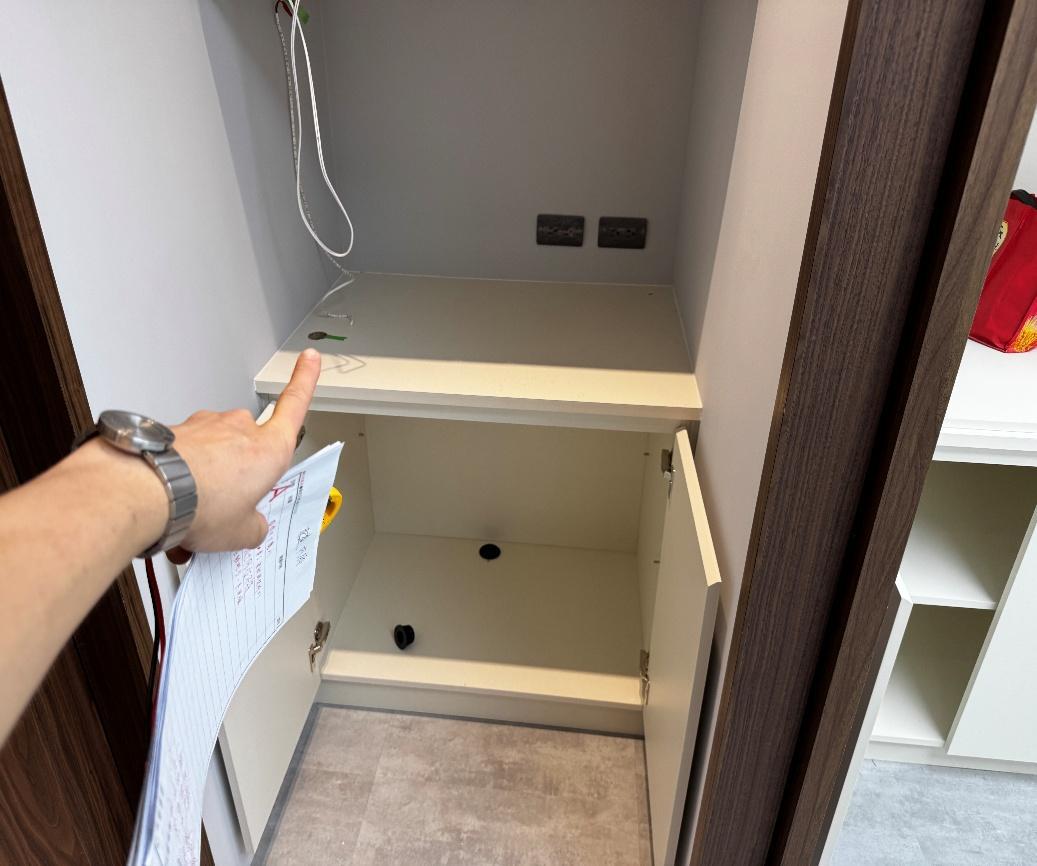

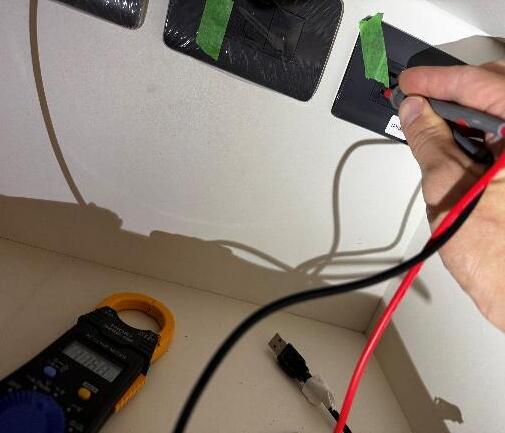

48 ● OR-9 【電氣】 手術區域用水空間: 插座未設置漏電斷路裝置3處

49 ● OR-10 【電氣】 插座位置圖:未設置1處

50 ● OR-11 【電氣】 插座L/N壓接相反1處

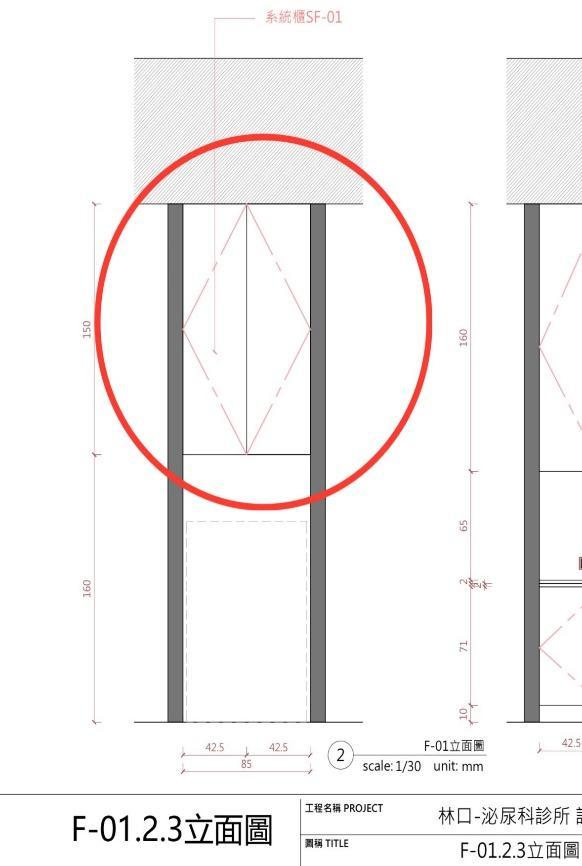

51 ● OR-12 【設備】 F-01.2.3立面圖:抗菌板WD-03未設置1處 P.50

52 ● OR-13 【電氣】 手術床專用插座未設置地面專用型式、 未設置漏電斷路裝置,且未固定完善

53 ● OR-14 【電氣】 空調圖:下吹、下迴位置相反 P.51

54 ● OR-15 【電氣】 系統櫃未設置穿線蓋板 P.51

55 ● OR-16 【裝潢】 F-01.2.3立面圖:高櫃未設置 P.52

56 ● OR-17 【電氣】 F-01.2.3立面圖:插座位置與圖說不符合 P.52

治療室二

說明

57 ● T2-1 【電氣】 弱電圖:電話插座位置與圖說不符合1處 綠框為電器圖說、紅框為現況

58 ● T2-2 【電氣】 室裝報價單:六、水電工程,項次8, HDMI出線(預留線)投影機未設置

59 ● T2-3 【電氣】 空調圖:下吹、下迴位置相反, 風口切齊左、右兩側牆面,現況出風口尺寸不足

60 ● T2-4 【裝潢】 E-01立面圖:造型天花與圖說不符合、 鐵件拉簾桿MT-01未設置(治療室一亦同)

更衣室

說明

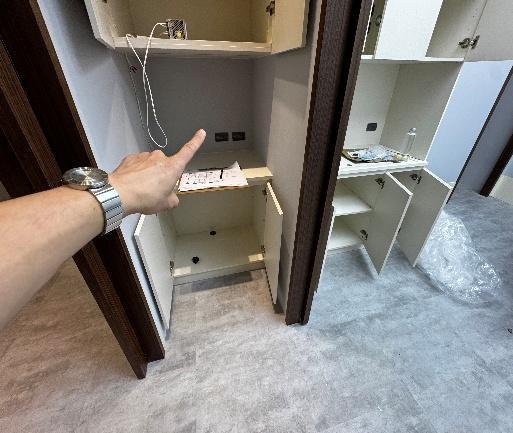

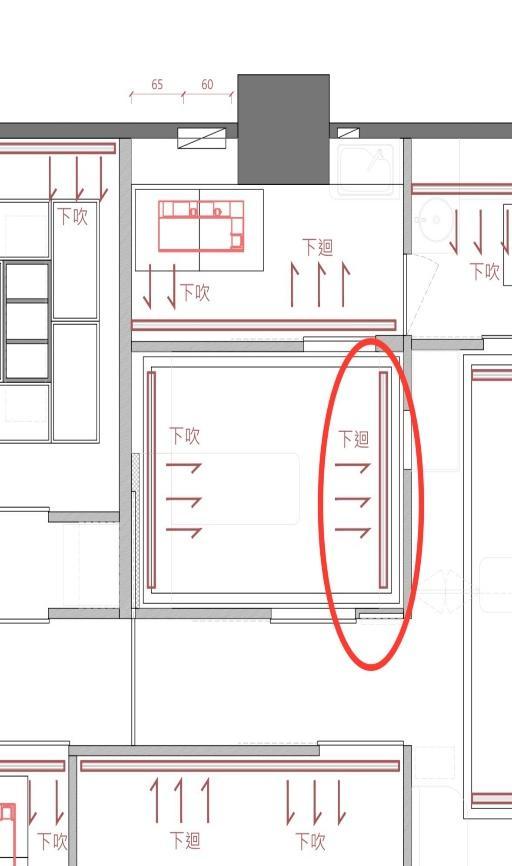

61 ● CR-1 【設備】 空調圖:下吹風口未設置

內廊

NO 區域

說明

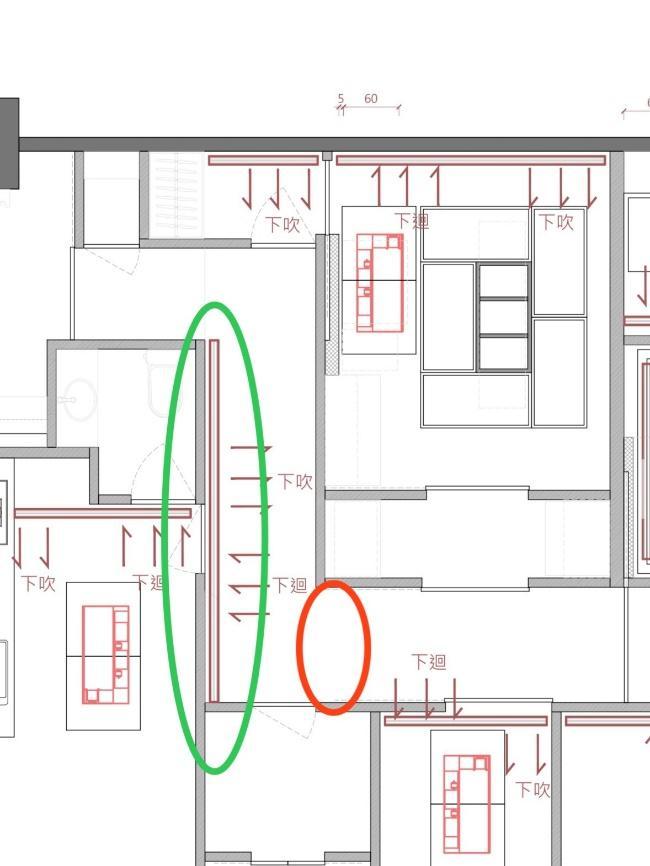

62 ● A-1 【設備】 空調圖:下吹、下迴位置與圖說不符合 P.55

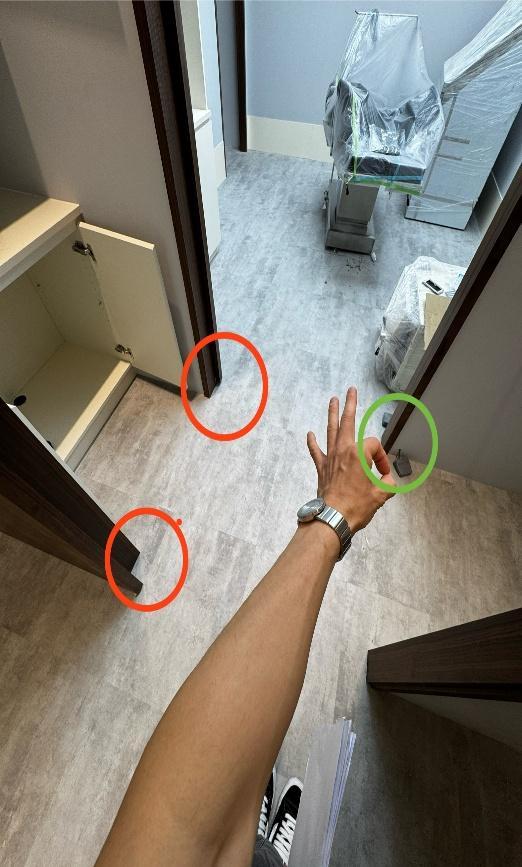

63 ● A-2 【設備】 自動門缺玻璃1處

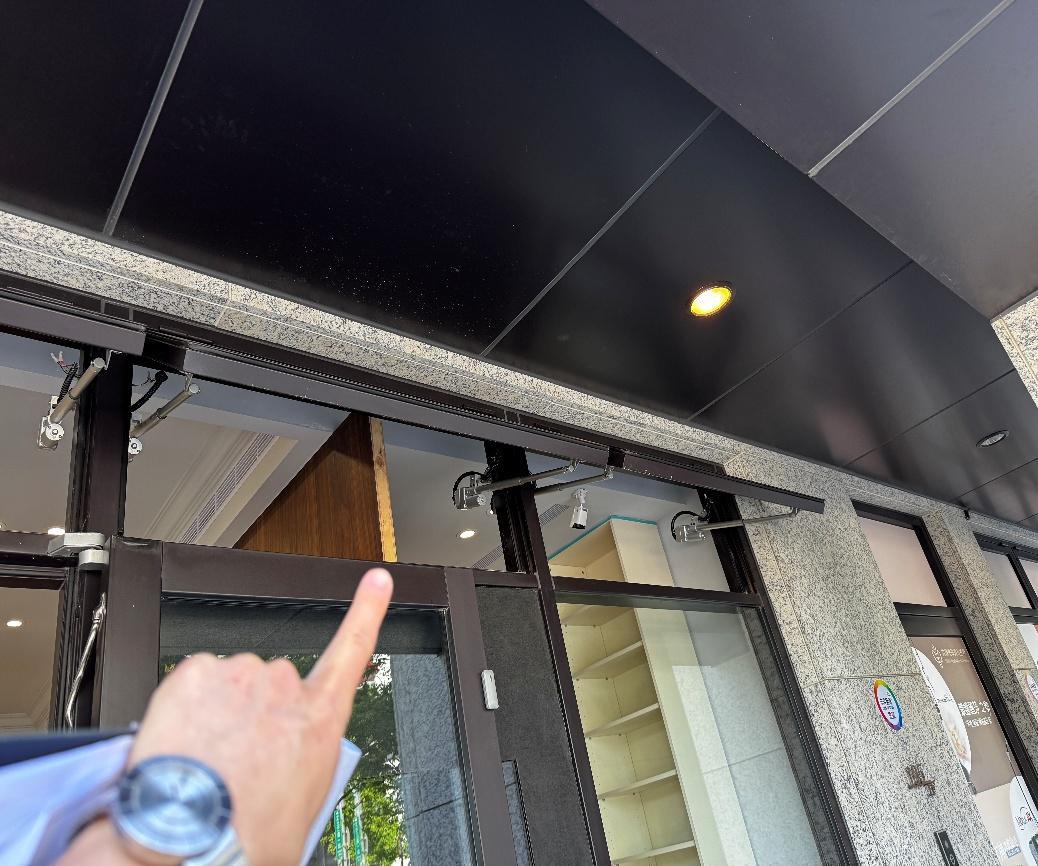

64 ● A-3 【構築】 塑膠地板打底不平整1處

65 ● A-4 【裝潢】 C-04.05立面圖:內藏L-05鋁殼條未設置、 木作門片WD-01上方貼皮未設置

66 ● A-5 【裝潢】 C-02.03立面圖:牆面內凹5CM造型 與圖說不符合、踢腳感應未設置

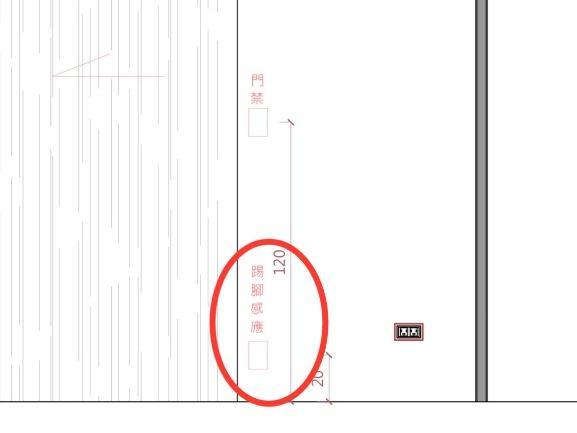

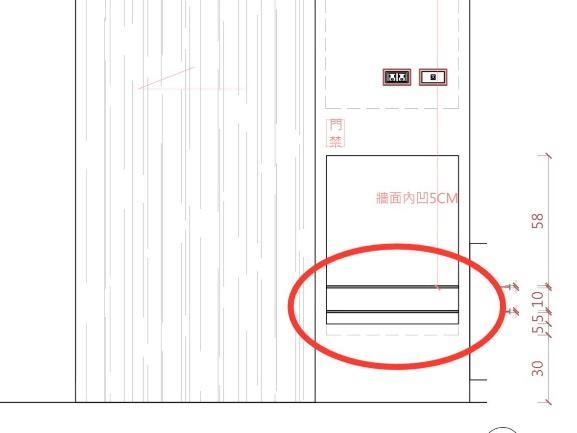

67 ● A-6 【電氣】 C-02.03立面圖:門禁、防夾感應與圖說不符合 綠框為立面圖說、紅框為現況

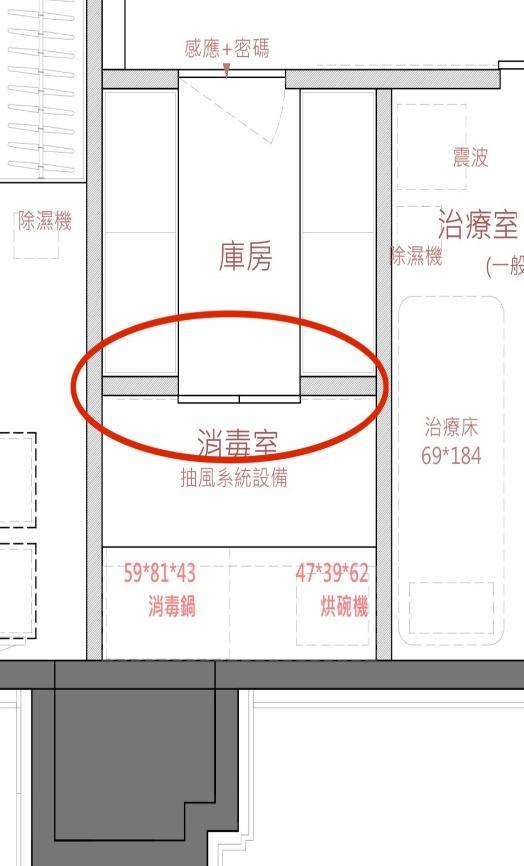

庫房一、消毒室

NO 區域

說明

68 ● M1-1 【裝潢】 平面圖:隔間取消(追加拉簾天花軌道未設置) P.58

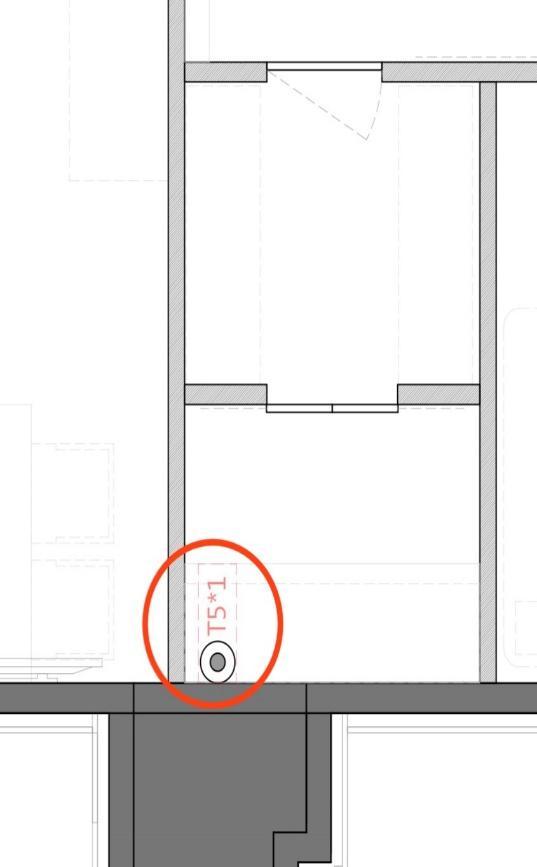

69 ● M1-2 【電氣】 間接燈位置圖:T5燈管未設置1處

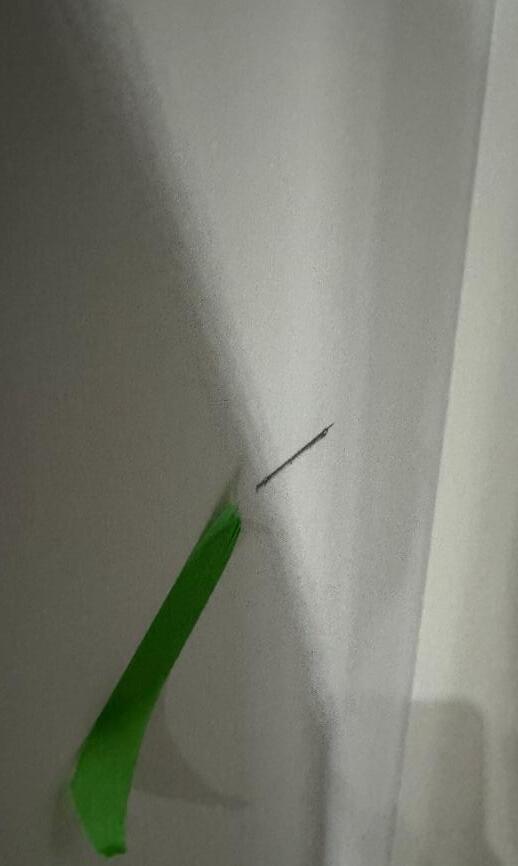

70 ● M1-3 【設備】 門扇鎖蛇刮傷牆面油漆

掃具間

NO 區域

說明

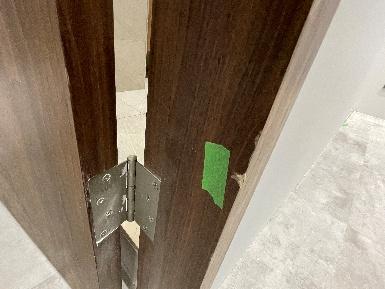

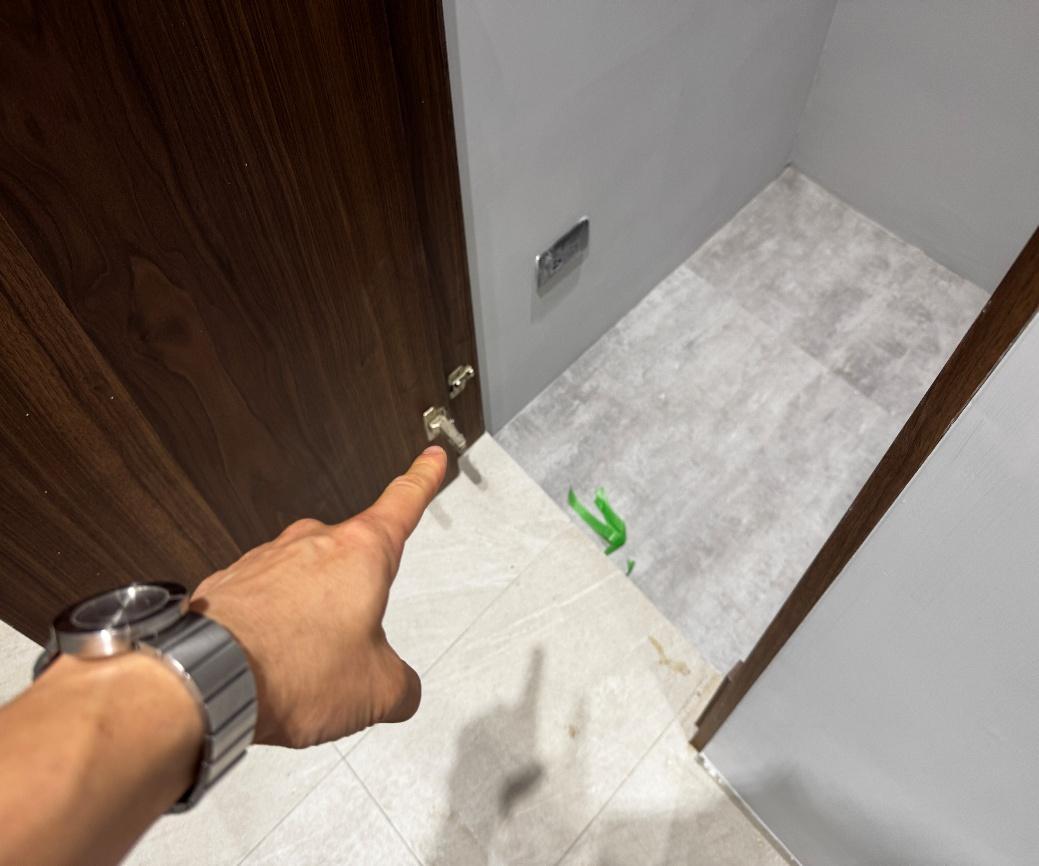

71 ● SR-1 【設備】 門扇鉸鏈未固定1處

72 ● SR-2 【構築】 地坪圖:泥作墊高15cm未設置 P.60

無障礙廁所

NO 區域

說明

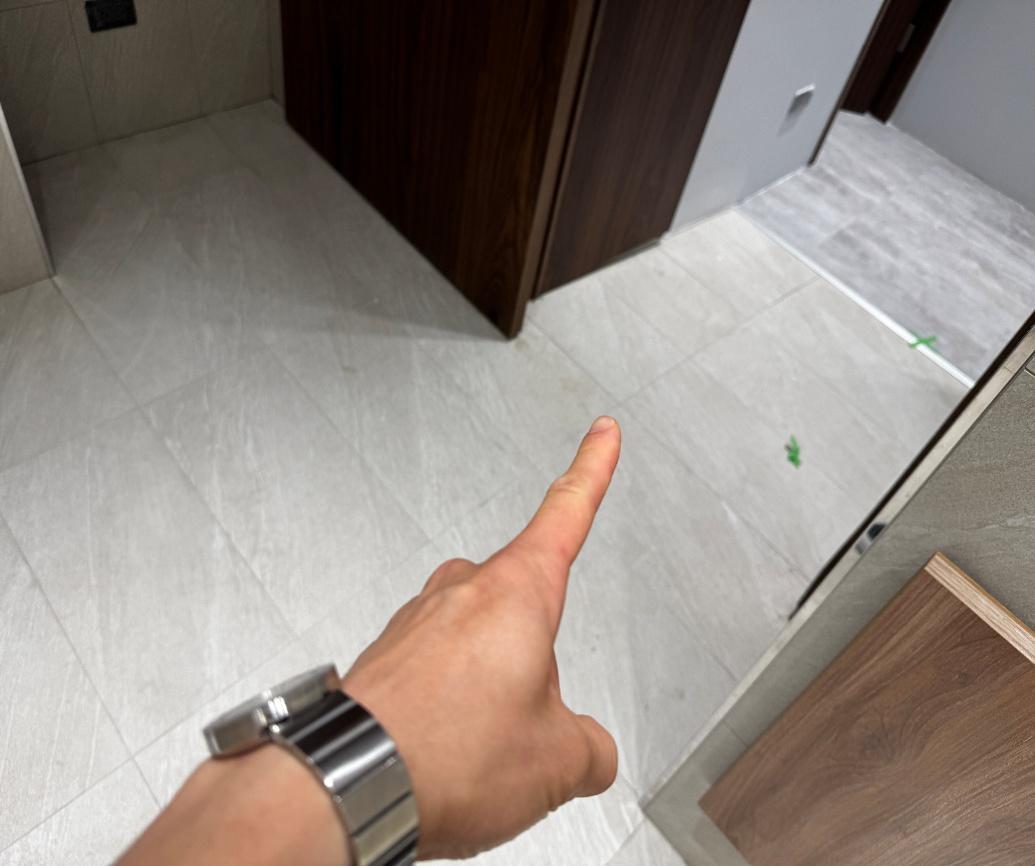

73 ● AT-1 【構築】 地磚空心4處、牆磚空心2處

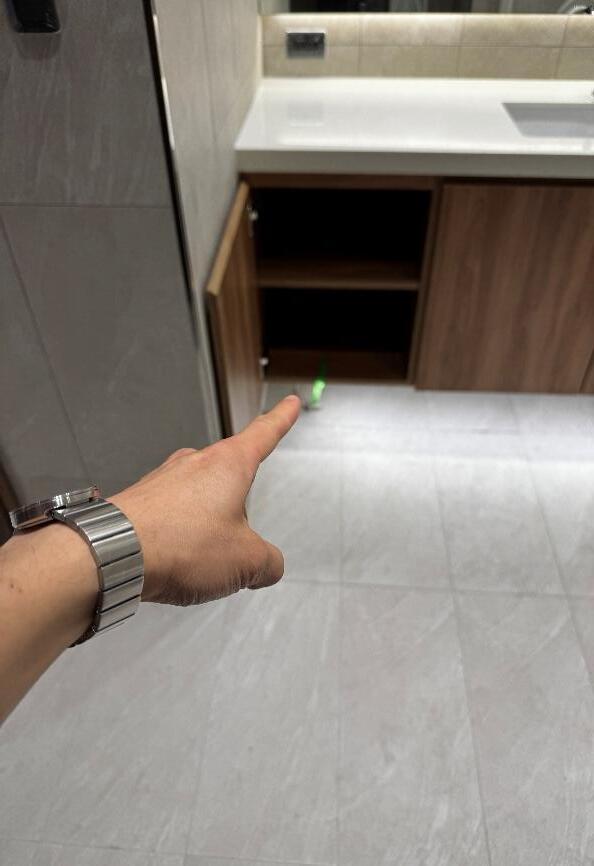

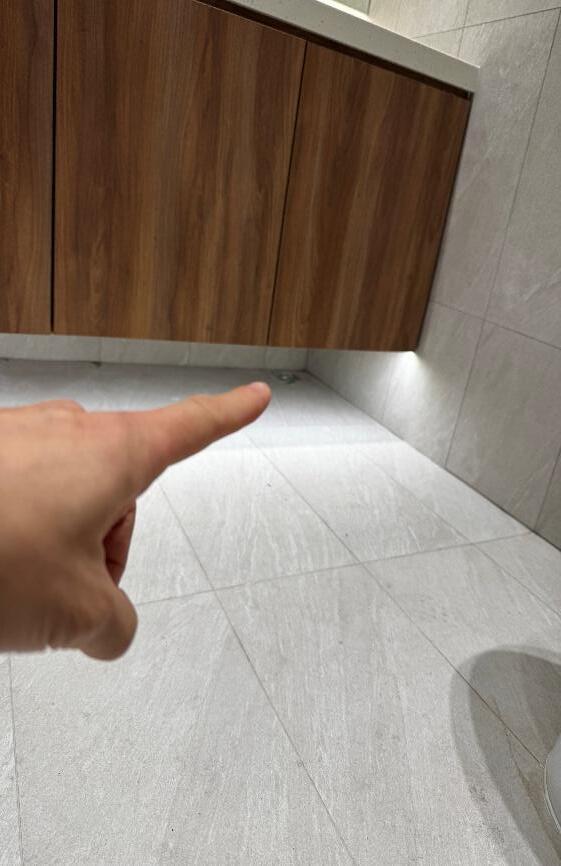

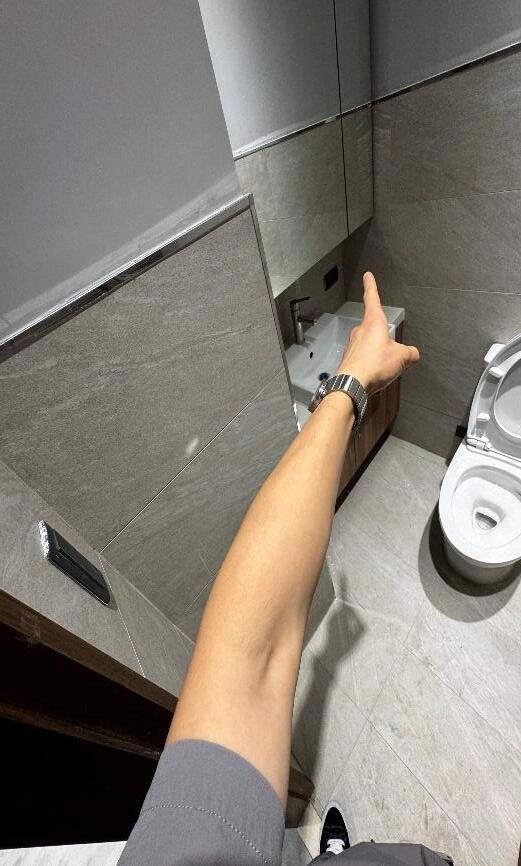

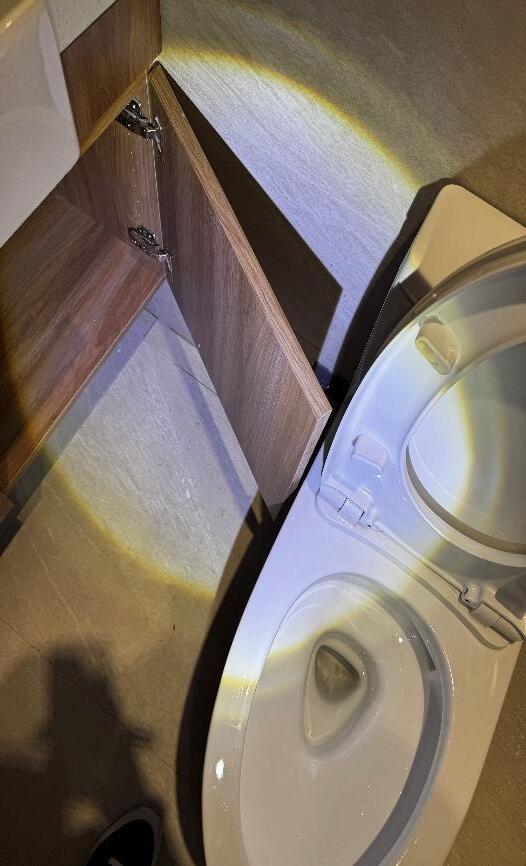

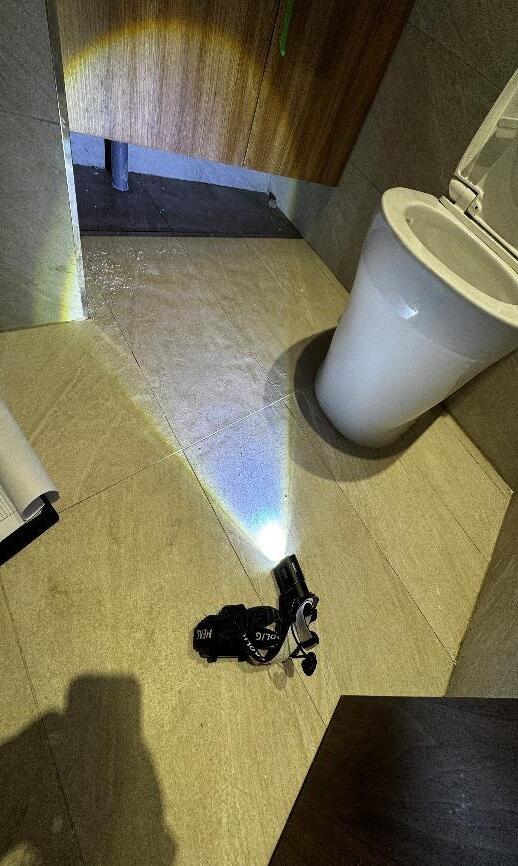

74 ● AT-2 【設備】 面盆與人造石檯面防水膠條未設置完整 導致漏水��

75 ● AT-3 【水路】 門前方未設置線型排水,無法執行地面水清潔 P.62

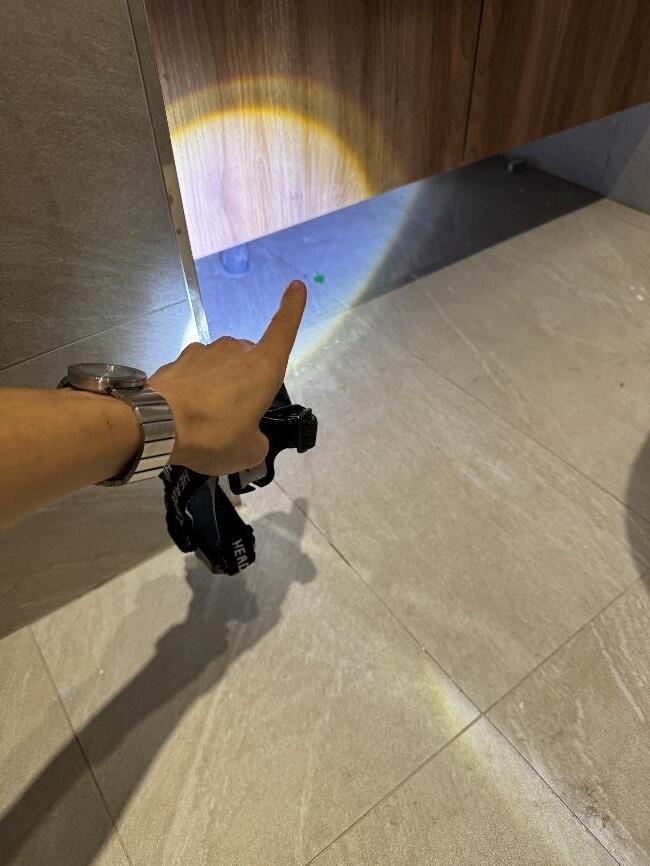

76 ● AT-4 【水路】 地面排水管落水頭未設置完成 P.62

77 ● AT-5 【構築】 地坪圖:應為泥作斜坡面貼磁磚MB-01 1/3交丁貼,現況為直貼 P.63

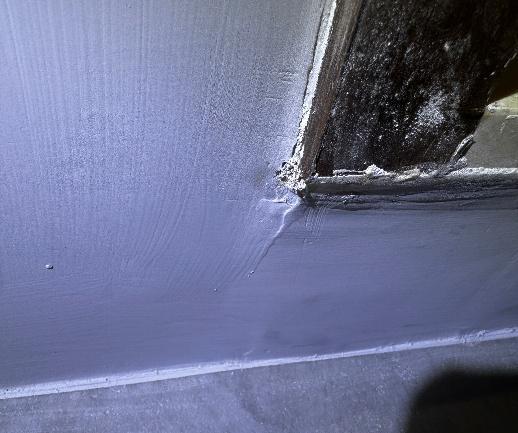

78 ● AT-6 【電氣】 下櫃間接燈具未固定 P.63

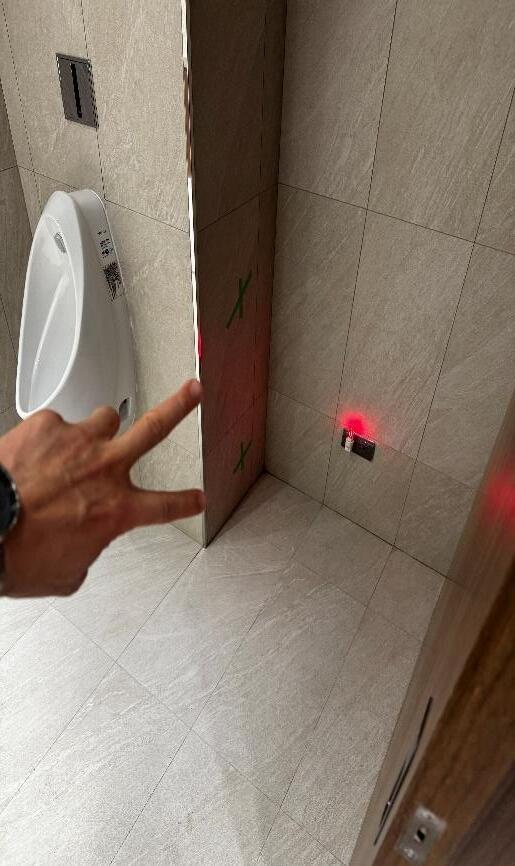

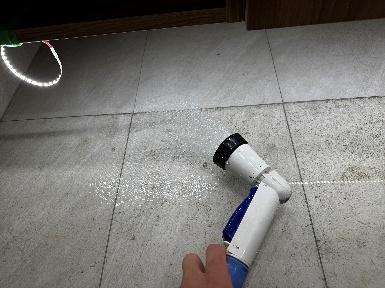

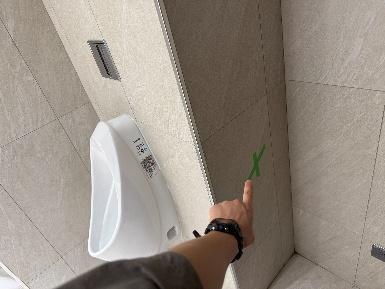

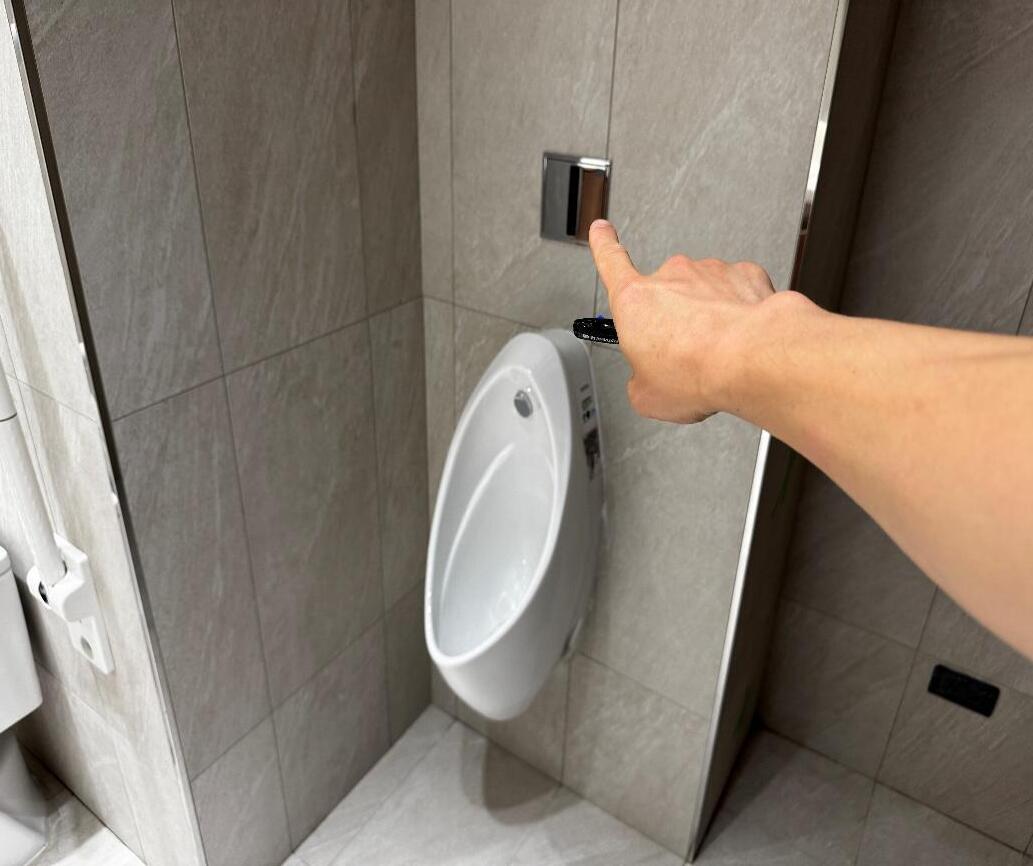

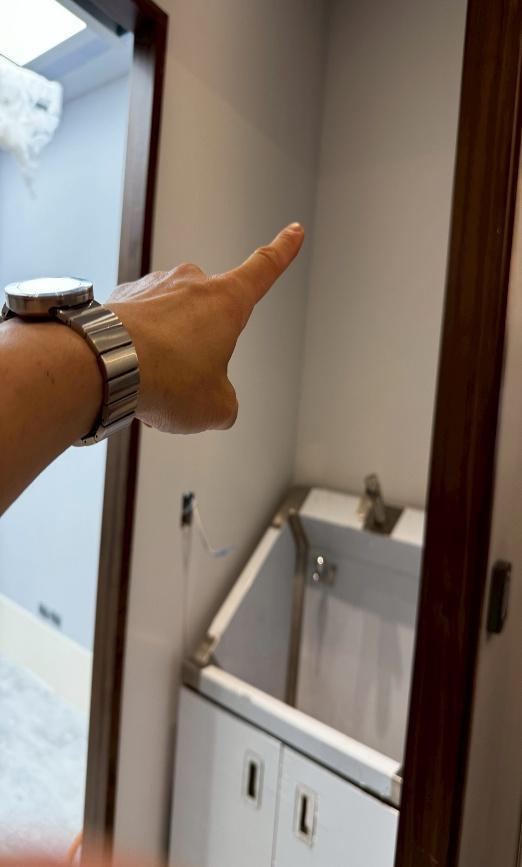

79 ● AT-7 【電氣】 小便斗感應沖水無法確實反映�� P.64

80 ● AT-8 【設備】 橫拉門鎖受口五金、框下座變形 P.64

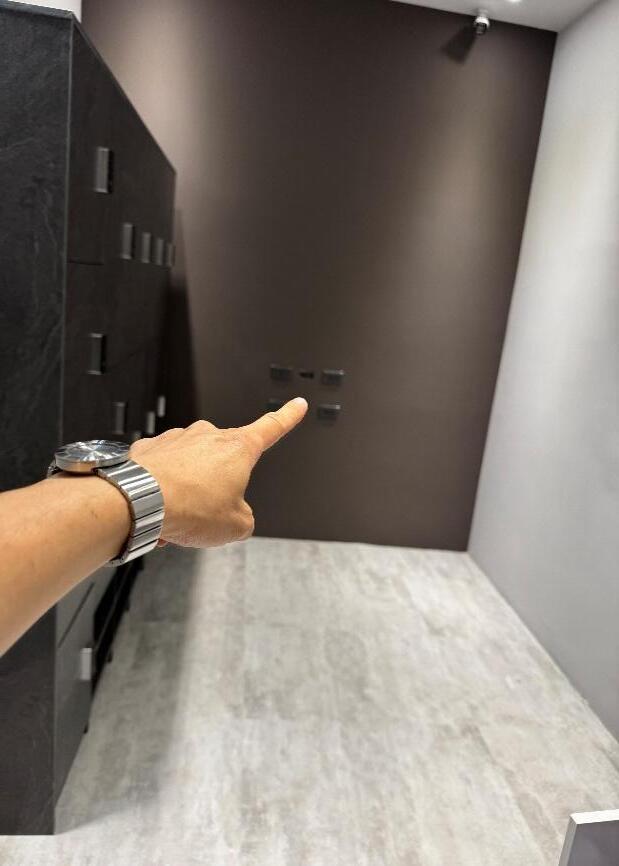

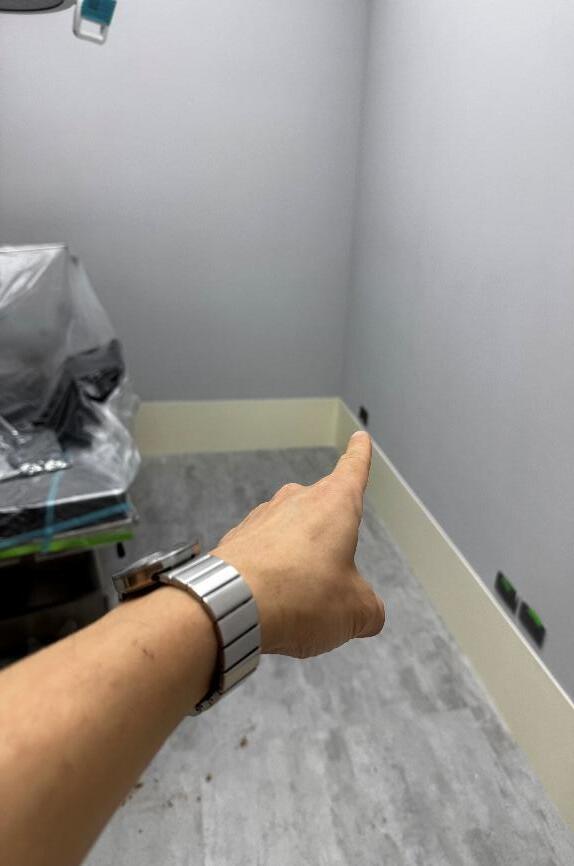

81 ● AT-9 【電氣】 開關位置圖:插座未設置1處 P.65

員工廁所

說明

82 ● ST-1 【構築】 地磚破損1處

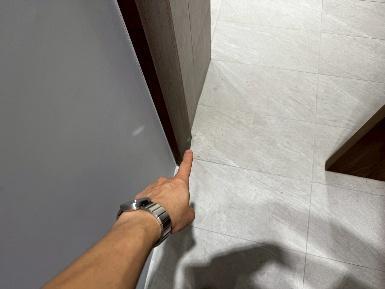

83 ● ST-2 【水路】 室裝報價單:六、水電工程,項次29, 方形地排材料加安裝未設置

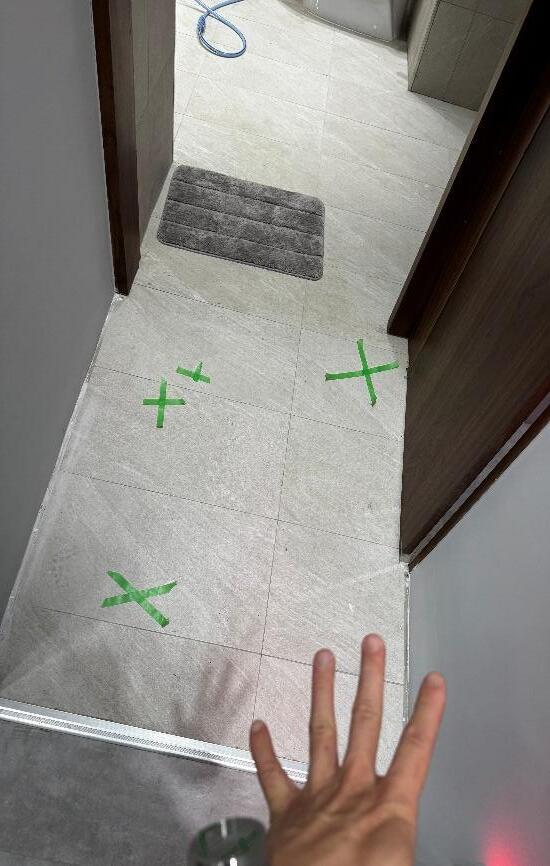

84 ● ST-3 【水路】 無障礙廁所試水漏水至員工廁所門檻�� *員工廁所未設置地排無法試水

85 ● ST-4 【構築】 地坪圖:應為泥作墊高15cm面貼磁磚MB-01 1/3交丁貼,現況為直貼

86 ● ST-5 【水路】 給排水位置圖:

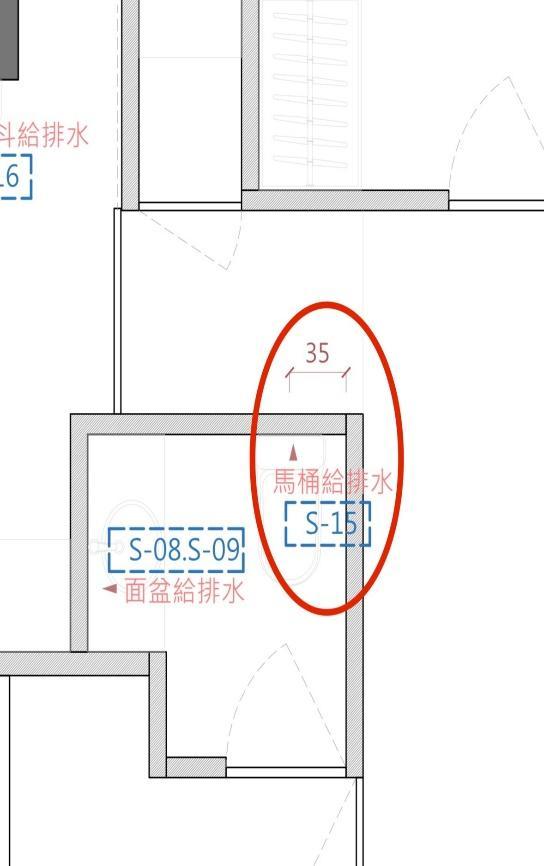

馬桶排水應離牆35CM,現況為50CM

87 ● ST-6 【設備】 浴櫃右扇啟閉與馬桶衝突��

88 ● ST-7 【電氣】 開關位置圖:雙切燈未設置1處

89 ● ST-8 【設備】 G-01.02立面圖:微水泥塗料P-05、1CM磁磚 收邊條(黑色)未設置,櫃體樣式與圖說不符合

員工休息室

NO 區域

說明

90 ● DO-1 【設備】 室裝報價單:一、雜項工程,項次1, 室內廚具保護未設置,導致溢水孔堵塞、 排煙機燈具故障��

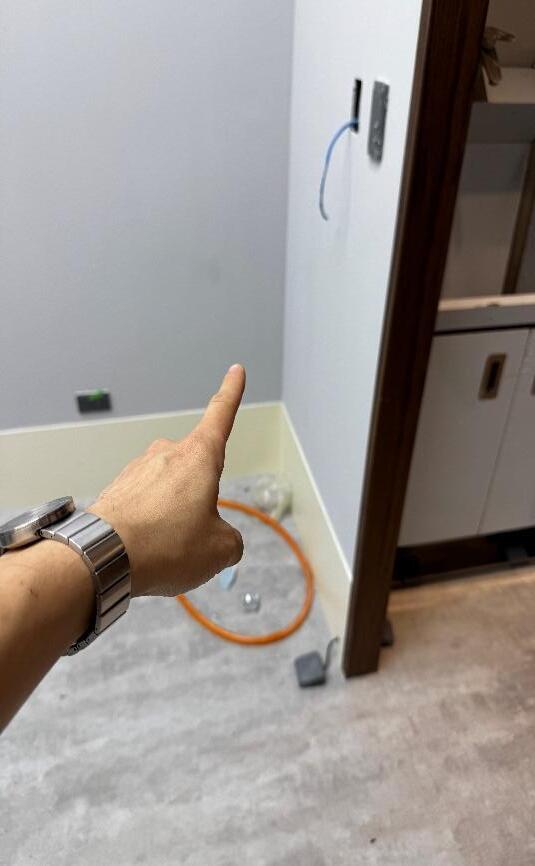

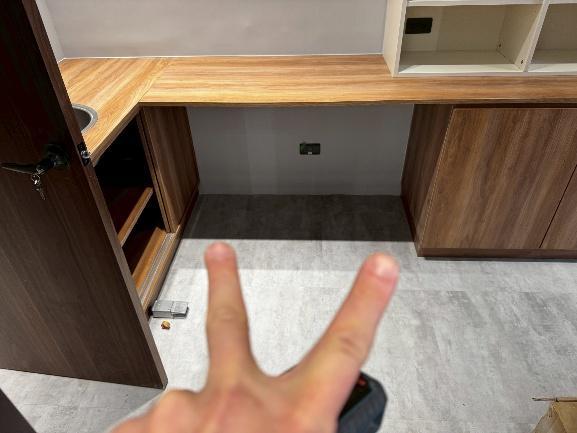

91 ● DO-2 【電氣】 插座位置圖:插座未設置1處 P.70

全室、備註 說明

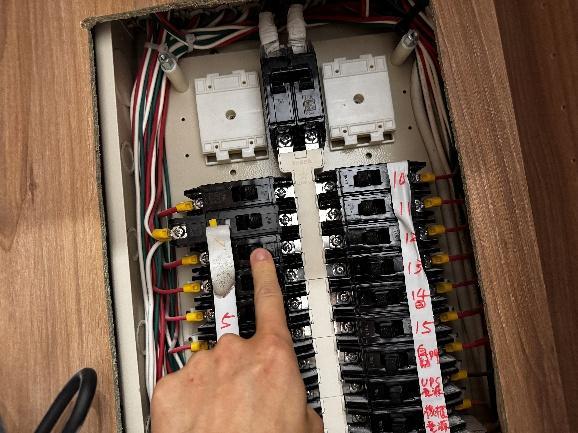

92 ● ALL-1 【電氣】 原始分電盤迴路14無對應開關

93 ● ALL-2 【設備】 全室空調配置:圖說、報價單型號與現況不符合 室外機TCD-14A5MH/TFD-145SH(未安裝) 室內機TFD-105SH(治療室一、恢復室未安裝)

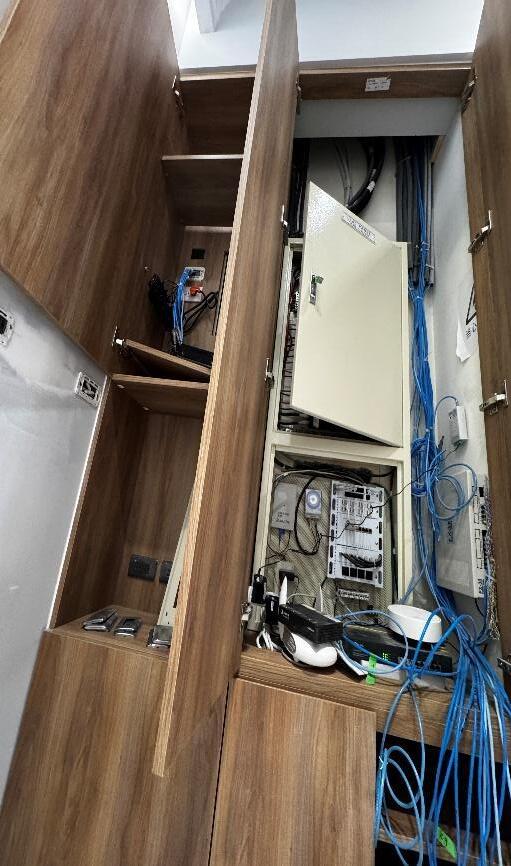

94 ● ALL-4 【電氣】 電源線出線口未設置浪管接頭固定片 電源線未設置浪管保護

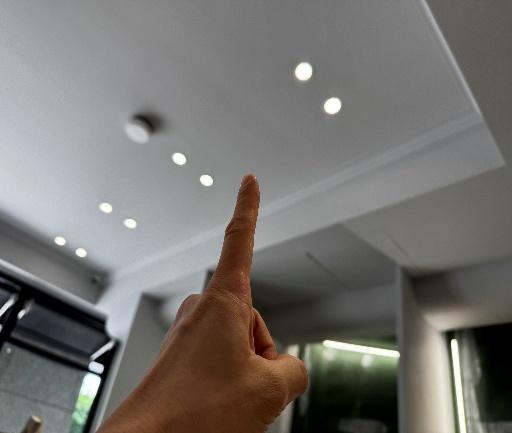

95 ● ALL-5 【電氣】 室裝報價單:九、基礎照明工程,項次1,9.5CM 崁燈-平板崁燈-4000K-10W應設置121盞,現況117盞

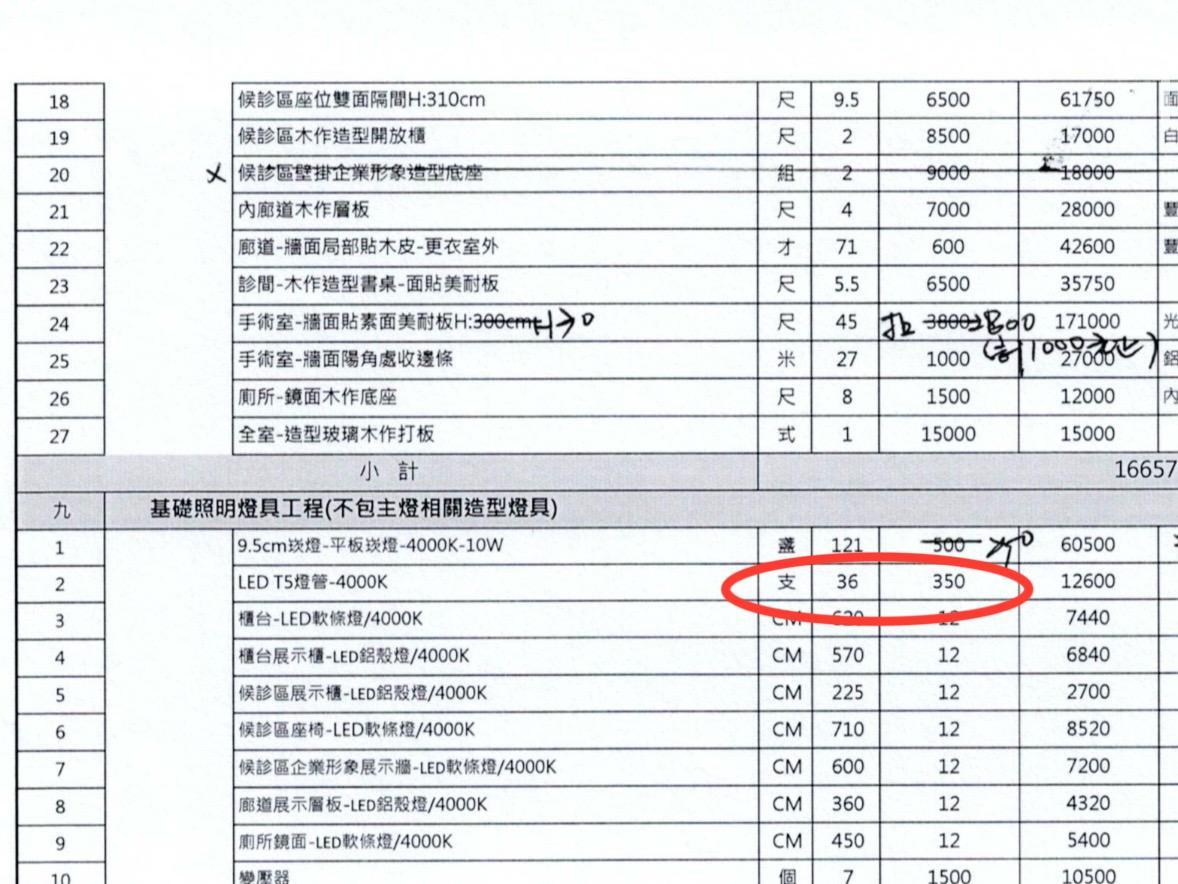

96 ● ALL-6 【電氣】 室裝報價單:九、基礎照明工程,項次2, LED T5燈管-4000K應設置36盞,現況19盞

97 ● 備註-1 【水路】 全室給水啟動時有水錘聲

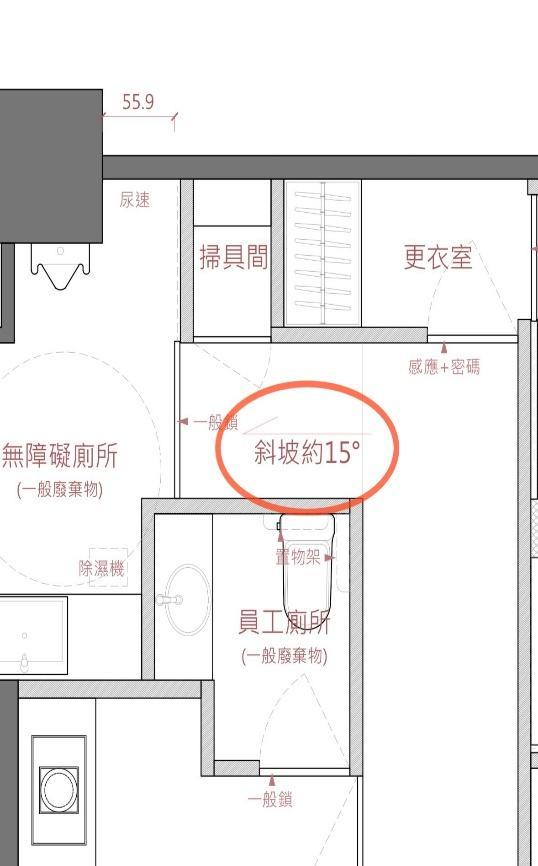

98 ● 備註-2 【構築】 平面配置圖:無障礙廁所斜坡約15°,現況5.7°

99 ● 備註-3 【電氣】 D-01.02立面圖:診間一走道尺寸995MM, 實測892MM

100 ● 備註-4 【電氣】 F-01.2.3立面圖:手術室抗菌板預留尺寸 1525MM,實測1408MM

101 ● 備註-5 【裝潢】 空氣品質檢測:甲醛含量0.15ppm, 超過0.08 ppm應執行通風或除甲醛措施

102 ● 備註-6 【構築】 申請室內裝修施工許證:

負責建築師是否清楚圖說包含新增廁所1處、 竣工日期有展延之需求

103 ● 備註-7 【電氣】 申請室內裝修施工許證: 負責建築師是否清楚一次測新設75安倍分電盤 未記載於插座位置圖 P.76

以下空白

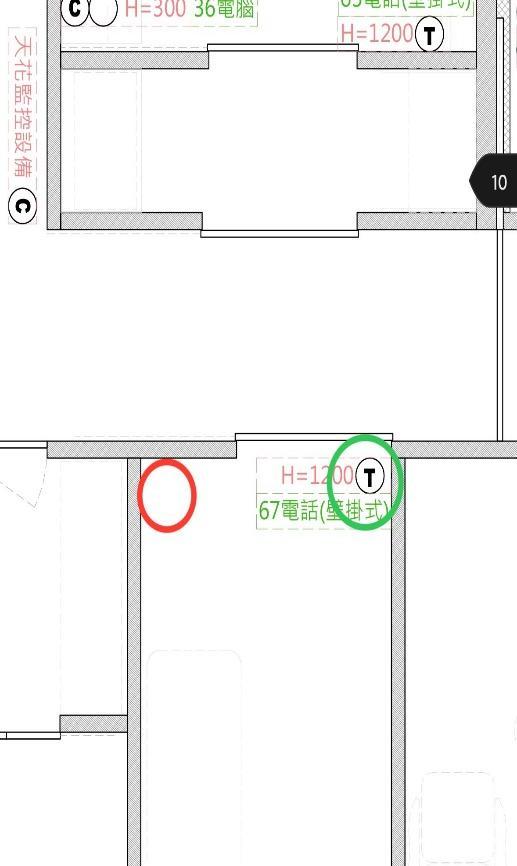

No.3 ● OH-3 【電氣】 A-03.04立面圖:櫃台插座未設置2處

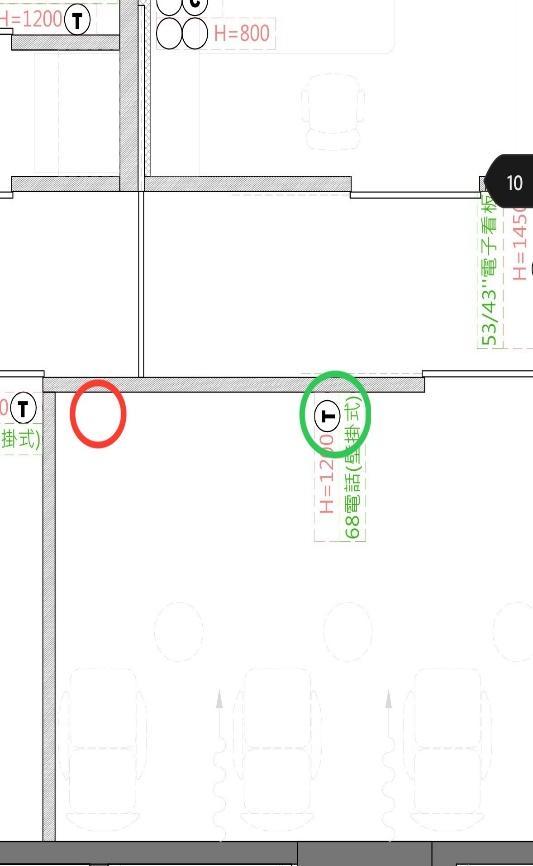

● OH-4 【裝潢】 A-06立面圖:櫃台立面樣式與圖說不符合

No.4

No.5 ● OH-5 【構築】 室裝報價單:十五、石材工程,項次1 石材破損

● OH-6 【裝潢】 櫃台木作搖擺門定位不精確��

No.6

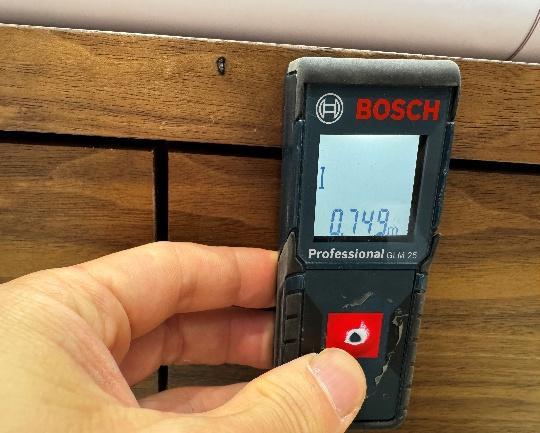

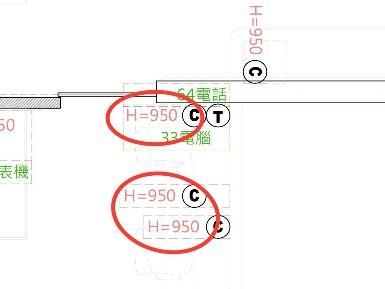

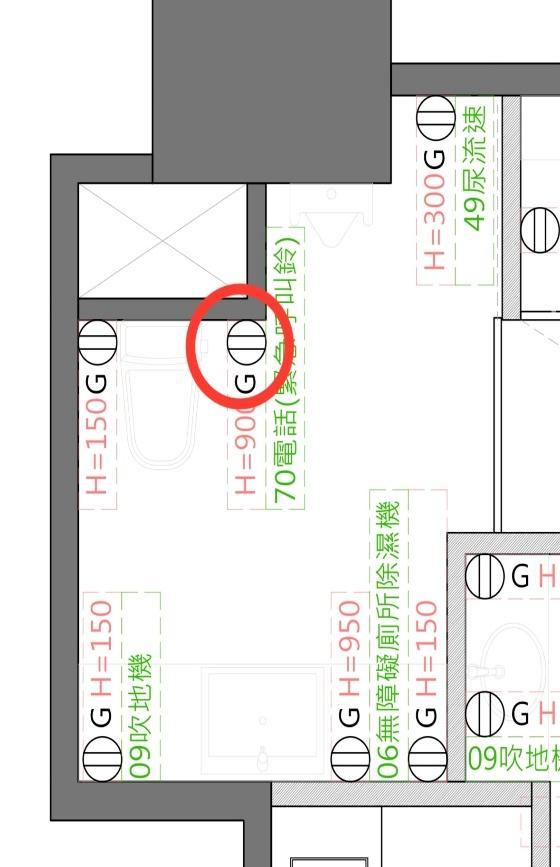

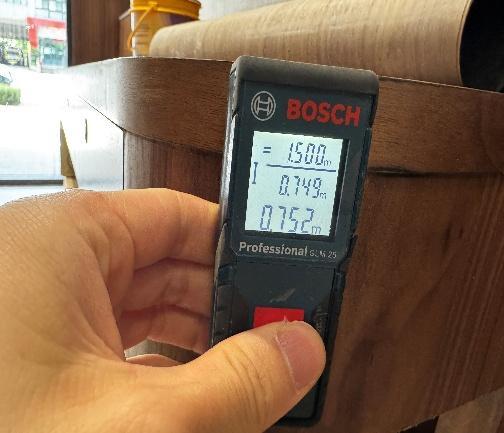

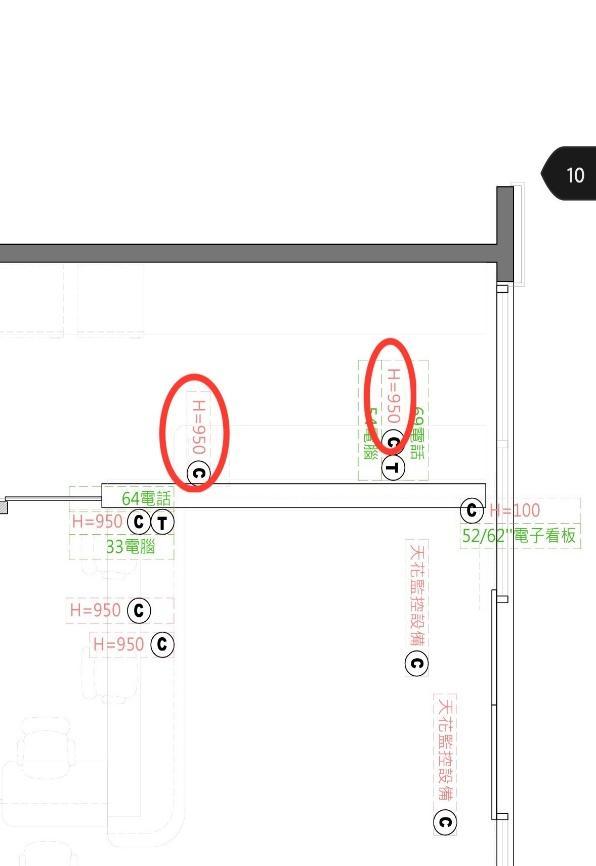

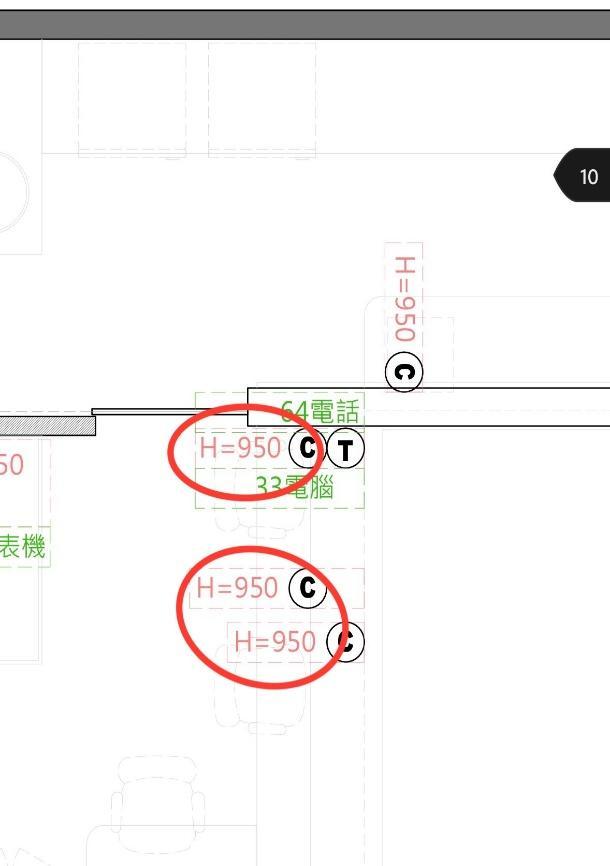

● OH-8 【電氣】 弱電圖: 電話、網路插座高度:950MM,實測749MM

No.7
No.8

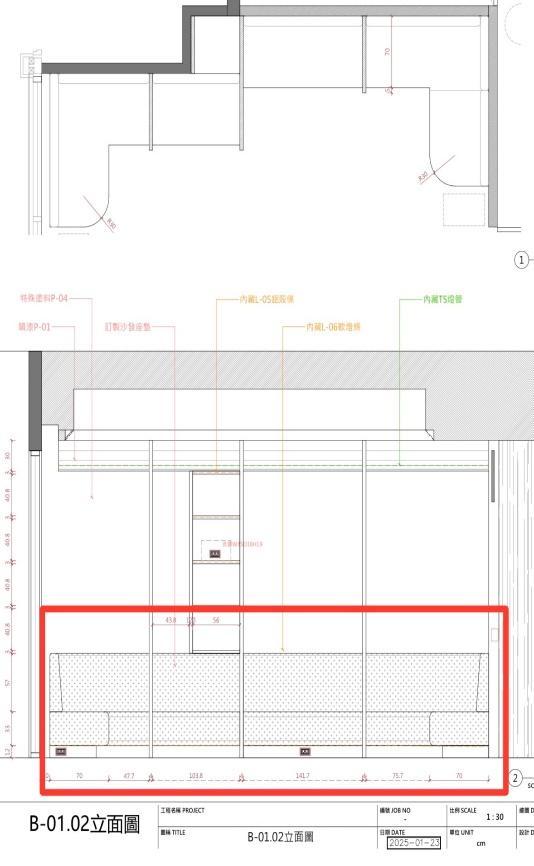

No.9 ● OH-9 【設備】 B-01.02立面圖:訂製沙發座墊未設置

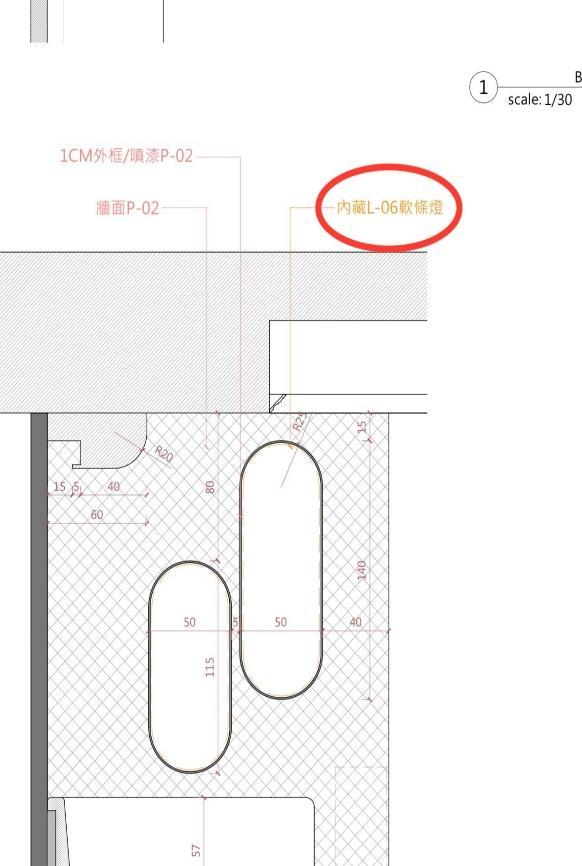

● OH-10 【電氣】 B-01.02立面圖:內藏L-06軟燈條未設置

No.10

No.11 ● OH-11

A-06平面圖:櫃台平面樣式與圖說不符合

No.12 ● OH-12 【設備】 空調圖:

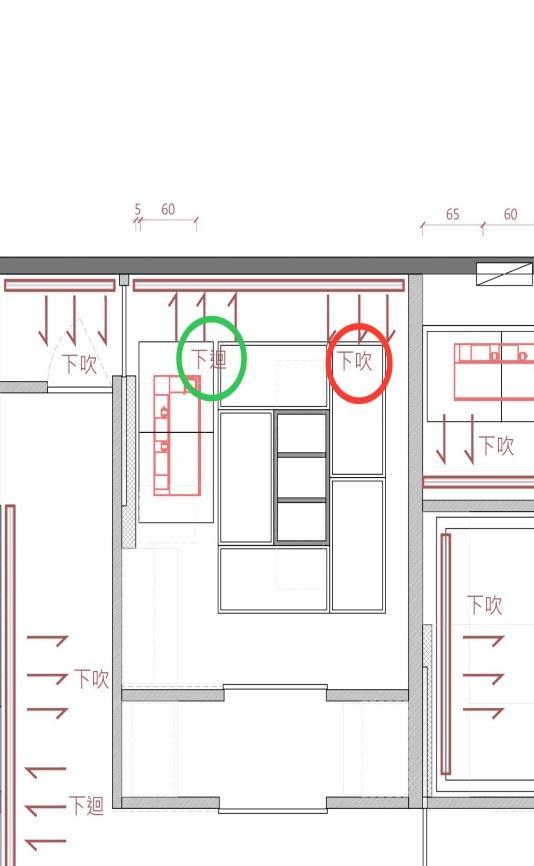

左側(綠框)下吹風口,現況為側吹 ; 右側(紅框)下吹風口,現況未設置1處

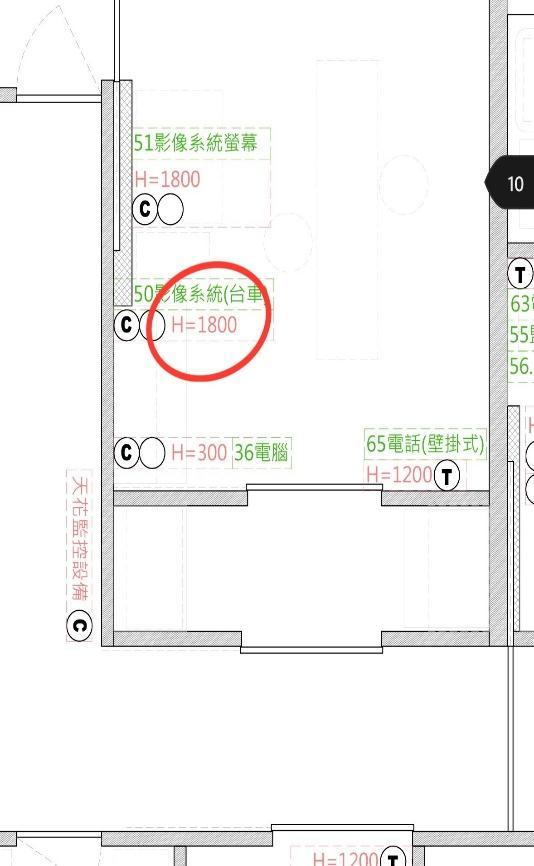

開關位置圖:燈切應設置藥房內,現況為櫃台側 綠框為電器圖說、紅框為現況

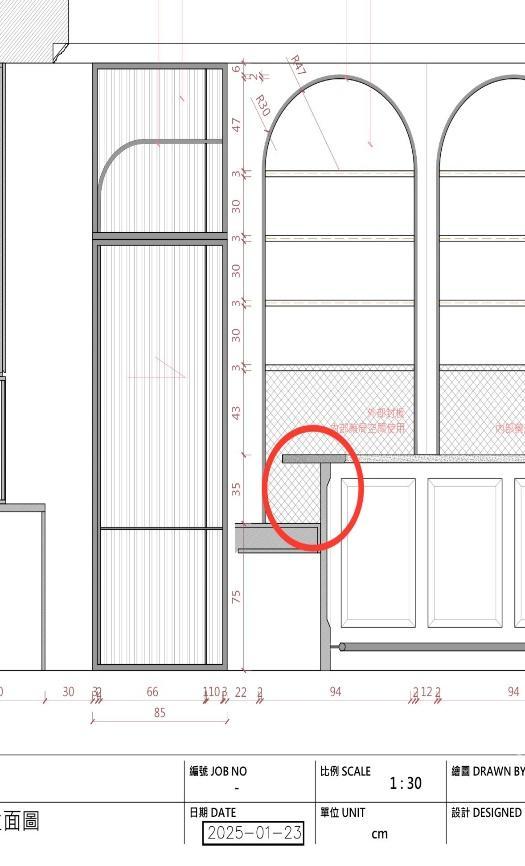

No.13 ● PC-1 【電氣】
No.14 ● PC-2 【電氣】 弱電圖:應為電話插座,現況為網路插座

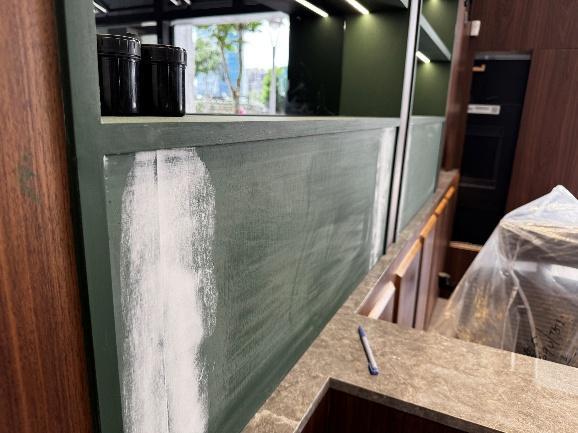

● PC-6 【裝潢】 A-06立面圖:造型隔間牆櫃應為噴漆P-03,

No.17 ● PC-5
No.18

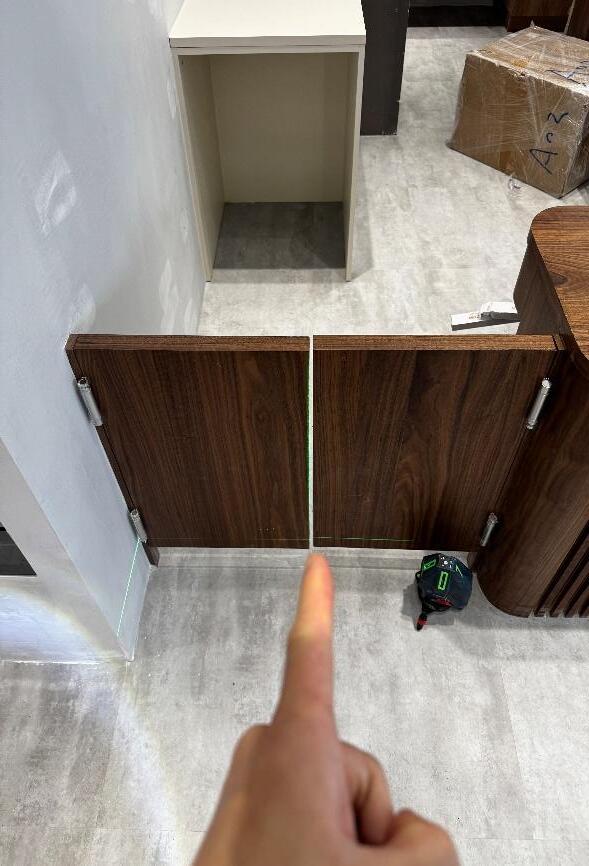

No.20 ● PC-8 【裝潢】 A-08.09立面圖:系統櫃SF-01左側造型 與圖說不符合、踢腳插座位置與圖說不符合

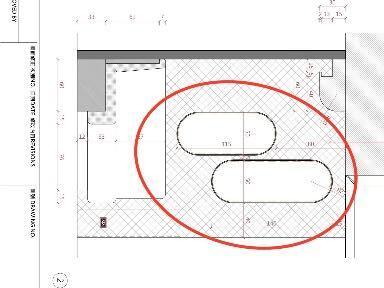

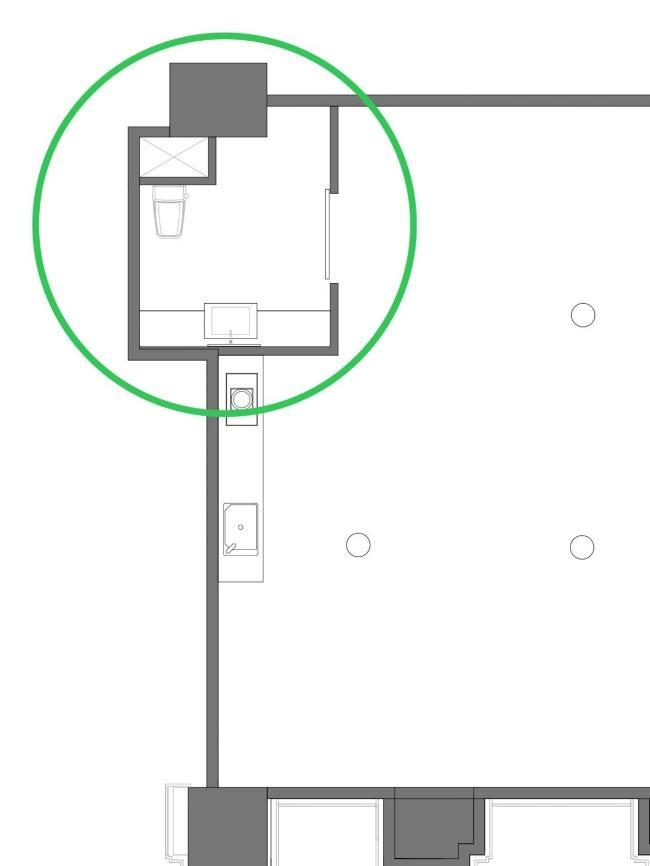

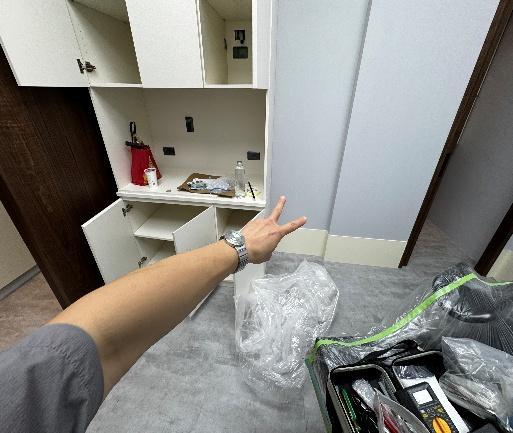

● M2-1 【電氣】 燈具位置圖:應為3盞崁燈,現況未設置

No.22

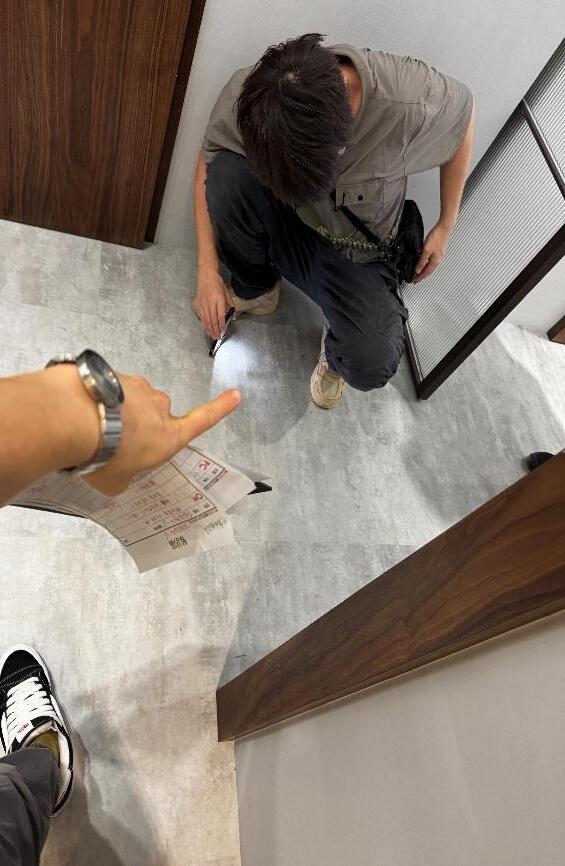

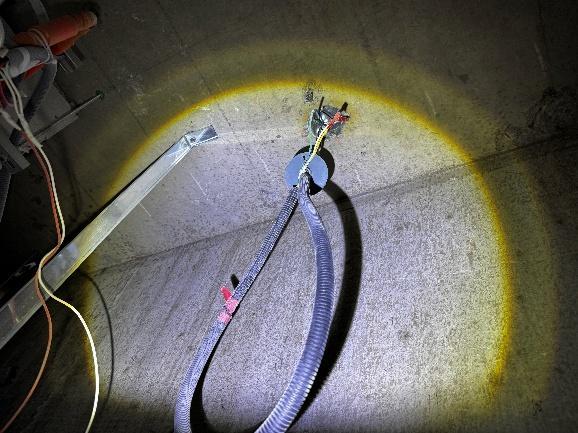

檢測影片_1140515Da13_C2-1

● C2-2 【電氣】

No.24

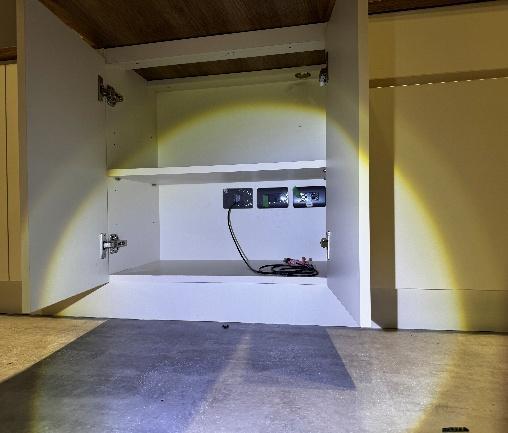

No.26 ● C2-4 【設備】 空調圖:專用維修孔應為2處,現況設置1處

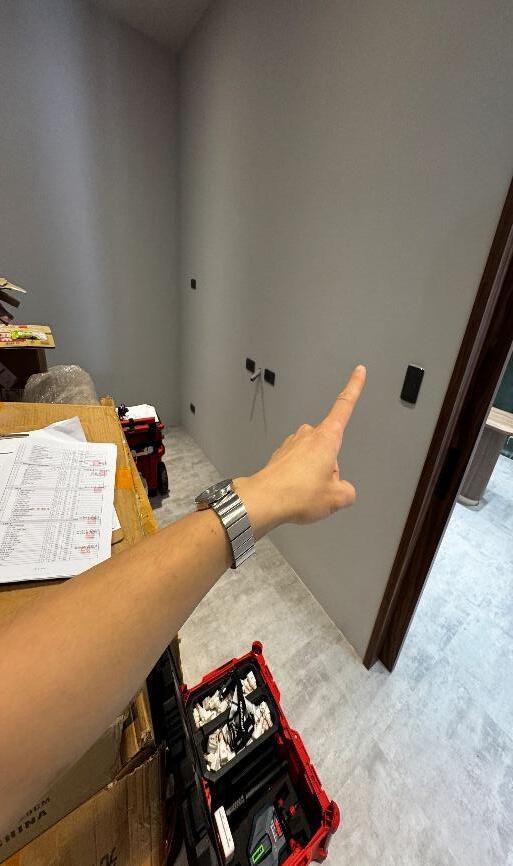

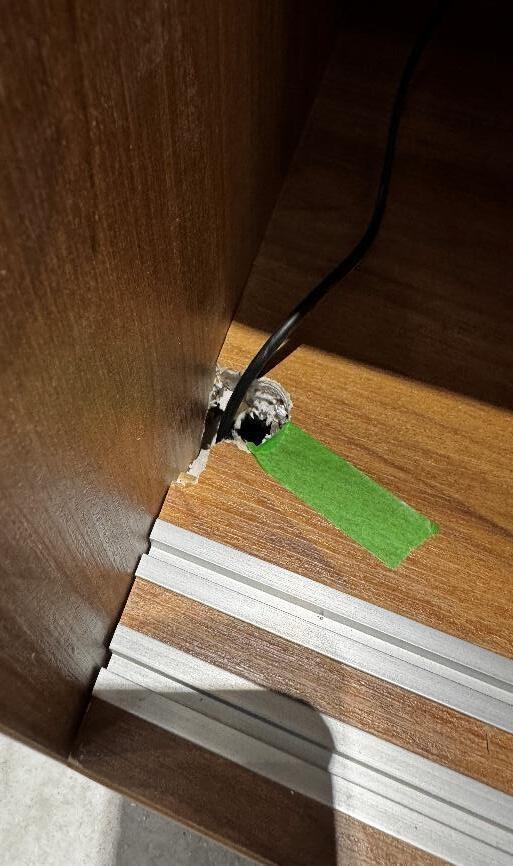

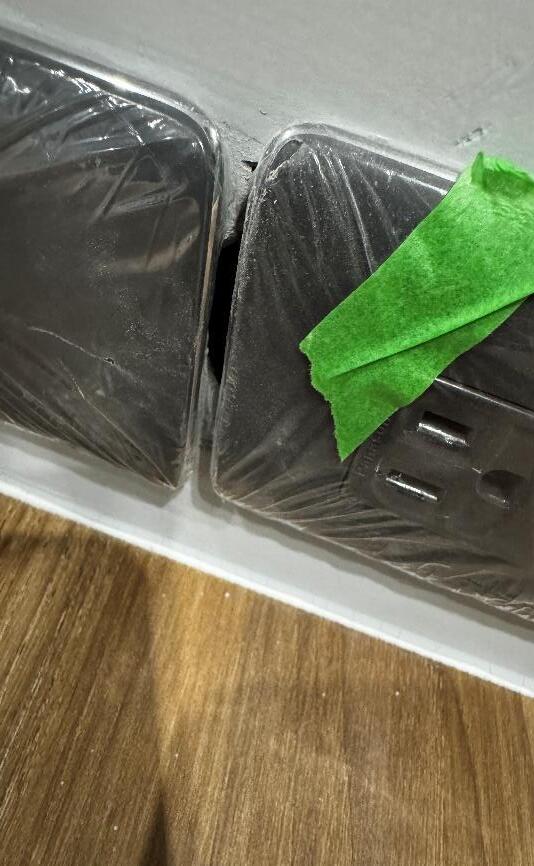

No.27 ● C2-5 【電氣】 弱電箱4組網路線無對應插座出口 0

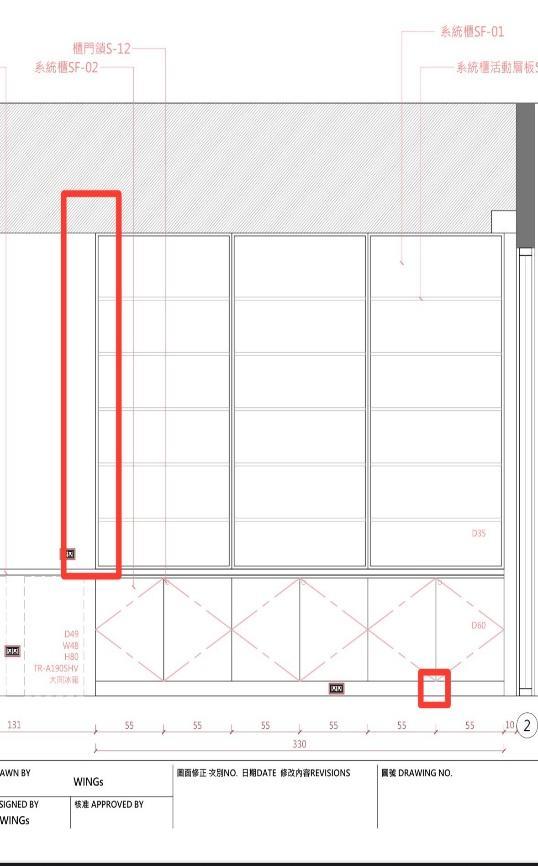

● C2-6 【裝潢】 D03.04立面圖:系統櫃SF-02分割與圖說不符合 0

No.28
No.36
No.40
No.41
No.42

● OR-5 【電氣】

No.44

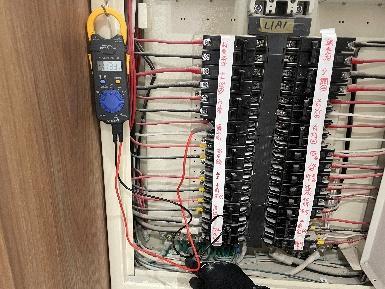

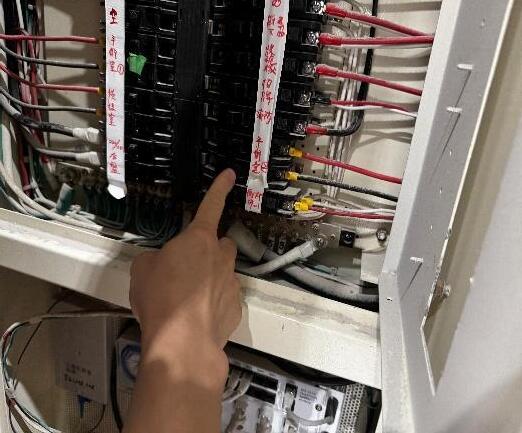

待確認是否為:原始分電盤迴路14

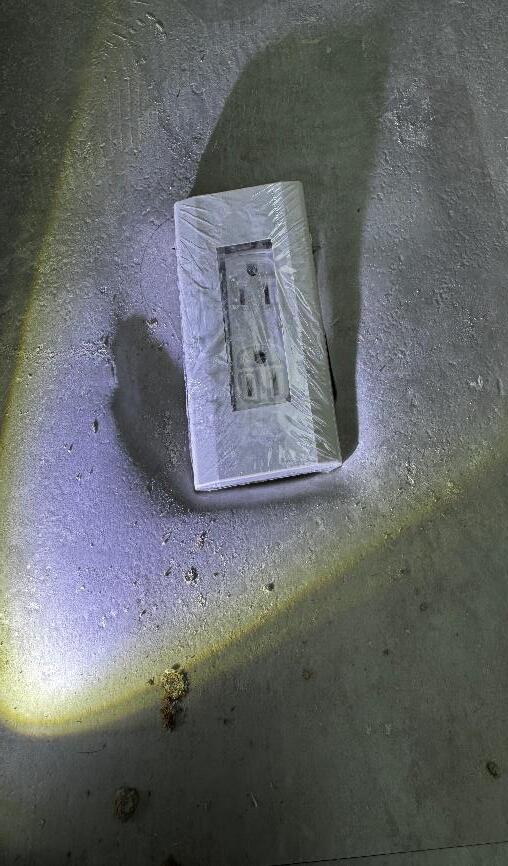

未設置漏電斷路裝置,參考「用戶用電設備裝置規則§59」

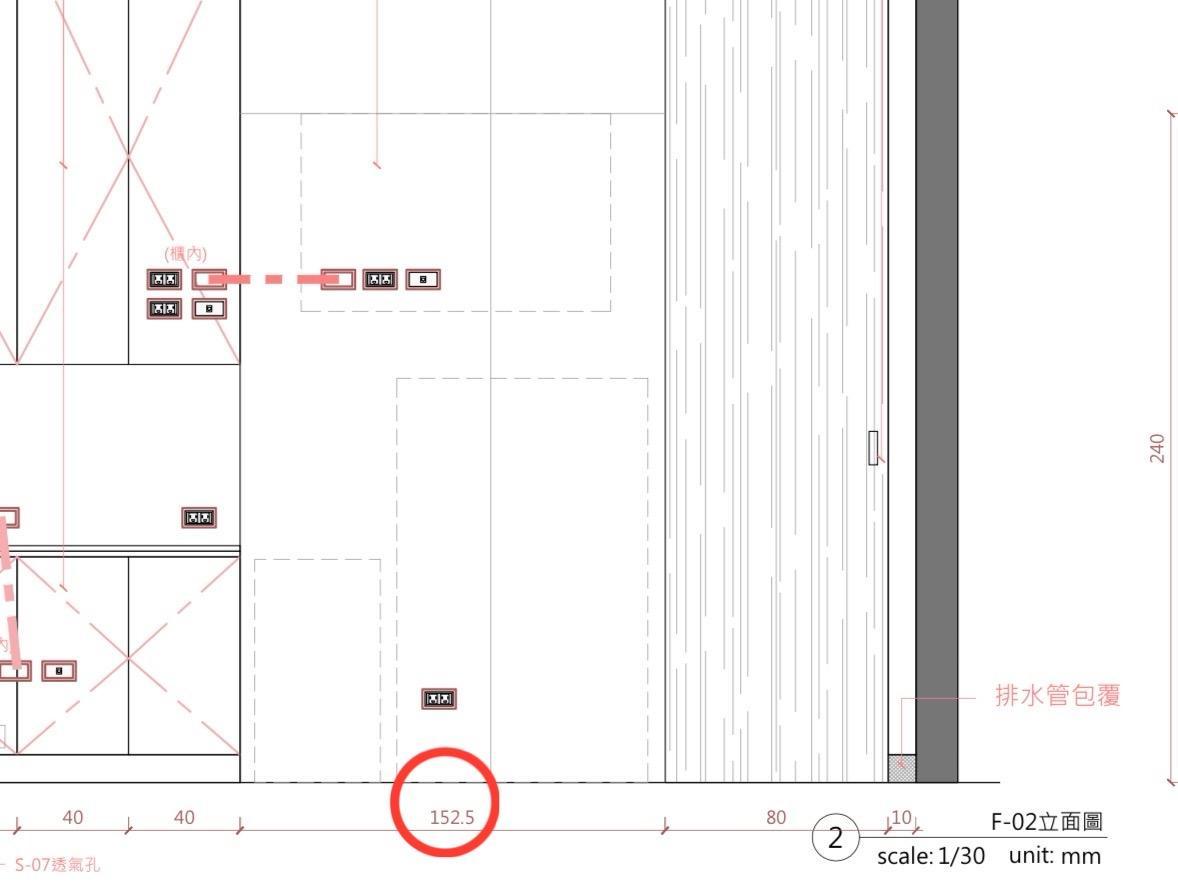

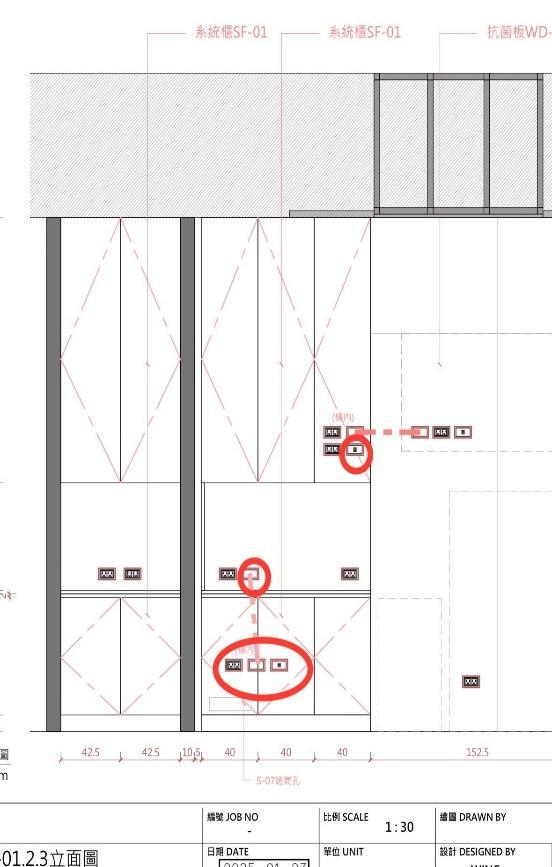

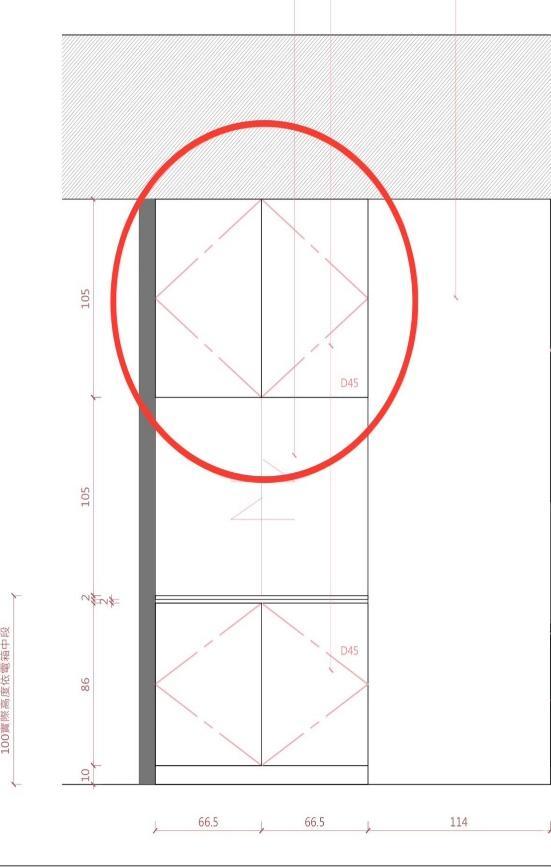

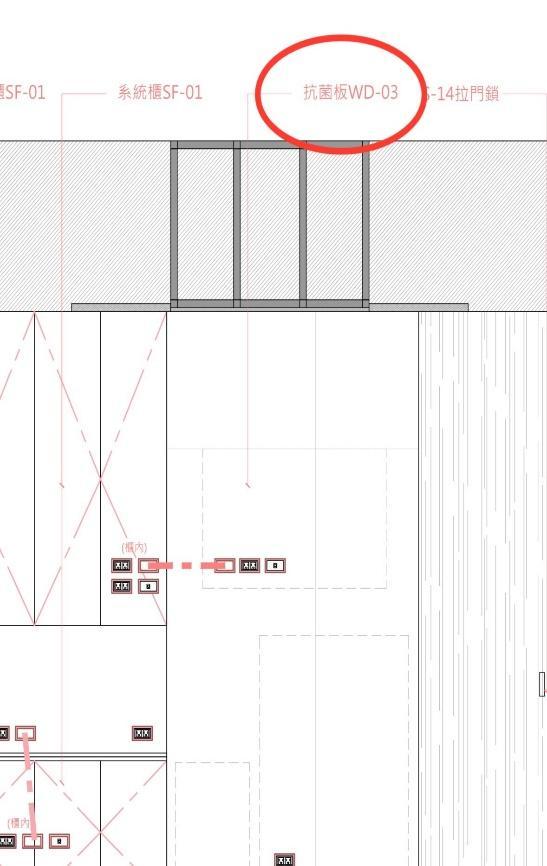

No.51 ● OR-12 【設備】 F-01.2.3立面圖:抗菌板WD-03未設置1處

未設置漏電斷路裝置,參考「用戶用電設備裝置規則§59」

No.52 ● OR-13 【電氣】 手術床專用插座未設置地面專用型式、 未設置漏電斷路裝置,且未固定完善

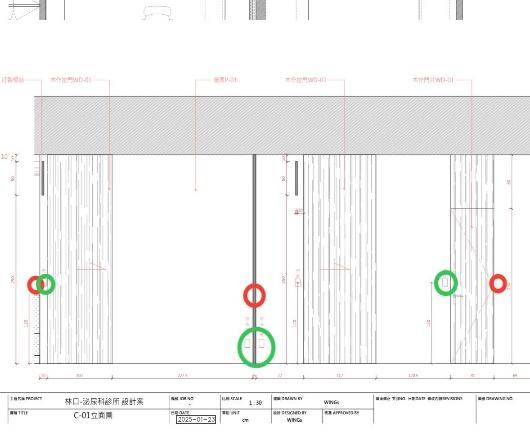

● OR-17 【電氣】 F-01.2.3立面圖:插座位置與圖說不符合

No.56

● T2-1 【電氣】 弱電圖:電話插座位置與圖說不符合1處 綠框為電器圖說、紅框為現況

● T2-2 【電氣】 室裝報價單:六、水電工程,項次8, HDMI出線(預留線)投影機未設置

No.57
No.58

風口切齊左、右兩側牆面,現況出風口尺寸不足

● T2-4 【裝潢】 E-01立面圖:造型天花與圖說不符合、 鐵件拉簾桿MT-01未設置(治療室一亦同)

No.59
No.60

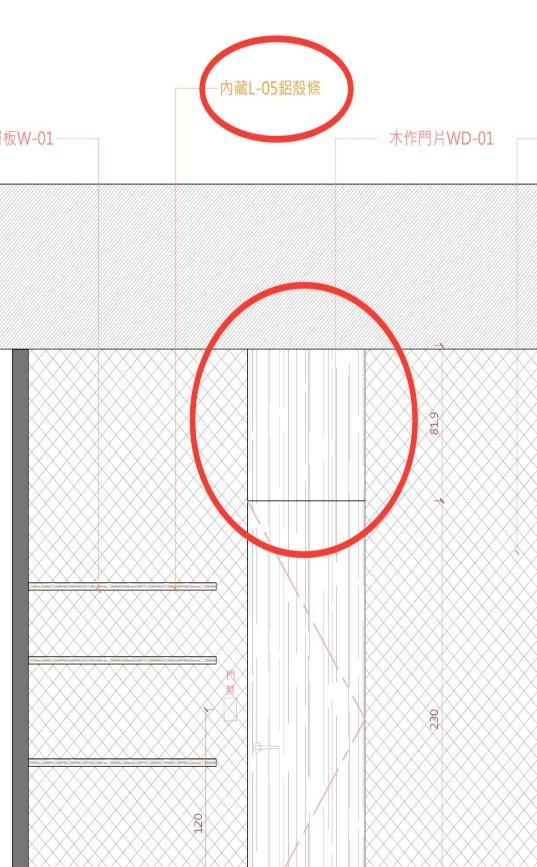

No.62

● A-4 【裝潢】 C-04.05立面圖:內藏L-05鋁殼條未設置、 木作門片WD-01上方貼皮未設置

● A-5 【裝潢】 C-02.03立面圖:牆面內凹5CM造型 與圖說不符合、踢腳感應未設置

No.65
No.66

C-02.03立面圖:門禁、防夾感應與圖說不符合 綠框為立面圖說、紅框為現況

No.68
No.70

檢測影片_1140515Da13_AT-2

檢測影片_1140515Da13_AT-7

No.80

檢測影片_1140515Da13_ST-3

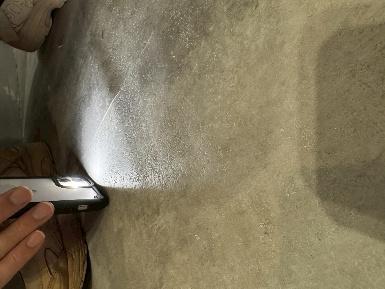

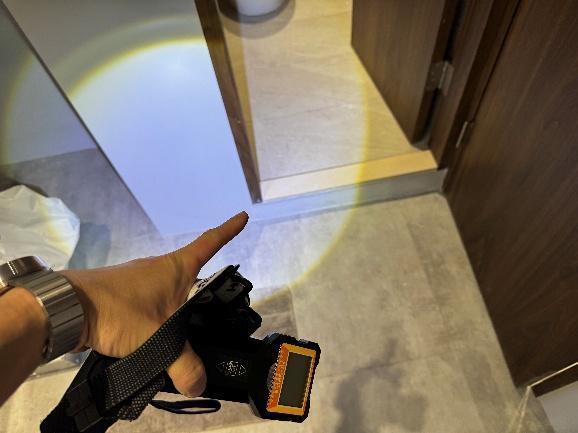

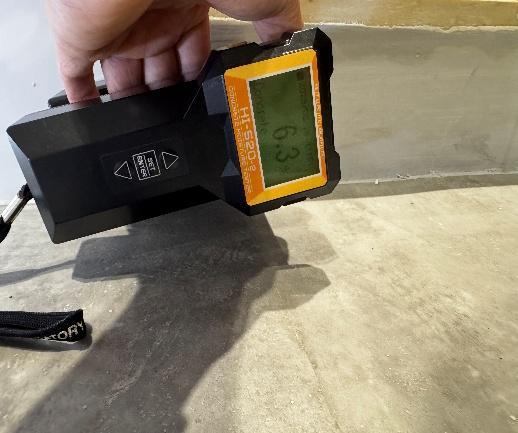

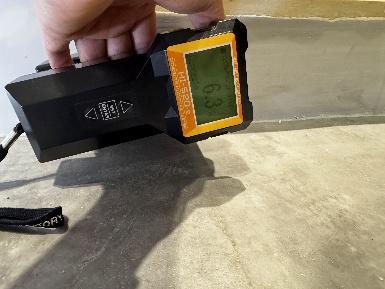

混凝土含水率超標:6.3%

No.85
No.86

檢測影片_1140515Da13_ST-6

● ST-8

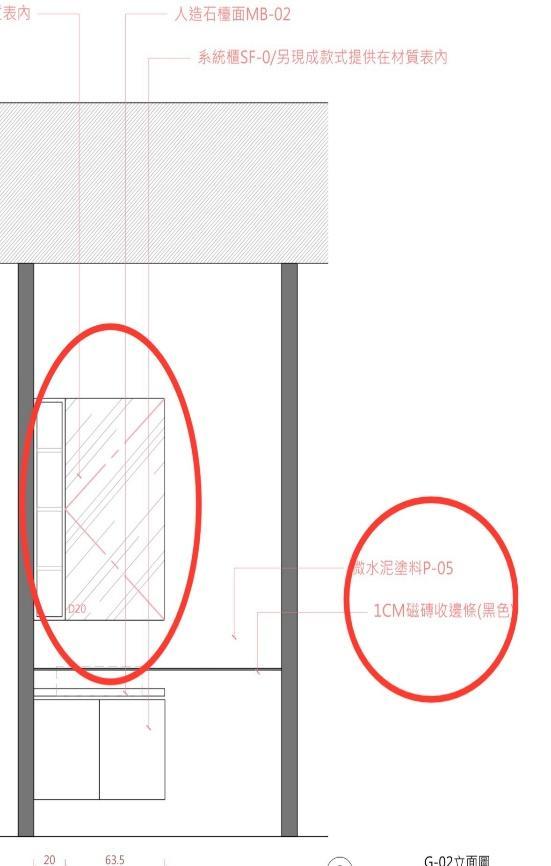

G-01.02立面圖:微水泥塗料P-05、1CM磁磚 收邊條(黑色)未設置,櫃體樣式與圖說不符合

室裝報價單:一、雜項工程,項次1, 室內廚具保護未設置,導致溢水孔堵塞、 排煙機燈具故障��

報價單對話紀錄

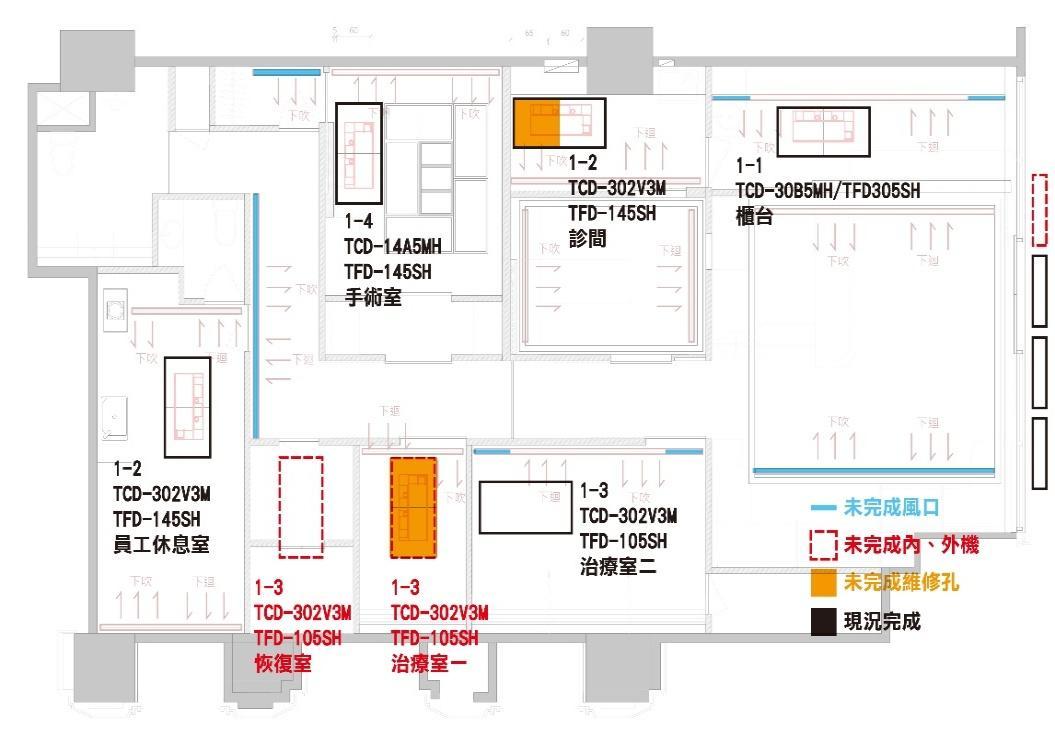

全室空調配置:圖說、報價單型號與現況不符合 室外機TCD-14A5MH/TFD-145SH(未安裝) 室內機TFD-105SH(治療室一、恢復室未安裝)

檢測影片_1140413Cc17_L-4

檢測影片_1140413Cc17_L-4

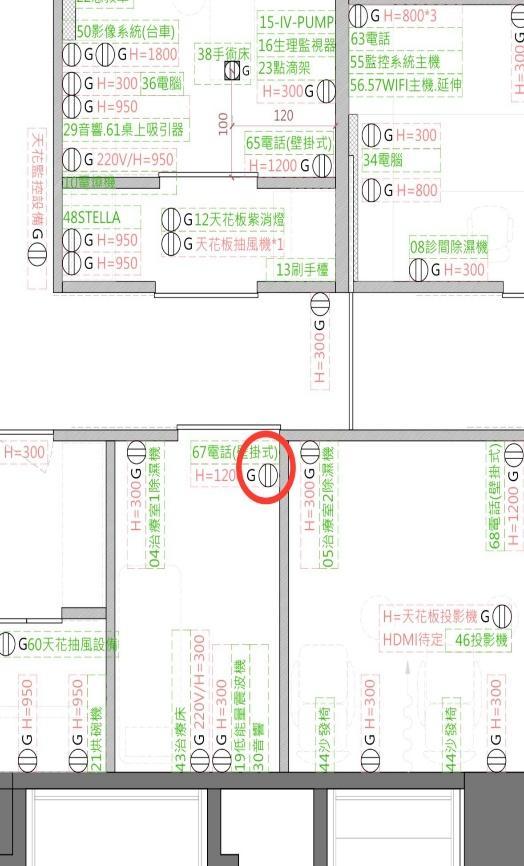

圖說與報價單落差分析

落差分析總表

No.94 ● ALL-4 【電氣】

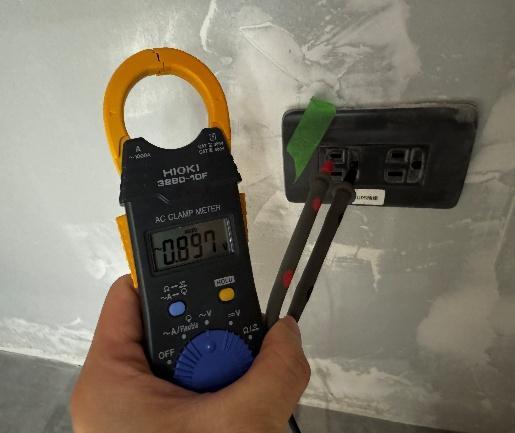

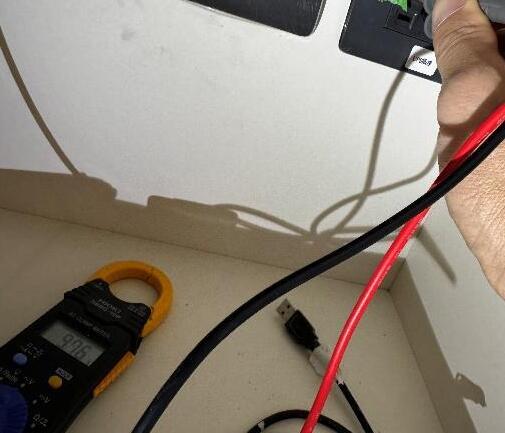

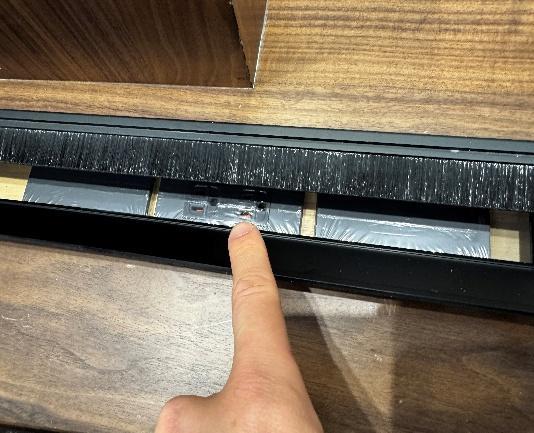

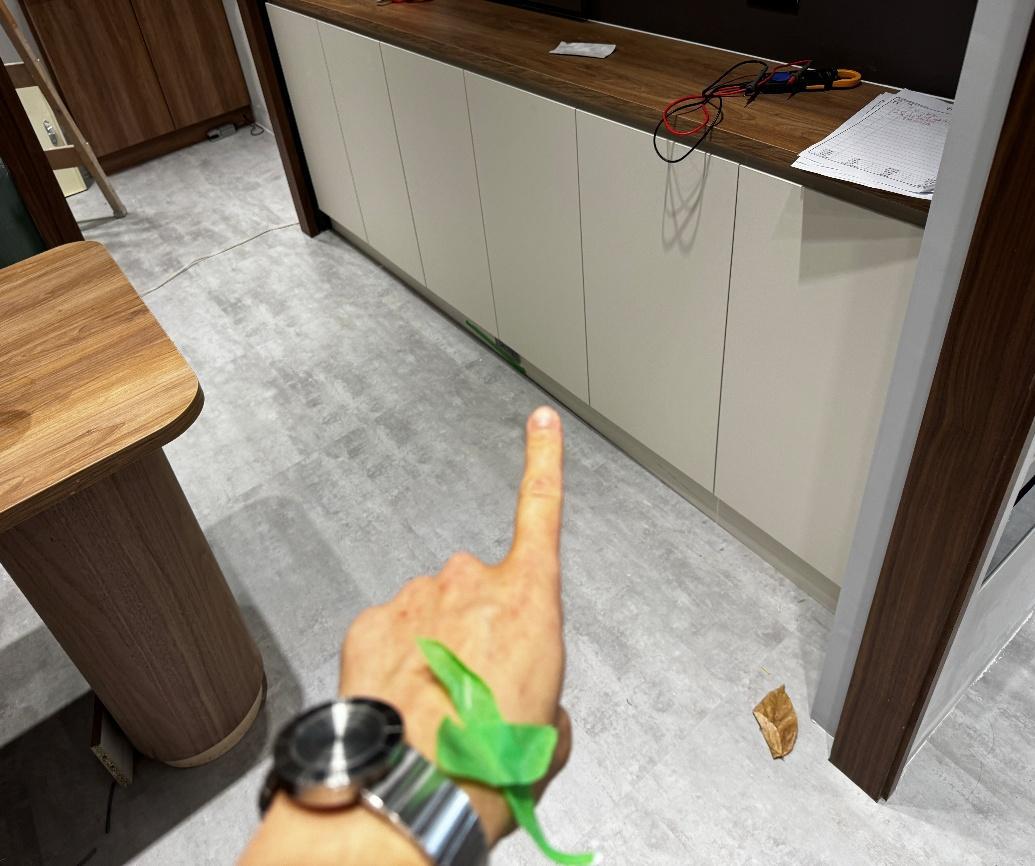

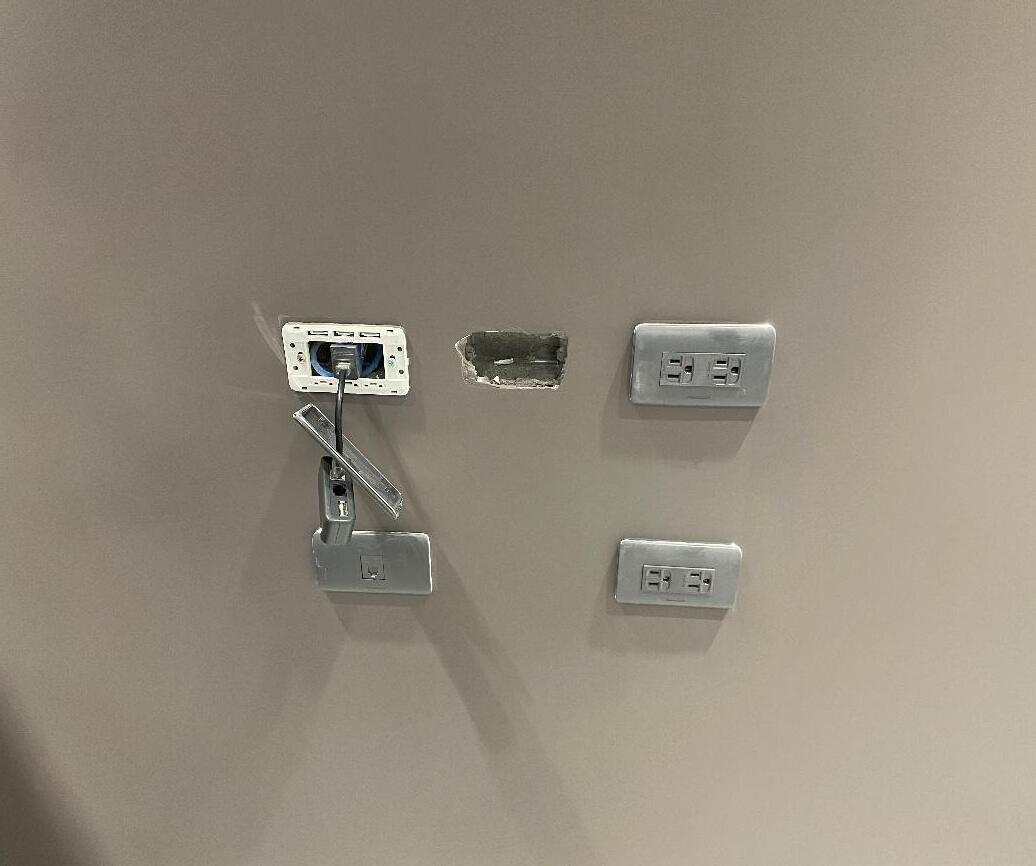

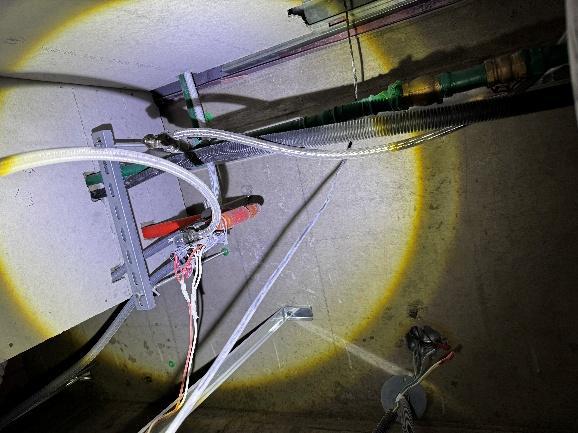

電源線出線口未使用浪管接頭固定片,參考「用戶用電設備裝置規則§314」

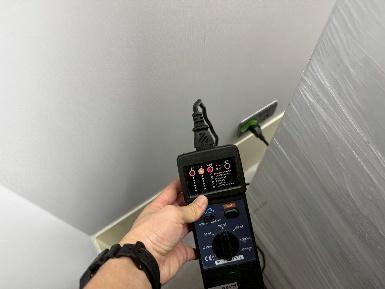

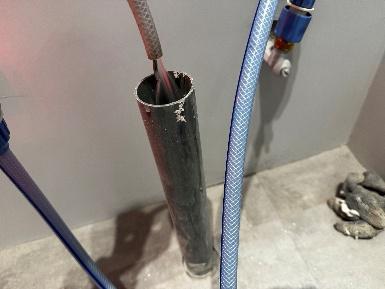

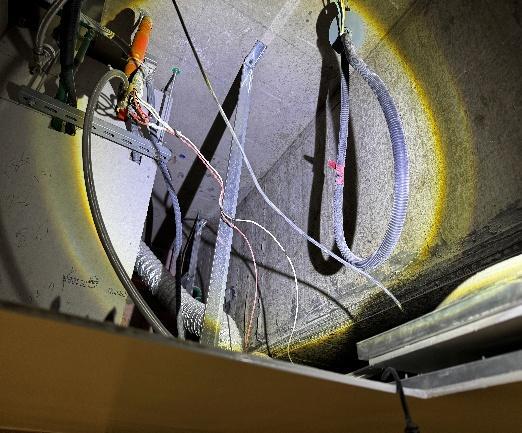

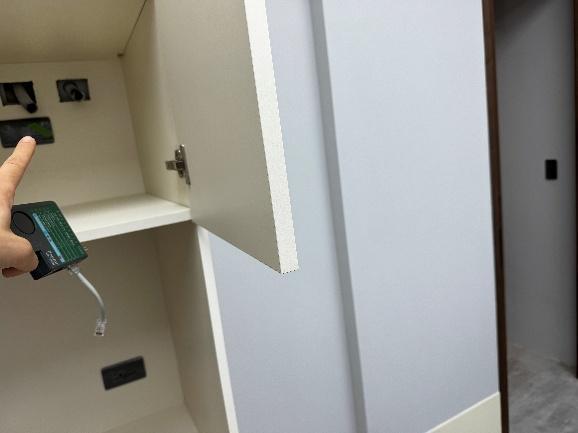

電源線未使用浪管保護,參考「用戶用電設備裝置規則§186-1」

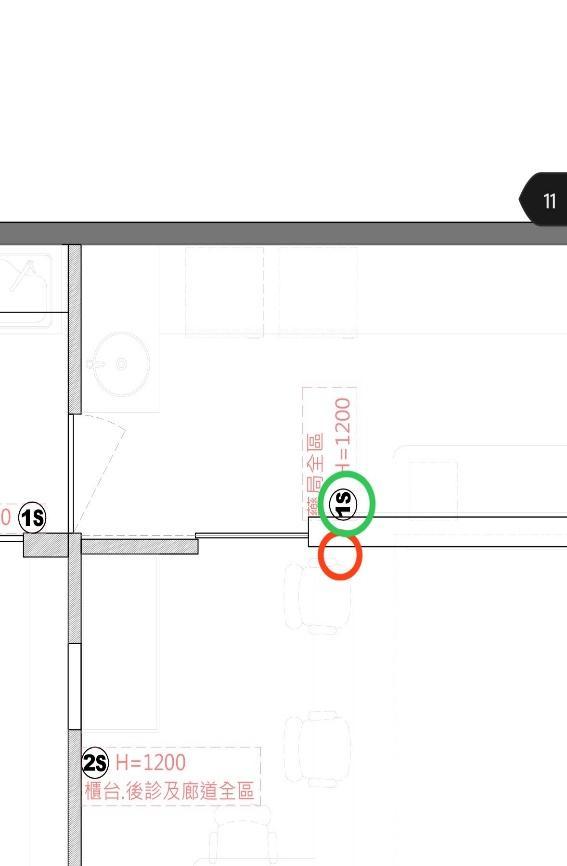

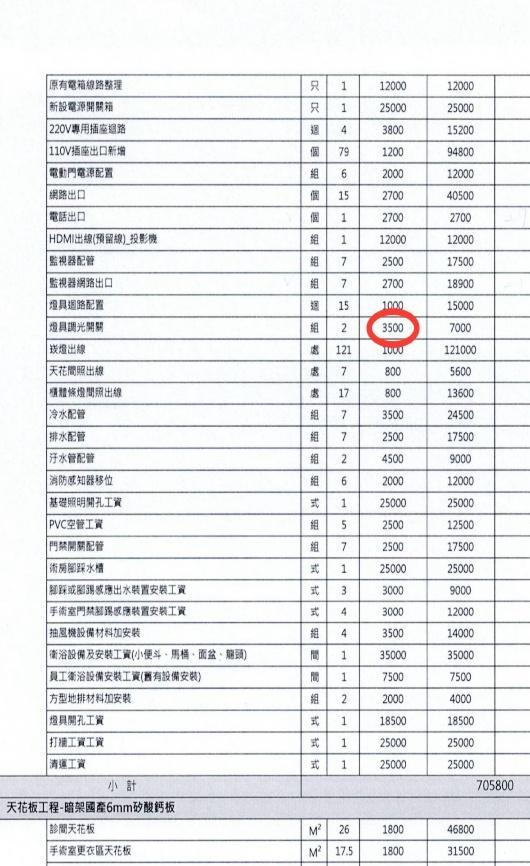

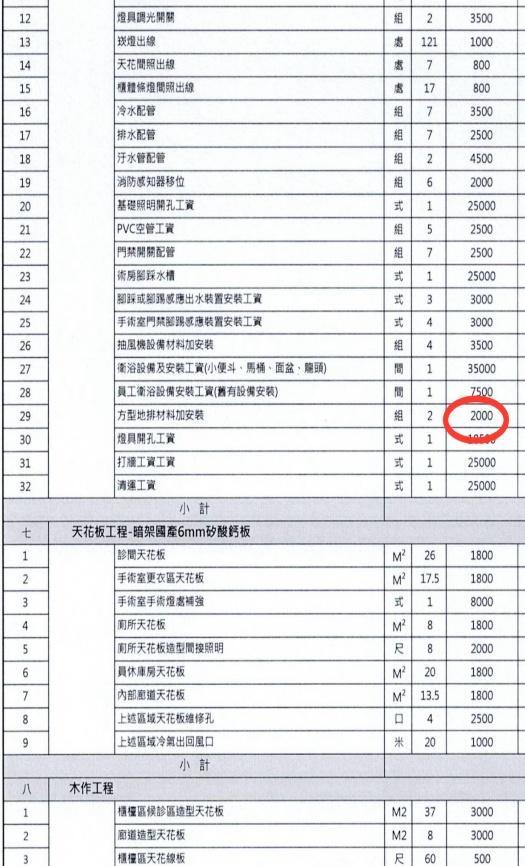

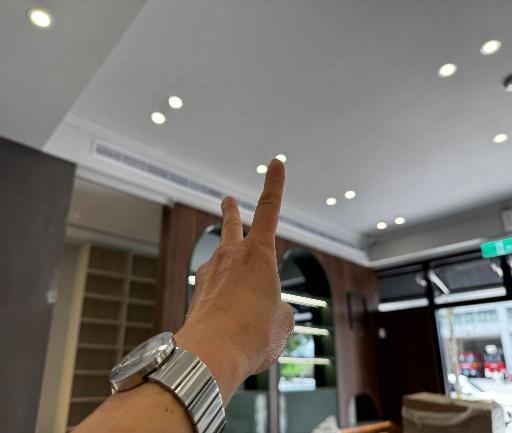

No.95 ● ALL-5 【電氣】 室裝報價單:九、基礎照明工程,項次1,9.5CM 崁燈-平板崁燈-4000K-10W應設置121盞,現況117盞

室裝報價單:九、基礎照明工程,項次2, LED T5燈管-4000K應設置36盞,現況19盞

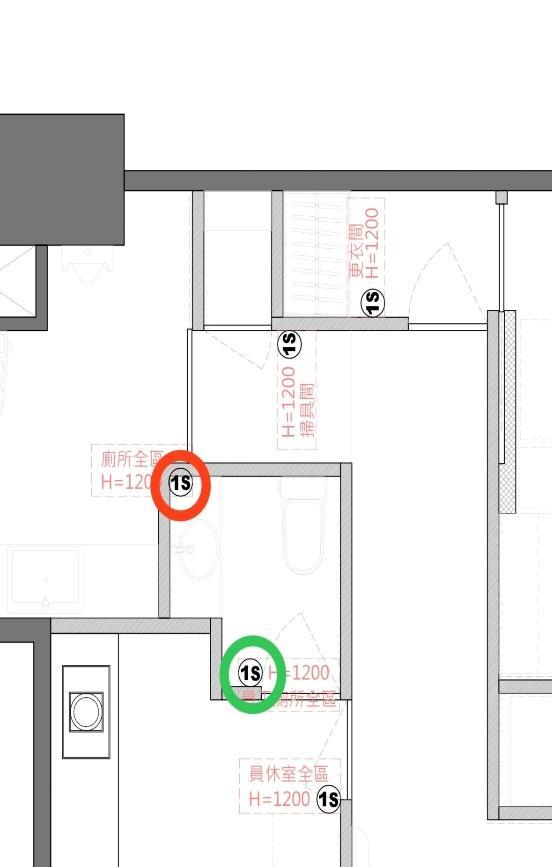

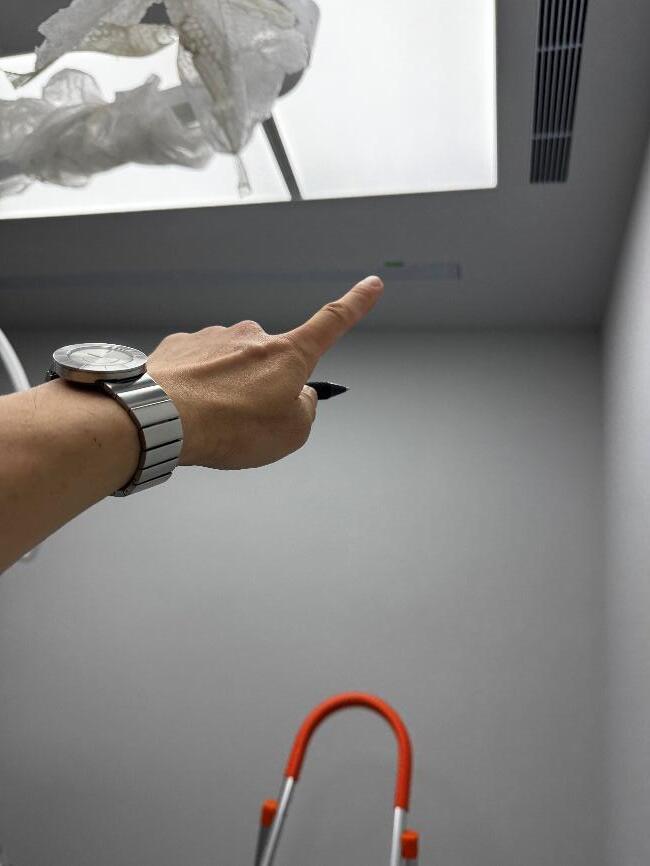

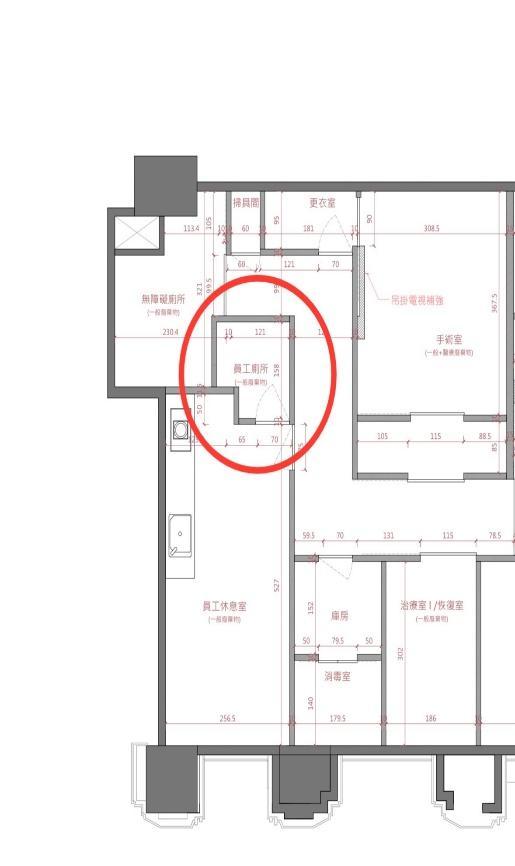

No.98 ● 備註-2 【構築】 平面配置圖:無障礙廁所斜坡約15°,現況5.7° 0

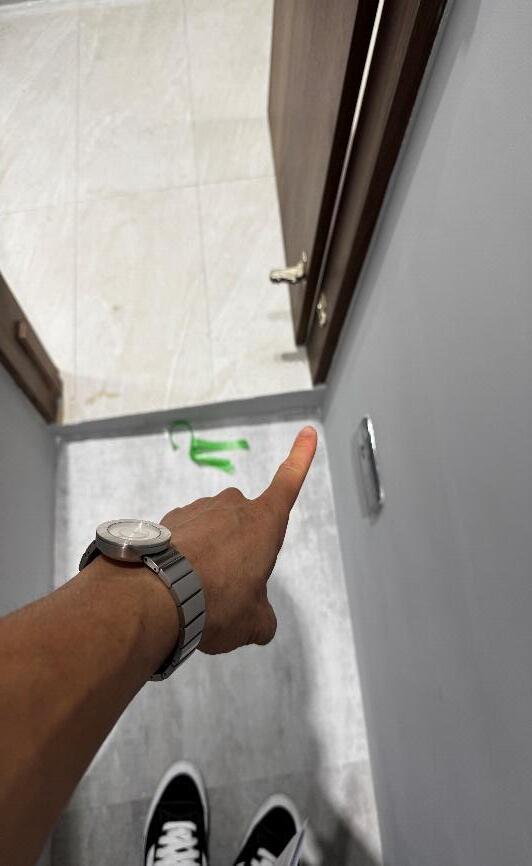

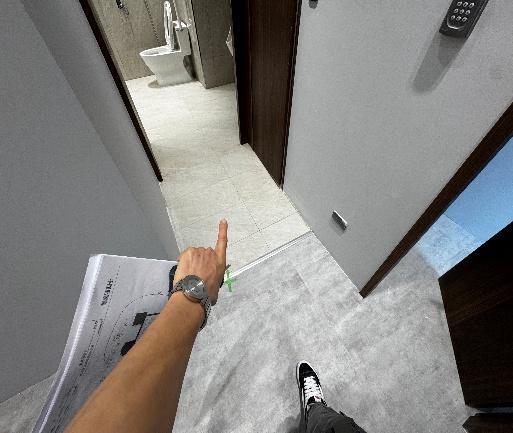

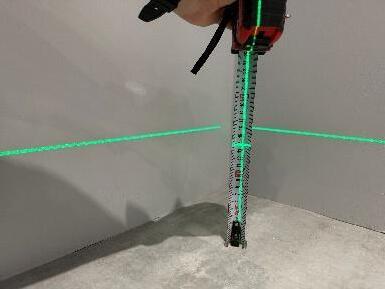

No.99 ● 備註-3 【電氣】 D-01.02立面圖:診間一走道尺寸995MM, 實測892MM 0

No.101

惟有用心對待,方能成就事物。

Wevalueyourqualityofliving

https://www.wellinspection.tw

歡迎前往

出  版:

書  名:

惟物工程檢測有限公司

惟物工程檢測報告書

發 行 人: 魏語柔

監  製: 魏紅鸞 黃祥瑀

主  編: 洪慧婷

工 程 師: 黃昱棋 布浩元 黃傑雍 江霈緹
