Louhintakorneri

Päivä panostajan matkassa

Teksti Saila Pesonen

Advertisement

Miltä näyttää panostustyömaa ummikon silmin? Viestintäkoordinaattori Saila Pesonen seurasi ylipanostaja Antti Liukolan kintereillä yhden työpäivän ajan.

AIKAINEN HERÄTYS

Yön pimeydessä liikkuu vain liukasliikkeinen lumikko ja muutamia huomioasuisia Forcitin työntekijöitä. Aamu Orikorven räjähdevarastolla on alkanut reilusti ennen auringonnousua. Ylipanostaja Antti Liukola on minua vastassa, ja ryhdymme keräämään pakettiautoon ja peräkärryyn päivän työssä tarvittavia räjähteitä, nalleja ja muita varusteita. Päivä panostajan matkassa voi alkaa!

Kiinnitän heti huomiota siihen, että räjäytykseen valmistautuminen vaatii tarkkaa ja osaavaa ennakkosuunnittelua, jotta mukaan tulee pakattua oikea määrä oikeanlaisia räjähteitä. Antti on tehnyt räjäytettävästä kentästä etukäteen suunnitelman O-Pitblast-ohjelmalla.

Mukaan otettavista laatikoista luetaan viivakoodi, jotta ne siirtyvät Track & Trace -järjestelmässä varastoinnista kuljetukseen. Myös kuljetus vaatii etukäteissuunnittelua ja tietämystä, ettei räjähdemäärä ylitä lain sallimaa määrää ja jotta nallit ja räjähteet ovat turvallisen välimatkan päässä toisistaan. Kun kaikki tarvittava on kyydissä, Antti laittaa auton eteen ja taakse räjähtävistä aineista varoittavat kyltit ja suuntaamme kohti työmaata.

Hymy on herkässä, kun paperit ovat kunnossa.

Työpäivä alkaa ennen aamun valkenemista.

LOUHINTAKORNERI

KOHTEESSA

Pysähdymme matkalla aamupuurolle ja saavumme päivän kohteeseen klo 7. Kyseessä on maanrakennus- ja louhintayritys NHP-Yhtymän kerrostalotyömaa Helsingin Haagassa, jonne on tilattu Forcitin panostuspalvelua. Antille paikka on jo ennestään tuttu.

Olen edellisenä päivänä testannut kotona asiaan kuuluvaa turvavarustearsenaalia ja ehkä hieman hihitellytkin peilin edessä ulkoasulleni. Kun pääsen Antin perässä työmaaportin raosta varsinaiselle työmaalle, ei varustautuminen enää tunnukaan yhtään liioitellulta. Vilkkaalla työmaalla pyörii yhtä aikaa kolmekin valtavaa kaivinkonetta ja porakone. Louhitut kivenlohkareet ja liukkaaksi kerrokseksi pakkautuva nuoskalumi haastavat tasapainoa. Olen hyvilläni siitä, että päälläni on kirkuvan oranssi vaatetus, jalassa turvakengät, päässä kypärä sekä lasit ja korvilla kuulosuojaimet.

Panostuskentän valmistelu alkaa intensiivisellä porareikien etsinnällä, sillä osa edellisviikolla poratuista rei’istä on kadonnut jään ja lumivaipan alle poratulpista huolimatta. Antti on saanut päivän ajaksi käyttöönsä muutaman avustajan tilaajan puolesta, joten ihan yksin ei etsintätyötä tarvitse onneksi tehdä.

Kun reiät ovat löytyneet, laitetaan reikiin räjähteet ja nallit suunnitelman mukaisesti. Tätä ennen räjähteet on siirretty Track & Trace -järjestelmässä kuljetuksesta asiakkaan haltuun.

Seuraavaksi porareikiin laitetaan etutäyte (sepeli). Vielä reikien paikkojen tallentaminen satelliittipaikantimella ja pintahidasteet paikoilleen, minkä jälkeen kenttä alkaa pikkuhiljaa olla kumimattoja vaille valmis räjäytystä varten.

Antin pitkä kokemus näkyy valmisteluvaiheessa monessa asiassa: liikkeet ovat harkitut, kaikki pikkuniksit hanskassa ja solmuntekotaidoista voisi olla merimieskin kateellinen. Jos pieniä pulmia ilmaantuu, niihin löytyy jouhevasti ratkaisu.

KAUPUNGIN SYKKEESSÄ

Haagan työmaasta tekee haasteellisen sen sijainti keskellä tiheästi asutettua aluetta. Aivan työmaa-aitojen ulkopuolella kulkee jatkuvasti lenkkeilijöitä, koiranulkoiluttajia ja autoja. Jos normaalitilanteessa räjähteitä valvotaan kahdella silmällä, kannattaa näin vilkkaassa ympäristössä olla vielä kolmas silmä selässä.

Työmaan läheisyydessä sijaitsee vanhempia kerrostaloja, joten turvallisuuden lisäksi myös tärinän ja melun hallinta ovat erityisen tärkeässä roolissa.

LOUHINTAKORNERI

Panostustyön tiimellyksessä saammekin paikalle yllätysvieraita: Poliisi on saanut lähitalon asukkaalta ilmoituksen melusta, ja räjäytystyömaan asiakirjat halutaan tarkistaa. Forcitin pakettiauton takaosa muuntuu hetkessä käteväksi toimistotilaksi, josta käsin Antti esittelee poliiseille lupakirjansa ja räjäytyssuunnitelman. Paperit ovat kunnossa ja poliisit toivottavat hyvää päivän jatkoa.

ENSIMMÄINEN PUM!

Kun kenttä on valmis ja peitelty huolellisesti autonrenkaista tehtyjen kumimattojen alle, on aika valmistautua päivän ensimmäiseen räjäytykseen. Koska alueella liikkuu paljon ihmisiä, tarvitaan lähialueen tyhjentämiseen monta henkeä. Minäkin pääsen vartioimaan yhtä polkua ”tikkari” kädessä. Kun viimeisetkin ohikulkijat ovat turvallisen välimatkan päässä, kaikuu ilmoille voimakas varoitusääni, jonka päätteeksi Antin laukaisema räjähdys hyppäyttää rengasmattoja hillitysti ylöspäin. Mitään action-elokuvista tuttuja lieskoja ja savupilviä ei näy, vaan räjäytys sujuu asutulle alueella sopivalla tavalla, eli turvallisesti ja vähäeleisesti.

Käymme katsomassa, miltä lopputulos näyttää, ja Antti sanoo olevansa tyytyväinen. Kalliota ei ole räjäytetty ”summamutikassa” pirstaleiksi, vaan sitä on samalla muotoiltu: taakse on haluttu sileä ja tasainen reuna ja kentän takaosaa ei ole räjäytetty yhtä syvältä kuin etuosaa, sillä sinne tulee talon perustuksien sijaan talotekniikkaa ja piha-aluetta.

Antti on ennen räjäytystä vienyt satelliittipaikantimella mitatut reikien paikat O-Pitblast-ohjelmistoon, ja viimeistellyt räjäytykseen liittyvän dokumentoinnin. Räjäytyksen jälkeen kirjataan vielä ylös lähitalojen seiniin kiinnitettyjen tärinämittareiden tallentamat tiedot räjäytyksestä. Tärinät pysyvät päivän kaikkien räjäytysten osalta sallituissa rajoissa.

YHTEISTYÖTÄ JA OMATOIMISUUTTA

Lounaan jälkeen toiseen ampuun valmistautuminen sujuu ensimmäisestä räjäytyksestä tutulla rutiinilla. Antin ja muiden työmaan työntekijöiden toimia seuratessa minulle käy yhä selvemmäksi, että panostaminen on yhdistelmä päätöksentekotaitoja vaativaa itsenäistä työskentelyä sekä tiivistä yhteistyötä.

Panostajalla on suuri vastuu, ja jokainen päätös vaikuttaa lopputulokseen ja turvallisuuteen. Yhteistyötaitojen on puolestaan oltava kunnossa, sillä panostaja tekee usein työtään osana panostustiimiä ja yhtenä työmaan monista toimijoista.

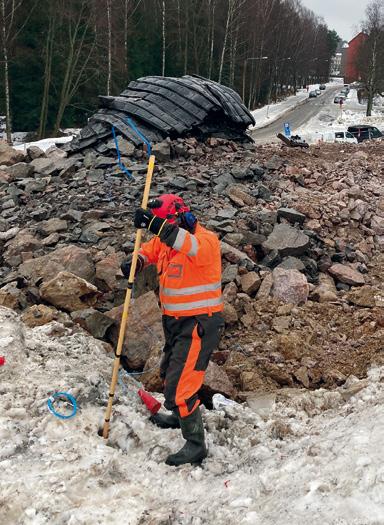

Antti Liukola käyttää apunaan panostuskeppiä.

PANOSTAJALTA VAADITAAN:

• Säänkestävyyttä • Omatoimisuutta

• Yhteistyökykyä • Turvallisuushakuista ajattelutapaa • Kärsivällisyyttä • Ennakkosuunnittelutaitoa

• Kykyä soveltaa • Osaamista erilaisten tietojärjestelmien käyttämisestä • Halukkuutta oppia uutta • Tietoa räjähteistä ja niiden käyttötarkoituksista • Tietoa laista ja asetuksista

Panostajalla on suuri vastuu, ja jokainen päätös vaikuttaa lopputulokseen ja turvallisuuteen.

AI NIIN – SE IRTOKIVI!

Myös toinen räjäytys suunnitelmien mukaan, ja alamme keräillä kamppeita kasaan.

Päivän työt eivät kuitenkaan ole vielä tässä, sillä yhtäkkiä Antti muistaa, että tarkoitus oli räjäyttää myös iso irtokivi. Kiveen on porattu yksi reikä, mutta reikä ei ole optimaalisessa asennossa, ja kivi sijaitsee muutenkin liian lähellä autotietä. Taas yhteistyö pelaa, ja ystävällinen kaivinkonekuski pyörittää kiven parempaan asentoon ja paikkaan ja kasaa vielä ympärille hieman murskevallia, jonka päältä räjähteet saadaan sujautettua kiven sisään. Autonrenkaista valmistettujen räjäytysmattojen sisään kääritty kivi näyttää mustalta pääsiäismunalta ja räjähtää hallitusti kappaleiksi.

PÄIVÄ PULKASSA

On tullut aika kiittää Anttia kärsivällisestä opastuksesta ja ylipäätänsä mukaan ottamisesta. Olen oppinut paljon panostamisesta ja moni teoriassa tietämäni on saanut vahvistusta käytännön toiminnan seuraamisesta. Yhteenvetona voisin todeta, että panostajan työ on monipuolista ja vaativaa, ja on hienoa, että Forcitilla on töissä ammattitaitoisia tekijöitä kuten Antti, joka on palvellut asiakkaitamme innolla jo yli 30 vuoden ajan. y

LOUHINTAKORNERI

Typettömän ympäristöystävällisen louhintaräjähdysaineen kehitystyö on edennyt kohti kenttäkokeita

KIRJOITIMME RUUTISTEN VUODEN 2019 toisessa numerossa aloittamastamme projektista typettömän louhintaräjähdysaineen kehittämiseksi. Tutkimustyö on jatkunut raaka-aineiden testauksilla oikeanlaisen tuoteversion löytämiseksi. Lisäksi laboratoriossa on suoritettu valtava määrä yhteensopivuuskokeita eri tuoteversioilla eri kaivosvesi- ja kivinäytteiden kanssa. Näitä kokeita tullaan edelleen jatkamaan, sillä niiden perusteella saamme keskeistä tietoa uuden tuotteen käyttöturvallisuudesta. Kokeiden perusteella jatkamme koostumuksen optimointia.

Projekti on nyt edennyt siihen vaiheeseen, että tuote on saanut rajatun CE hyväksynnän koetoimintaa varten. Tämä on merkittävä askel kenttäkokeiden luvittamista ajatellen. Uuden koevalmistukseen vaadittavan panostuslaitteiston myötä uskomme, että louhintateknisten ominaisuuksien testaamiseen kenttäolosuhteissa päästään seuraavien askelten myötä.

INFO: Mikäli haluat lukea projektin taustoista ja tavoitteista, löydät artikkelin helpoiten kotisivuiltamme osoitteesta www.forcitexplosives.fi/ruutiset. Lehdet ovat selattavissa aikajärjestyksessä.
