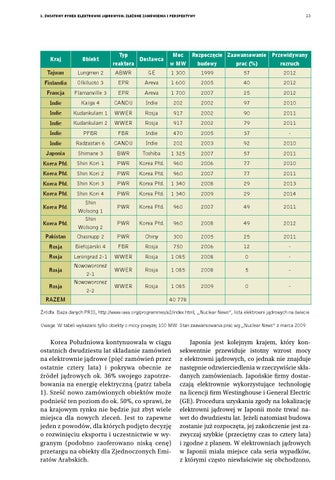

1. Światowy rynek elektrowni jądrowych: złożone zamówienia i perspektywy
Kraj
Obiekt
Typ Dostawca reaktora
Moc w MW
13
Rozpoczęcie Zaawansowanie Przewidywany budowy prac (%) rozruch
Tajwan
Lungmen 2
ABWR
GE
1 300
1999
57
2012
Finlandia
Olkiluoto 3
EPR
Areva
1 600
2005
40
2012
Francja
Flamanville 3
EPR
Areva
1 700
2007
25
2012
Indie
Kaiga 4
CANDU
Indie
202
2002
97
2010
Indie
Kudankulam 1
WWER
Rosja
917
2002
90
2011
Indie
Kudankulam 2
WWER
Rosja
917
2002
79
2011
Indie
PFBR
FBR
Indie
470
2005
37
-
Indie
Radżastan 6
CANDU
Indie
202
2003
92
2010
Japonia
Shimane 3
BWR
Toshiba
1 325
2007
57
2011
Korea Płd.
Shin Kori 1
PWR
Korea Płd.
960
2006
77
2010
Korea Płd.
Shin Kori 2
PWR
Korea Płd.
960
2007
77
2011
Korea Płd.
Shin Kori 3
PWR
Korea Płd.
1 340
2008
29
2013
Korea Płd.
Shin Kori 4
PWR
Korea Płd.
1 340
2009
29
2014
PWR
Korea Płd.
960
2007
49
2011
PWR
Korea Płd.
960
2008
49
2012
PWR
Chiny
300
2005
25
2011
Korea Płd. Korea Płd. Pakistan
Shin Wolsong 1 Shin Wolsong 2 Chasnupp 2
Rosja
Biełojarski 4
FBR
Rosja
750
2006
12
-
Rosja
Leningrad 2-1
WWER
Rosja
1 085
2008
0
-
WWER
Rosja
1 085
2008
5
-
WWER
Rosja
1 085
2009
0
-
Rosja Rosja RAZEM
Nowoworoneż 2-1 Nowoworoneż 2-2
40 778
Źródła: Baza danych PRIS, http://www.iaea.org/programmes/a2/index.html; „Nuclear News”, lista elektrowni jądrowych na świecie Uwaga: W tabeli wykazano tylko obiekty o mocy powyżej 100 MW. Stan zaawansowania prac wg „Nuclear News” z marca 2009.
Korea Południowa kontynuowała w ciągu ostatnich dwudziestu lat składanie zamówień na elektrownie jądrowe (pięć zamówień przez ostatnie cztery lata) i pokrywa obecnie ze źródeł jądrowych ok. 36% swojego zapotrzebowania na energię elektryczną (patrz tabela 1). Sześć nowo zamówionych obiektów może podnieść ten poziom do ok. 50%, co sprawi, że na krajowym rynku nie będzie już zbyt wiele miejsca dla nowych zleceń. Jest to zapewne jeden z powodów, dla których podjęto decyzję o rozwinięciu eksportu i uczestnictwie w wygranym (podobno zaoferowano niską cenę) przetargu na obiekty dla Zjednoczonych Emiratów Arabskich.
Japonia jest kolejnym krajem, który konsekwentnie przewiduje istotny wzrost mocy z elektrowni jądrowych, co jednak nie znajduje następnie odzwierciedlenia w rzeczywiście składanych zamówieniach. Japońskie firmy dostarczają elektrownie wykorzystujące technologię na licencji firm Westinghouse i General Electric (GE). Procedura uzyskania zgody na lokalizację elektrowni jądrowej w Japonii może trwać nawet do dwudziestu lat. Jeżeli natomiast budowa zostanie już rozpoczęta, jej zakończenie jest zazwyczaj szybkie (przeciętny czas to cztery lata) i zgodne z planem. W elektrowniach jądrowych w Japonii miała miejsce cała seria wypadków, z którymi często niewłaściwie się obchodzono,
