LETTER FROM MANAGEMENT
Yang saya hormati, Bapak-Ibu Konsumen Setia Apartemen Asthana Kemang.
Puji dan syukur kita panjatkan kehadirat Tuhan Yang Maha Esa yang telah melimpahkan rahmat dan karunia-Nya sehingga kita semua dalam keadaan sehat walafiat.
Saya Alfie Louis dan segenap jajaran direksi serta seluruh karyawan Asthana Kemang ingin mengucapkan Selamat Hari Raya Maulid Nabi Muhammad SAW.
Apresiasi yang setinggi-tingginya kami ucapkan untuk Bapak-Ibu konsumen setia Asthana Kemang yang selalu mendukung dan dengan setia menunggu penyelesaian pembangunan apartemen.
Melalui Newsletter volume ke-4 ini kami ingin menyampaikan update progres pembangunan apartemen Asthana Kemang per September 2023. Serta beberapa kegiatan yang telah digelar di Asthana Kemang dalam beberapa bulan terakhir ini.
Kami juga berterima kasih kepada BapakIbu pemilik Apartemen Asthana Kemang maupun pihak penyelenggara acara yang telah meramaikan dan mengadakan kegiatan acara di Pasren Asthan Kemang, yang di mana animo peserta dan komunitas sangat memuaskan.
Pada kesempatan yang baik ini, kami juga ingin menyampaikan informasi beberapa kegiatan acara yang telah berlangsung dan juga beberapa kegiatan acara di bulan Oktober 2023, karena salah satu kegiatan acaranya adalah Grand Opening Pasren Asthana Kemang.
Dengan mengucapkan Bismillahirrohmanirrohim, segenap manajemen dan seluruh karyawan akan menjaga komitmen untuk menyelesaikan pembangunan Apartemen Asthana Kemang.
Salam hangat, Alfie Louis
Direktur Sales & Marketing
Asthana Kemang




UPDATE PROGRES PEMBANGUNAN
Per September 2023
Sebagai komitmen penyelesaian pembangunan ini, kami melakukan percepatan pengiriman material di sektor finishing unit dalam apartemen.
Dengan target penutupan facade precast Sadewa per akhir kuartal III ini, kami sampaikan perkembangan lanjutan pembangunan per September 2023.
Wiwin Budianto, selaku Project Manager Tower Sadewa mengatakan. “Pekerjaan precast facade di sisi timur dan barat sudah terpasang semua dan mencapai 100%, sisi selatan 100%, dan kami sudah memulai memasuki Utara tower Sadewa”.

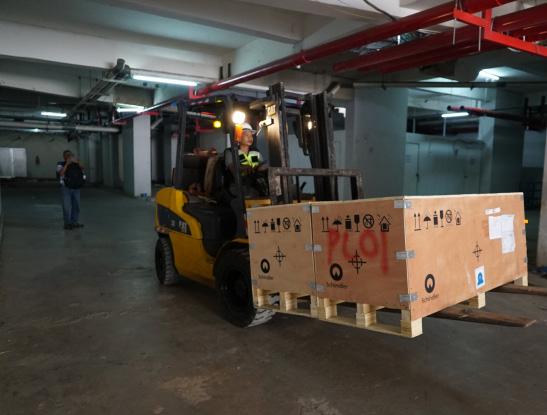

Kemudian untuk persiapan pekerjaan instalasi lift, semua material untuk pekerjaan sudah on-site di projek.
Dan semua material sudah dilakukan pemindahan menuju rooftop tower Sadewa termasuk juga dengan mesin lift-nya sendiri.
Lalu untuk opening pintu-pintu lift progres pekerjaan sudah mencapai 80%
Pekerjaan di dalam bangunan juga berlanjut tanpa kendala. Keramik koridor lantai sudah terpasang sampai lantai 12 serta pekerjaan dinding dan lantai keramik di unit-unit dalam apartemen sudah selesai sampai lantai 15 dan berlanjut ke lantai-lantai berikutnya.
Semua pekerjaan akan dilanjutkan pada awal kuartal IV hingga proses penyelesaian pembagunan tower Sadewa.






Pemasangan precast facade sisi utara

Proses


Pemasangan precast facade sisi selatan



Pekerjaan pemasangan lantai keramik

Proses



pekerjaan lift

Perapihan pekerjaan bagian koridor

Proses














NEW TENANTS
Warung Tekko akan mengisi sebagai salah satu tenant terbaru di Pasren Asthana Kemang, yang merupakan

fasilitas pendukung Asthana Kemang yang nantinya akan terisi dengan brand F&B dan retail. Management saat ini sedang bernegosiasi dengan beberapa brand untuk mengisi area tersebut.
