POLIDEPORTIVO “SANTA ISABEL”
TRUJILLO - EL PORVENIR
Descripci N General
Advertisement
Mejoramiento Y Ampliaci N Del Servicio Deportivo Y Recreativo En El Polideportivo
“SANTA ISABEL” EN DISTRITO DEL PORVENIR.
El terreno objeto del proyecto tiene una forma Poligonal e Irregular, con un área total (Según Copia de Título de Propiedad del predio con código: P14040717, de 4,307.40 m2 y un perímetro 324.40 ml.
Una de la característica común en el sector de El Porvenir es la carencia de servicios deportivos y de recreación en buen estado o bien establecidos, situación que se observa en la localidad del Sector Central Barrio 2 es por esta razón que para mejorar una adecuada y eciente condición deportiva, a solicitud de los pobladores de la localidad del Sector Central Barrio 2 hacia el gobierno local, se realizará el proyecto de mejoramiento del polideportivo “Santa Isabel”.
El proyecto se ejecutará dos canchas de futbol con grass sintético una losa multideportiva y de vóley, área de juegos infantiles, dos ambientes de guardianía, tópico, ocina administrativa, depósito de materiales deportivos y por ultimo módulos de Servicios higiénicos, vestidores y duchas: Hombres, mujeres y discapacitados.

Día 17 al 21:
Semana 03
(17/04/2023 - 21/04/2023)

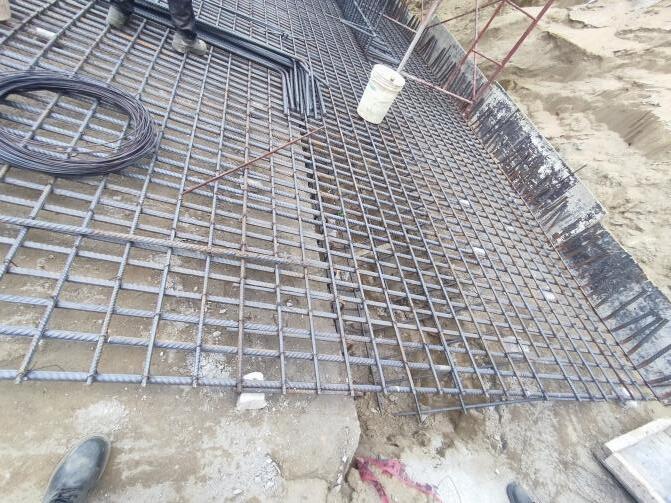

Se realizó la ejecución de la habilitación, armado y colocación del acero corrugado de refuerzo
F’Y=4,200Kg/cm2 para la zapata y pantalla del muro de contención MC-03, para su colocación se hará efectuando con precisión y de acuerdo con los planos, asegurando contra cualquier desplazamiento con alambres de hierro adecuados en las intersecciones.


Consideraciones y observaciones:
• Se consideró que las mallas de acero se formaran mediante el soldado eléctrico de alambre perfilado de acero.

• Todas las armaduras de refuerzo fueron cortados a la medida y fabricados estrictamente como se indica en los detalles y dimensiones mostrados en los planos.
• Los aceros se almacenaron fuera del contacto del suelo preferiblemente cubierto, libre de tierra, suciedad, aceite, grasa y oxidación.
Semana 04
(24/04/2023 - 28/04/2023)
Día 24:

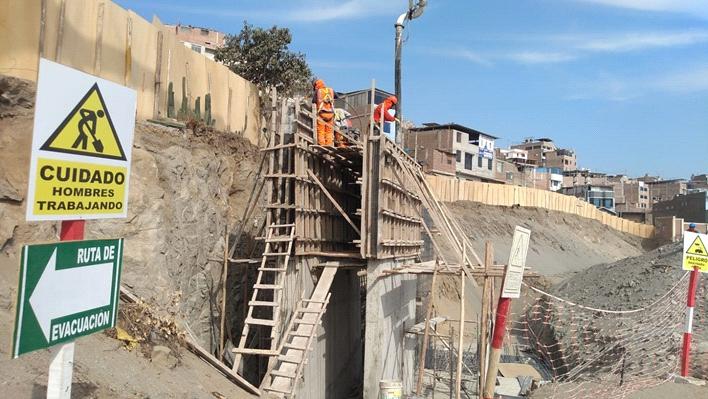

Se realizó la ejecución del encofrado del muro de contención, para esto se empleo madera tornillo y plancha de fenolico 18mm con el objetivo de contener el concreto vaciado, así mismo tener la capacidad suficiente para resistir la presión resultante de la colocación y vibración del concreto, soportar su propio peso, el concreto fresco y las sobrecargas propias del vaciado .

Consideraciones y observaciones:
• Se considero que el encofrado debe ser hermético para prevenir la filtración del concreto.
• Se preveo las aberturas temporales en las bases de los encofrados, para facilitar la limpieza e inspección antes de que el concreto sea vaciado.
• Los encofrados fueron arriostrados para prevenir el deflexiones laterales.

Semana 04
(24/04/2023 - 28/04/2023)
Día 25 y 26:
Se realizó la ejecución de la habilitación del acero corrugado Fy= 4200 kg/cm2 para las columnasycimentacióndelmuroperimétricoparaluegoencofrarvaciarelconcreto.


En la habilitación del acero se empleo el estribaje para amarrar el acero y reforzarlo.
El vaciado del concreto se empezó por las cimentaciones del muro, luego se asentó el ladrillo y por ultimo el tarrajeo del muro.


Consideraciones y observaciones:
• No se permitió redoblado ni enderezamiento en el acero obteniendo en base torsiones y otras formas semejantes en los trabajos fríos.
• No se doblaron ningún acero parcialmente embebida en concreto.
• La colocación de la armadura fue efectuada con precisión y de acuerdo con los planos.
• El recubrimiento de la armadura se logró por medio de estribos tipo anillo.
Semana 04
(24/04/2023 - 28/04/2023)
Día26:
Se ejecutó la partida del vaciado de concretodelmurodecontenciónMC-03.
Día27:
Se ejecutó el corte de terreno para el solado yzapatadelmurodecontenciónMC-02.

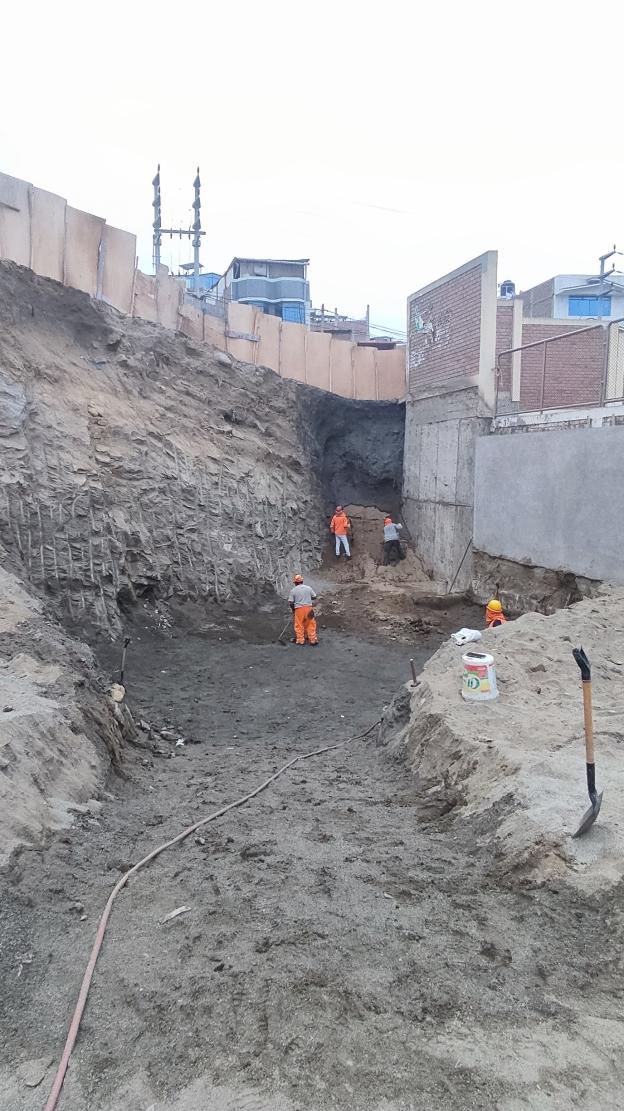

Día28:
Se realizó la ejecución de desencofrar el muro de contención MC-02 el cual no mostro evidencias de fallas en los ensayos. Posteriormente se hizo la excavación, nivelado y vaciado del solado para la zapata delmurodecontenciónMC-02.




Consideraciones y observaciones:
• El cemento utilizado fue de Portland tipo I mezclada en un mixer consiguiendo una consistencia uniforme sin segregación.
• En la etapa de consolidación del concreto se efectúo vibrador para llegar a su máxima densidad y evitar formaciones de bolsas de aires, agregados gruesos o de grumos contra la superficie de los encofrados.
• La estructura no mostro evidencias de fallas en los ensayos realizados por el supervisor de obra.
Semana 05
(02/05/2023 - 5/05/2023)
Día 02 al 03:
Se realizó la ejecución de la habilitación, armado y colocación del acero corrugado de refuerzo F’Y=4,200Kg/cm2 para la zapata y pantalla del muro de contención,parasucolocaciónseharáefectuando con precisión y de acuerdo con los planos, asegurando contra cualquier desplazamiento con alambres de hierro adecuadosenlasintersecciones.



Día 04:
Se ejecutó la partida de encofrado y vaciado de concreto de la zapata del murodecontenciónMC-02.
Consideraciones y observaciones:
• Se consideró en el diseño del muro de contención un dentellón que permite dar estabilidadyfuerzacortantequecontrarrestaalafuerzadeslizantedelapendientedelterreno.
• Todas las armaduras de refuerzo fueron cortados a la medida y fabricados estrictamente comoseindicaenlosdetallesydimensionesmostradosenlosplanos.
• En la etapa de consolidación del concreto se efectúo vibrador para llegar a su máxima densidad y evitar formaciones de bolsas de aires, agregados gruesos o de grumos contra lasuperficiedelosencofrados.

Semana 12
(02/05/2023 - 5/05/2023)
Día 5:
Se realizó la ejecución de perfilación y excavación del dentellón del muro de contención MC-01, para su posterior vaciado para el solado y poder hacer la habilitación, armado y colocación del acero corrugado de la zapata.



Consideraciones y observaciones:
• Antesdecomenzarlaperfilación,sedebetrazareláreadeexcavaciónconayudadeltopógrafoquecolocaloscordelesyestacas.
• El fondo de la zanja debe ser humedecido y apisonado, esto evitará que el terreno absorba el aguadelconcreto.
• Lazanjadebeestarasentadoenterrenofirmeysuprofundidadnodeberásermenora80cm.
