52
ANALÜÜS

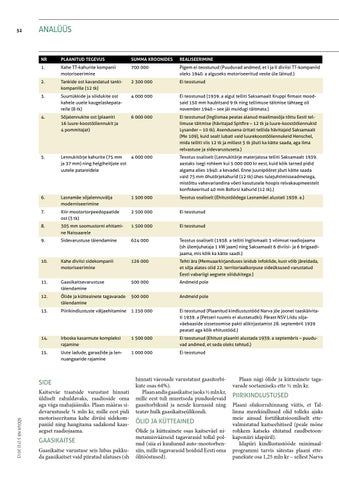

Nr
Plaanitud tegevus
Summa kroonides
Realiseerimine
1.
Kahe TT-kahurite kompanii motoriseerimine
700 000
Pigem ei teostunud (Puuduvad andmed, et I ja II diviisi TT-kompaniid oleks 1940. a alguseks motoriseeritud veole üle läinud.)
2.
Tankide ost kavandatud tankikompaniile (12 tk)
2 300 000
Ei teostunud
3.
Suurtükkide ja sõidukite ost kahele uuele kaugelaskepatareile (8 tk)
4 000 000
Ei teostunud (1939. a algul telliti Saksamaalt Kruppi firmast moodsaid 150 mm haubitsaid 9 tk ning tellimuse täitmise tähtaeg oli november 1940 – see jäi muidugi täitmata.)
4.
Sõjalennukite ost (plaaniti 16 luure-koostöölennukit ja 4 pommitajat)
6 000 000
Ei teostunud (Inglismaa peatas alanud maailmasõja tõttu Eesti tellimuse täitmise (hävitajad Spitfire – 12 tk ja luure-koostöölennukid Lysander – 10 tk). Asendusena üritati tellida hävitajaid Saksamaalt (Me 109), kuid sealt lubati vaid luurekoostöölennukeid Henschel, mida telliti siis 12 tk ja millest 5 tk jõuti ka kätte saada, aga ilma relvastuse ja sidevarustuseta.)
5.
Lennukitõrje kahurite (75 mm ja 37 mm) ning helgiheitjate ost uutele patareidele
4 000 000
Teostus osaliselt (Lennukitõrje materjalosa telliti Saksamaalt 1939. aastaks isegi rohkem kui 5 000 000 kr eest, kuid kõik tarned pidid algama alles 1940. a kevadel. Enne juunipööret jõuti kätte saada vaid 75 mm õhutõrjekahurid (12 tk) ühes tulejuhtimisseadmetega, mistõttu vahevariandina võeti kasutusele hoopis relvakaupmeestelt konfiskeeritud 40 mm Boforsi kahurid (12 tk).)
6.
Lasnamäe sõjalennuvälja moderniseerimine
1 500 000
Teostus osaliselt (Ehitustöödega Lasnamäel alustati 1939. a.)
7.
Kiir-mootortorpeedopaatide ost (3 tk)
2 500 000
Ei teostunud
8.
305 mm soomustorni ehitamine Naissaarele
1 500 000
Ei teostunud
9.
Sidevarustuse täiendamine
624 000
Teostus osaliselt (1938. a telliti Inglismaalt 3 võimsat raadiojaama (sh ülemjuhataja 1 kW jaam) ning Saksamaalt 6 diviisi- ja 6 brigaadijaama, mis kõik ka kätte saadi.)
10.
Kahe diviisi sidekompanii motoriseerimine
126 000
Tehti ära (Memuaarkirjanduses leidub infokilde, kust võib järeldada, et sõja alates olid 22. territoriaalkorpuse sideüksused varustatud Eesti vabariigi aegsete sõidukitega.)
11.
Gaasikaitsevarustuse täiendamine
500 000
Andmeid pole
12.
Õlide ja kütteainete tagavarade täiendamine
500 000
Andmeid pole
13.
Piirikindlustuste väljaehitamine
1 250 000
Ei teostunud (Plaanitud kindlustustööd Narva jõe joonel taaskäivitati 1939. a (Petseri ruumis ei alustatudki). Pärast NSV Liidu sõjaväebaaside sissetoomise pakti allkirjastamist 28. septembril 1939 peatati aga kõik ehitustööd.)
14.
Irboska kasarmute kompleksi rajamine
1 500 000
Ei teostunud (Ehitust plaaniti alustada 1939. a septembris – puuduvad andmed, et seda oleks tehtud.)
15.
Uute ladude, garaažide ja lennuangaaride rajamine
1 000 000
Ei teostunud
Side
Sõdur NR 3 (72) 2013
Kaitseväe traatside varustust hinnati üldiselt rahuldavaks, raadioside oma aga väga mahajäänuks. Plaan määras sidevarustusele ¾ mln kr, mille eest pidi motoriseeritama kahe diviisi sidekompaniid ning hangitama sadakond kaasaegset raadiojaama.
Gaasikaitse Gaasikaitse varustuse seis lubas pakkuda gaasikaitset vaid piiratud ulatuses (sh
hinnati väeosade varustatust gaasitorbikute osas 64%). Plaan andis gaasikaitse jaoks ½ mln kr, mille eest tuli muretseda puuduolevaid gaasitorbikuid ja nende kurnasid ning teatav hulk gaasikaitseülikondi.
Õlid ja kütteained Õlide ja kütteainete osas kaitseväel nimetamisväärseid tagavarasid tollal polnud (siia ei kuulunud auto-mootorbensiin, mille tagavarasid hoidsid Eesti oma õlitööstused).
Plaan nägi õlide ja kütteainete tagavarade soetamiseks ette ½ mln kr.
Piirikindlustused Plaani olukorrahinnang väitis, et Tallinna merekindlused olid tolleks ajaks meie ainsad fortifikatsiooniliselt ettevalmistatud kaitseehitised (peale mõne rohkem katseks ehitatud raudbetoon kaponiiri idapiiril). Idapiiri kindlustustööde minimaalprogrammi tarvis sätestas plaani ette panekute osa 1,25 mln kr – sellest Narva
