LÍNEA DE TRANSMISIÓN 220 kV MACHUPICCHU‐ABANCAY‐COTARUSE (MACO) DENOMINACIÓN EMPRESA CONCESIONARIA SUBESTACIONES ASOCIADAS UBICACIÓN SUBESTACIONES Departamento Provincias Distrito Altitud DATOS TÉCNICOS DE LA LÍNEA Configuración Tensión Capacidad Longitud DATOS DE CONTRATO Firma de Contrato Concesión SGT Puesta en Operación Comercial (POC) Monto de Inversión (Oferta)
L.T. 220 kV MACHUPICCHU – ABANCAY‐COTARUSE CONSORCIO TRANSMANTARO–CTM S.E. Suriray (Nueva) S.E. Cotaruse S.E. Abancay S.E. Machupicchu Cuzco Urubamba Machupicchu 1 800 msnm
S.E Suriray Cuzco Urubamba Machupicchu 1 800 msnm
S.E Abancay Apurímac Abancay Abancay 2 611 msnm
S.E. Cotaruse Apurímac Aymaraes Cotaruse 4 110 msnm
L.T. 138 kV Machupicchu–Suriray‐1c L.T. 220 kV Suriray‐Abancay‐Cotaruse‐2c Simple terna Doble terna 138 kV 220 kV 250 MVA 250 MVA/Terna 8,5 km 188,6 km Hitos Fecha de Cumplimiento .. 22.12.2010 Aprobación del PMA 04.12.2013 24.08.2015 Cierre Financiero 04.05.2014 75 MM US$ Llegada de Equipo Principal 04.10.2014 Proyectos de Infraestructura‐PDI
SUPERVISOR DE OBRA INFORMACIÓN RELEVANTE. El proyecto tuvo un retraso inicial por No Compatibilidad emitido inicialmente por el SERNANP. Este retraso fue de dos (2) años. El 04.01.2013 se suscribió la Primera Adenda de Reactivación del Contrato, programando una nueva fecha de POC y considerando un incremento en la inversión de US$ 12,5 millones, que totalizan un costo de inversión del proyecto a nivel de oferta de US$ 75 MM US$ (Base Tarifaria). La L.T. 138 kV Machupicchu‐Suriray y la L.T. 220 kV Suriray‐Abancay Nueva están concluidas (una terna). CTM ha instalado un transformador de 225 MVA‐138/220 kV en la S.E. Suriray (el Anexo N° 1 del Contrato especifica que el trasformador debía instalarse en la S.E. Machupicchu). La longitud de la L.T. 138 kV Machupicchu‐Suriray ha variado de 6 k a 8,5 km. La L.T. 220 kV Suriray‐Cotaruse Nueva y la L.T. 220 kV Abancay Nueva‐Cotaruse; que han modificado su trazo en el sector de la Comunidad Campesina de Pampamarca, tiene un avance de 98%. Las SS.EE. Machupicchu, Suriray, Abancay Nueva y Ampliación de la S.E. Cotaruse está concluida. Con opinión favorable de Osinergmin el MINEM otorgó una ampliación de plazo por 150 días, por la construcción de la variante en el sector de la C.C. Pampamarca. Aprobado el Estudio de Operatividad y otorgada la Concesión Definitiva (aún pendiente), el MINEM puede acordar con CTM para que se utilice la L.T. 138 kV Machupicchu‐Suriray de 250 MVA y la L.T. 220 kV Suriray‐Abancay‐Nueva de 250 MVA (una terna), para transmitir parte de la energía de EGEMSA (C.H. Machupicchu II) y LDS (C.H. Santa Teresa) a la S.E. de Abancay Nueva. El día 27.05.2015 se han iniciado las pruebas finales para la Puesta en servicio de la L.T. 138 kV Machupicchu‐Suriray; las pruebas finales de la L.T. 220 kV Suriray‐Abancay se realizarán el 04.06.2015. El avance de la obra es de 98%. La POC está programada para el 24.08.2015.

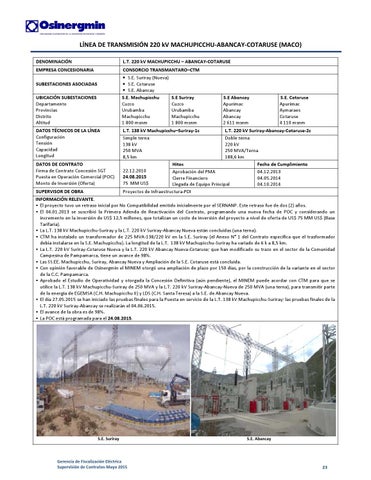

S.E. Suriray S.E. Abancay
Gerencia de Fiscalización Eléctrica Supervisión de Contratos‐Mayo 2015
