CENTRAL HIDROELÉCTRICA CHAGLLA (456 MW) DENOMINACIÓN EMPRESA CONCESIONARIA TECNOLOGÍA UBICACIÓN Departamento Provincias Distrito Altitud DATOS TÉCNICOS DE CENTRAL Potencia Instalada Tipo de Central Longitud de Túnel Salto Neto Número de Unidades de Generación Recurso hídrico Capacidad Efectiva de Almacenamiento Casa de Máquinas DATOS TÉCNICOS TURBINA Tipo de Turbina Potencia Caudal nominal por grupo Nivel de eje de turbina DATOS TÉCNICOS GENERADOR Potencia Tensión de Generación Factor de Potencia DATOS TÉCNICOS DEL TRANSFORMADOR Potencia Nivel de Tensión DATOS DE CONTRATO Tipo de contrato Firma de Contrato Precio unitario de potencia Precio unitario de energía HP Precio unitario de energía HFP Puesta en Operación Comercial (POC)
CENTRAL HIDROELECTRICA CHAGLLA EMPRESA GENERACIÓN HUALLAGA S.A. Generación Hidráulica Huánuco Huánuco y Pachitea Chinchao, Chaglla y Umari 1000 msnm 456 MW (450 MW y 6 MW) Hidráulica con Embalse 14,4 km 336 m 3 Turbinas Rio Huallaga 328 500 m³ Superficie Turbina G1 Turbina G2 Francis Vertical Francis Vertical 225 MW 225 MW 64,55 m³/s 64,55 m³/s 1 196 msnm 1 196 msnm 225 MW 13,8 kV 0,9
225 MW 13,8 kV 0,9

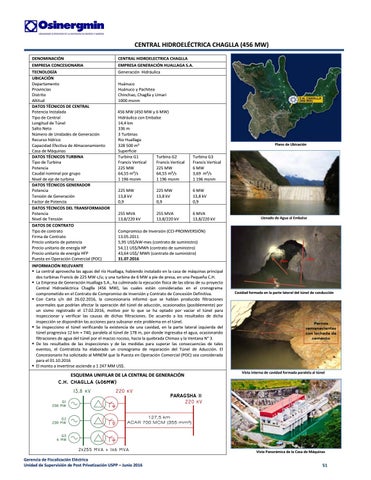

Plano de Ubicación
Turbina G3 Francis Vertical 6 MW 3,69 m³/s 1 196 msnm 6 MW 13,8 kV 0,9
255 MVA 255 MVA 6 MVA 13,8/220 kV 13,8/220 kV 13,8/220 kV . Compromiso de Inversión (CCI‐PROINVERSIÓN) 13.05.2011 5,95 US$/kW‐mes (contrato de suministro) 54,11 US$/MWh (contrato de suministro) 43,64 US$/ MWh (contrato de suministro) 31.07.2016
INFORMACIÓN RELEVANTE La central aprovecha las aguas del río Huallaga, habiendo instalado en la casa de máquinas principal dos turbinas Francis de 225 MW c/u; y una turbina de 6 MW a pie de presa, en una Pequeña C.H. La Empresa de Generación Huallaga S.A., ha culminado la ejecución física de las obras de su proyecto Central Hidroeléctrica Chaglla (456 MW), las cuales están consideradas en el cronograma comprometido en el Contrato de Compromiso de Inversión y Contrato de Concesión Definitiva. Con Carta s/n del 26.02.2016, la concesionaria informó que se habían producido filtraciones anormales que podrían afectar la operación del túnel de aducción, ocasionados (posiblemente) por un sismo registrado el 17.02.2016, motivo por lo que se ha optado por vaciar el túnel para inspeccionar y verificar las causas de dichas filtraciones. De acuerdo a los resultados de dicha inspección se dispondrán las acciones para subsanar este problema en el túnel. Se inspecciono el túnel verificando la existencia de una cavidad, en la parte lateral izquierda del túnel progresiva 12 km + 740, paralela al túnel de 178 m, por donde ingresaba el agua, ocasionando filtraciones de agua del túnel por el macizo rocoso, hacia la quebrada Chimao y la Ventana N° 3. De los resultados de las inspecciones y de las medidas para superar las consecuencias de tales eventos, el Contratista ha elaborado un cronograma de reparación del Túnel de Aducción. El Concesionario ha solicitado al MINEM que la Puesta en Operación Comercial (POC) sea considerada para el 01.10.2016 El monto a invertirse asciende a 1 247 MM US$.
ESQUEMA UNIFILAR DE LA CENTRAL DE GENERACIÓN
Llenado de Agua al Embalse
Cavidad formada en la parte lateral del túnel de conducción
Vista interna de cavidad formada paralela al túnel
C.H. CHAGLLA (406MW)
13,8 kV
220 kV
G2 200 MW
PARAGSHA II
220 kV
G1 200 MW
127,5 km ACAR 700 MCM (355 mm²)
G3 6 MW
2x255 MVA + 1x6 MVA Gerencia de Fiscalización Eléctrica Unidad de Supervisión de Post Privatización USPP – Junio 2016
Vista Panorámica de la Casa de Máquinas
