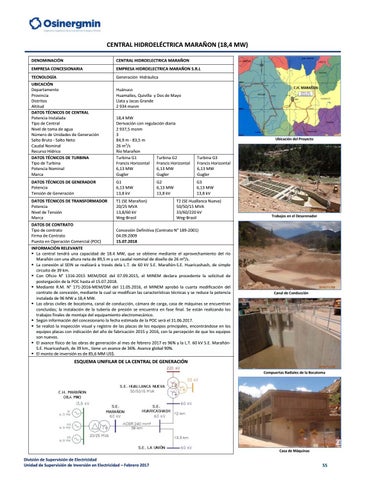

Supervisión de contratos de proyectos de generación y transmisión de energía eléctrica construcción

Page 55

CENTRAL HIDROELÉCTRICA MARAÑON (18,4 MW) DENOMINACIÓN

CENTRAL HIDROELECTRICA MARAÑON

EMPRESA CONCESIONARIA

EMPRESA HIDROELECTRICA MARAÑON S.R.L

TECNOLOGÍA

Generación Hidráulica

UBICACIÓN Departamento Provincia Distritos Altitud DATOS TÉCNICOS DE CENTRAL Potencia Instalada Tipo de Central Nivel de toma de agua Número de Unidades de Generación Salto Bruto ‐ Salto Neto Caudal Nominal Recurso Hídrico DATOS TÉCNICOS DE TURBINA Tipo de Turbina Potencia Nominal Marca

Huánuco Huamalíes, Quivilla y Dos de Mayo Llata y Jacas Grande 2 934 msnm 0 18,4 MW Derivación con regulación diaria 2 937,5 msnm 3 84,9 m ‐ 83,5 m 26 m3/s Río Marañon Turbina G1 Turbina G2 Francis Horizontal Francis Horizontal 6,13 MW 6,13 MW Gugler Gugler

Turbina G3 Francis Horizontal 6,13 MW Gugler

DATOS TÉCNICOS DE GENERADOR Potencia Tensión de Generación

G1 6,13 MW 13,8 kV

G3 6,13 MW 13,8 kV

DATOS TÉCNICOS DE TRANSFORMADOR Potencia Nivel de Tensión Marca

T1 (SE Marañon) 20/25 MVA 13,8/60 kV Weg‐Brasil

G2 6,13 MW 13,8 kV

Ubicación del Proyecto

T2 (SE Huallanca Nueva) 50/50/15 MVA 33/60/220 kV Weg‐Brasil

Trabajos en el Desarenador

DATOS DE CONTRATO 1 Tipo de contrato Concesión Definitiva (Contrato N° 189‐2001) Firma de Contrato 04.09.2009 Puesta en Operación Comercial (POC) 15.07.2018 INFORMACIÓN RELEVANTE  La central tendrá una capacidad de 18.4 MW, que se obtiene mediante el aprovechamiento del río Marañón con una altura neta de 89,5 m y un caudal nominal de diseño de 26 m³/s.  La conexión al SEIN se realizará a través dela L.T. de 60 kV S.E. Marañón‐S.E. Huaricashash, de simple circuito de 39 km.  Con Oficio N° 1316‐2015 MEM/DGE del 07.09.2015, el MINEM declara procedente la solicitud de postergación de la POC hasta el 15.07.2018.  Mediante R.M. N° 171‐2016‐MEM/DM del 11.05.2016, el MINEM aprobó la cuarta modificación del contrato de concesión, mediante la cual se modifican las características técnicas y se reduce la potencia instalada de 96 MW a 18,4 MW.  Las obras civiles de bocatoma, canal de conducción, cámara de carga, casa de máquinas se encuentran concluidas; la instalación de la tubería de presión se encuentra en fase final. Se están realizando los trabajos finales de montaje del equipamiento electromecánico.  Según información del concesionario la fecha estimada de la POC será el 31.06.2017.  Se realizó la inspección visual y registro de las placas de los equipos principales, encontrándose en los equipos placas con indicación del año de fabricación 2015 y 2016, con la percepción de que los equipos son nuevos.  El avance físico de las obras de generación al mes de febrero 2017 es 96% y la L.T. 60 kV S.E. Marañón‐ S.E. Huaricashash, de 39 km., tiene un avance de 36%. Avance global 90%.  El monto de inversión es de 85,6 MM US$.

Canal de Conducción

ESQUEMA UNIFILAR DE LA CENTRAL DE GENERACIÓN Compuertas Radiales de la Bocatoma

División de Supervisión de Electricidad Unidad de Supervisión de Inversión en Electricidad – Febrero 2017

Casa de Máquinas

55


Turn static files into dynamic content formats.

Create a flipbook
Issuu converts static files into: digital portfolios, online yearbooks, online catalogs, digital photo albums and more. Sign up and create your flipbook.
Supervisión de contratos de proyectos de generación y transmisión de energía eléctrica construcción by Osinergmin - Issuu
