Wärmewende eingeleitet

Moderne Heißwasserleitungen anstelle von Dampfleitungen: DEW21 baut das Wärmenetz in der City um. Die Projekte Martinstraße, Luisenstraße, Anbindung Kaiserstraßenviertel, Lange Straße und Schmiedingstraße werden aus Mitteln des Europäischen Fonds für regionale Entwicklung gefördert.

Das kommunale Energieunternehmen DEW21 nimmt mehr als 100 Mio. € in die Hand, um bis 2023 eine klimafreundliche Wärmeversorgung der Dortmunder Innenstadt sicherzustellen. Die urbane Wärmewende ist bereits in die heiße Phase gestartet: Aktuell werden an sechs Standorten moderne Heißwasserleitungen verlegt.

Advertisement

„Mit dem nachhaltigen Umbau der Wärmeversorgung in der Innenstadt liefern wir den größten Beitrag für die Energiewende und CO2-Senkung in Dortmund.“ So skizziert Peter Flosbach, Technischer Geschäftsführer bei DEW21, die ökologische Tragweite des Mammutprojekts Wärmewende. Bislang wurde aus Erdgas erzeugte Wärme in das vorrangig aus den 1950er Jahren stammende Dampfnetz eingespeist. Künftig setzt DEW21 auf industrielle Abwärme der Deutschen Gasrußwerke (DGW) mit Sitz am Dortmunder Hafen. Allein durch diese Umstellung von Gas auf Abwärme können jährlich 45.000 Tonnen CO2 eingespart werden. Dies entspricht dem CO2-Ausstoß von 30.000 Pkw.

Die Abwärme soll teilweise direkt ins Netz eingespeist und teilweise bei DGW in einem KraftWärme-Kopplungs-Prozess verstromt und danach eingespeist werden.

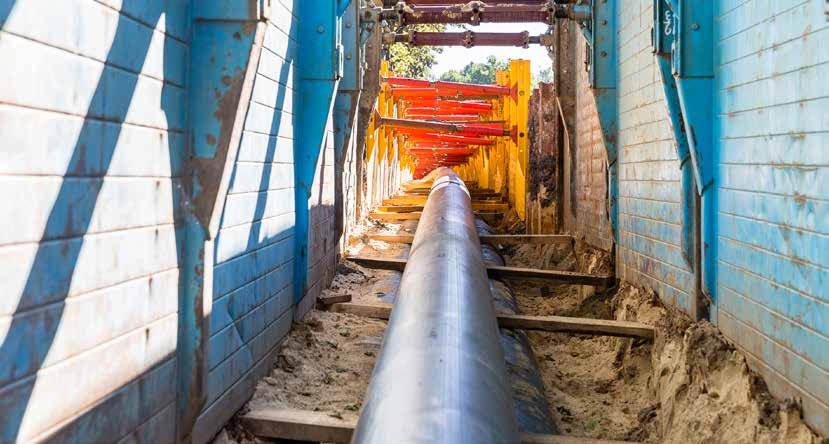

Moderne Heißwasserleitungen mit überschaubaren Wärmeverlusten anstelle alter Dampfleitungen, heißt die Devise. Dazu soll das neue City-Versorgungsnetz an das vorhandene Heißwassernetz in der Nordstadt gekoppelt werden. DEW21 möchte zudem eine Verbindung zu seinem Standort in Lindenhorst legen. In die Wärmewende investiert das Unternehmen über 100 Mio. €. Die Bauprojekte Anbindung Kaiserstraßenviertel, Luisenstraße und Martinstraße (siehe folgende Seiten) werden aus Mitteln des Europäischen Fonds für regionale Entwicklung (EFRE) mit 1,27 Mio. € gefördert, die Projekte Lange Straße und Schmiedingstraße mit 1,32 Mio. €.

Die Wärmewende in der Dortmunder City ist bereits in vollem Gange. Ein Überblick über die aktuellen Bauprojekte:

Bauprojekt Westtrasse

Im Rahmen dieses Bauprojektes werden insgesamt 1,6 Kilometer lange neue Leitungen verlegt. Die Arbeiten finden an drei Stellen parallel statt: an der Grünen Straße in Richtung Schützenstraße sowie am Hohen Wall in Richtung Rheinische Straße und in der Brinkhoffstraße zwischen dem Wall und der Bahnhofstraße. Insbesondere am letztgenannten

Abschnitt wird es zu stärkeren Verkehrsbeeinträchtigungen kommen. DEW21 bemüht sich nach Kräften, diese so gering wie möglich zu halten. Bereits für Juli ist der Abschluss dieses Bauprojekts eingeplant.

Bauprojekt Lange Straße

Von der Kreuzung Humboldtstraße ausgehend verlegt DEW21 ab April eine rund 450 Meter lange Leitung zur neu entstehenden Energiezentrale in der Adlerstraße. Dazu muss die Lange Straße abschnittsweise vollgesperrt werden. Erreicht die Baustelle die Kreuzung Möllerstraße, wird es dort zu stärkeren Verkehrsbeeinträchtigungen kommen, die allerdings vorrangig die Wochenenden betreffen. Anwohner wurden bereits auf Info-Veranstaltungen über die Details informiert. Im Herbst 2019 soll diese Maßnahme abgeschlossen sein

Bauprojekt Luisenstraße

Um Leitungen mit einer Gesamtlänge von 600 Metern geht es bei diesem Bauprojekt. Betroffen ist die Johannesstraße zwischen Hausnummer 24 und der Poststraße. Zudem starten voraussichtlich im Laufe des März zusätzliche Arbeiten an der Poststraße selbst. Diese muss dafür halbseitig gesperrt werden. Die Leitungsarbeiten in der Luisenstraße selbst wurden bereits abgeschlossen. Diese Baumaßnahme insgesamt dauert voraussichtlich bis in den Sommer 2019 hinein.

Bauprojekt Anbindung Kaiserstraßenviertel

Aufgrund von Leitungsarbeiten zwischen Hausnummer 26 und 42 ist die Lübecker Straße bereits seit Mitte Januar voll gesperrt. Parallel dazu verlegt DEW21 am Grünstreifen im Bereich Gronaustraße ebenfalls neue Leitungen. Die Leitungslänge beträgt insgesamt 800 Meter. Im Laufe des Sommers sollen die Bauwerkzeuge wieder eingepackt werden.

Bauprojekt Martinstraße

Auf einem insgesamt 250 Meter langen Teilstück zwischen Westenhellweg und dem Kreisverkehr vor der Thier-Galerie bringt DEW21 neue Leitungen unter die Erde. Diese Baumaßnahme wird im Laufe des Sommers abgeschlossen sein.

Bauprojekt Schmiedingstraße

Im Laufe des März beginnt DEW21 damit, auf einem etwa 400 Meter langen Teilstück zwischen Wallstraße und Katharinenstraße neue Leitungen zu verlegen. Auch die Katharinenstraße wird von diesem Projekt, das bis in den Sommer hinein andauert, direkt betroffen sein.

Echte Wärme für Dortmund

„Parallel zum klimafreundlichen Ausbau des Wärmenetzes haben wir für unsere Kunden neue bedarfsgerechte Wärmeangebote entwickelt. Unsere Echte Wärme-Produkte garantieren maximale Klimafreundlichkeit sowie absolute Transparenz durch feste Jahresgrund- und Wärmeverbrauchspreise. Dazu liefern wir jeweils die individuell passende Technik und einen ausgefeilten Rundum-Service. Weitere Informationen dazu gibt es unter dew21.de/echte-waerme.“ Heike Heim, Vorsitzende der DEW21-Geschäftsführung Umfassende Informationen zu allen aktuellen Bauprojekten der Dortmunder Wärmewende finden Sie unter www. dew21.de/iq
