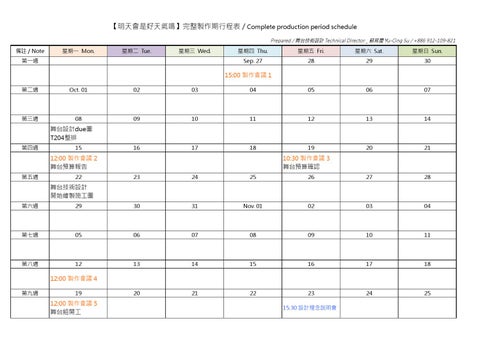

【明天會是好天氣嗎】完整製作期行程表 / Complete production period schedule Prepared / 舞台技術設計 Technical Director _ 蘇育慶 Yu-Cing Su / +886 912-109-821
備註 / Note
星期一 Mon.
星期二 Tue.
星期三 Wed.
第一週
星期四 Thu.
星期五 Fri.
星期六 Sat.
星期日 Sun.
Sep. 27
28
29
30
15:00 製作會議 1 第二週
Oct. 01
02
03
04
05
06
07
第三週
08
09
10
11
12
13
14
16
17
18
19
20
21
舞台設計due圖 T204整排 第四週
15
12:00 製作會議 2 舞台預算報告 第五週
22
10:30 製作會議 3 舞台預算確認 23
24
25
26
27
28
舞台技術設計 開始繪製施工圖 第六週
29
30
31
Nov. 01
02
03
04
第七週
05
06
07
08
09
10
11
第八週
12
13
14
15
16
17
18
20
21
22
23
24
25
12:00 製作會議 4 第九週
19
12:00 製作會議 5 舞台組開工
15:30 設計理念說明會
第十週
26
27
28
29
30
Dec. 01
02
04
05
06
07
08
09
14
15
16
12:00 製作會議 6 進劇場行程表確認 第十一週
03
展演中心技術協調會 第十二週
10
11
12
13
12:00 製作會議 7 進劇場行程表再確認 第十三週
17
15:30 劇場週開始 舞台組戲劇廳懸吊 18
19
燈光組戲劇廳set cue 燈光組戲劇廳set cue 技術彩排場 第十四週
24
25
26
劇照拍攝 (上午-下午) 19:30 演出 15:00-18:00 拆台 演出結束拆台至02:00 19:30 演出 第十五週
31
20
記者會 / 總彩排場 27
15:00-18:00 拆台 垃圾清運
21
19:30 首演場 28
舞台組戲劇廳裝台 燈光組戲劇廳調燈 22
14:30 演出 19:30 演出 29
舞台組戲劇廳裝台 燈光組戲劇廳調燈 23
14:30 演出 19:30 演出 30
【明天會是好天氣嗎】施工期行程表(施工進度日曆) / production working period schedule Prepared / 舞台技術設計 Technical Director _ 蘇育慶 Yu-Cing Su / +886 912-109-821
No.
佈景名稱 / Scenery name
施工內容 / Production of content
19 一
第一週 11/19 - 11/23 20 21 22 二 三 四
23 五
26 一
第二週 11/26 - 11/30 27 28 29 二 三 四
30 五
3 一
第三週 12/3 - 12/7 4 5 6 二 三 四
7 五
10 一
第四週 12/10 - 12/14 11 12 13 二 三 四
舞台組組員共10人 舞台設計及助理
14 五
底座松木平台製作 箱體角材結構裁切 箱體結構框架組裝 01
透明箱體平台
PS板裁切並與框架組裝 PS板框架與松木平台組裝 安裝底部電動遙控自走台車 Painting(含補土打磨) 牆面景片製作 底座平台製作、安裝膠輪
02
黑牆
牆面景片與底座平台及木斜撐組裝 牆面裝飾線板及踢腳板裁切及黏合 Painting(含補土打磨) 床鐵管裁切 門片角材裁切 床鐵構本體焊接
03
第六病房床鋪
木構門片製作 床鐵構框架與膠輪組合 床鐵構框架焊裝活頁並與門片組合 Painting(含補土打磨) 角材裁切及框架組裝
04
城市景片
繃胚布於景片結構木框 Painting
05
舞台地板
夾板背面黏貼胚布 Painting 角材及夾板裁切
06
雪橇
雪橇木構本體組裝 雪橇底部連坐軸承及導輪組裝 Painting(含補土打磨)
刨 木 ︑ 擦 拭 黑 鐵 管 ︑ 前 置 工 作
1 5 : 0 0 設 計 理 念 說 明 會
1 5 : 0 0 劇 場 週 開 始
備註 / Note
角材裁切、軌道龍骨製作 打線、軌道龍骨與坡面夾板膠合 07
S型斜坡
坡面結構框架、與坡面夾板組裝 垂直結構框架、與坡面平台組裝 單面封板修邊 Painting(含補土打磨) 鐵管及夾板裁切
08 第六病房鐵製椅子
椅子鐵構本體焊接 椅子鐵構結構與椅面夾板組裝 Painting(含補土打磨) 角材裁切及框架組裝
09
台階
平面及側面封板修邊 Painting
10
角材及夾板裁切 窗戶A 窗戶木構本體組裝 (瑪霞的窗戶) Painting(含補土打磨)
11
鐵管及角材裁切 窗戶B 鐵構框架焊接及與木構窗框組裝 (涅維的窗戶) Painting(含補土打磨) 平台下方支撐象腳裁切及組裝 畸形部分平台製作
12
大平台A
制式平台及畸形平台與象腳組裝 側邊封板修邊及平台面補土整平 Painting
刨 木 ︑ 擦 拭 黑 鐵 管 ︑ 前 置 工 作
1 5 : 0 0 設 計 理 念 說 明 會
1 5 : 0 0 劇 場 週 開 始
【明天會是好天氣嗎】舞台設計估價清單 / Stage design & Technical design Valuation List Prepared / 舞台技術設計 Technical Director _ 蘇育慶 Yu-Cing Su / +886 912-109-821 No.
佈景名稱 / Scenery name
佈景種類 / Scenery species
佈景數量樣式概述 / Scenery number & style
佈景外部尺寸(cm)/ Scenery size
佈景細部說明 / Details of the scenery
01
舞台地板
舞台面加鋪夾板
由舞台區高起平台最前緣 向下鋪至第一排觀眾席前 搭建之平台
舞台區平台向下至鏡框口 鏡框口至第一排觀眾席前 (升觀眾席第一座升降平台)
S型斜坡
舞台區固定佈景 (中場換景移動)
木構負重平台(附輪) 內嵌式木軌道
坡面寬120,最高坡點250, 3'*6' 厚度15mm 夾板 * 4片 一路降低至5,坡道直線總長 (以上項目均為雷射切割連工帶料) 約1700。
4'*8' 厚度3mm 夾板 * 19片 4'*8' 厚度3mm 夾板 * 6片 (全部使用學製麗光地板) 4'*8' 厚度15mm 夾板 * 5片
02
12呎吋八柳安角材 * 40支
單元佈景估價(NT.)/ Unit valuation
25*225元=5600
估價加總欄 / 參考圖片 / Estimated total Reference photos
1000
5*1500元=7500 4*850元=3400 40*110=4400 20*225=4500
19800
2000
舞台區固定佈景 (中場換景移動)
木構負重平台(附輪)
(L*W*H)815*410*70
使用七座4'*8'平台與自製平台接合 而成,再以象腳及夾板側邊封版加工
單元估價2000
台階
舞台區固定佈景
木構三階台階
(L*W*H)120*35*55
4'*8' 厚度3mm 夾板 * 1片 4'*8' 厚度15mm 夾板 * 1/2片 12呎 柳安角材 *3支
1*225元=225 0.5*770元=385 80*4=320
05
左側台階梯
舞台區固定佈景
從斜坡置高點(+250) 走至平地
現有樓梯 / 平台拼接
單元估價0
0
06
右側台階梯
舞台區固定佈景
從大平台(+70)走至平地
現有樓梯 / 平台拼接
單元估價0
0
07
透明箱體平台
舞台區固定佈景 (底座搭載 自走台車)
木構平台、鐵構支架、 兩面壓克力版箱體
(L*W*H)170*120*190
4'*8' 厚度5mm 壓克力版*2片 (無間賦格剩料 ) 25*25(mm)*6M 厚1.5mm黑鐵管*4支
4*250元=1000
1000
08
雪橇
移動大道具
木構負重道具 (附輪及導向裝置)
(L*W*H)140*65*30
夾板 角材 輪組、連座軸承及五金
單元估價3000
3000
09
城市景片
懸吊升降佈景
木框繃胚布
(L*W)570*250
12呎 柳安角材 * 8支 胚布
80*8=640 單元估價1000
1000
木構窗框及壓克力門扇 燈箱,剪影效果
(L*W)65*100
12呎 柳安角材 *2支 8呎 造型線版 * 2支 壓克力版(無間賦格剩料 )
80*2=160 100*2=200
03
大平台A
04
10
窗戶A 懸吊升降佈景 (瑪霞的窗戶)
930
360
11
12
13
黑牆
移動大道具
黑牆B 移動大道具 (涅維的窗戶)
時鐘
木構單面佈景
(L*W)220*200
使用現成尺寸景片 (關渡藝術節剩餘佈景成品)
單元估價0
木構窗框及壓克力門扇 (可開)
(L*W)122*200
使用現成尺寸景片 造型線版 壓克力版
單元估價300
此項目為購買
單元估價0
移動小道具
0
300
0
14 第六病房鐵製椅子 移動大道具
鐵製椅, 右邊椅腳可被拉開成為 梯子。
(L*W*H)70*60*100
25*25(mm)*6M 厚1.5mm黑鐵管 *3支
3*250元=750
750
15
第六病房床鋪
移動大道具
4張, 鐵構床架與夾板組合。
(L*W)90*190
3'*6' 厚9mm 夾板*4片 6M黑鐵管
4*255元=1020
2500
16
客廳一桌兩椅
移動大道具
木製桌椅
此項目為購買
單元估價0
0
17
書房一桌兩椅
移動大道具
木製桌椅
此項目為購買
單元估價0
0
黑牆前一桌一椅 移動大道具
木製桌椅
此項目為購買
單元估價0
0
此項目為購買
單元估價0
0
此項目為購買
單元估價0
0
此項目為購買
單元估價0
0
18
19
搖椅
移動大道具
木製搖椅
20
單人床
移動大道具
木製單人床
21
吊燈
懸吊升降佈景
造型吊燈
200*100
移動大道具
木製茶几
此項目為購買
單元估價0
0
22
小茶几
23
漆料
其他雜項
24
五金耗材
其他雜項
結合五金以佈景+ 道具材料費用之5%計
1632
25
貨物稅金
其他雜項
貨物稅金以佈景+ 道具材料費用之5%計
1632
26
垃圾清運
其他雜項
15噸勾爪車,一台報價 10000,由兩劇組均分。
27
安全備用金
其他雜項
上述所有預算金額加總之 10%計
暫估
單元估價5000
10000
5000
5090
55994
【明天會是好天氣嗎】佈景製作工時規劃 / Scenery creators working hours planning Prepared / 舞台技術設計 Technical Director _ 蘇育慶 Yu-Cing Su / +886 912-109-821 No.
佈景名稱 / Scenery name
佈景種類 / Scenery species
佈景數量樣式概述 / Scenery number & style
佈景製作單元明細及預估製作工時(hr)/ Production unit details & estimated production time
工時加總欄 / Total working hours
01
舞台地板
舞台面加鋪夾板
由舞台區高起平台最前緣 向下鋪至第一排觀眾席前 搭建之平台
左右側台及鏡框口畸形夾板裁切 / 兩人一時段共6hr,上漆 / 四人三時段共36hr。
02
S型斜坡
舞台區固定佈景 (中場換景移動)
木構負重平台(附輪) 內嵌式木軌道
柳安角材刨木及裁切與製作龍骨 / 六人三時段共54hr,將雷射切隔完成坡面依放樣搭建內側軌道龍骨 / 六人三時段共54hr,搭建坡面平台結構與斜坡高台結構 / 六人三時段共54hr, 斜坡平台正面封版 / 四人一時段共12hr,打磨補土及上漆 / 四人三時段共36hr。
03
大平台A
舞台區固定佈景 (中場換景移動)
木構負重平台(附輪)
刨木製作象腳,製作平台畸形部分 / 四人兩時段共24hr,現有平台與自製平台拼接, 底座加裝雙輪及煞車 / 四人兩時段共24hr,上漆 / 兩人一時段共6hr。
54
04
台階
舞台區固定佈景
木構三階台階
柳安角材刨木,版料測量及切割 / 兩人一時段共6hr,封版膠合及打磨補土 / 兩人兩時段共12hr, 上漆 / 一人一時段共3hr。
21
05
左側台階梯
舞台區固定佈景
從斜坡置高點(+250) 走至平地 現有樓梯 / 平台拼接,底座加裝雙輪及煞車便於換景 / 四人一時段共12hr。
12
42
210
06
右側台階梯
舞台區固定佈景
從大平台(+70)走至平地
07
透明箱體平台
舞台區固定佈景 (底座搭載 自走台車)
木構平台、鐵構支架、 兩面壓克力版箱體
黑鐵管測量並切割 / 兩人兩時段共12hr,黑鐵管焊接 / 兩人兩時段共12hr, 安裝壓克力版及自走平台車組合 / 兩人兩時段共12hr,上漆 / 一人兩時段共6hr。
42
08
雪橇
移動大道具
木構負重道具 (附輪及導向裝置)
柳安角材刨木測量裁切及版料測量裁切 / 兩人兩時段共12hr,木料膠合及組裝 / 兩人兩時段共12hr, 連座軸承及五金及輪組及風散安裝 / 一人三時段共9hr,上漆 / 一人兩時段共6hr 。
39
09
城市景片
懸吊升降佈景
木框繃胚布
柳安角材刨木測量裁切 / 兩人一時段共6hr,木框膠合及繃布 / 四人一時段共12hr, 上漆 / 兩人兩時段共12hr。
30
木構窗框及壓克力窗片 燈箱 ,剪影效果
柳安角材刨木測量裁切 / 兩人一時段共6hr,木框膠合及安裝壓克力與五金 / 兩人兩時段共12hr, 上漆 / 一人兩時段共6hr。
24
10
窗戶A 懸吊升降佈景 (瑪霞的窗戶)
11
12
13
黑牆
移動大道具
黑牆B 移動大道具 (涅維的窗戶)
時鐘
木構單面佈景
現成尺寸景片(關渡藝術節剩餘佈景成品)組合並加強結構 / 兩人一時段共6hr。
木構窗框及壓克力窗片 (可開)
現成尺寸景片(關渡藝術節剩餘佈景成品)切割,製作木構窗框 / 兩人兩時段共12hr, 景片與窗框組合並安裝壓克力及五金 / 兩人兩時段共12hr,上漆 / 一人兩時段共6hr。
移動小道具
此項目為購買。
6
30
0
14 第六病房鐵製椅子 移動大道具
鐵製椅, 右邊椅腳可被拉開成為 梯子。
黑鐵管測量並切割 / 兩人兩時段共12hr,黑鐵管焊接 / 兩人兩時段共12hr, 打磨拋光安裝五金 / 兩人兩時段共12hr,上漆 / 一人兩時段共6hr。
42
15
第六病房床鋪
移動大道具
4張, 鐵構床架與夾板組合。
黑鐵管測量並切割 / 兩人兩時段共12hr,黑鐵管焊接 / 兩人三時段共18hr, 打磨拋光安裝床板 / 兩人兩時段共12hr,上漆 / 兩人兩時段共12hr。
54
16
客廳一桌兩椅
移動大道具
木製桌椅
上漆 / 兩人一時段共6hr。
6
17
書房一桌兩椅
移動大道具
木製桌椅
上漆 / 兩人一時段共6hr。
6
黑牆前一桌一椅 移動大道具
木製桌椅
上漆 / 兩人一時段共6hr。
6
18
19
搖椅
移動大道具
木製搖椅
上漆 / 兩人一時段共6hr。
6
20
單人床
移動大道具
木製單人床
上漆 / 兩人一時段共6hr。
6
21
吊燈
懸吊升降佈景
造型吊燈
此項目為購買。
0
22
小茶几
23
安全備用工時
移動大道具
木製茶几
其他雜項
上述所有單元工時加總之 10%計
上漆 / 兩人一時段共6hr。
6
64
706
【明天會是好天氣嗎】裝台拆台行程表與人力分配 / Stage set up schedule & stage crews sequence Prepared / 舞台技術設計 Technical Director _ 蘇育慶 Yu-Cing Su / +886 912-109-821 上午時段 09:00 - 12:00
12/15 (六)
12/17 (一)
12/18 (二)
12/19 (三)
12/20 (四)
12/21 (五)
晚上時段 18:00 - 22:00
15:30於戲劇廳工廠門口灑淨 於戲劇廳內完成佈景及更改布幕懸吊 於佈景工廠修補未完成佈景 【游泳池沒水】調燈
12/14 (五)
12/16 (日)
下午時段 13:00 - 17:00
於佈景工廠修補未完成佈景 09:00 - 10:00 中場換景練習
於佈景工廠修補未完成佈景
10:00 後【明天會是好天氣嗎】調燈 於佈景工廠修補未完成佈景 【明天會是好天氣嗎】set cue(投影配合 set cue) 【明天會是好天氣嗎】演員梳化妝 Dress parade、演員試走台 09:00 - 10:00 中場換景練習 於佈景工廠修補未完成佈景 【游泳池沒水】set cue 【游泳池沒水】演員梳化妝 Dress parade、演員試走台 兩戲換場練習
【明天會是好天氣嗎】技術彩排
【游泳池沒水】燈光修cue 14:30 - 17:30 兩戲換場練習 彩排場演出 No.1(不開放觀眾) 【明天會是好天氣嗎】燈光修cue 【游泳池沒水】燈光修cue 【明天會是好天氣嗎】燈光修cue 12:00 - 12:30 兩戲換場練習 Final Check 最後佈景修補
12/25 (二)
人力分配 / Stage crews sequence
備註 / Note
全體舞台組組員 15:00舞台組組員集合 舞台組組員12人 ( TD帶工 ) 舞監組同時於劇場內定馬克 舞台組組員19人 ( 助教帶工 ) 並視舞台情況進行投影測試 全體燈光組組員 與舞台組組員完成中場換景 全體舞台組組員 沙盤推演 全體舞台組組員 全體燈光組組員 A 組舞台組組員 全體燈光組組員 B 組舞台組組員 全體燈光組組員
中場換景練習結束後進行 檢討修正 舞台組組員配合 set cue 練習戲中換景 幫忙搭蓋臨時換衣間 中場換景練習結束後進行 再檢討修正、舞台組組員 配合set cue練習戲中換景
【游泳池沒水】技術彩排
A 組舞台組組員
19:30 - 22:30 彩排場演出 No.2(開放觀眾)
B 組舞台組組員
19:30 - 22:30 首演場
A 組舞台組組員
19:30 - 22:30 最終演出場
B 組舞台組組員
22:30 - 02:00 演出結束後拆台
全體舞台組組員
A 組舞台組組員於上半場 結束前在繪景工廠集合
12/26 (三)
15:00 - 18:00 佈景工廠 拆除佈景、恢復場地、清除垃圾
戲劇系組舞台組組員
預約環保公司載送佈景垃圾
12/27 (四)
15:00 - 18:00 佈景工廠 拆除佈景、恢復場地、清除垃圾
劇設系組舞台組組員
垃圾載運後清理戶外 占放場地地面螺釘垃圾
【明天會是好天氣嗎】佈景製作工時規劃 / Scenery creators working hours planning Prepared / 舞台技術設計 Technical Director _ 蘇育慶 Yu-Cing Su / +886 912-109-821 No.
佈景名稱 / Scenery name
佈景種類 / Scenery species
佈景數量樣式概述 / Scenery number & style
佈景製作單元明細及預估製作工時(hr)/ Production unit details & estimated production time
工時加總欄 / Total working hours
01
舞台地板
舞台面加鋪夾板
由舞台區高起平台最前緣 向下鋪至第一排觀眾席前 搭建之平台
左右側台及鏡框口畸形夾板裁切 / 兩人一時段共6hr,上漆 / 四人三時段共36hr。
02
S型斜坡
舞台區固定佈景 (中場換景移動)
木構負重平台(附輪) 內嵌式木軌道
柳安角材刨木及裁切與製作龍骨 / 六人三時段共54hr,將雷射切隔完成坡面依放樣搭建內側軌道龍骨 / 六人三時段共54hr,搭建坡面平台結構與斜坡高台結構 / 六人三時段共54hr, 斜坡平台正面封版 / 四人一時段共12hr,打磨補土及上漆 / 四人三時段共36hr。
03
大平台A
舞台區固定佈景 (中場換景移動)
木構負重平台(附輪)
刨木製作象腳,製作平台畸形部分 / 四人兩時段共24hr,現有平台與自製平台拼接, 底座加裝雙輪及煞車 / 四人兩時段共24hr,上漆 / 兩人一時段共6hr。
54
04
台階
舞台區固定佈景
木構三階台階
柳安角材刨木,版料測量及切割 / 兩人一時段共6hr,封版膠合及打磨補土 / 兩人兩時段共12hr, 上漆 / 一人一時段共3hr。
21
05
左側台階梯
舞台區固定佈景
從斜坡置高點(+250) 走至平地 現有樓梯 / 平台拼接,底座加裝雙輪及煞車便於換景 / 四人一時段共12hr。
12
42
210
06
右側台階梯
舞台區固定佈景
從大平台(+70)走至平地
07
透明箱體平台
舞台區固定佈景 (底座搭載 自走台車)
木構平台、鐵構支架、 兩面壓克力版箱體
黑鐵管測量並切割 / 兩人兩時段共12hr,黑鐵管焊接 / 兩人兩時段共12hr, 安裝壓克力版及自走平台車組合 / 兩人兩時段共12hr,上漆 / 一人兩時段共6hr。
42
08
雪橇
移動大道具
木構負重道具 (附輪及導向裝置)
柳安角材刨木測量裁切及版料測量裁切 / 兩人兩時段共12hr,木料膠合及組裝 / 兩人兩時段共12hr, 連座軸承及五金及輪組及風散安裝 / 一人三時段共9hr,上漆 / 一人兩時段共6hr 。
39
09
城市景片
懸吊升降佈景
木框繃胚布
柳安角材刨木測量裁切 / 兩人一時段共6hr,木框膠合及繃布 / 四人一時段共12hr, 上漆 / 兩人兩時段共12hr。
30
木構窗框及壓克力窗片 燈箱 ,剪影效果
柳安角材刨木測量裁切 / 兩人一時段共6hr,木框膠合及安裝壓克力與五金 / 兩人兩時段共12hr, 上漆 / 一人兩時段共6hr。
24
10
窗戶A 懸吊升降佈景 (瑪霞的窗戶)
11
12
13
黑牆
移動大道具
黑牆B 移動大道具 (涅維的窗戶)
時鐘
木構單面佈景
現成尺寸景片(關渡藝術節剩餘佈景成品)組合並加強結構 / 兩人一時段共6hr。
木構窗框及壓克力窗片 (可開)
現成尺寸景片(關渡藝術節剩餘佈景成品)切割,製作木構窗框 / 兩人兩時段共12hr, 景片與窗框組合並安裝壓克力及五金 / 兩人兩時段共12hr,上漆 / 一人兩時段共6hr。
移動小道具
此項目為購買。
6
30
0
14 第六病房鐵製椅子 移動大道具
鐵製椅, 右邊椅腳可被拉開成為 梯子。
黑鐵管測量並切割 / 兩人兩時段共12hr,黑鐵管焊接 / 兩人兩時段共12hr, 打磨拋光安裝五金 / 兩人兩時段共12hr,上漆 / 一人兩時段共6hr。
42
15
第六病房床鋪
移動大道具
4張, 鐵構床架與夾板組合。
黑鐵管測量並切割 / 兩人兩時段共12hr,黑鐵管焊接 / 兩人三時段共18hr, 打磨拋光安裝床板 / 兩人兩時段共12hr,上漆 / 兩人兩時段共12hr。
54
16
客廳一桌兩椅
移動大道具
木製桌椅
上漆 / 兩人一時段共6hr。
6
17
書房一桌兩椅
移動大道具
木製桌椅
上漆 / 兩人一時段共6hr。
6
黑牆前一桌一椅 移動大道具
木製桌椅
上漆 / 兩人一時段共6hr。
6
18
19
搖椅
移動大道具
木製搖椅
上漆 / 兩人一時段共6hr。
6
20
單人床
移動大道具
木製單人床
上漆 / 兩人一時段共6hr。
6
21
吊燈
懸吊升降佈景
造型吊燈
此項目為購買。
0
22
小茶几
23
安全備用工時
移動大道具
木製茶几
其他雜項
上述所有單元工時加總之 10%計
上漆 / 兩人一時段共6hr。
6
64
706
【明天會是好天氣嗎】裝台拆台行程表與人力分配 / Stage set up schedule & stage crews sequence Prepared / 舞台技術設計 Technical Director _ 蘇育慶 Yu-Cing Su / +886 912-109-821 上午時段 09:00 - 12:00
12/15 (六)
12/17 (一)
12/18 (二)
12/19 (三)
12/20 (四)
12/21 (五)
晚上時段 18:00 - 22:00
15:30於戲劇廳工廠門口灑淨 於戲劇廳內完成佈景及更改布幕懸吊 於佈景工廠修補未完成佈景 【游泳池沒水】調燈
12/14 (五)
12/16 (日)
下午時段 13:00 - 17:00
於佈景工廠修補未完成佈景 09:00 - 10:00 中場換景練習
於佈景工廠修補未完成佈景
10:00 後【明天會是好天氣嗎】調燈 於佈景工廠修補未完成佈景 【明天會是好天氣嗎】set cue(投影配合 set cue) 【明天會是好天氣嗎】演員梳化妝 Dress parade、演員試走台 09:00 - 10:00 中場換景練習 於佈景工廠修補未完成佈景 【游泳池沒水】set cue 【游泳池沒水】演員梳化妝 Dress parade、演員試走台 兩戲換場練習
【明天會是好天氣嗎】技術彩排
【游泳池沒水】燈光修cue 14:30 - 17:30 兩戲換場練習 彩排場演出 No.1(不開放觀眾) 【明天會是好天氣嗎】燈光修cue 【游泳池沒水】燈光修cue 【明天會是好天氣嗎】燈光修cue 12:00 - 12:30 兩戲換場練習 Final Check 最後佈景修補
12/25 (二)
人力分配 / Stage crews sequence
備註 / Note
全體舞台組組員 15:00舞台組組員集合 舞台組組員12人 ( TD帶工 ) 舞監組同時於劇場內定馬克 舞台組組員19人 ( 助教帶工 ) 並視舞台情況進行投影測試 全體燈光組組員 與舞台組組員完成中場換景 全體舞台組組員 沙盤推演 全體舞台組組員 全體燈光組組員 A 組舞台組組員 全體燈光組組員 B 組舞台組組員 全體燈光組組員
中場換景練習結束後進行 檢討修正 舞台組組員配合 set cue 練習戲中換景 幫忙搭蓋臨時換衣間 中場換景練習結束後進行 再檢討修正、舞台組組員 配合set cue練習戲中換景
【游泳池沒水】技術彩排
A 組舞台組組員
19:30 - 22:30 彩排場演出 No.2(開放觀眾)
B 組舞台組組員
19:30 - 22:30 首演場
A 組舞台組組員
19:30 - 22:30 最終演出場
B 組舞台組組員
22:30 - 02:00 演出結束後拆台
全體舞台組組員
A 組舞台組組員於上半場 結束前在繪景工廠集合
12/26 (三)
15:00 - 18:00 佈景工廠 拆除佈景、恢復場地、清除垃圾
戲劇系組舞台組組員
預約環保公司載送佈景垃圾
12/27 (四)
15:00 - 18:00 佈景工廠 拆除佈景、恢復場地、清除垃圾
劇設系組舞台組組員
垃圾載運後清理戶外 占放場地地面螺釘垃圾
