POLIDEPORTIVO “SANTA ISABEL”
TRUJILLO - EL PORVENIR
DESCRIPCIÓN GENERAL
4 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
MEJORAMIENTO Y AMPLIACIÓN DEL SERVICIO DEPORTIVO Y RECREATIVO EN EL POLIDEPORTIVO
“SANTA ISABEL” EN DISTRITO DEL PORVENIR.
El terreno objeto del proyecto tiene una forma Poligonal e Irregular, con un área total (Según Copia de Título de Propiedad del predio con código: P14040717, de 4,307.40 m2 y un perímetro 324.40 ml.
Una de la característica común en el sector de El Porvenir es la carencia de servicios deportivos y de recreación en buen estado o bien establecidos, situación que se observa en la localidad del Sector Central Barrio 2 es por esta razón que para mejorar una adecuada y eciente condición deportiva, a solicitud de los pobladores de la localidad del Sector Central Barrio 2 hacia el gobierno local, se realizará el proyecto de mejoramiento del polideportivo “Santa Isabel”.
El proyecto se ejecutará dos canchas de futbol con grass sintético una losa multideportiva y de vóley, área de juegos infantiles, dos ambientes de guardianía, tópico, ocina administrativa, depósito de materiales deportivos y por ultimo módulos de Servicios higiénicos, vestidores y duchas: Hombres, mujeres y discapacitados.
5 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 08
(22/05/2023 - 26/05/2023)
Día 22:
Se realizó el encofrado de la pantalla del muro de contención MC-01. Los encofrados deberán tener la resistencia, la estabilidad, la rigidez y la durabilidad necesarias para soportar todos los esfuerzos que se le impongan y para permitir todas las operaciones incidentales a la colocación y compactación del concreto. PorotroladosepresenciodeslizamientoenlapartedondeseestabahabilitandoelmurodecontenciónMC02provocadoporlacirculacióndeautomóvilesenlapartesuperiordelavía.
Consideraciones y observaciones:
• El proyecto y ejecución de los encofrados deberán permitir que el montaje y el desencofrado se realicen en forma sencilla, sin recurrir a golpes o a sacudidas, ni requerir herramientas o elementos quepuedanperjudicarlasuperficiedelaestructura.
• Las superficies expuestas de concreto deberán tener textura uniforme y estar libres de aletas, salientesuotrasirregularidadesydefectosqueseconsideranimpropiosparaestetipodetrabajo.
• Se optó por señalizar el exterior del cerco provisional de triplay para evitar accidentes por el lado de lavíaexpuestaalaexcavaciónytambiénevitareldeslizamiento.
6 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 08
(22/05/2023 - 26/05/2023)
Día22:

Por otro lado se tarrajeo todos los muros de la zona de servicio en el modulo de vestidores y duchas de mujeres, dejando espacio para la bruña de 1cm, para el cerámico nacional de 30x30 cm que tiene una altura de1.80m yunzócalode0.10mconcerámicode20x30cm.
Consideraciones y observaciones:
• Los encuentros de muros, fueron perfectamente perfilados; excepto las aristas de los derrames que serán tapados por los marcos de las puertas; los encuentros de muros con el cielo raso terminan en ángulorecto.
• Estarán muy bien aplomadas y con el espesor exacto del revoque (tarrajeo). Se emplea cintas que seránespaciadascadametroometroymediopartiendoencadaparámetrolomáscercaposibledela esquina. Luego de terminado el revoque se sacará, rellenando el espacio que ocupaban con una buenamezcla.
• Constantemente se controlará el perfecto plomo de las cintas empleando la plomada de albañil. Reglas bien perfiladas se correrán por las cintas que harán las veces de guías, para lograr una superficieparejaenelrevoquecompletamenteplana.
7 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 08
(22/05/2023 - 26/05/2023)
Día 23:

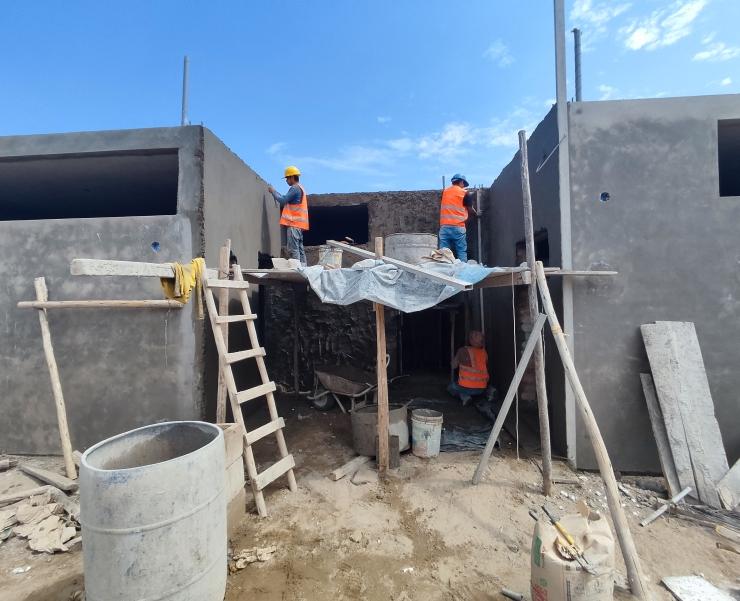

Se realizó el tarrajeo de todos los muros de la zona de servicio en el modulo de vestidores,duchasybañosdehombres,tambiénde losmurosexterioresdelosmódulos.
Se aplica en dos etapas En la primera llamada “pañeteo” se proyecta simplemente el mortero sobre el paramento, ejecutando previamente las cintas o maestras encima de las cuales se corre una regla, luego cuandoelpañeteohaendurecidoseaplicala segunda capa para obtener una superficie plana y acabada. Se dejará la superficie lista paraaplicarlapintura.
Consideraciones y observaciones:
• Elrendimientoparaeltarrajeoenmurosinterioresyexterioresesdem²/día,mientrasque lasvestidurasdederramesehaceporm/día.
• Previamente a la ejecución del pañeteo o tarrajeo, se hizo las instalaciones de las redes, cajas para interruptores, toma corriente, pasos y tableros; las válvulas que deba quedar empotradaenlaalbañilería.
• Durante el proceso constructivo deberá tomarse en cuenta todas las precauciones necesariasparanocausardañoalosrevoquesy/oacabadosterminados.
8 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 08
(22/05/2023 - 26/05/2023)
Día23:
Porotroladosehizoelperfiladoynivelado del terreno para el solado donde se asentaráelmurodecontenciónMC-02.
Esta partida se inicia una vez realizado los trabajos de excavación del material excedente hasta la cota de sub rasante, básicamente comprende los trabajos de nivelación en base a plantillas del terreno, seguido de los trabajos del compactado de la sub rasante, teniendo en cuenta que la compactación debe alcanzar una densidadnomenordel95%deladensidad máximaobtenidaenlaboratorio.
Consideracionesyobservaciones:
• Estetrabajoconsistiráenlapreparaciónyelacondicionamientodelterrenonaturalenestecaso niveldesubrasante,sobrelaquedescansaraelsoladoparaelmurodecontención.
• Se llevará a cabo las operaciones de perfilado, compactado, de tal manera que la sub –rasante terminada quede por debajo de la cota de rasante de acuerdo a los espesores de cada uno de los elementosdelaestructuradelmurodecontención.
• Asimismoseverificólauniformidaddelcontenidodehumedaddelsuelo,atodololargoyancho de la plataforma, efectuándose controles de laboratorio en forma conjunta con los ensayos de compactación.
9 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 08
(22/05/2023 - 26/05/2023)
Día 24:
Se realizó el vaciado de concreto de la pantalla del muro de contención MC-01 y 02.
Se verifica si el mixer llegó con el precinto debidamente colocado, observando el número con lo especificado en el comprobantedeentrega.
Según el control de calidad del concreto, la temperatura que tiene es de 24 c° y cuando esta en ambiente llega a 28 c°. el tipo de adictivo utilizado es tipo F, que es unreductordeaguadealtorango.
El tipo de cemento empleado es MS y su resistencia a la compresión es de f´c 210 kg/cm2.
Consideracionesyobservaciones:
• Se realizo la vibración de inmersión las cuales se introdujo en el concreto a cierta distancia entre 30 a 45 cm de distancia con un tiempo de inmersión de 8 a 15 segundos, se supervisó queelvibradornoseutiliceparaeldesplazamientodelconcreto.
• Luego de finalizar la colocación de concreto se realizará el planchado simple en la superficie,teniendounacabadoáspero.
10 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 08
(22/05/2023 - 26/05/2023)
Día 25:
SerealizólaejecucióndedesencofradodelapantalladelmurodecontenciónMC-01y02.Eldíaanteriorque se hizo el vaciado de concreto, se empleo el vibrador que es habitual que en el muro se vibre desde la parte superior y es difícil de evitar que el vibrador toque el armado, o toque el encofrado. Por tal motivo al desencofrardependerádelcuradoparagarantizarqueelarmadovaatrabajarcorrectamente.
Consideraciones y observaciones:
• Apenasseretiróelencofrado,seprocedeelcurado,porlomenosdurante7días.
• Se retiró el encofrado sin producir sacudidas ni choques en la estructura. Se recomendó el empleode patasdecabraparaestaacción.
• La operación de desencofrado se hizo gradualmente, quedando totalmente prohibido golpear, forzarocausartrepitación.
• Se finalizó el tarrajeo de todos los muros exteriores de la zona de servicio, extendiendo el morteroigualándoloconlaregla,entrelascintasdemezclapreviamentecolocadasyantesdesu endurecimiento; después de reposar 30 minutos, se hizo el enlucido, pasando de nuevo y cuidadosamentelapaletademadera.
11 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 08
(22/05/2023 - 26/05/2023)
Día 26:
Se realizó la excavación para el muro de contención de la entrada secundaria del proyecto.
Se realizó de manera manual, teniendo una profundidad de 1.70m para la excavación de la zanja, tanto para cimientos comoparazapatas.
El fondo de la excavación deberá quedar limpio y parejo, todo material procedente de la excavación que no fue adecuado o que no se empleó para los rellenos fue eliminadodelaobra.
También se supervisó la culminación del tarrajeo de los muro exteriores de los módulosdeservicios.
Consideraciones y observaciones:
• En forma general los cimientos deben efectuarse sobre terreno firme (terreno natural).Si por error se excavara en exceso no le será permitido rellenar la excavación con material suelto, sino con relleno propiocompactadoentodoelespacioexcedente.
• La superficie del tarrajeo fue horizontal y uniforme.Antes de colocar la capa la precedente deberá ser aprobada por la supervisión, siendo su superficie escarificada y humedecida superficialmente para aumentarlaadherenciadelacapasiguiente.
12 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
Día 26:
SEMANA 08
(22/05/2023 - 26/05/2023)
Se realizó el desencofrado y encofrado de la pantalla del muro de contención MC-01 y 02, los medios positivos de ajustes de parantes inclinados a puntales fueron previstos y todo asentamiento fue eliminado durante la operación de colocación de concreto. Los encofrados fueron arriostrados contra las deflexiones laterales.Seproveoaberturastemporalesenlasbasesdeloencofradosparafacilitarlalimpiezaeinspección antesdequeelconcretoseavaciado.
Consideraciones y observaciones:
• El encofrado lleva puntales y toma puntas convenientemente distanciados para soportar el vaciadodeconcreto.
• Se preveo las aberturas temporales en las bases de los encofrados, para facilitar la limpieza e inspecciónantesdequeelconcretoseavaciado.
• El tamaño y distanciamiento o espaciado de los pies derechos y largueros fue determinado por la naturaleza del trabajo y la altura del concreto a vaciar quedando a criterio del ingeniero supervisordichostamañosyespaciamiento.
13 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
