Informe Practicas Profesionales II Semana 7

Page 1

PPPT II

PRÁCTICA PREPROFESIONAL TERMINAL II

AUTOR:

RONALDO JHONY PICHEN GALLO

DOCENTE: ARQ. JUAN CARLOS CÉSPEDES BRACAMONTE

E S C U E L A D E A R Q U I T E C T U R A F A C U L T A D D E I N G E N I E R Í A Y A R Q U I T E C T U R A

DATOS GENERALES

Razón social: SOLTELEC INGENIEROS E.I.R.L.

RUC: 20559962962

Tipo de empresa: Ejecutor de Obras

Condición:Activa

Área de desarrollo de actividades: Área de proyectos y obras

INTRODUCCIÓN

El desarrollo de este informe, que hago de conocimiento, con el propósito de vincular los conocimientos adquiridos en los años de estudio en una experiencia curricular de inserción en el mundo laboral vinculada a los conocimientos teórico-prácticos en parte en la elaboración de expedientes técnicos y ejecución de obras con su respectivo análisis acorde a Reglamento Nacional de Edificaciones; a fin de concluir con el grado académico de bachiller terminando el curso de Práctica Preprofesional Terminal II

2 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

ACTIVIDADES REALIZADAS

Durante el período de prácticas preprofesionales en la empresa se realizaron diversas actividades para la realización de los eventos, dichas labores son las siguientes:

• Asistente del jefe de proyectos para la elaboración de expedientes técnico: Apoyo técnico en la elaboración y diseño de los planos arquitectónicos, así como también realizar los metrados, costos y presupuestos del proyecto.

• Asistente del ingeniero de seguridad, salud ocupacional y medio ambiente (SOOMA): Soporte técnico en realizar las inducciones a los trabajadores, identicar peligros y riesgos dentro de la obra, coordinar la instalación de señalética según las necesidades que se requiera y ejecutar las inspecciones de EPP.

EL PORVENIR 3 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
POLIDEPORTIVO SANTA ISABEL

POLIDEPORTIVO “SANTA ISABEL”

TRUJILLO - EL PORVENIR

DESCRIPCIÓN GENERAL

4 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

MEJORAMIENTO Y AMPLIACIÓN DEL SERVICIO DEPORTIVO Y RECREATIVO EN EL POLIDEPORTIVO

“SANTA ISABEL” EN DISTRITO DEL PORVENIR.

El terreno objeto del proyecto tiene una forma Poligonal e Irregular, con un área total (Según Copia de Título de Propiedad del predio con código: P14040717, de 4,307.40 m2 y un perímetro 324.40 ml.

Una de la característica común en el sector de El Porvenir es la carencia de servicios deportivos y de recreación en buen estado o bien establecidos, situación que se observa en la localidad del Sector Central Barrio 2 es por esta razón que para mejorar una adecuada y eciente condición deportiva, a solicitud de los pobladores de la localidad del Sector Central Barrio 2 hacia el gobierno local, se realizará el proyecto de mejoramiento del polideportivo “Santa Isabel”.

El proyecto se ejecutará dos canchas de futbol con grass sintético una losa multideportiva y de vóley, área de juegos infantiles, dos ambientes de guardianía, tópico, ocina administrativa, depósito de materiales deportivos y por ultimo módulos de Servicios higiénicos, vestidores y duchas: Hombres, mujeres y discapacitados.

5 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

SEMANA 07

(15/05/2023 - 19/05/2023)

Día 15:

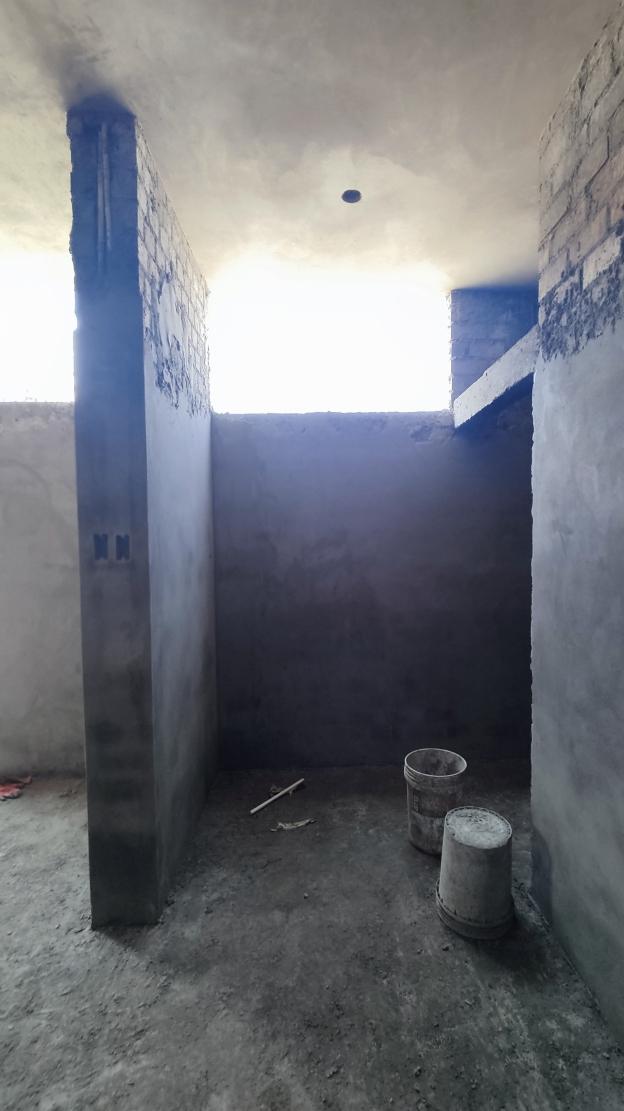

Se realizó la ejecución de tarrajeo en la superficie de todos los muros de la zona de servicio en el modulo de vestidores y duchas de mujeres, se sometió continuamente un curado de agua rociada, un mínimo de 2 días y no se recomendó la práctica de poner sobre esta capa, mortero sin que transcurra el periodo de curación, seguidoporelintervalodesecado.

Consideraciones y observaciones:

• La calidad de la arena no debe ser arcillosa, será lavada, limpia y bien graduada, libre de materias orgánicasysalitrosas.

• Seextendióelmorteroigualándoloconlaregla,entrelascintasdemezclapreviamentecolocadasy antes de su endurecimiento; después de reposar 30 minutos, se hizo el enlucido, pasando de nuevo ycuidadosamentelapaletademaderaoenotroscasoslaplanademetal.

• Se rascó, limpió y humedeció muy bien previamente las superficies donde se aplicó inmediatamenteelmortero.Elespesordeltarrajeoseráde1.50cm.

6 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

(15/05/2023 - 19/05/2023)

Día15:

Por otro lado se culmino el desencofrado del dintel quedando de tal manera que se adhiere e integren monolíticamente al resto de la estructura, también se fue asentando el ladrillo King Kong de arcilla de huecosencimadealgunosdintelesformandoelmurodemampostería.

Consideraciones y observaciones:

• Lafunciónprincipaldeldintelestomarcargasqueprovienendelaparedsuperiorytransferirsucarga alasparedeslaterales.Lavigadeldintelterminaenlapareddemamposteríaparatransportarelpeso quellevanalasparedesysuanchoeselmismoqueelanchodelapared.

• Se empapó los ladrillos de agua, al pie del sitio donde se va a levantar la obra de albañilería y antes de su asentado. El mortero utilizado tiene la función de enlazar las unidades de albañilería de manera que absorben sus irregularidades, a su vez consolidar las unidades de albañilería para formar un elementorígidoynounconjuntodepiezassueltas.

• Los ladrillos son del tipo IV, King-Kong de 18 huecos. Los ladrillos pandereta no son unidades de albañileríaestructural,seusosoloentabiqueríanoestructural.

SEMANA 07
7 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

SEMANA 07

(15/05/2023 - 19/05/2023)

Día 16:

Se realizó el vaciado de concreto de la pantalladelmurodecontenciónMC-04y05, así como la zapata del muro de contención MC-01.

Se verifica si el mixer llegó con el precinto debidamente colocado, observando el número con lo especificado en el comprobantedeentrega.

En el vaciado de concreto se produjo una rupturadelabasedelencofradodelMC-04y 05, filtrando el concreto por los laterales del encofrado.

Consideraciones y observaciones:

• El factor que provoco la falla se debe a la deficiencia o inexistencia de sistema de arriostramiento horizontal de la base del encofrado, ya que esta parte recibe la mayor carga al momento de vaciar y asentarse el concreto, por lo que hubo un pequeño deslizamiento de la superficie de encofrado por falta de enclavamiento en macizado de pilares

• Por lo tanto se paralizo el vaciado en esta zona y se paso a la zapata del MC-01, como medidaaladisposiciónalproblemaserealizoelarriostramientoadecuadodelencofrado, enclavando idóneamente la red, los puntales, los ganchos de amarre, cuerdas perimetralesdelassuperficiesybasedelencofrado

8 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

SEMANA 07

(15/05/2023 - 19/05/2023)

Día16:

La capacidad de bombeo de la bomba de concreto tenía una capacidad efectiva de 15 m³/hora.

El beneficio que trae la bomba de concreto es que permite un vaciado constante y uniforme que admiten controlar los espesoresdecapadeconcretofresco.

La manga del extremo de la bomba de concreto se introduzco hasta el interior del encofrado controlando que la caída del concreto sea menor a 1.50 m e ir subiendo conformesevaasentandoelconcreto.

Se verifica la uniformidad del concreto, cualquier protuberancia será corregida estandoelconcretofresco.

Consideracionesyobservaciones:

• Se realizo la vibración de inmersión las cuales se introdujo en el concreto a cierta distanciaentre30a45cmdedistanciaconuntiempodeinmersiónde8a15segundos,se supervisóqueelvibradornoseutiliceparaeldesplazamientodelconcreto.

• Luego de finalizar la colocación de concreto se realizará el planchado simple en la superficie,teniendounacabadoáspero.

• Una vez desencofrado la estructura se procederá a la inspección para verificar la uniformidaddelvaciado,alineamientoydescartedeposiblescangrejeras.

9 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

SEMANA 07

(15/05/2023 - 19/05/2023)

Día 17:

Se realizó la demolición del muro de contención existente efectuando medidas de seguridad para evitar daños en las edificaciones aledañas y accidentes a personas que transitan por el lugar donde setrabaja.

No se dejaron partes inestables que puedan desprenderse por acción del vientoovibraciones.

Se apuntaló debidamente los muros y la medición se hizo en metros cúbicos (m³) por ser una demolición de elementos estructurales de concreto considerando únicamenteelvolumennetoejecutado.

Consideraciones y observaciones:

• Seretirolosescombrosproductodelademoliciónmediantevolquete.

• No se sometió los muros a una presión peligrosa por acumulación excesiva de escombros contraellos.

• La demolición del muro se hizo de arriba hacia abajo y por hiladas completas. El muro se divideendos,cadapartesedemueledesdeelcentrohacialoslados.

10 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

Día 17:

SEMANA 07

(15/05/2023 - 19/05/2023)

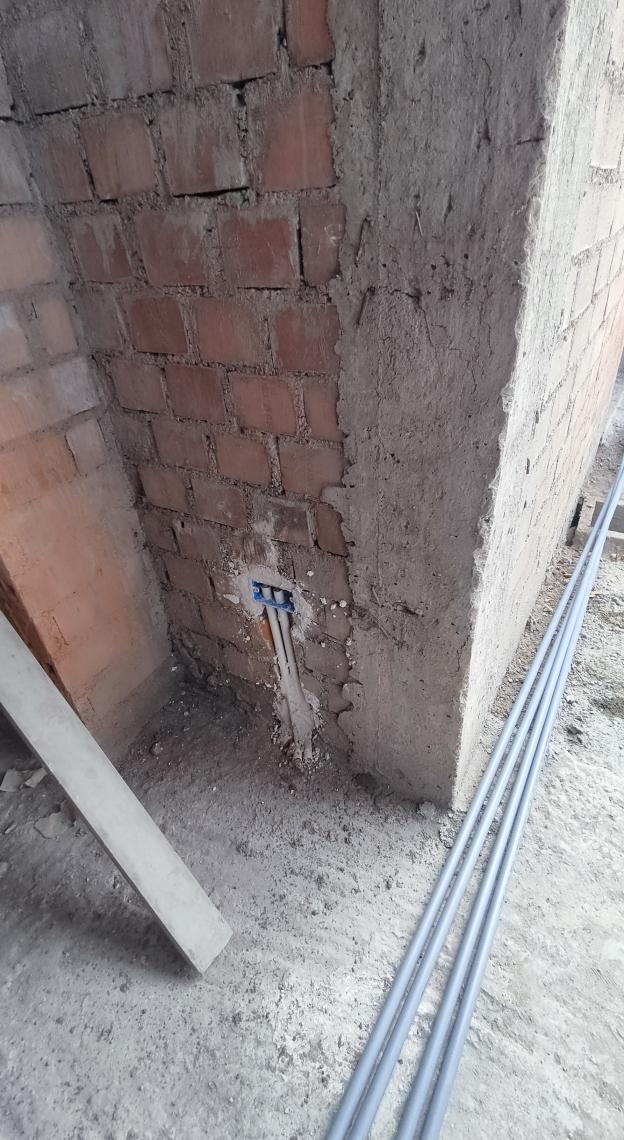

TambiénserealizólainstalacióndelastuberíasPVC-SAPdelasinstalacioneseléctricasdelosconductoresy cables de energía; correspondiente a los alimentadores, circuitos derivados y circuitos de señal débil. Las tuberías son de cloruro de polivinilo PVC, del tipo pesado (SAP), resistentes a la humedad, retardantes a llama, resistentes al impacto, al aplastamiento y a las deformaciones producidas por el calor en las condicionesnormalesdeservicioademásdeberánserresistentesalasbajastemperaturas.

Consideraciones y observaciones:

• Para empalmar tubos entre sí, se empleó uniones a presión. Las tuberías se unirán a las cajas mediante conectores adecuados. Para fijar las uniones o conexiones se usó pegamento especialdePVC.

• Los electroductos estaban enteramente libres de contacto con tuberías de otras instalaciones, siendo la distancia mínima de 0,15 m con las de agua. La tubería una vez instalada se protegió contaponesqueimpidanelingresodematerialesquellevenasuobstrucción.

• La tubería será revisada mediante sondeo con cinta de acero antes de iniciar el proceso de acabado final de pisos o estucado de muros, de tal manera que se garantice el libre tendido de losconductores,dejandoguíasenalambredeacero.

11 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

SEMANA 07

(15/05/2023 - 19/05/2023)

Día 18:

Se realizó el relleno con material propio para la parte posterior del muro de contención.

Se definió los niveles a alcanzar El material de relleno estará constituido por material propio seleccionado, libre de basuras, materias orgánicas susceptibles de descomposición, desmonte y otros similares.

El relleno se ejecutó por capas, debiendo regarse y compactarse con el compactador vibratorio tipo plancha 4HP en forma óptima, hasta que alcance su máxima densidad,corroboradamedianteensayos dedensidadnaturalinsitu.

Consideraciones y observaciones:

• Su aplicación se hará en capas sucesivas colocadas en el ancho total de la sección. Antes de ser compactado,elmaterialfueextendidoencapashorizontalescuyoespesornodebesobrepasarlos10cmy fueregadoconaguaparaalcanzarelgradodehumedad.

• La superficie de la capa fue horizontal y uniforme. Antes de colocar la capa la precedente deberá ser aprobada por la supervisión, siendo su superficie escarificada y humedecida superficialmente para aumentarlaadherenciadelacapasiguiente.

12 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

Día 18:

SEMANA 07

(15/05/2023 - 19/05/2023)

SerealizólaejecucióndedesencofradodelazapatadelMC-01ylaspantallasdelmurodecontenciónMC-02. El día anterior que se hizo el vaciado de concreto, se empleo el vibrador que es habitual que en el muro se vibredesdelapartesuperioryesdifícildeevitarqueelvibradortoqueelarmado,otoqueelencofrado.Portal motivoaldesencofrardependerádelcuradoparagarantizarqueelarmadovaatrabajarcorrectamente.

Consideraciones y observaciones:

• Apenasseretiróelencofrado,seprocedeelcurado,porlomenosdurante7días.

• Lasupervisióninspeccionólasuperficie,verificandoquenosehayanproducidocangrejeras.

• Se retiró el encofrado sin producir sacudidas ni choques en la estructura. Se recomendó el empleode patasdecabraparaestaacción.

• La operación de desencofrado se hizo gradualmente, quedando totalmente prohibido golpear,forzarocausartrepitación.

13 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

SEMANA 07

(15/05/2023 - 19/05/2023)

Día 19:

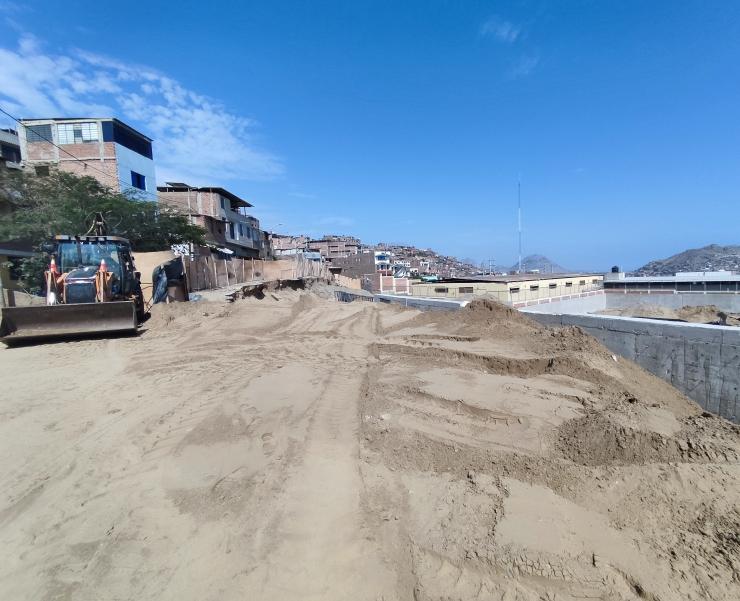

Se realizó el corte de terreno a nivel de sub rasante con excavadora para habilitar el muro de contención MC-02 y el área de lascanchassintéticas.

Consiste en el corte y extracción con excavadora, en todo el ancho que corresponde a las explanaciones proyectadas del muro de contención. Incluye el volumen de elementos sueltos o dispersos que haber o que fuera necesario recoger dentrodeloslímitesdelterreno,segúnlas necesidadesdeltrabajo. Los trabajos de reparación que hubiera necesidad de efectuar se realizarán en el lapsomásbreveposible.

Consideraciones y observaciones:

• Se hizo con maquinaria para reducir tiempos de ejecución y se efectuará hasta la profundidad indicada en los planos. Los fondos de las excavaciones fue limpiado y emparejado retirando todo material sueltoodederrumbe.

• El material excedente fue eliminado empleando volquetes; en las áreas previamente designadas como botaderos y que hayan sido aprobados por el Supervisor. Según análisis de precios unitarios la excavadoracobraporhora/maquinaS/.215yelvolqueteS/.200.

14 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

Día 19:

SEMANA 07

(15/05/2023 - 19/05/2023)

Se realizó el encofrado la pantalla del muro de contención MC-01, a su vez se hizo la ejecución de tarrajeo en la superficie de todos los muros de la zona de servicio en el modulo de vestidores y duchas de hombres, se sometió continuamente un curado de agua rociada, un mínimo de 2 días y no se recomendó la práctica de ponersobreestacapa,morterosinquetranscurraelperiododecuración,seguidoporelintervalodesecado.

Consideraciones y observaciones:

• El encofrado lleva puntales y toma puntas convenientemente distanciados para soportar el vaciadodeconcreto.

• Se extendió el mortero igualándolo con la regla, entre las cintas de mezcla previamente colocadas y antes de su endurecimiento; después de reposar 30 minutos, se hizo el enlucido, pasandodenuevoycuidadosamentelapaletademaderaoenotroscasoslaplanademetal.

• Se rascó, limpió y humedeció muy bien previamente las superficies donde se aplicó inmediatamenteelmortero.Elespesordeltarrajeoseráde1.50cm.

15 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

GALERÍA DE IMÁGENES

16 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

VISTAS

17 PPPT PRÁCTICAPREPROFESIONALTERMINALII II

PRÁCTICA PREPROFESIONAL TERMINAL II

E S C U E L A D E A R Q U I T E C T U R A F A C U L T A D D E I N G E N I E R Í A Y A R Q U I T E C T U R A
PPPT II

Turn static files into dynamic content formats.

Create a flipbook
Issuu converts static files into: digital portfolios, online yearbooks, online catalogs, digital photo albums and more. Sign up and create your flipbook.
Informe Practicas Profesionales II Semana 7 by Ronaldo Pichen - Issuu
