POLIDEPORTIVO “SANTA ISABEL”
TRUJILLO - EL PORVENIR
DESCRIPCIÓN GENERAL
4 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
MEJORAMIENTO Y AMPLIACIÓN DEL SERVICIO DEPORTIVO Y RECREATIVO EN EL POLIDEPORTIVO
“SANTA ISABEL” EN DISTRITO DEL PORVENIR.
El terreno objeto del proyecto tiene una forma Poligonal e Irregular, con un área total (Según Copia de Título de Propiedad del predio con código: P14040717, de 4,307.40 m2 y un perímetro 324.40 ml.
Una de la característica común en el sector de El Porvenir es la carencia de servicios deportivos y de recreación en buen estado o bien establecidos, situación que se observa en la localidad del Sector Central Barrio 2 es por esta razón que para mejorar una adecuada y eciente condición deportiva, a solicitud de los pobladores de la localidad del Sector Central Barrio 2 hacia el gobierno local, se realizará el proyecto de mejoramiento del polideportivo “Santa Isabel”.
El proyecto se ejecutará dos canchas de futbol con grass sintético una losa multideportiva y de vóley, área de juegos infantiles, dos ambientes de guardianía, tópico, ocina administrativa, depósito de materiales deportivos y por ultimo módulos de Servicios higiénicos, vestidores y duchas: Hombres, mujeres y discapacitados.
5 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 09
(29/05/2023 - 31/05/2023)
Día 29:

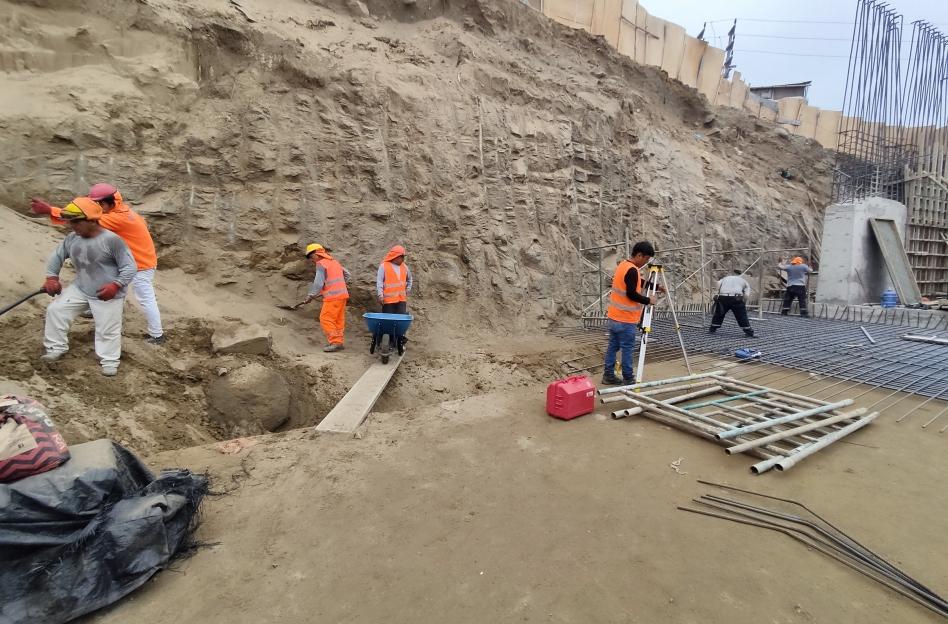

Serealizó elperfiladoyniveladodelterrenoparaelsoladodondeseasentaráelmurodecontenciónMC-02. Estapartidaseiniciaunavezrealizadolostrabajosdeexcavacióndelmaterialexcedentehastalacotadesub rasante, básicamente comprende los trabajos de nivelación en base a plantillas del terreno, seguido de los trabajos del compactado de la sub rasante, debido a los constantes deslizamientos se tuvo que volver a perfilar, asuvezseterminodeexcavartodoel“paño”delmurodecontención.
Consideracionesyobservaciones:
• Estetrabajoconsistiráenlapreparaciónyelacondicionamientodelterrenonaturalenestecaso niveldesubrasante,sobrelaquedescansaraelsoladoparaelmurodecontención.
• Se llevará a cabo las operaciones de perfilado, compactado, de tal manera que la sub –rasante terminada quede por debajo de la cota de rasante de acuerdo a los espesores de cada uno de los elementosdelaestructuradelmurodecontención.
• Asimismo se verificó la uniformidad del suelo, tomando la nivelación con el equipo topográfico, verificandoquesellegoalacotapuestoenlosplanosdedetallesestructurales.
6 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
(29/05/2023 - 31/05/2023)
Día29:
Luego se ejecuto el solado de concreto, que es una capa de concreto simple de 4” que se vaciará en la zona de zapatas; se hará de concreto C:H 1:12 con cemento tipo MS, y tendrá la finalidad de facilitar el proceso constructivoygarantizarqueelconcretodelazapatanosecontamineduranteelvaciado.
Consideraciones y observaciones:
• Debido a los cantantes deslizamientos provocado por el transito de vehículos en la vía superior, optó por cerrar la vía con una tranquera previa coordinación con los pobladores de la zona para incomodar elaccesoasusviviendas.
• La proporción de la mezcla tiene suficiente fluidez en la mezcla, de manera que no se produzca segregaciónalmomentodelacolocacióndelconcreto.
• La fabricación del solado, se cumplió con los requisitos cumplidos con el concreto simple, mezcla de 1:12(cemento–hormigón).Estapartidaestámedidoenmetrocuadradomultiplicandoellargoporel anchodelasáreasdondeserealizaráelvaciadodeconcretoenlossolados.
SEMANA 09
7 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 09
(29/05/2023 - 31/05/2023)
Día 30:
Se realizó la habilitación y colocación del acero para la zapata y dentellón del muro de contención MC-02. Al iniciar se distribuye el acero haciendo el escantillón que es el patrón que sirve para trazar las líneas y fijar las dimensiones según las cuales se colocará el acero. Luego se comienza con la armadura de zapata, usando amarre cruzado para evitarproblemasdedesplazamiento. A su vez se fue perfilando la parte final del paño del muro de contención para finalizar el solado y también el corte de terreno del campodeportivosintético.
Consideraciones y observaciones:
• Las barras de acero se cortaron y doblaron con cizallas y tubos, de acuerdo a las dimensiones y formas indicadas en los planos, la armadura principal se reforzaron con zunchos en la parte lateral del armado, este elemento funciona como arriostramiento y fijación,sediferenciaconlosestribosquesoncuadradosorectangulares,mientrasquelos zunchossonespiralesconformacilíndrica.
• El zuncho está hecho con barras corrugadas con un diámetro de ½” que amarra a los aceros de 1". Este tipo de refuerzo se emplea para confinar el núcleo del concreto y darle mayor resistencia al muro de contención. Este evita la formación de cangrejeras, hacen más fácil el paso del concreto en el proceso de vaciado y permite confinar, en mayor grado,elnúcleodelconcreto,mejorandosuresistencia.
8 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 09
(29/05/2023
- 31/05/2023)
Día30:
Al finalizar se realizó el vaciado de solado de concreto donde se asentará el muro de contenciónMC-02.
Es un elemento no estructural que consiste en colocar una capa de concreto simple (que no lleva refuerzo) en el fondo de las excavacionesdezapatas.
Los solados son necesarios para no tener contacto con la tierra alrededor de la zanja Con el solado se puede trabajar sobre él, incluso hacer el encofrado sobre el solado sin necesidad de seguir pisando sobre la tierra. También se fue colocando el acero para la pantalla del muro de contencióndemaneravertical.
Consideracionesyobservaciones:
• El solado es un concreto simple clasificado dentro de las partidas de obra de concreto simple. La dosificación del solado, al ser un concreto simple no necesita un buen diseño. Su resistencia es de 80 kg por cm2 y su dosificación es de 1 bolsa de cemento por 12 buggies de hormigón (para soladosde4"deespesor).
• El procedimiento constructivo del concreto simple para el solado es colocar el agua en el trompo. No se echa primero el hormigón para que los materiales no se separen. Tampoco se echa primero el cemento para evitar el riesgo de que el trompo esté húmedo y ocasione que el cementoseendurezca.Luegodeltromposeechanlosagregadosyalfinalelcemento.
9 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 09
(29/05/2023 - 31/05/2023)
Día 31:
Se realizó el corte en terreno natural para el campo deportivo sintético, con el fin de eliminar todo material orgánico que pueda encontrarse hasta el nivel del terreno, sobre el cual se deberá realizar la colocación del drenaje pluvial del grass sintético.
Este trabajo se realizo mediante el empleo de una retroexcavadora, el cual realizará el corte de todo el terreno natural donde se proyecta el trazado dejadoporeltopógrafo.
Antes de realizar el corte, deberán ser fijados los niveles y probados por el supervisordeobra.
Consideracionesyobservaciones:
• Durante la ejecución de los trabajos, el supervisor de obra efectuo los siguientes controles principales: Comprobar el estado y funcionamiento del equipo utilizado, verificar la eficiencia y seguridad de los procedimientos adoptados, verificar el alineamiento, perfil y sección de las áreas de corte de terreno, medirlosvolúmenesdetrabajoejecutadosenacuerdoalosplanos.
• La unidad de medida de la partida es en metro cubico (m3). Esta partida será medida en metro cúbico multiplicandoeláreaacortarporlaalturapromediodecorte.
10 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 09
(29/05/2023 - 31/05/2023)
Día 31:
También se realizó el vaciado del solado de concreto para el muro de contención en la entrada secundaria del polideportivo. Se superviso el vaciado del concreto y la reparación del mismo, verificando el hormigón que se usó para el concreto cumpla con las especificaciones correspondientes , el equipo utilizado para la ejecucióndelvaciadoesunamezcladoradeconcreto11P3.
Consideraciones y observaciones:
• Para tener un buen resultado en el solado se uso reglas de control para lograr una buena nivelación de solado,setuvocuidadoconelcuradoparaevitarlaformacióndegrietasysedejalimpioluegodevaciar paratenerunamejoradhesiónentreelsoladoyelvaciadonuevo.
• Es relevante tener en cuenta que al utilizar agua en los solados, es fundamental conseguir una uniformidadenlatexturadelconcreto,evitandotantoelexcesodeliquidezcomolasequedadexcesiva.
• La verificación del hormigón es cumpliendo la granulometría que esta comprendida entre lo que pasa por la malla 100 como mínimo y de 2” como máximo, debiendo estar libres de cantidades perjudiciales depolvo,partículasblandasoescamosas,ácidosmateriasorgánicasyotrassustanciasperjudiciales.
11 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 09
(01/06/2023 - 02/06/2023)
Día 01:
Se realizó la colocación del acero corrugado Fy= 4200 kg/cm2 para la zapata y dentellóndelmurodecontenciónMC-02. Se verificó la cota de nivel indicado por el topógrafo después del movimiento de tierra en el campo deportivo. Luego se procedió a la excavación manual de zanja para canal de evacuación pluvial del campo deportivo. El ancho será 0.45m y la profundidad de excavación de la zanja será de 0.50m. El fondo de las excavaciones fue convenientemente compactada, libre de materiales sueltos que haya podido quedar por efecto de derrumbes deberá efectuarse un refine de los fondos decimentaciónparaestardeacuerdoalos alineamientosynivelesproyectados.
Consideracionesyobservaciones:
• El material extraído de la excavación se utilizo para el relleno, previa autorización del supervisor y en concordanciaconelpresupuestodeobrayespecificacionestécnicas.
• El afirmado tiene un espesor de 4" y una pendiente de 1%, se empleará tubo de PCV cribado de 6" de diámetro con perforaciones de 1/2" de diámetro, la tubería sera puesto en una cama de apoyo y rellenadocongravadecantorodadode2"a4"
12 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
SEMANA 09
(01/06/2023 - 02/06/2023)
Día02:
Se realizó la colocación del acero corrugado Fy= 4200 kg/cm2 para la pantalla del muro decontenciónMC-02.
A su vez se realizó el relleno con material propio para las rampas y graderías del muro decontención.
Se definió los niveles a alcanzar. El material de relleno estará constituido por material propio seleccionado, libre de basuras, materias orgánicas susceptibles de descomposición,desmonteyotrossimilares.
Consideraciones y observaciones:
• Su aplicación se hará en capas sucesivas colocadas en el ancho total de la sección. Antes de ser compactado, el material fue extendido en capas horizontales manualmente cuyo espesor no debesobrepasarlos10cmyfueregadoconaguaparaalcanzarelgradodehumedad.
• La superficie de la capa fue horizontal y uniforme. Antes de colocar la capa la precedente deberá ser aprobada por la supervisión, siendo su superficie escarificada y humedecida superficialmenteparaaumentarlaadherenciadelacapasiguiente.
13 PPPT PRÁCTICAPREPROFESIONALTERMINALII II
