CARCEREPAVIA
Tipologia: padiglione detentivo
Anno: 2013
Capacità: 300 detenuti
Impresa: ICG Srl di Salerno
Tipologia: padiglione detentivo
Anno: 2013
Capacità: 200 detenuti
Impresa: DEVI Impianti Srl di Busto Arsizio

Tutte le celle, in entrambi i padiglioni, sonostate progettate per ospitare tre detenuti.

Gli appaltioriginariper la costruzionedei nuovipadiglioni delle carceri di Voghera e Paviaprevedevano:
• strutture in c.a. realizzate in opera;
• pannellidi tamponamento alleggeritisp. 20 U ~= 1,00 W/m²K con finiturain graniglia;
• partiture interne in blocchidi cemento;
• termine di consegna 700 giornidallaconsegna dei lavori.

Allaricerca di una soluzionein grado di velocizzarela realizzazionedei padiglionimigliorandoneal contempo la qualità costruttiva, le imprese aggiudicatariehanno individuatonel sistema costruttivo PREM la soluzioneintegrata per l'intervento,comprendente:
• pilastriprefabbricatiinc.a.pluripiano3+3 a nodo umido 60x30 e 60x40;

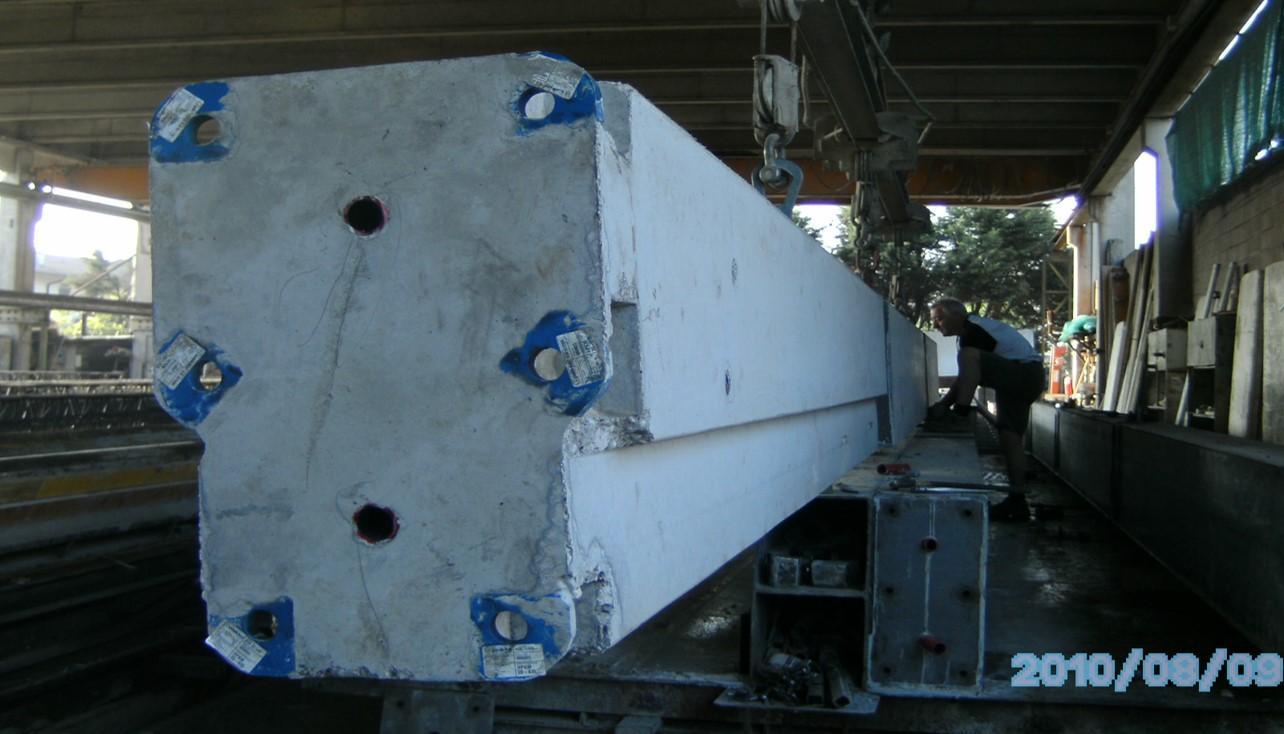

• traviPREMSDin spessore con fondelloin acciaio40x27 e 60x27;solaio alveolaresp. 22+5;

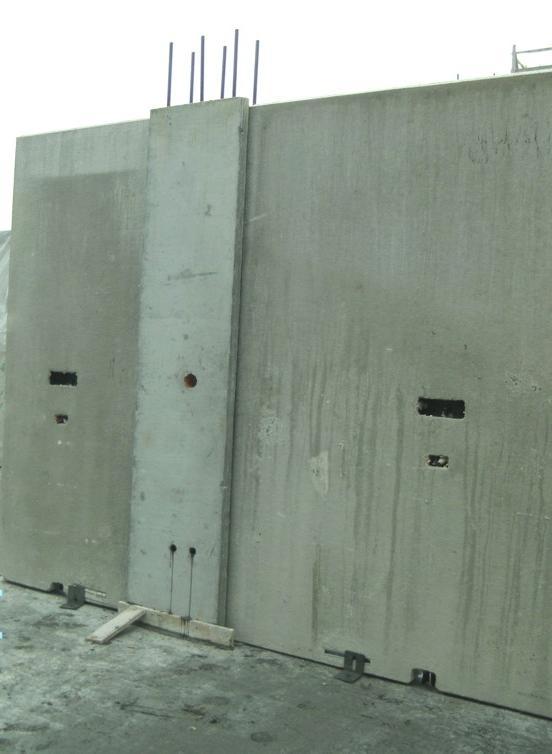

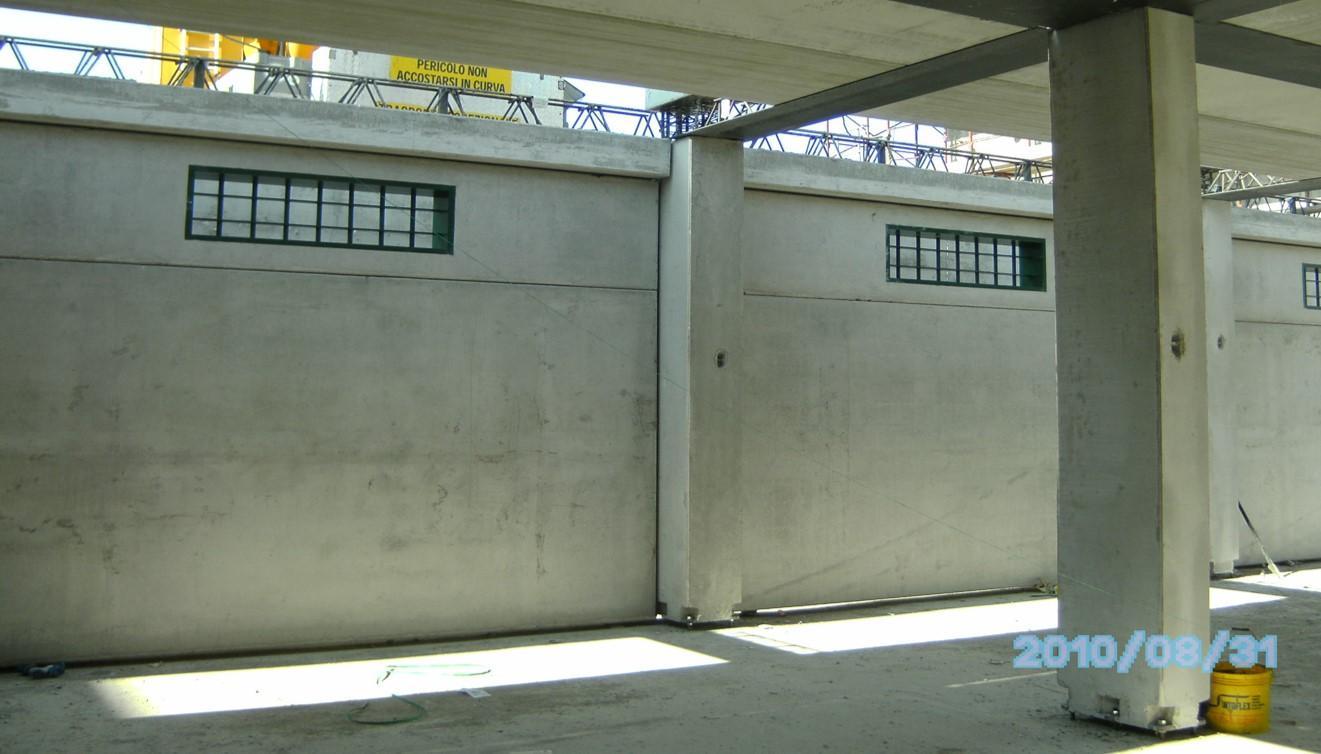

• pannelliditamponamentosp. 30 cm a tagliotermico (TT) U ≤ 0,30 W/m²K con finiturain granigliadi marmo, completidi grate e serramenti;

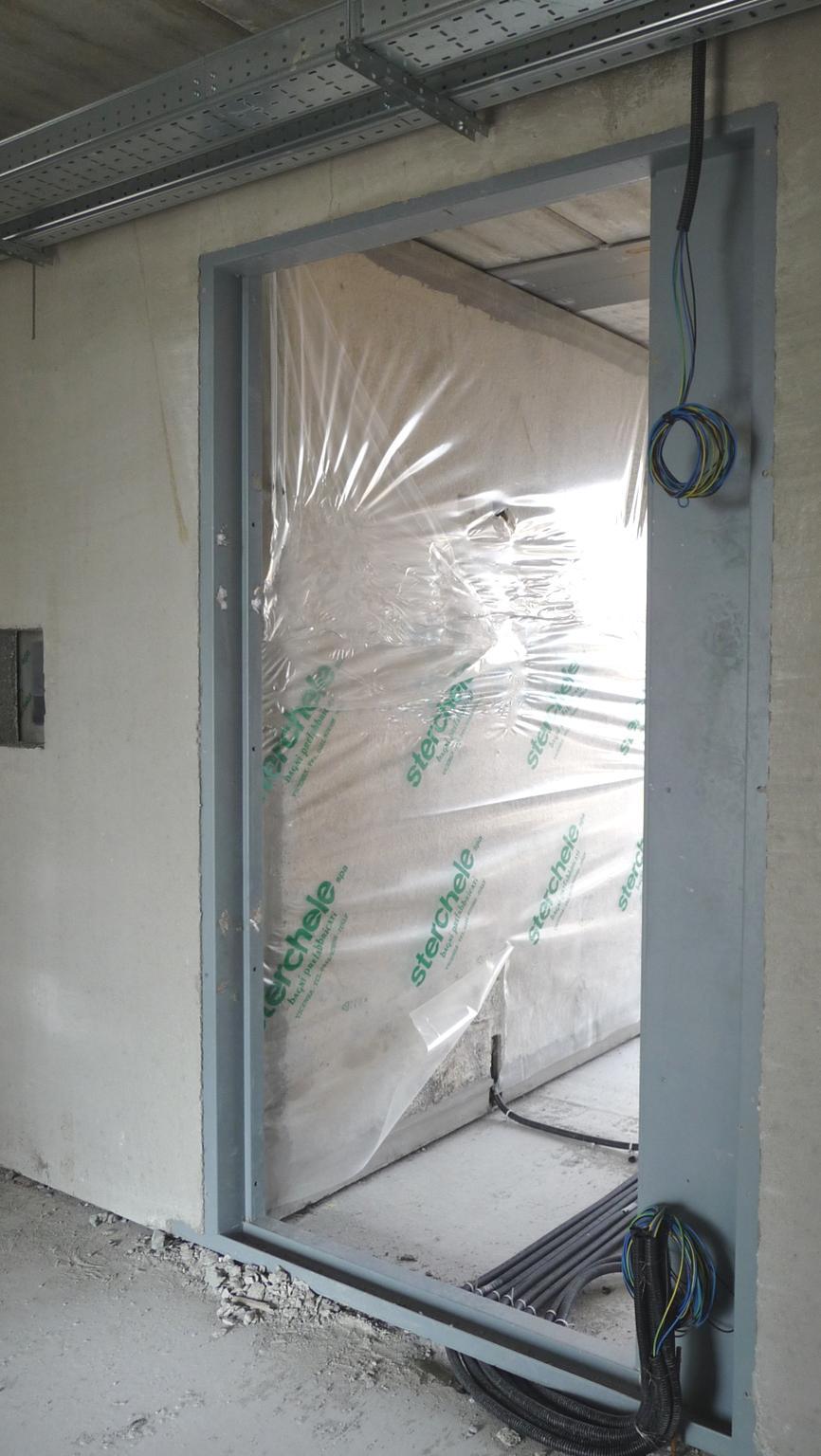

• paretidivisorieinternealleggeritesp. 16 cm comprensive di predisposizioniper impiantie serramenti;

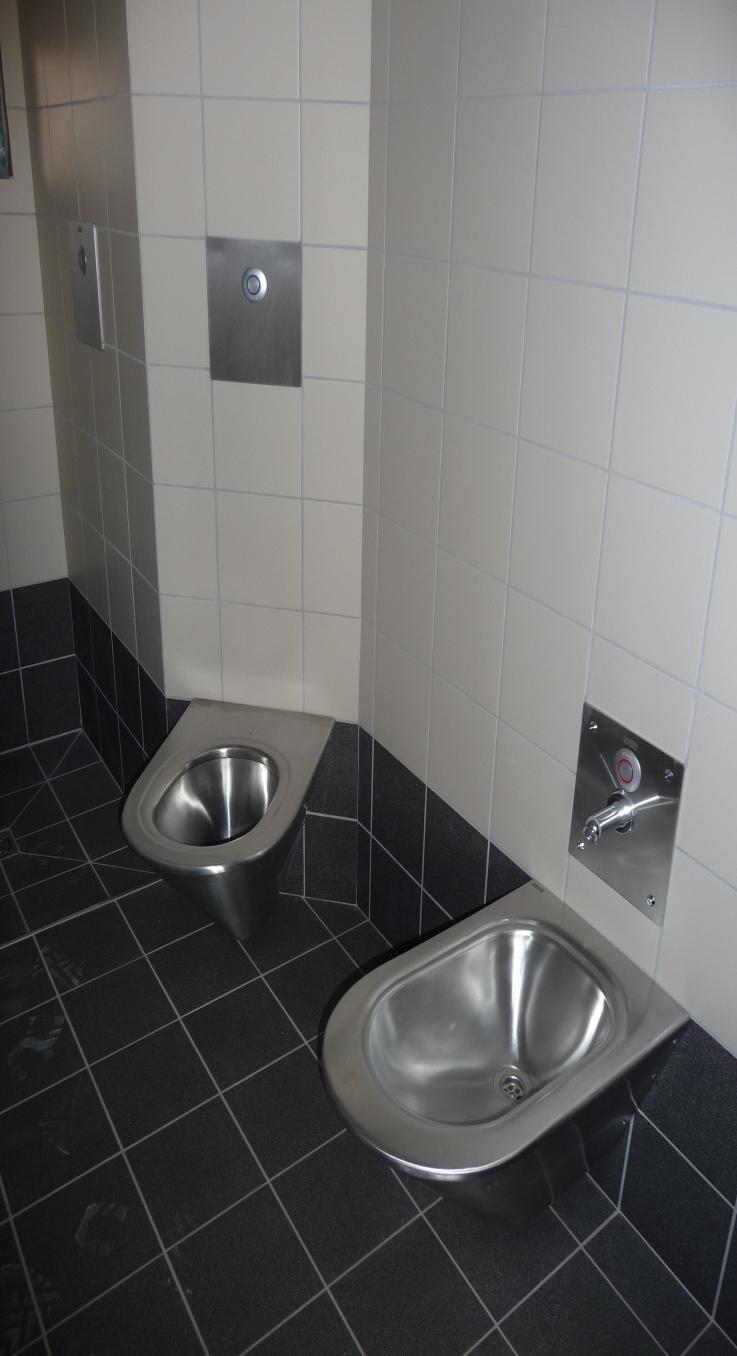

• cellulebagnoprefabbricatein calcestruzzo alleggeritocomplete di gestione software dell’erogazione edellatemperatura dell’acqua sanitaria.

La soluzione finale integra:
- n° 146 pilastri tripiano;
- ml 3880 di travi Prem SD;
- mq 5980 di solaio alveolare;
- mq 3200 di pannelli a TT;
- mq 2600 di pareti interne;
- n° 100 cellule bagno.

PAVIA

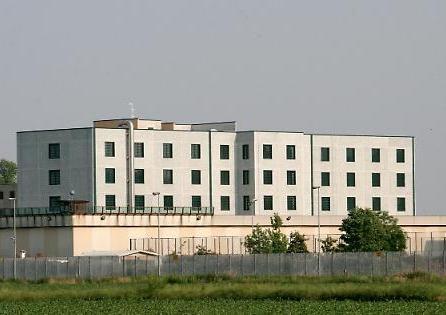

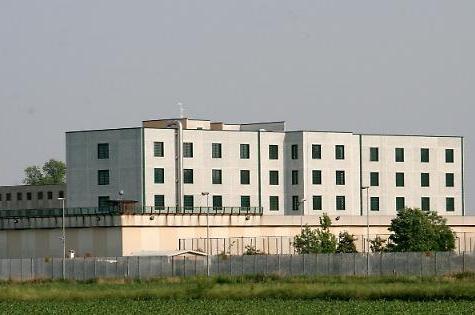

Padiglione detentivo per 300 detenuti

NR° 100 celle da 3 posti letto

La soluzione finale integra:
- n° 114 pilastri tripiano;
- ml 2850 di travi Prem SD;
- mq 4600 di solaio alveolare;
- mq 2600 di pannelli a TT;
- mq 2000 di pareti interne;
- n° 68 cellule bagno.

CARCEREVOGHERA

Padiglione detentivo per 200detenuti NR° 68 celle da 3 posti letto

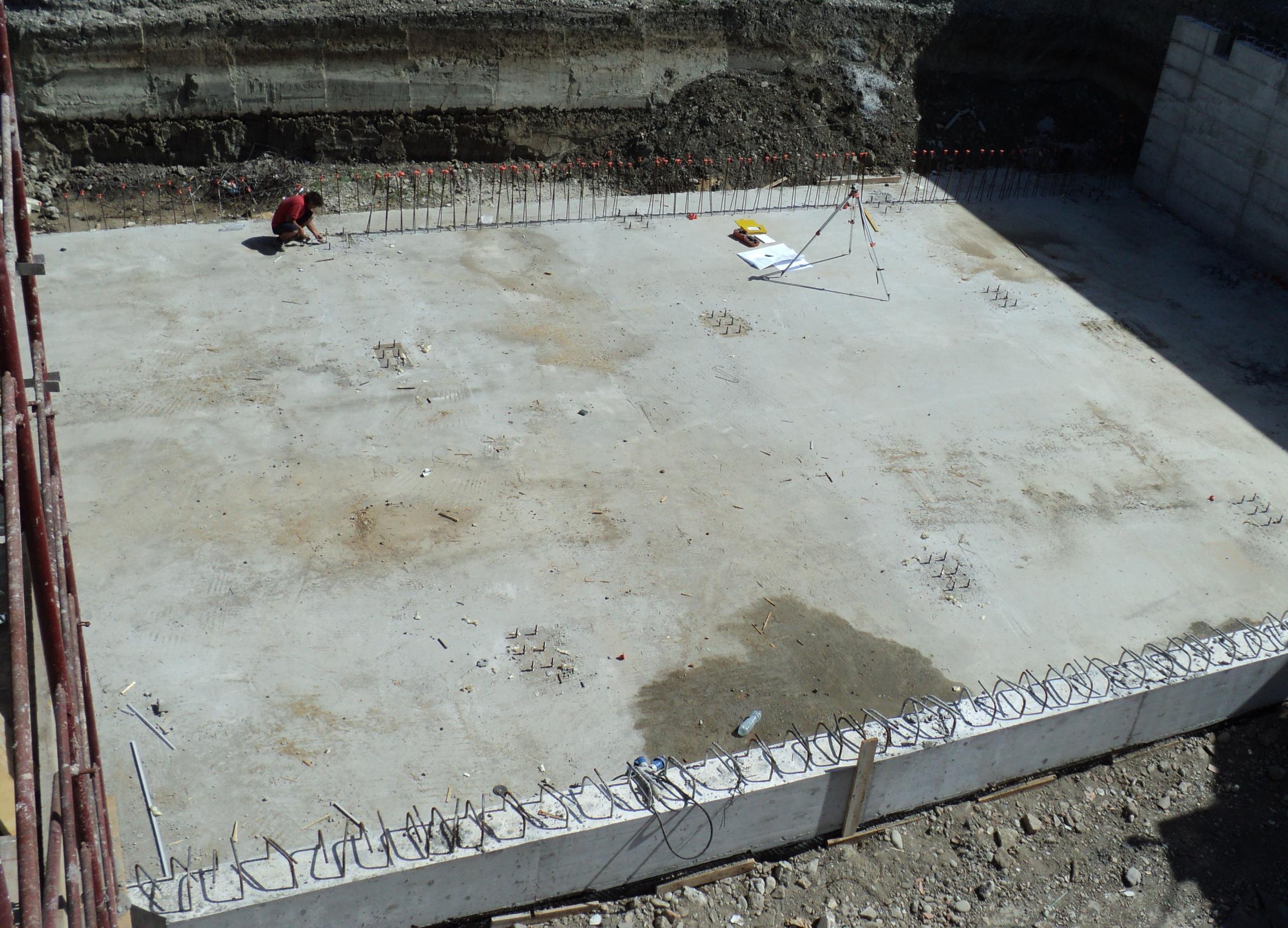

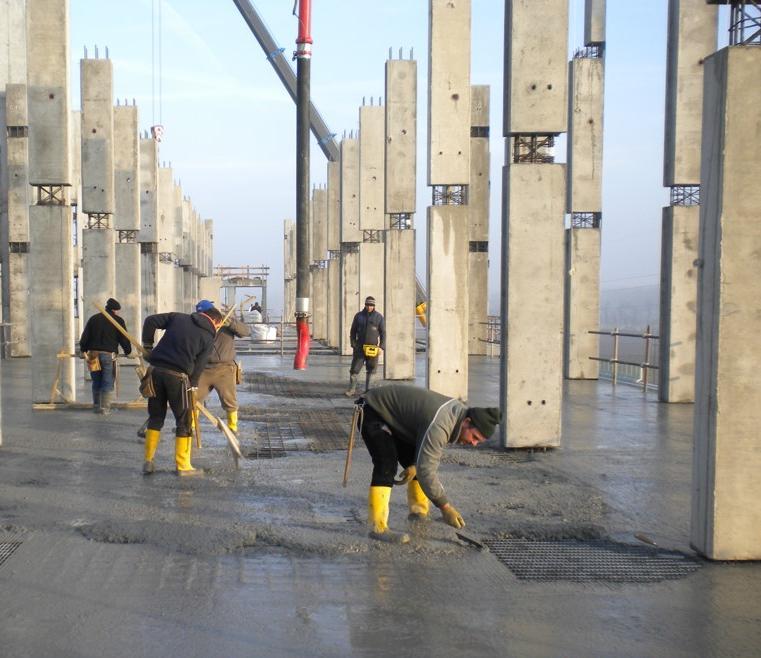

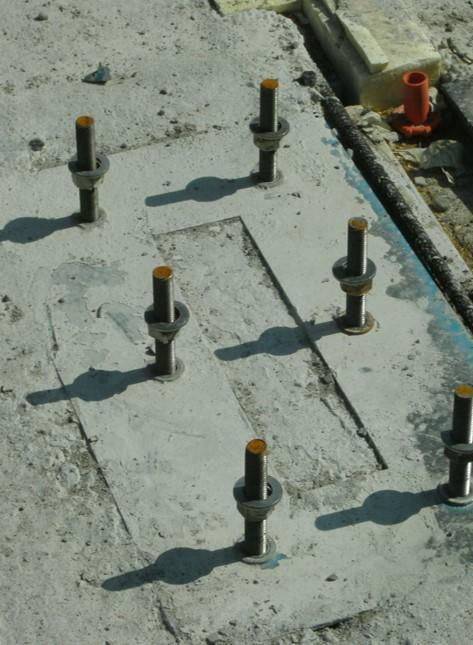

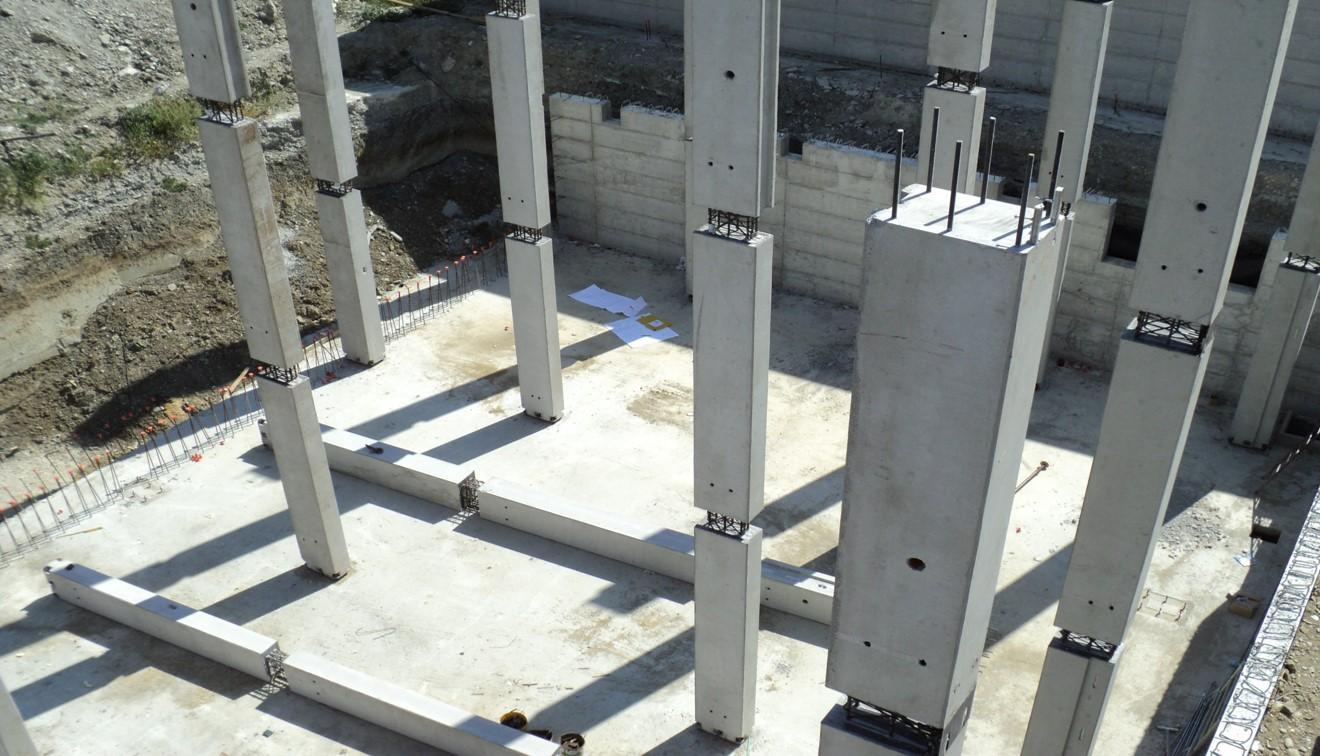

Le fasi di cantiere,comuni a entrambi i padiglioni, hanno avuto inizio con la realizzazionedellaplateadi fondazione, che ha previstoil posizionamento tramitedime dei tirafondiper l’ancoraggio dei pilastri prefabbricati.

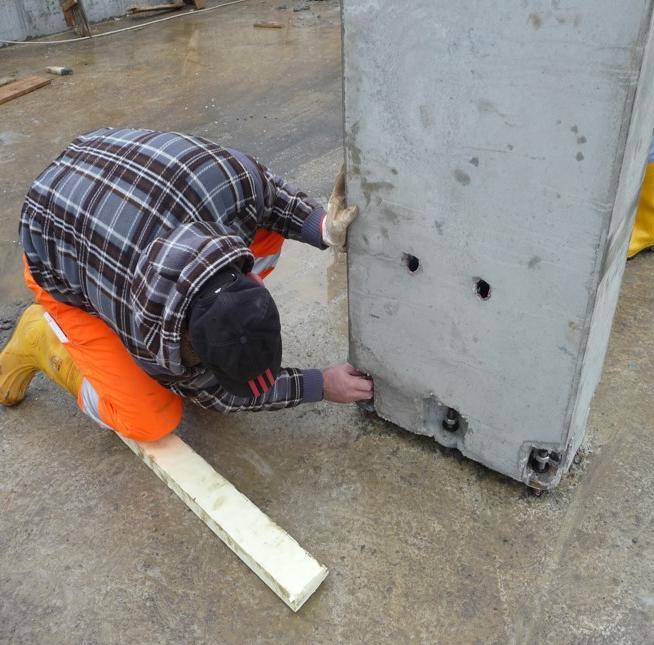

I pilastri vengono attrezzaticon 4 o 6 «scarpe»e con 2 guaine per l’inghisaggio.

Segueil posizionamento edil fissaggio deglistessisui tirafondi el’inghisaggio, con malta antiritiro, attraversoleguaine fuoriuscentida una faccia laterale.

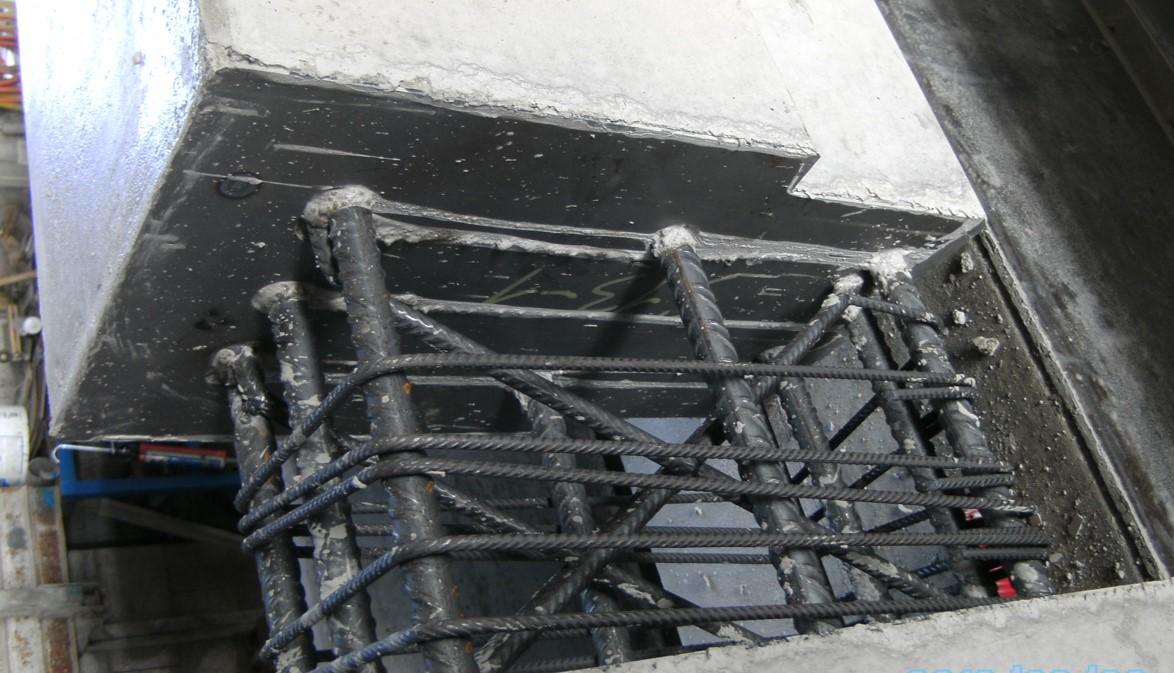

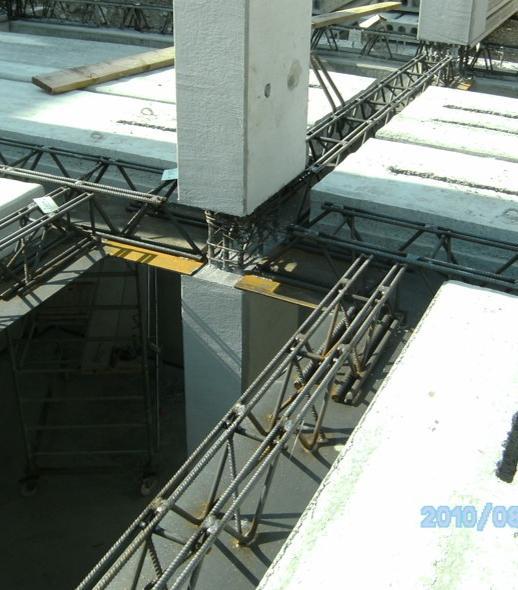

Il nodo umido comporta il passaggiointegraledella gabbiadelpilastro, appositamentearretratadal bordo per permetterela posa delletravi.

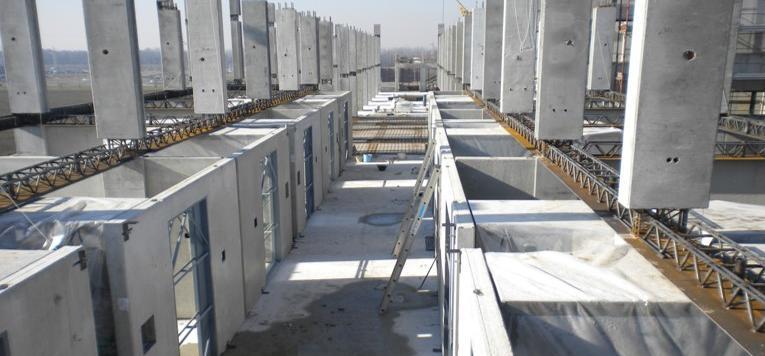

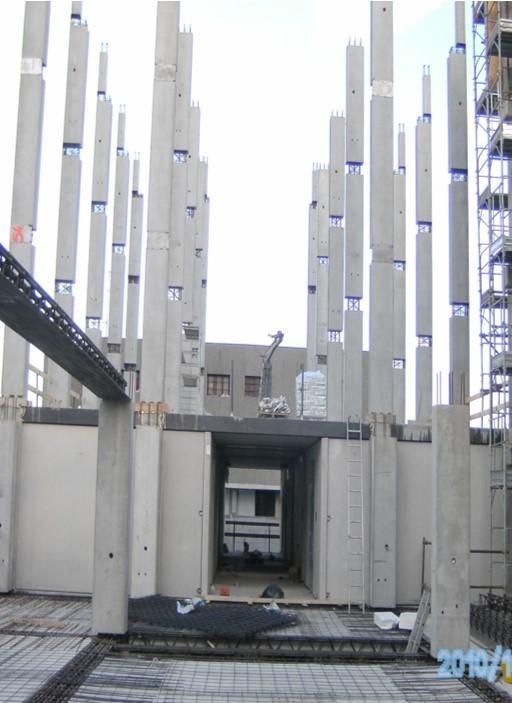

Segue la posa delle travi,dei solai e dei pannelli divisori nei tunnel del piano interrato. Successivamente verranno inghisati i pilastri alla base di ciascun piano.

LetraviPREMSDcon fondello in acciaio, primarieesecondarie, permettonoedelimitano il cavedio perla distribuzione verticale degli impianti di ogni coppia di cellulebagno.

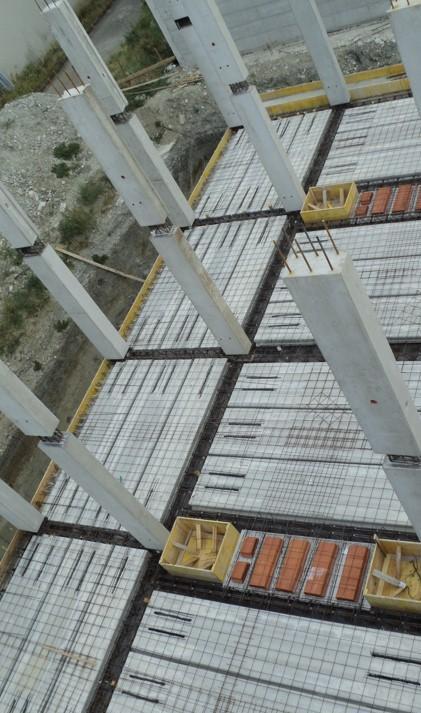

Seguono i gettidi completamento degliorizzontamenti.Successivamente verranno inghisati i pilastri alla base di ciascun piano.

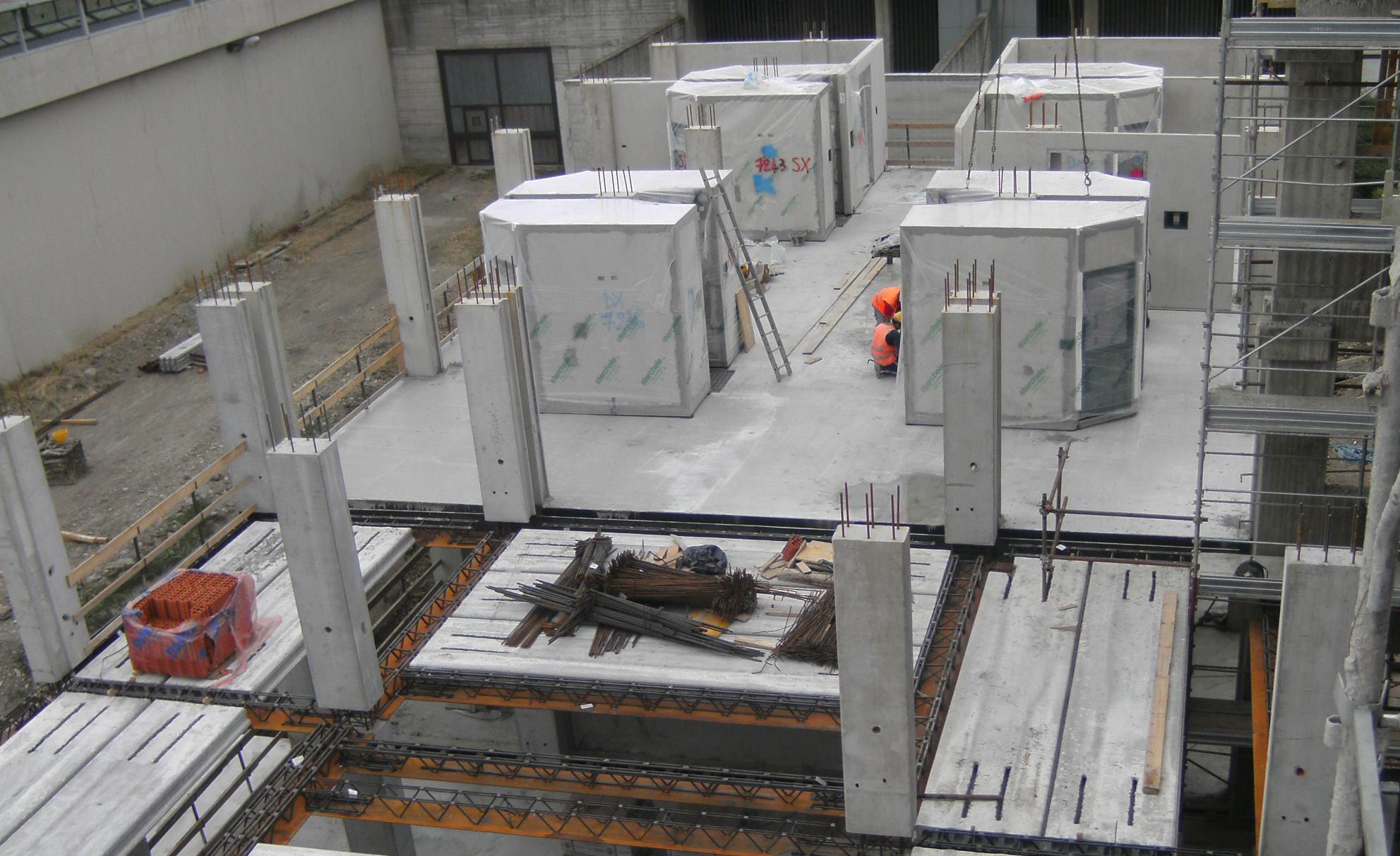

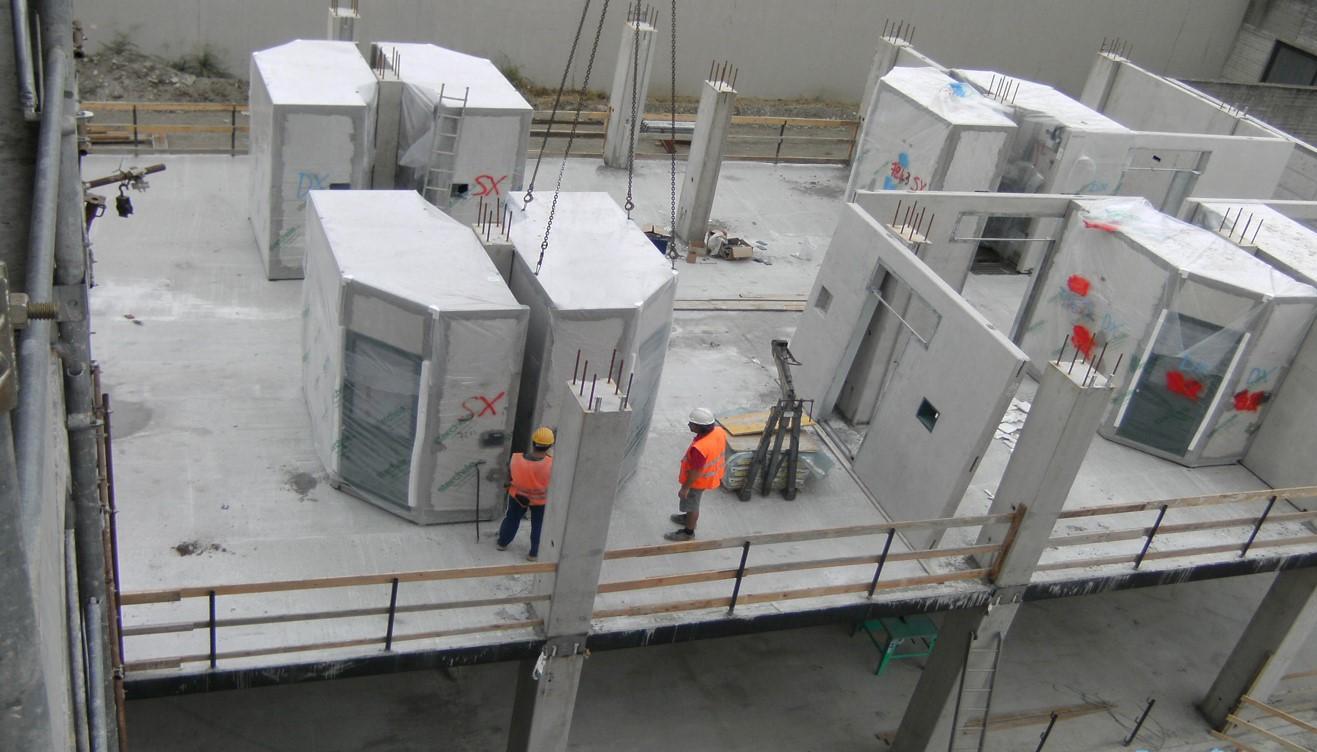

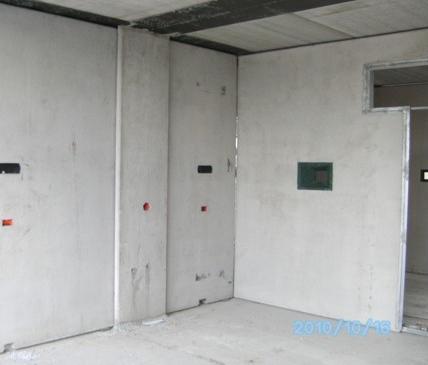

procedecon la posa dellecellule bagno e delleparetidivisorie interne

Definizione delladistribuzione internacon la delimitazione dellecelle e dei corridoi.

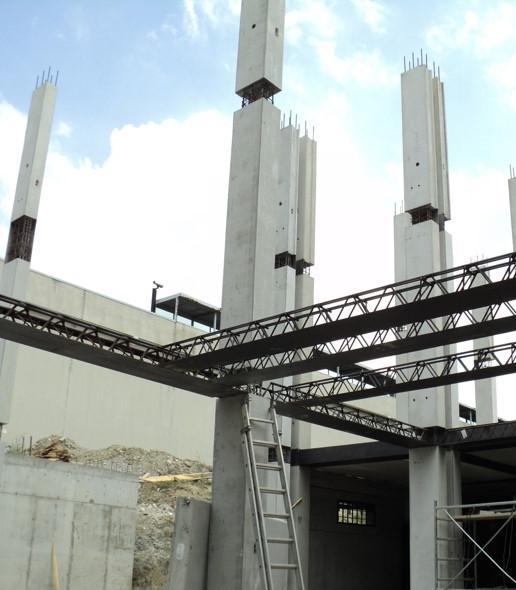

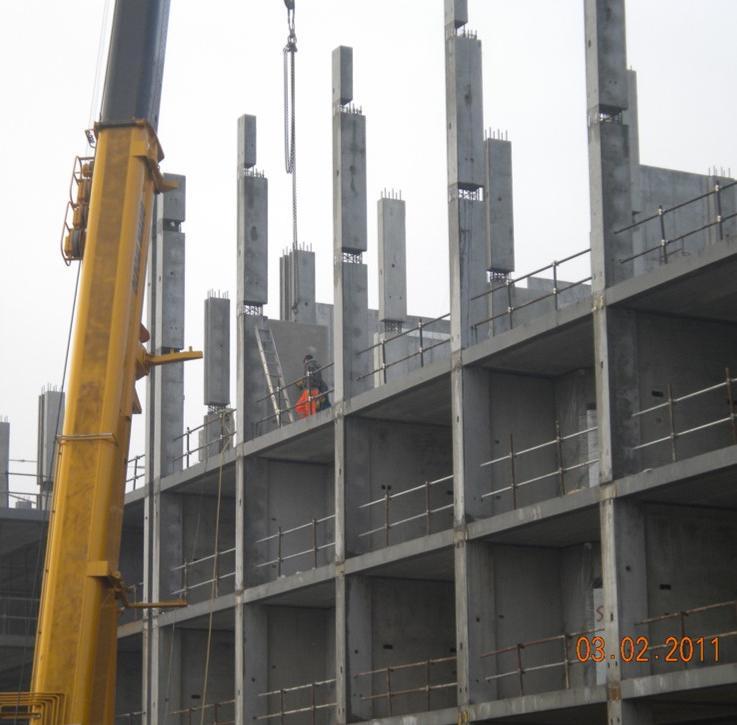

Successivamente viene posato il secondo concio dei pilastri,anch’esso a tre livelli, sulle predisposizioni predispostealla sommità del primo concio.

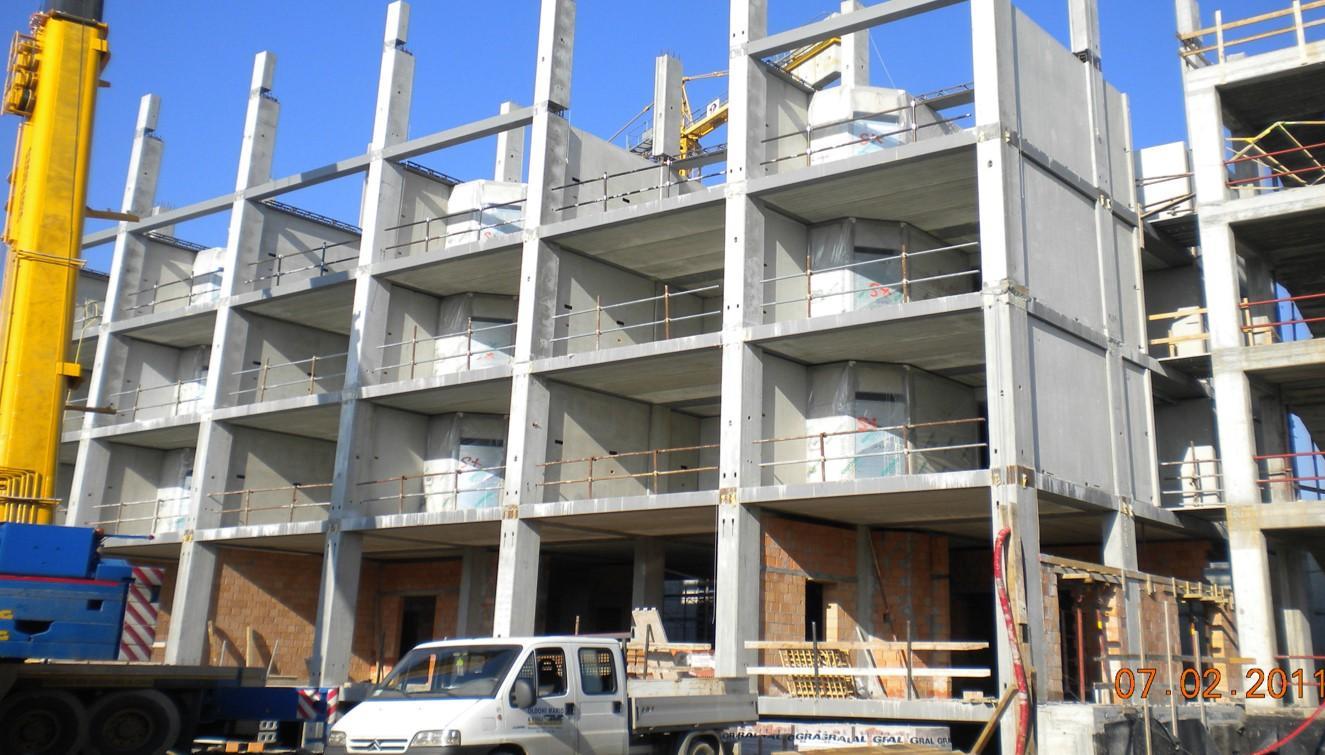

Il montaggio e i gettidellastrutturaprocedono rapidamente,rispettandole tempistichepreviste.

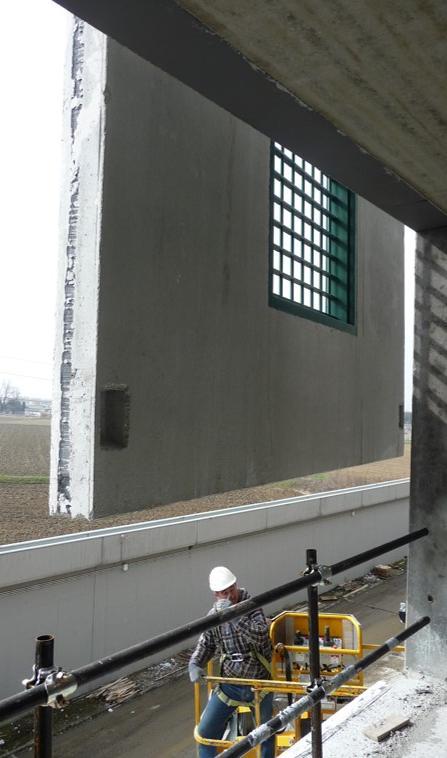

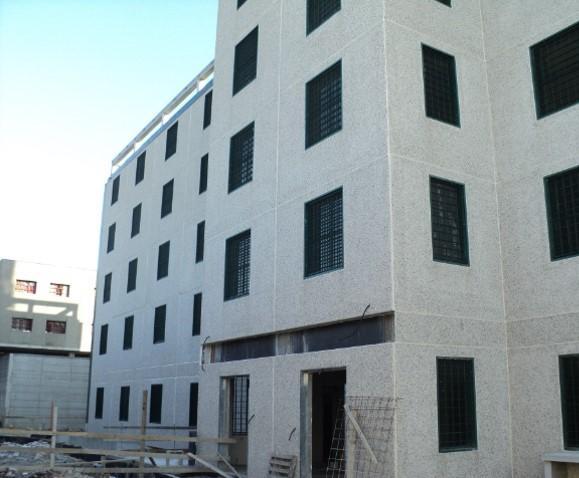

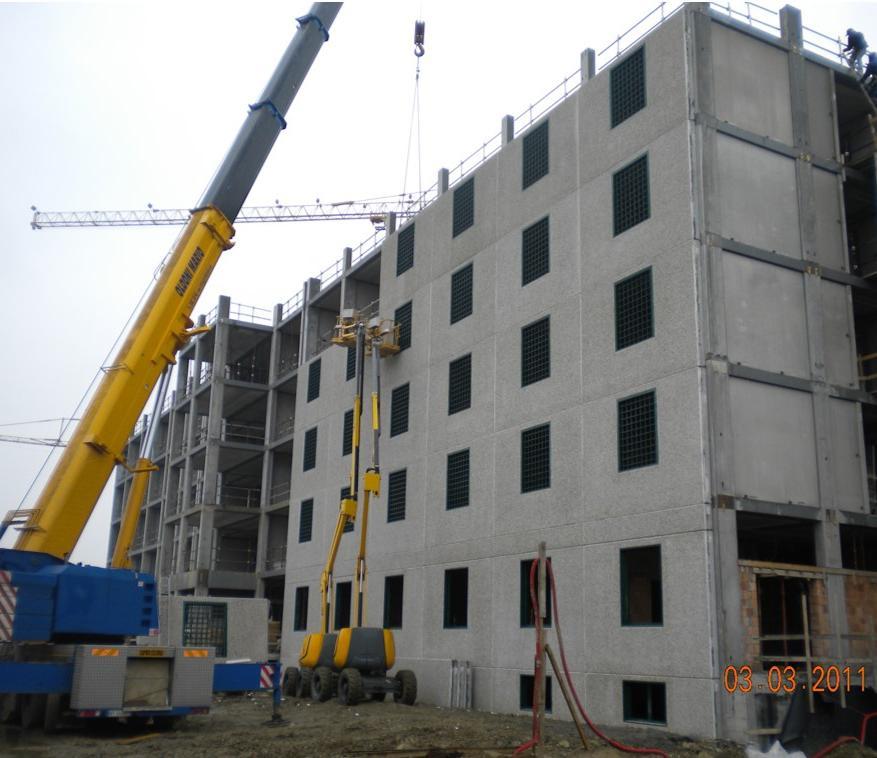

Il montaggio della strutturaprosegue con la posa dei pannelli di tamponamento.

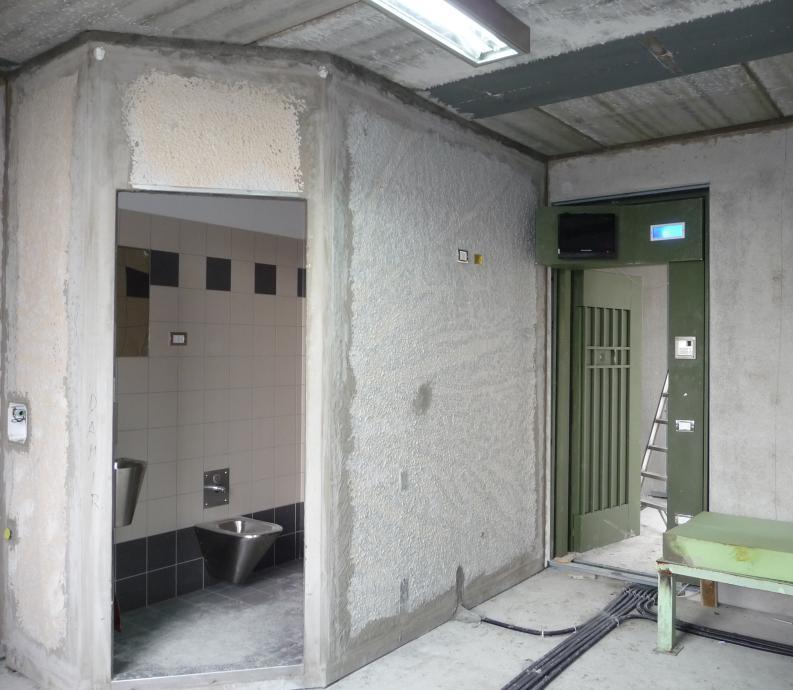

Le cellule bagno vengono accuratamente ispezionatee collaudate.

Il montaggiodei padiglionisi è conclusointempiparticolarmentecontenuti: 86giorniper il padiglionedi Paviae 67giorniper quellodi Voghera.

La semplicitàdi montaggio e la completezza del sistema costruttivo
StercheleGroup hanno consentito importanti ottimizzazioni nellagestione del cantiere. Per ilpadiglionedi Voghera, a titolo esemplificativo,si sono ottenuti i seguenti risultati:
• riduzionedeitempicomplessivida700a400giorni;
• riduzionedell’organicodi cantiere da30a7operai;
• eliminazionedellanecessità di assunzionediretta di 40 operai e delle relativepratiche di accesso al cantiere;
• eliminazionedi3.500m²diponteggi;
• eliminazionedi4.000m²diintonacirealizzatiin opera;
• eliminazionedelleassistenze murarie per gliimpiantie per ilmontaggio dei serramenti.
