V zimskem remontu opravljenih 43.000 vzdrževalnih ur

Tudi letošnji remont je bil tehnično in terminsko zelo kompleksen. Kot običajno, je vključeval vse tehnične stroke, ki so se v celotnem poteku remonta zelo prepletale. Obseg del je bil večji kot običajno, zato so bili skrbno načrtovanje, identifikacija kritične poti, definicija potencialnih nevarnosti, oblikovanje pravih ekip in zagotovitev rezervnih delov ključni za varno in kakovostno izvedbo vseh del.

Glavni mejniki in značilnosti remonta:

Advertisement

• Zaustavitev peči: 13. januar 2023

• Začetek ogrevanja: 16. februar 2023 (ogrevanje 72 + 24 ur)

• Proizvodnja: 20. februar 2023 ob 16:00 (klinker –klinker 38 dni)

• Preko 1.300 postavk terminskega načrta, 3 investicijski projekti

• Opravili smo več kot 43.000 vzdrževalnih ur, vključenih več kot 50 podjetij različnih strok, 250 serviserjev

Obsežnejše naloge:

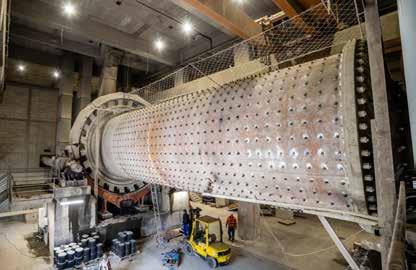

• Celovita obnova druge polovice hladilnika klinkerja ter priprave in dozacije sekundarnih energentov (2D, 3D in gume)

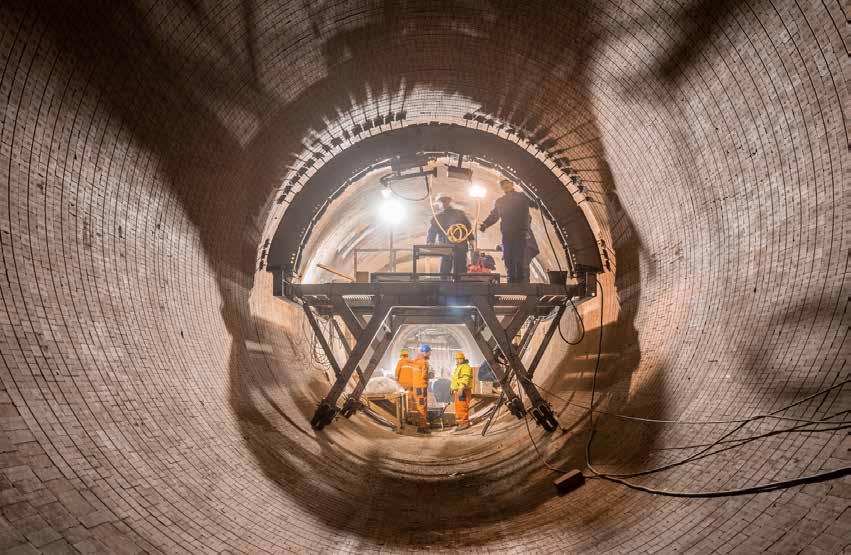

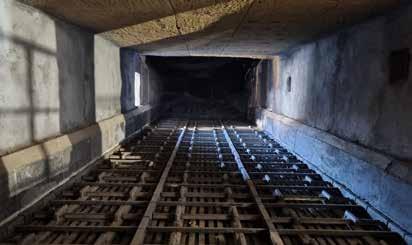

• Šamoterska dela IT, peč, hladilnik > 900 ton materiala

• Menjava podložnih plošč na peči T2 in T3, tuširanje ležajev T1

• Menjava treh potopnih cevi na ciklonih, cevi pod C5

• Obnove >30 EM, servisi vseh TP, pregledi naprav

Glavni izzivi remonta:

• Varnost in zdravje pri delu, obvladovanje skoraj dogodkov

• Obvladovanje dobav materialov

• Obvladovanje nenačrtovanih odsotnosti

• Obvladovanje dodatnih del

• Obvladovanje roka dokončanja del (vremenske razmere, okvara dvigala na IT, dodatna dela)

• Tehnična natančnost, natančno vzdrževanje in obvladovanje stroškov

Čestitke vsem!
