Jurnal de Bod nr 26, ianuarie - aprilie 2024

Page 1

J urna l de Bod

J urna de Bod

ziarul comunității bodene

comunității bodene

ÎNCEPE ASFALTAREA străzilor din SAT prin programul

La finalul anului trecut, Ministerul Energiei a anunțat deschiderea unei noi linii europene de finanțare pentru implementarea tehnologiilor de producere a energiilor regenerabile. În acest moment, ne situăm în primul

CALENDARUL MODERNIZĂRII REȚELELOR DE UTILITĂȚI DIN SATĂ

eșalon al primăriilor care au depus cererile de finanțare din prima zi.

tProducția centralei fotovoltaice va fi folosită integral pt consumul propriu al UAT COMUNA BOD. Producția anuală va fi de 507,12 MWh/an, în primul an de funcționare.

� vor urma 3 ani de refacere a iluminatului, drumurilor, trotuarelor, acceselor la proprietăți iar în paralel vom amenaja parcurile de la Pompieri, din Credin și parcul Mic de pe str. Noua.

6-7

ȘTIRI POZITIVE DE LA BOD.

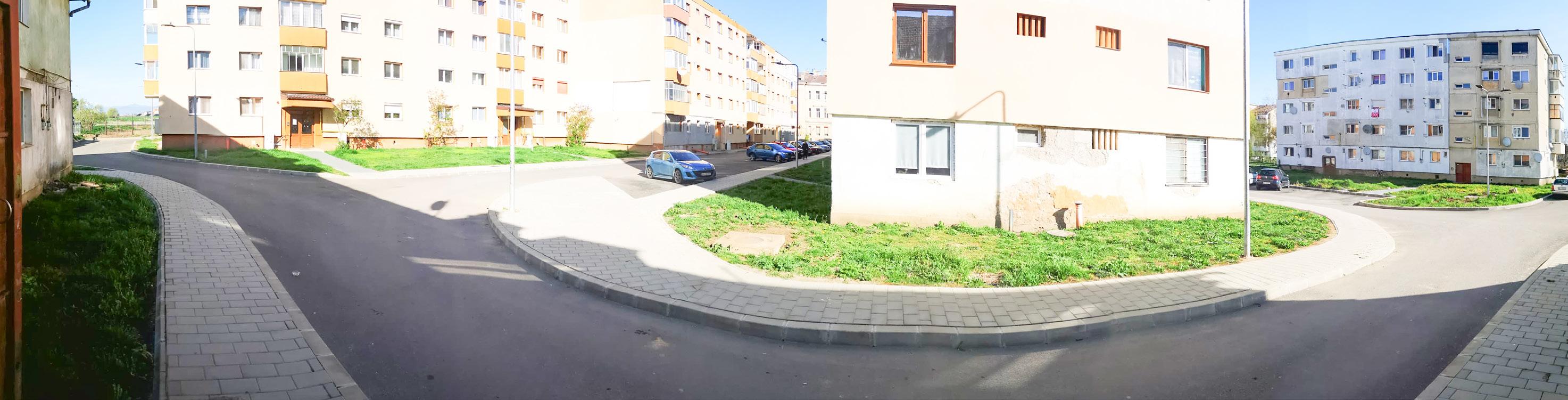

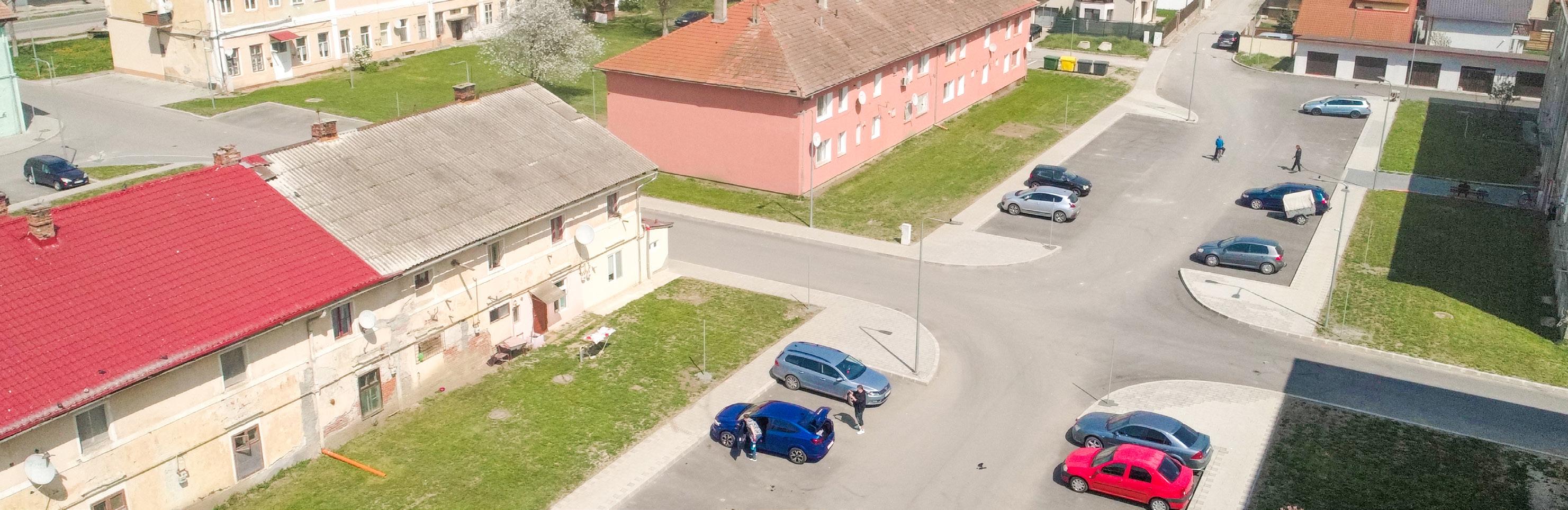

� Colaj de poze cu 4 locații diferite ce ne reamintesc cum arăta Colonia înainte de realizarea proiectelor propuse în urmă cu 8 ani și cum arată acum. Continuăm cu proiectele ce vizează parcurile, zonele verzi și Centrul Sportiv.

fondat în noiembrie 2018 pag
PARCUL
FOTOVOLTAIC DIN BOD REÎNSCRIS PE FONDURI EUROPENE
fondat în noiembrie 2018 pag 4-5
pag 8 pag 2-3
„ANGHEL SALIGNY”

ÎNCEPE ASFALTAREA străzilor

din

BOD SAT prin programul

„ANGHEL SALIGNY”

STRĂZILE INCLUSE

în ETAPA I

de asfaltare sunt cele unde s-au FINALIZAT rețelele de:

• APĂ - CANAL GAZ •

• ELECTRICITATE ILUMINAT •

8 străzi din Sat vor fi asfaltate în prima etapă a programului

„Anghel Saligny”

ASFALTAREA în SAT va începe cu străzile unde, în 2023 s-a încheiat reabilitarea rețelelor de GAZ,

CURENT, FIBRĂ OPTICĂ și

ILUMINAT: Andrei Șaguna, Ștefan cel Mare, Mihai Viteazu și Fântânii, Școlii, Nouă, Cimitirului și Ariujdului.

Cele 8 străzi ajung la 4,8 kilometri ce vor fi suplimentați în etapa a II-a cu încă 4,3 km.

LOT I

• ANDREI ȘAGUNA

• ȘTEFAN cel MARE

• MIHAI VITEAZU

• FÂNTÂNII

LOT II

• ȘCOLII

• NOUĂ

• CIMITIRULUI

LOT III

• ARIUJDULUI

4,8 kilometri de STRĂZI ETAPA I

Numerotarea loturilor indică ordinea ÎNCEPERII lucrărilor.

BOD SAT

14

lei

www.primariabod.ro Jurnal de Bod ziarul comunității bodene PAG. 2
MILIOANE
FONDURILE obținute pentru MODERNIZAREA străzilor din

Lucrările se vor desfășura în două etape și vor începe

din Cartierul CREDIN

LOT I

• STADIONULUI

• CRUCII

LOT II • MERCUR

• JUPITER

• URANUS

LOT III

• POIANA CRĂIȚELOR

kilometri de STRĂZI ETAPA II

4,3

Aceste străzi au fost incluse în etapa II a programului pentru a se putea finaliza rețeaua de canalizare.

STRĂZILE

de asfaltare sunt cele unde mai este necesară extinderea rețelei de canalizare, lucrări ce vor fi efectuate de către Compania APA.

Pe străzile din etapa a 2-a a programului de asfaltare „Anghel Saligny” mai sunt necesare lucrări de reabilitare la rețelele de curent, iluminat sau canalizare.

În urma planificărilor cu Electrica și Compania APA, modernizările vor fi finalizate în cursul acestui an. Asfaltarea va începe în primăvara lui 2025.

9,1 TOTAL km STRĂZI Numărul TOTAL de kilometri de STRĂZI ce vor fi asfaltați în BOD SAT prin programul „ANGHEL SALIGNY”

www.primariabod.ro PAG. 3 Jurnal de Bod ziarul comunității bodene
INCLUSE în ETAPA II

ȘTIRI POZITIVE de la Bod

POZE CÂT O MIE DE CUVINTE

www.primariabod.ro Jurnal de Bod ziarul comunității bodene PAG. 4
noiembrie 2019 aprilie 2024

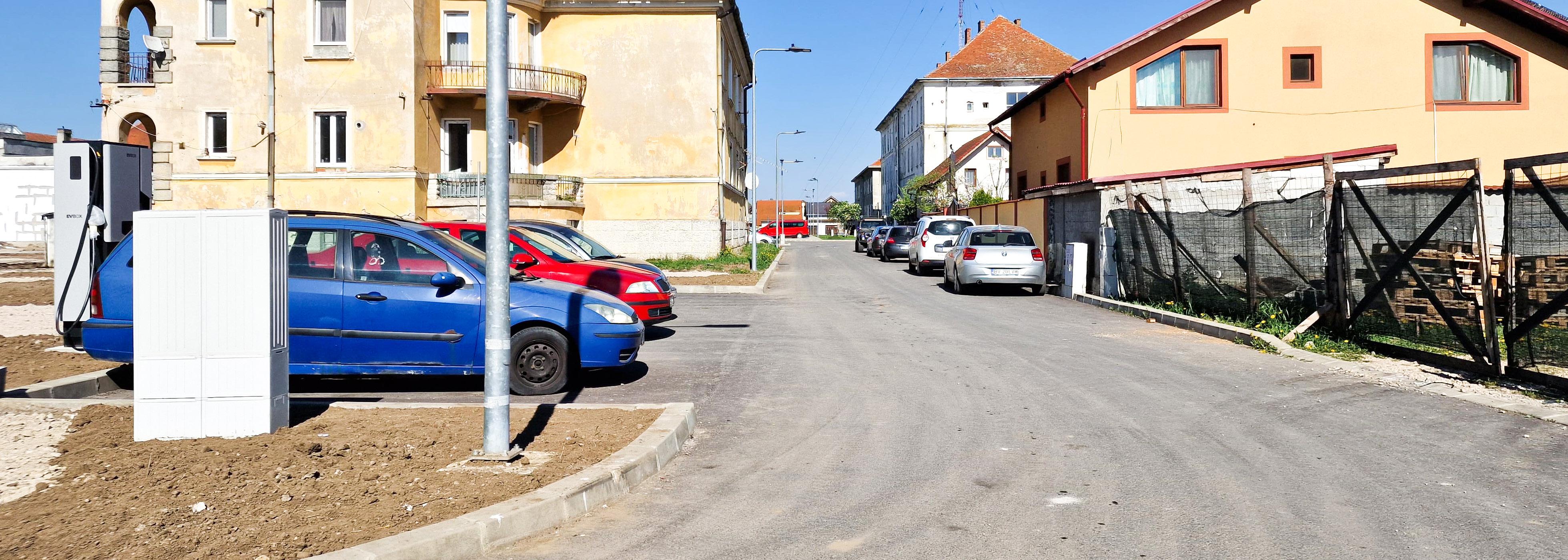

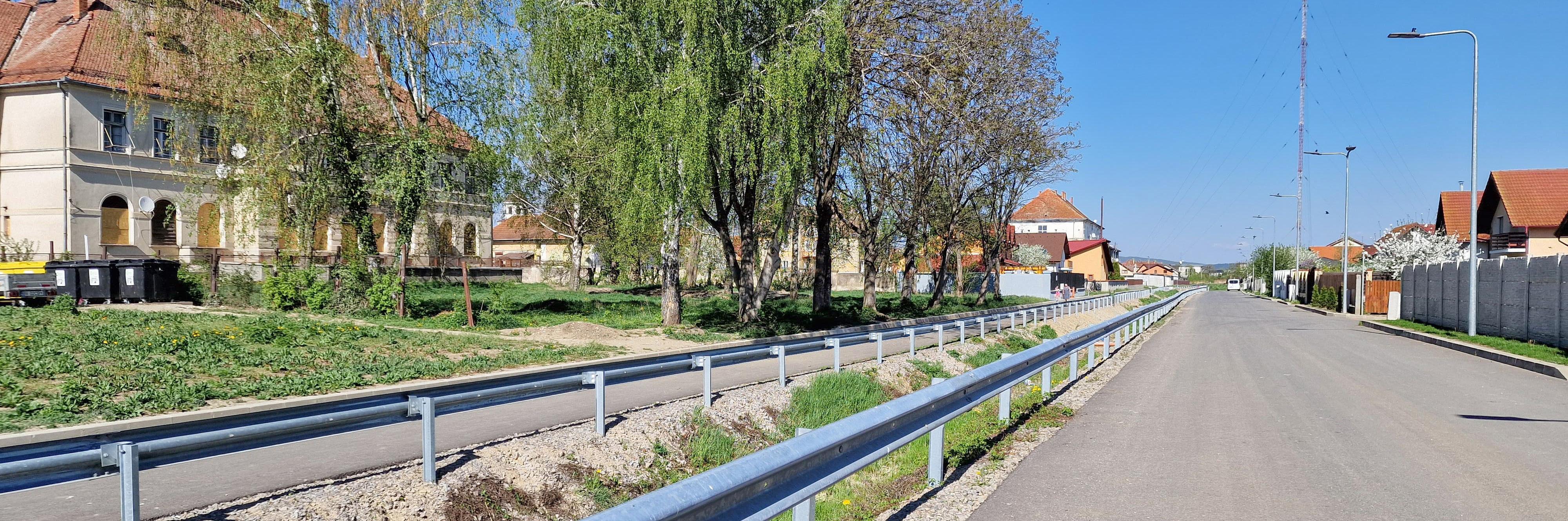

FINALIZATE noiembrie 2019 PIETONALA FABRICII 1 aprilie 2024
Proiecte
PAG. 5 www.primariabod.ro Jurnal de Bod ziarul comunității bodene Proiecte FINALIZATE

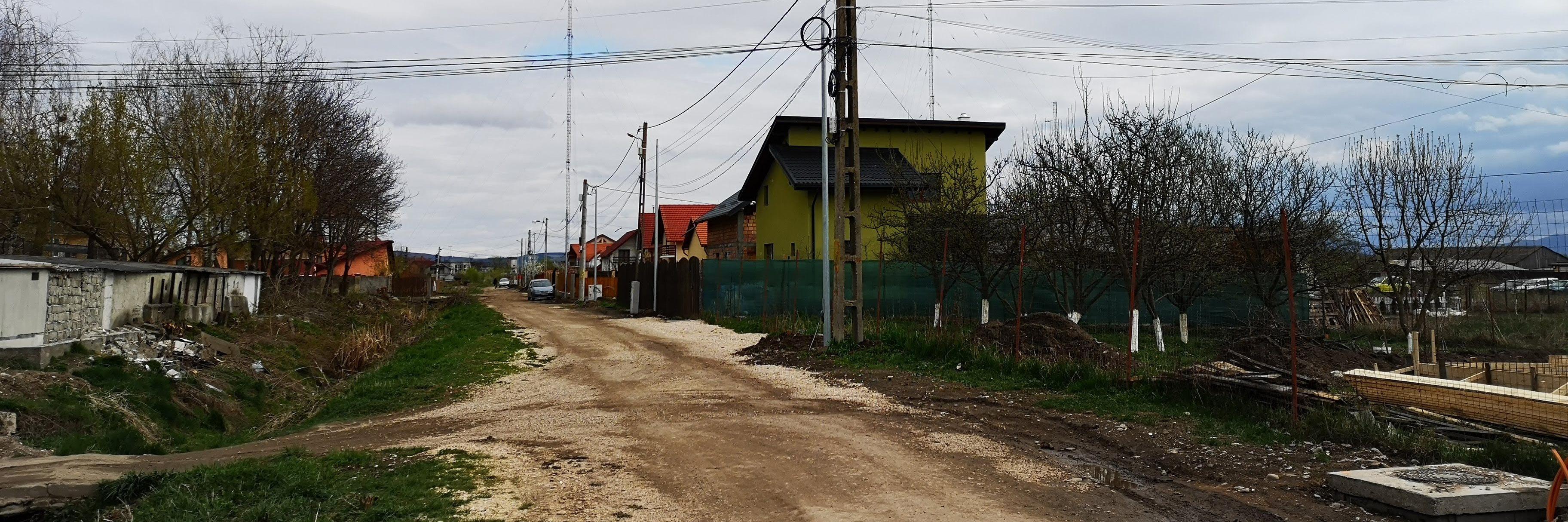

4 FABRICII 2
FABRICII
aprilie 2024
iunie 2019 aprilie 2024 iunie 2019

Calendarul modernizării

REȚELELELOR de UTILITĂȚI

din SAT

STRĂZILE

din SAT, vor urma

același model cu cele

din Colonie

2021

FINALIZAT

2022

GĂRII ✔ BRAȘOVULUI ✔ HÂRMANULUI ✔ T. VLADIMIRESCU ✔

2024 START • ASFALTARE

pe străzile:

- A.ȘAGUNA - Șt. cel MARE - M. VITEAZU - FÂNTÂNII - ȘCOLII - NOUĂ - CIMITIRULUI - ARIUJDULUI

CONTINUĂM

2023

A. ȘAGUNA ✔ Șt. cel MARE ✔ M. VITEAZU

FÂNTÂNII

ȘCOLII

NOUĂ

CIMITIRULUI

ARIUJDULUI

STADIONULUI

CRUCII ✔MERCUR ✔BRAȘOVULUI ✔GĂRII ✔HĂRMANULUI ✔T. VLADIMIRESCU ✔A. IANCU

✔A.ȘAGUNA ✔Șt. cel MARE ✔M. VITEAZU ✔FÂNTÂNII ✔ȘCOLII ✔STADIONULUI ✔BRAȘOVULUI ✔A. IANCU ✔ARIUJDULUI ✔GĂRII ✔PRUNULUI

- ȘCOLII - NOUĂ - CIMITIRULUI - ARIUJDULUI - LIVEZII - MERCUR

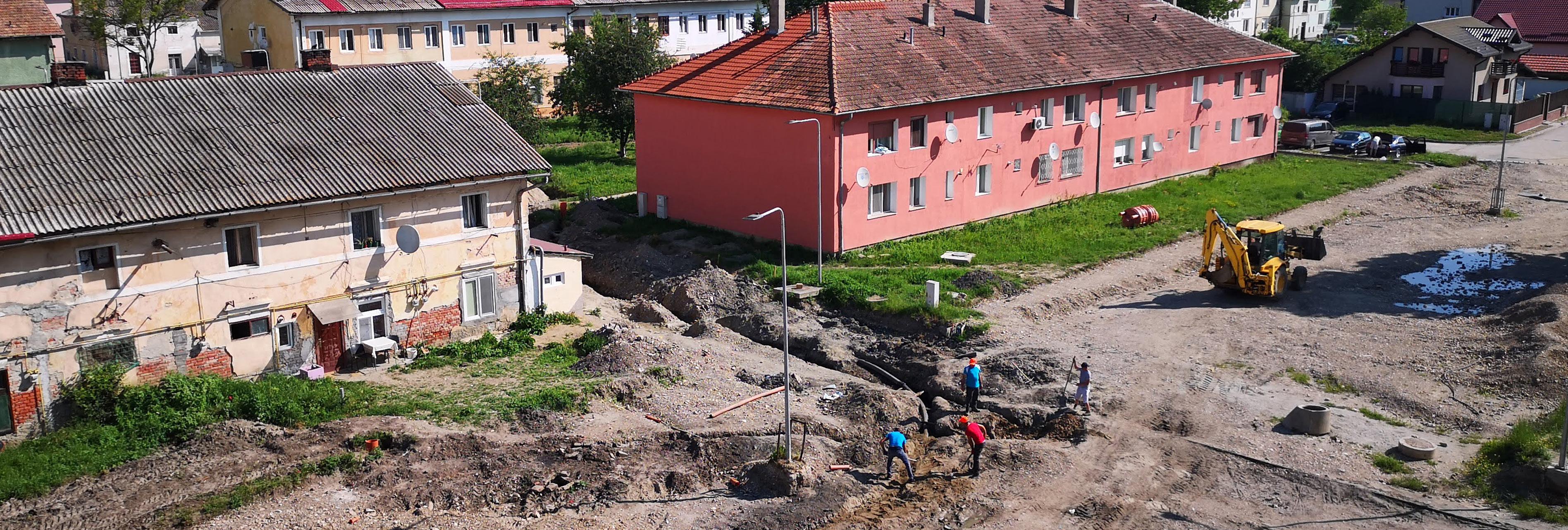

2020 - Începe reabilitarea rețelelelor din Bod SAT (aprilie) când se deschide primul șantier pentru rețeaua de GAZ.

2021 - se finalizează înlocuirea vechii rețele de GAZ (joasă presiune) cu noua rețea (medie presiune). Pe 10 iunie intră în funcțiune.

- HĂRMANULUI - T. VLADIMIRESCU - LIVEZII - ȘCOLII - NOUĂ - CIMITIRULUI

2022 - Se finalizează ILUMINATul (stâlpi + LED) pe cele 4 străzi principale din Sat. 2023 - Se finalizează ILUMINATul pe încă 8 străzi comunale.

- Se finalizează reabilitarea rețelei de CURENT pe 11 străzi.

2024 - ÎNCEPE ASFALTAREA străzilor pe BOD SAT prin programul „Anghel Saligny”. - T. VLADIMIRESCU (după parc) - STADIONULUI - CRUCII - MERCUR - URANUS - JUPITER - POIANA CRĂIȚELOR - BRAȘOVULUI - CARAIMAN - RARĂU - C. BRÂNCOVEANU - GĂRII - SAT

www.primariabod.ro Jurnal de Bod ziarul comunității bodene PAG. 6
• CANALIZARE
străzile: pe străzile: pe străzile:
• ILUMINAT
CURENT
pe
START REȚELE SAT 2020 • ILUMINAT pe străzile: FINALIZATE
• CURENT
străzile:
pe
FINALIZAT • GAZ pe străzile:
ILUMINAT • pe străzile:

DESPRE REȚELELE de SOCIALIZARE

Respect fiecare cetățean al acestei comune! Sunt de acord că fiecare trebuie să își exprime opinia și din orice feedback putem învața să facem mai mult si mai bine. În SAT, când depășim bariere ale bunului simț, iar limbajul devine jignitor cu atacuri la persoană și familie lucrurile scapă de sub control, iar comunicarea bazată pe dialog și respect reciproc se termină brusc.

Foarte mulți din cei care postează și comentează sunt persoane nou-venite în comunitatea noastră. Aceștia sunt nemulțumiți de condițiile din cartierele noi ale Bodului sau nu au respectat legea, au construit fără autorizație și au primit amenzi. Le înțeleg supărarea dar lucrurile și lucrările se fac după un PLAN bine pus la punct.

ORDINEA FIREASCĂ a LUCRĂRILOR

Avem bodenii la a doua sau a treia generație (adică de peste 70 de ani) care își plătesc taxele și impozitele la timp și respectă legea. Aceștia vor beneficia primii de noile investiții.

Imaginați-vă, cum ar fi să nu continuăm investițiile din zona Credin sau pe str. Școlii, Ariujdului, Nouă, Cimitirului dar să asfaltăm o stradă din mijlocul câmpului unde s-au mutat de câțiva ani cetățeni respectabili, de bună credință.

Oricâtă ură și presiune fac pe facebook sau pe grupuri de whatsapp le spunem că lucrurile se fac LA RÂND, respectând MASTER PLANUL – PROIECTELE pentru BOD. Acest MEGA PROIECT a fost votat de o majoritate covârșitoare atât în 2016 cât și în 2020.

Acum FINALIZĂM Colonia, CONTINUĂM cu vatra Satului și apoi ajungem si pe străzile din noile cartiere.

În Colonie lucrurile se văd, schimbarea este majoră și suntem pe ultima sută. În vatra Satului lucrările au început în 2020, au continuat an de an, iar următorii 2 ani vor fi în șantier însă la final va merita deranjul și așteptarea (Colonia este un foarte bun EXEMPLU).

CONCRET:

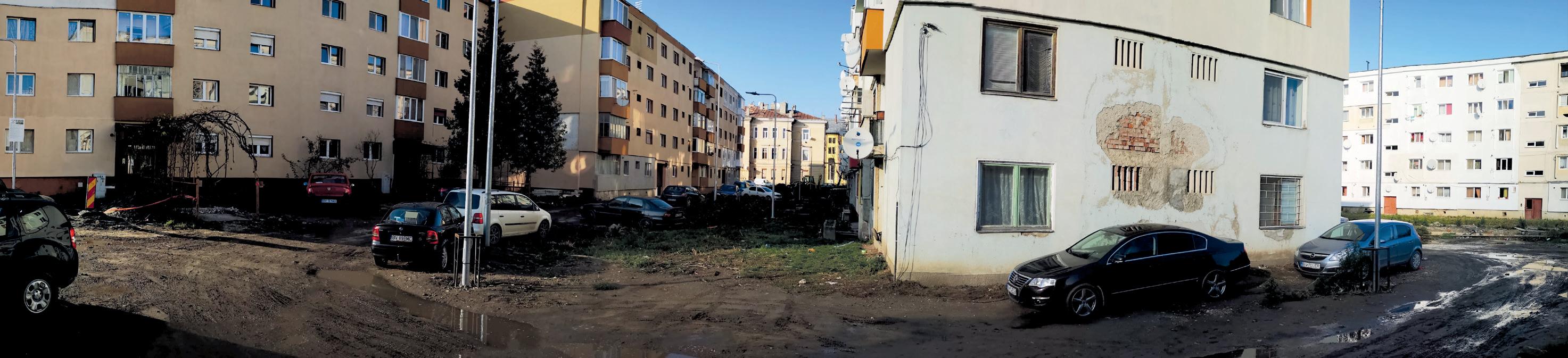

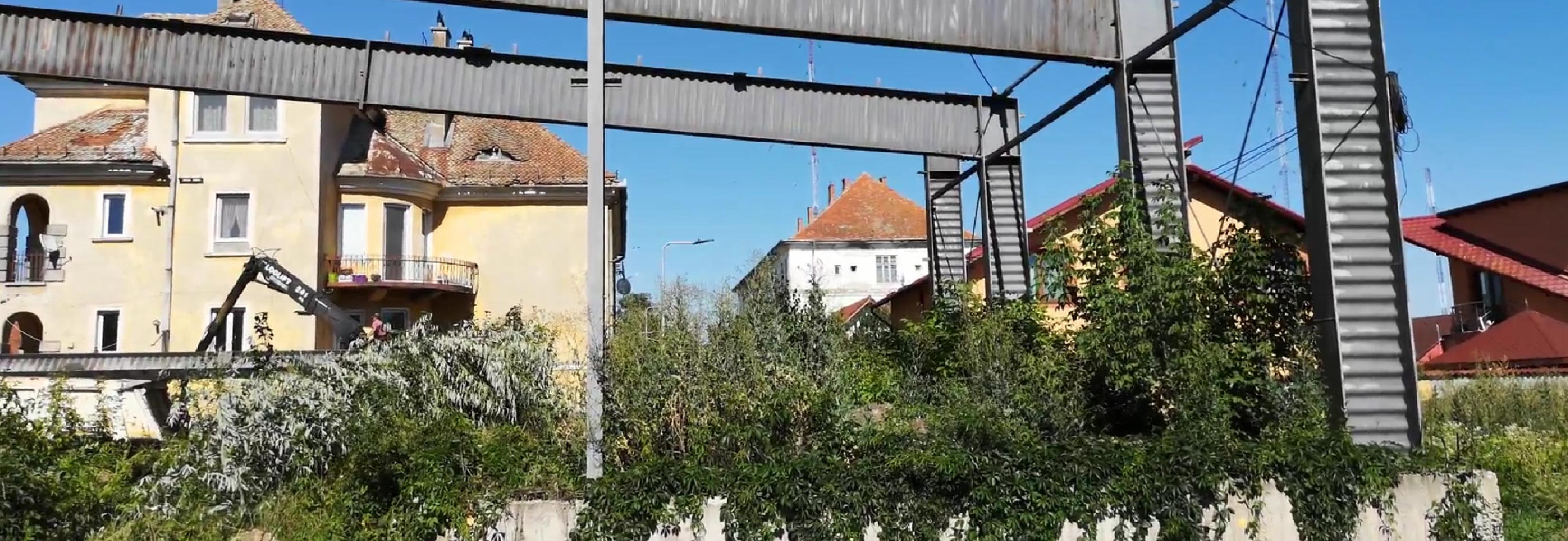

• în Colonie suntem cu rețelele la 100%, cu asfaltarea la 90% , cu Centrul Sportiv la 85%, cu Piațeta la 70% și ne apucăm de Parcuri, cel mai așteptat proiect din toate.

• în Sat (vatra Satului: Școlii, Nouă, Cimitirului, Ariujdului, A. Saguna, M. Viteazu, Fântânii, Ștefan cel Mare, Crucii, Stadionului, A. Iancu, Gării, Harmanului, Brașovului, T. Vladimirescu) suntem cu rețelele la 77% și vor urma 2 ani de refacere a drumurilor, trotuarelor, acceselor la proprietăți. În paralel vom amenaja parcurile de la Pompieri, din Credin și parcul Mic de pe str. Nouă.

• în Sat, cartierele noi de case sunt într-o situație foarte, foarte grea. Dezvoltarea haotică, în toate direcțiile, aprobată în perioada 2004 – 2016, face imposibilă dezvoltarea integrată a investițiilor. Înțelegem nemulțumirile noilor bodeni veniți în comunitate, sunt în atenția noastră permanent, însă finalizarea problemelor cu care se confruntă au o rezolvare de durată.

Câteva cuvinte...

Totuși, se văd primele semne: avem lumină pe străzile principale, FĂRĂ EXCEPTIE, chiar și pentru casele "din câmp", pentru a crește siguranța și pentru a putea face extinderile pe străzile laterale.

S-a introdus canalizare în cartierul Florilor (zona Lalelelor) si urmează Poiana Crăițelor. În plus, nu se mai primesc bani de asfaltare dacă nu sunt introduse MINIM rețelele de apă și canalizare. Din acest motiv am achiziționat un Greder, un Excavator un Tractor și un Site Dumper pentru întreținerea drumurilor pietruite din aceste noi cartiere. Aceleași utilaje se vor folosi și pentru întretinerea drumurilor de câmp și curățarea canalelor de desecare care sunt într-o stare deplorabilă: nu au mai fost curățate de peste 30 de ani!

• Avem încredere că prin comunicare constructivă bazată pe colaborare și suport reciproc rezolvăm toate probleme.

• Conducerea Primăriei și majoritatea din Consiliul Local nu vor răspunde provocărilor din Social Media, resping discursurile jignitoare, mincinoase si manipulatoare.

Nu vom angrena NICIODATĂ Primăria în polemici contraproductive bazate pe ură și interese electorale obscure.

Orice problemă are o rezolvare dar regulile trebuie respectate de TOȚI iar încălcarea acestora și a legii, NU ESTE NEGOCIABILĂ.

www.primariabod.ro PAG. 7 Jurnal de Bod ziarul comunității bodene
|

PARC fotovolta c Bodul va avea

CE A FOST

Prima încercare de a realiza la Bod un Parc Fotovoltaic s-a soldat cu o fraudă. Noi am sesizat DIICOT, motiv pentru care persoana în cauză este cercetată penal pentru infracțiunile comise și pentru recuperarea prejudiciilor.

MERGEM MAI DEPARTE

La finalul anului trecut, Ministerul Energiei deschide o nouă linie de finanțare pentru energii verzi. Bodul prinde valul cu un proiect bine pus la punct și cu toate avizele deja obținute :)

•Adresa: Școlii 139

•Telefon: +40 268283099

•Fax: +40 268283190

INVESTIȚIE:

• 2 555 734, 66 lei

Parcul va avea:

• 630 de panouri solare montate pe structură metalică fixă

• 4 invertoare solare ON GRID

• accese, împrejmuire

• aviz tehnic de la Electrica,

• aviz de mediu

• autorizație de construire. Tot răul spre bine.

OBIECTIVELE PROIECTULUI

Vom fi prima comună din județ cu independență energetică 100%. Din 10 octombrie 2024, încep lucrările.

FONDUL DE MODERNIZARE

Bugetul de 415 de milioane de euro este pus la dispoziție de Uniunea Europeană pentru Bulgaria, Cehia, Croația, Estonia, Letonia, Lituania, Polonia, România, Slovacia și Ungaria.

Scopul este facilitarea trecerii spre energia regenerabilă în mod echitabil pentru toate statele europene.

Suprafața parcului:

• 0,6 ha

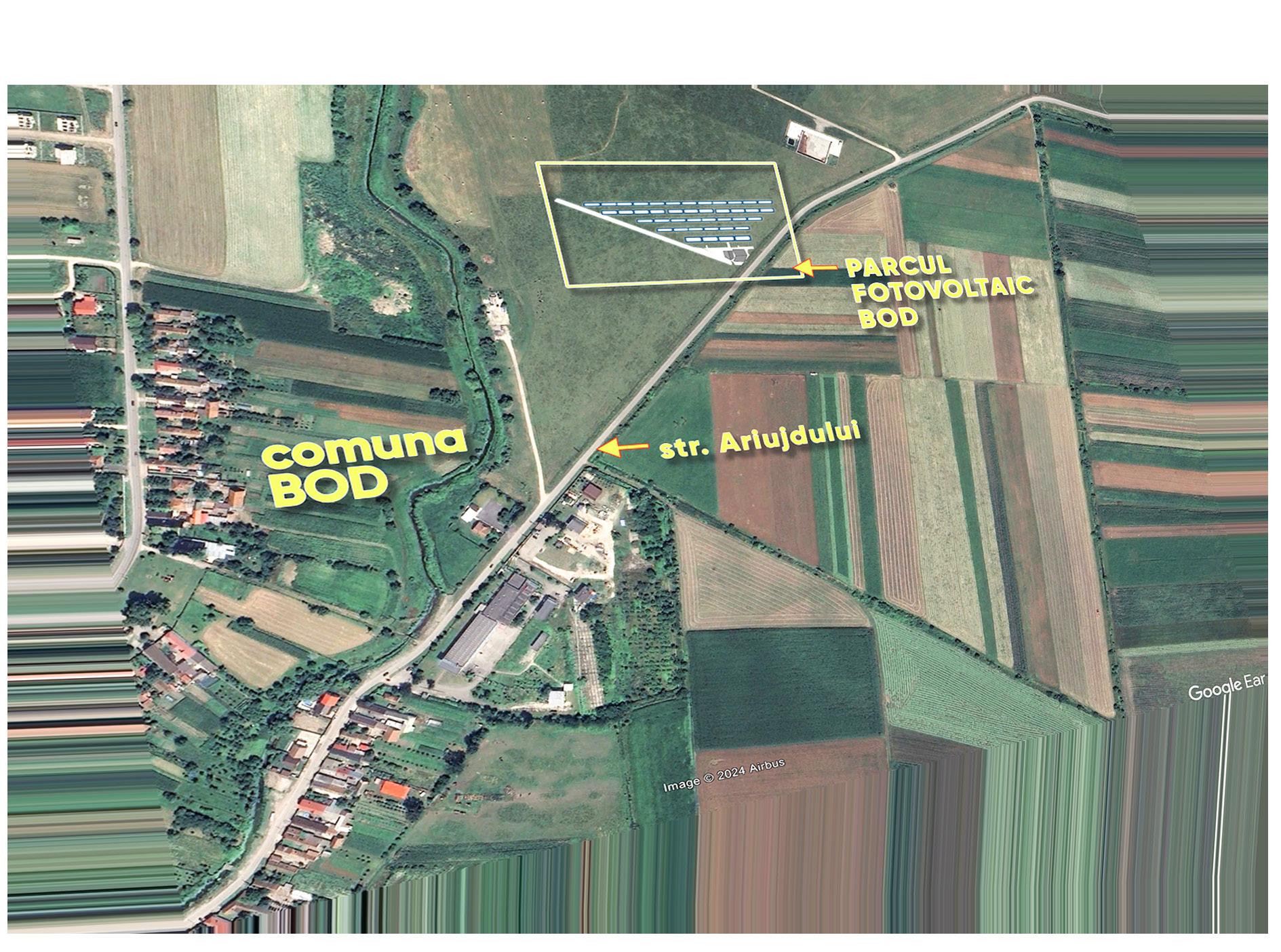

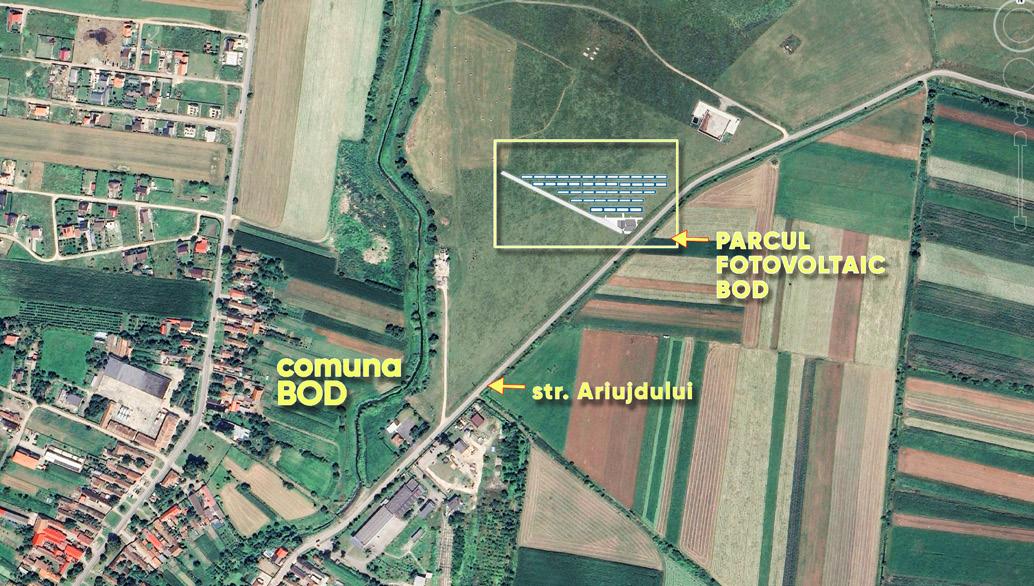

Locația:

• str. Ariujdului

Producția va acoperi

100% din consumul total anual înregistrat pentru iluminat și clădiri publice: școli, campusurile din Sat și Colonie, Consiliu, Primărie, Centru Sportiv, Dispensar și Stații de Încărcare.

• LUNI, MARȚI, MIERCURI: • JOI: • VINERI: •

2,5 milioane lei

630 panouri 6000 mp

100 % economie FACTURA ZERO

PAG. 8
ziarul comunității bodene
Jurnal de Bod
* programări
* programări
0799 501982 * programări
0799 501979 * programări
0799 501977
•https://www.facebook.com/primaria.bod.brasov •www.primariabod.ro
zilnice: 0799 501990
zilnice:
zilnice:
zilnice:
•contact@primariabod.ro
• ARHITECT
• SECRETAR UAT: • ADMINISTRATOR PUBLIC: Program PRIMĂRIE Program AUDIENȚE 8. 00 - 16. 00 8. 00 - 18. 00 8. 00 - 14. 00
PAG. 8 șitotuși... xx
VICEPRIMAR:
ȘEF:
•Situații de urgență: +40 799114411
Se
folosi O FINANȚARE EUROPEANĂ pusă
dispoziție
-
Pe 6 DECEMBRIE 2023, am reînscris BODUL
va
la
pentru 10 țări
FONDUL PENTRU MODERNIZARE DEDICAT ENERGIILOR VERZI

Turn static files into dynamic content formats.

Create a flipbook
Issuu converts static files into: digital portfolios, online yearbooks, online catalogs, digital photo albums and more. Sign up and create your flipbook.
Jurnal de Bod nr 26, ianuarie - aprilie 2024 by primariabod - Issuu
