Thành viên / Editorial Team Tiến độ dự án

Cập nhật tiến độ CÁC DỰ ÁN TIÊU BIỂU

Đến Doosan Vina vào những ngày này, bạn sẽ thấy không khí sản xuất hăng say và hối hả ở tất cả mọi nơi. Toàn bộ NLĐ của công ty và các nhà thầu phụ đều đang tập trung cao độ để giữ nhịp sản xuất cũng như đảm bảo tiến độ cho các dự án.

Advertisement

Được sản xuất vào tháng 08.2018, đến nay dự án Nghi Sơn 2 do nhà máy Boiler và MHS sản xuất đều đang bám sát tiến độ khi đã hoàn tất hạng mục Coal Silo, Pressure Part đạt 98% và Steel Structure đạt 80%. Tổng dự án gần 31.000 tấn này dự kiến sẽ kết thúc vào tháng 6/2020.

Trong khi đó, nhà máy MHS và Water đang đẩy mạnh sản xuất 15 module nặng gần 2.400 tấn còn lại của dự án CFP bao gồm 27 unit được ký kết với Samsung Engineering. Các module hiện đang trong quá trình hàn kết nối, kiểm tra hệ thống ống, thử áp và đạt 89% tiến độ. Các module này dự kiến sẽ được xuất đến nhà máy lọc dầu Ruwais ở Abu Dhabi vào trung tuần tháng 3/2020.

Được bắt tay vào sản xuất từ tháng 11/2019, dự án Sodegaura Biomass Power (ký kết ngày 25/6/2019) hiện đang ở công đoạn chế tạo tại nhà máy Boiler và MHS. Dự án này bao gồm 4,000 tấn. Trong đó Boiler đảm nhận 1.588 tấn phần áp lực và phi áp lực lò hơi; MHS phụ trách gần 2.400 tấn kết cấu thép. Theo kế hoạch, Doosan Vina sẽ bàn giao sản phẩm cho khách hàng Chiyoda, Nhật Bản trong tháng 10/2020.

Gemalink là một dự án lớn của Doosan Vina, được ký kết vào ngày 17/5/2019 bao gồm việc thiết kế, chế tạo và cung ứng 6 cẩu trục RMQC cho khách hàng Gemadept. Hiện nay, 2 cẩu trục đầu tiên đang dần “nên hình nên vóc” và dự kiến hoàn thành vào cuối tháng 04/2020. Đây là loạt cẩu trục có kích thước rất lớn với chiều cao 93m, dài 150m, rộng 27m, nặng khoảng 1.700 tấn và có khả năng bốc dỡ các container hàng hóa trên các tàu mẹ cỡ lớn nhất một cách an toàn, hiệu quả và nhanh chóng.

Ngoài ra, các nhà máy cũng đang chạy đua với thời gian để sản xuất cho các dự án Bapco MED, IUK Converor Systems, JNK Fired Heater, Cavern, .v.v. Dự án Bapco MED đang trong giai đoạn kiểm tra cuối cùng để xuất khẩu đến Bahrain trong khi dự án IUK Converor System cung ứng cho khách hàng Onahama East Port Bulk Terminal Limited Liability Company đang được chuẩn bị vật liệu để đi vào sản xuất trong tháng 03 và dự án JNK Fired Heater vừa được tiến hành trong tháng 02 sau khi 600 tấn vật liệu được nhập về.

Progress of TYPICAL PROJECTS V isiting Doosan Vina these days, you will find the production atmosphere energetic and hustle at everywhere. All employees of the company and subcontractors are highly focusing in production to maintain the pace as well as ensure the progress of the projects.

Started in August 2018, the Nghi Son 2 project produced by Boiler and MHS, is currently on track. Pressure Part reaches 98%, Steel Structure is at 80% and Coal Silo was completed. The project of nearly 31,000 tons is expected to be completed by June 2020.

MHS and Water shops, meanwhile, are stepping up manufacturing 15 remaining modules of nearly 2,400 tons of the CFP project that includes 27 units signed with Samsung Engineering. The modules are currently in the process of welding connection, pipe inspection, pressure testing and reaching 89% of the progress. They are expected to be shipped to the Ruwais Refinery in Abu Dhabi by mid-March 2020. Started production in November 2019, the Sodegaura Biomass Power project (signed on June 25, 2019) is currently in the fabrication stage at the Boiler and MHS shops. This project includes 4,000 tons. Boiler undertakes 1,588 tons of boiler pressure and non-pressure parts; MHS is in charge of nearly 2,400 tons of steel structure. As planned, this project will be completed and handed over to Chiyoda, Japan customers in October 2020.

Gemalink is a major project of Doosan Vina, which was signed on May 17, 2019 to design, manufacture and supply 6 RMQC cranes for Gemadept. Currently, the first two cranes are under erection and are expected to be completed by the end of April 2020. These RMQC cranes are giant. Each weighs 1700 tons and is 150m long, 27m wide, 93m high. They are capable of loading and unloading cargo containers from the biggest mother vessels safely, efficiently and quickly.

In addition, the shops are also racing against time to produce for Bapco MED, IUK Converor System, JNK Fired Heater, Cavern, etc. The Bapco MED project is in the final tests prior exporting to Bahrain while the IUK Converor Systems project for Onahama East Port Bulk Terminal Limited Liability Company is being prepared materials to go into production in March and JNK Fired Heater project has just been kicked off in February after 600 tons of materials were imported.

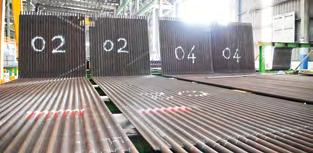

15 Module còn lại thuộc dự án CFP đang bước vào giai đoạn cuối The 15 remaining Modules of CFP project are in the final stages

Công đoạn lắp ráp cẩu trục RMQC (dự án Gemalink) tại khu vực cảng chuyên dụng // The RMQC cranes of Gemalink project are erecting at the port area Một trong những thiết bị bay hơi khử muối thuộc dự án Bapco MED One of the Evaporator of the Bapco MED project
