SNART DAGS FÖR REVISION AV BODENS KRAFTVÄRMEPANNOR

Varje år levererar Bodens Energis kraftvärmeverk cirka 380 000 000 kWh fjärrvärme och 64 000 000 kWh elström till kommunens invånare. Snart påbörjas det viktiga arbetet med att kontrollera och reparera pannorna i kraftvärmeverket.

En utmaning i revisionsarbetet är att hantera de oförutsedda skadorna som kan dyka upp vid besiktningar och dess konsekvenser.

I maj varje år stänger Bodens Energi i omgångar ner pannorna i kraftvärmeverket. Anledningen stavas revision, en årlig process där vi kontrollerar, besiktigar och reparerar våra pannor.

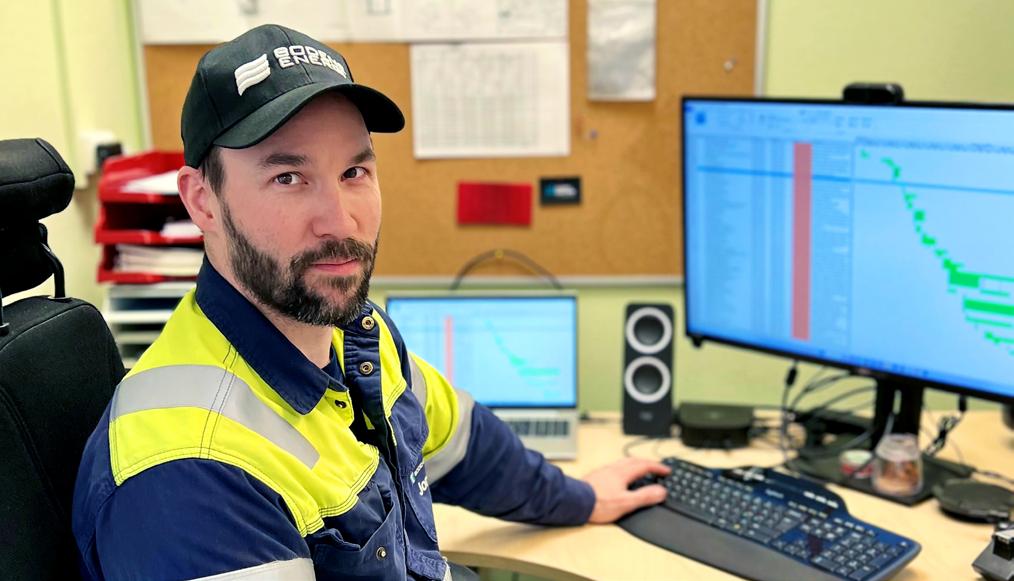

– Att bränna avfall innebär ett stort slitage på pannorna. En gång per år ser vi över saker som korrosion och erosionsskador på tryckkärl. Murverket i pannorna kontrolleras samt att kringutrustningar som rökgas och vattenreningar är i gott skick, säger Jonas Gunnarstedt som samordnar revisionen på Bodens energi.

Det är värmeverkets två avfallseldande kraftvärmepannor som ska stoppas och undersökas, ett arbete som pågår från första maj till en bit in på hösten. Att revisionen görs just under den perioden beror på att värmebehovet är som lägst just då.

– Då kan vi stoppa pannorna en i taget och göra reparationer utan att störa driften, säger han och fortsätter:

– Revisionen är viktig för att säkerställa att anläggningen är i gott skick inför nästa säsong. Vi har även krav från myndigheter att vi ska göra vissa driftprover och interna undersökningar på tryckkärlen.

Regelbundna kontroller och reparationer

Att genom regelbundna kontroller och reparationer hålla anläggningen i gott skick är även viktigt för att klara de miljökrav som ställs på kraftvärmeverket. Livslängden på en panna är olika från fall till fall, förklarar Jonas.

– Olika delar slits olika fort och vi byter kontinuerligt ut delar av pannorna för att hålla dem i gott skick. Med rätt underhåll håller de så länge vi vill.

– Vissa saker ser vi inte förrän vi har stoppat anläggningen, gjort rent och undersökt. Det gör att det kan dyka upp saker som vi inte förutsett men som måste åtgärdas, och ibland tar det längre tid än vad vi först trott. Samtidigt vill vi inte rubba tidsplanen.

God planering och bra kommunikation

Arbetet med pannorna sträcker sig under flera månader och involverar inte bara anställda på Bodens Energi utan även externa underentreprenörer. Det medför logistiska utmaningar som ställer krav på god planering.

– Det är många firmor som är här och jobbar samtidigt på olika delar. Det gäller att få till logistiken så att folk inte jobbar på varandra eller skadas. Det kräver god planering och bra kommunikation med entreprenörer och de som gör besiktningen. Jag påbörjar planeringen av nästa års revision från den dagen årets revision är klar, säger Jonas.

Under revisionsperioden inleds varje arbetsdag med ett samordningsmöte där de går igenom vad som ska göras under dagen och vilka potentiella risker som finns.

– Vi har egentligen alla tänkbara risker. Det är till exempel tunga lyft, jobb från hög höjd och skadliga ämnen som man kan komma i kontakt med. Vi gör kontinuerliga riskbedömningar och ställer krav på att underentreprenörerna har rätt säkerhetsutrustning.

Kunder påverka ej av avstägningen När revisionsarbetet är klart görs en besiktning av pannorna och kringutrustningen och Jonas får en rapport om vad som har gjorts och vad som kan behöva repareras framåt. Den rapporten ligger till grund för mycket av underhållsarbetet som görs inte bara under revisionsperioden utan under hela året.

– Vi gör klassiskt förebyggande underhåll där kringutrustning som pumpar och fläktar smörjs och kontrolleras vid bestämda tidsintervaller.

Men det stora arbetet till trots behöver man som kund inte vara orolig för att påverkas av avstängningen.

– De kommer inte att märka något utan kommer ha varmvatten som vanligt, säger Jonas.
