Maestría_Administración_Proyectos_Construcción_sesión 5_junio_28_2025

Page 1

Presupuestos y Estimaciones de Obra II

PARTE 7: Herramientas gestión

Coeficientes de Lang - PrefactibilidadEstimaciones - Presupuestos - El Proyecto

Herramientas de Gestión - junio 28 2025 - sesión 4

Nota: Los datos consignados por el autor son solamente con fines académicos. MAESTRÍA EN ADMINISTRACIÓN DE PROYECTOS DE CONSTRUCCIÓN

Por Ingeniero Luis Stolz MA

correo:

ingstolz03@gmail.com móvil: 45454848

Junio 28 2025 - sesión

Diez (10) temas para recordar

El ciclo de estrategia financiera - costos del proyecto

Estimaciones

Precios en el mercado

El proyecto: Un trabajo representativo de los grupos de trabajo

El ciclo de vida de un proyecto: Triangulaciones y Meto

Orientación de las herramientas tecnológicas

1

2

4

5

6 7

3

8 9 10

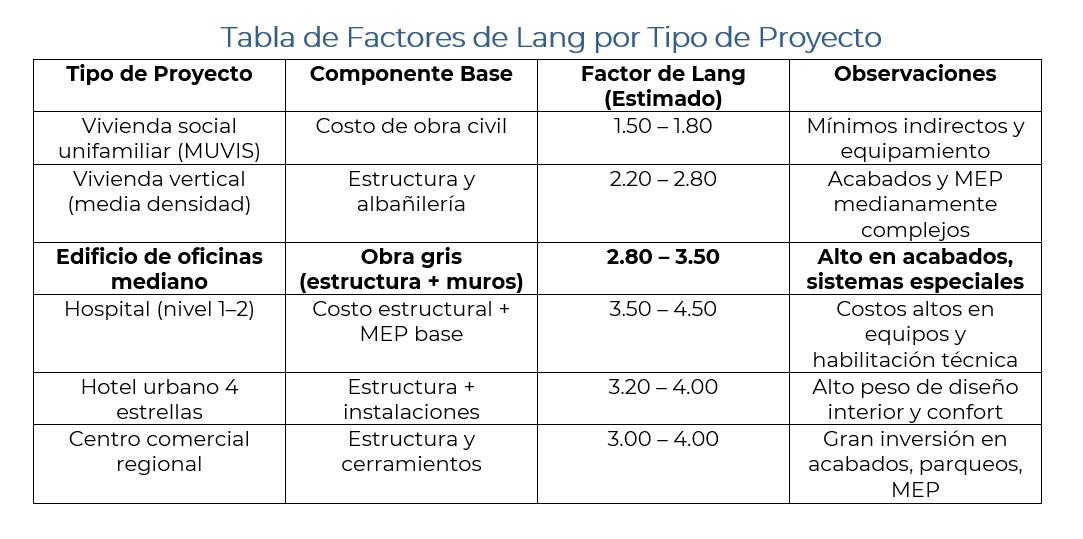

Factores de Lang

Los factores de Lang son coeficientes empíricos utilizados para estimar el costo total de un proyecto a partir del costo de un componente base, como la estructura o la obra civil. Fueron propuestos por Robert Lang como una herramienta práctica para estimar costos globales de construcción en fases tempranas de proyecto, cuando aún no se dispone de planos detallados. Su base metodológica se apoya en el análisis empírico de costos unitarios por metro cuadrado, ajustados según el tipo de edificación, nivel tecnológico, y complejidad funcional.

Estos coeficientes permitieron uniformar criterios de evaluación en estudios de prefactibilidad, particularmente en obras verticales. Su aplicación se ha mantenido vigente por su simplicidad y adaptabilidad, integrándose en manuales de costos y metodologías de estimación reconocidas en Latinoamérica y Europa.

Cambios en los costos (Actualizados): materiales -

mano de obra - equipo y maquinaria

Evolución e implementación tecnológica

Tipo de proyecto: Factor más preciso con proyectos

similares

Ubicación geográfica: Puede incidir si falta un

análisis profundo

Método de estimación: Calidad de datos y

experiencia

Lang, R. (1987). Preliminary Cost Estimation for Building Projects. New York: McGraw-Hill. Sabaté, C., & Alcorta, C. (2008). Presupuestos y Control de Costos en Proyectos de Edificación. Madrid: Ediciones UPC.

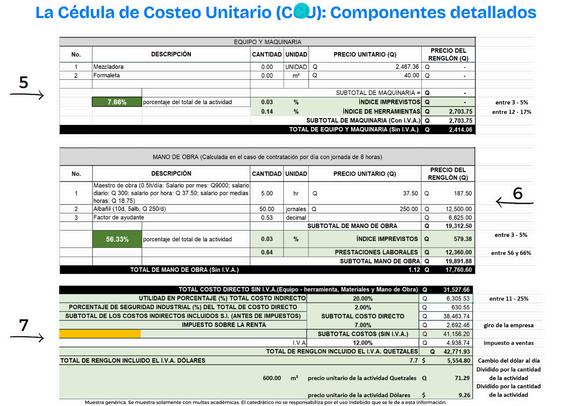

La fórmula básica es:

Costo Total del Proyecto = Factor de Lang × Costo del Componente Base

Estación de aprendizaje 1

Ejemplo Práctico

Proyecto: Edificio de oficinas de 5 niveles (Guatemala)

Costo estructural estimado: Q.4,000,000 = Costo Base

Tipo de proyecto: Oficinas con aire acondicionado, ascensor.

Acabados: estándar de la capacidad económica del usuario: medio-alto.

Factor de Lang aplicado: 3.2 (usado con criterio técnico)

Cálculo:

Costo Total = 3.2 × 4,000,000 = Q 12,800,000.00

Momento de pausa

Tomaremos un descanso de 10 minutos.

Relajarse / Estirarse / Caminar / Hidratarse / Snacks

Cuidados al utilizar los Factores de Lang 02

Los factores de Lang son especialmente útiles cuando se requiere una estimación rápida, especialmente para evaluar proyectos en fase de prefactibilidad, concursos conceptuales, o presentaciones a clientes inversionistas.

Aquí se presentan algunos cuidados para su aplicación en consultoría:

Emplee factores conservadores en proyectos con alto riesgo de sobrecostos o complejidad técnica.

Ajuste el factor según ubicación geográfica, acceso a materiales y disponibilidad de mano de obra.

Use precios históricos de obras similares en su portafolio para calibrar los factores de Lang.

NOTA: No use estos factores para licitar ni presupuestar ejecución; combínelos con metodologías detalladas.

Reflexión desde las cátedras 14 y 28/06:

"La parametrización en los estudios de prefactibilidad es

fundamental porque permite transformar datos históricos y características clave del proyecto en estimaciones de costos rápidas y confiables, facilitando la toma de decisiones tempranas y la viabilidad técnica y económica del proyecto."

Puc, E. & Pech, J. (2007)

Etapa para uso de los

Factores de Lang

PRECIOS A DESTAJO DE LA ARMADURÍA

Precios en el mercado

Junio 2024 - junio 2025

Q 0.45 - Q 0.80 / octavo

Octavo: Cortado, doblado, centrado, armado, plomeado o nivelado. Asesoría y acompañamiento a la supervisión. (SIN IVA)

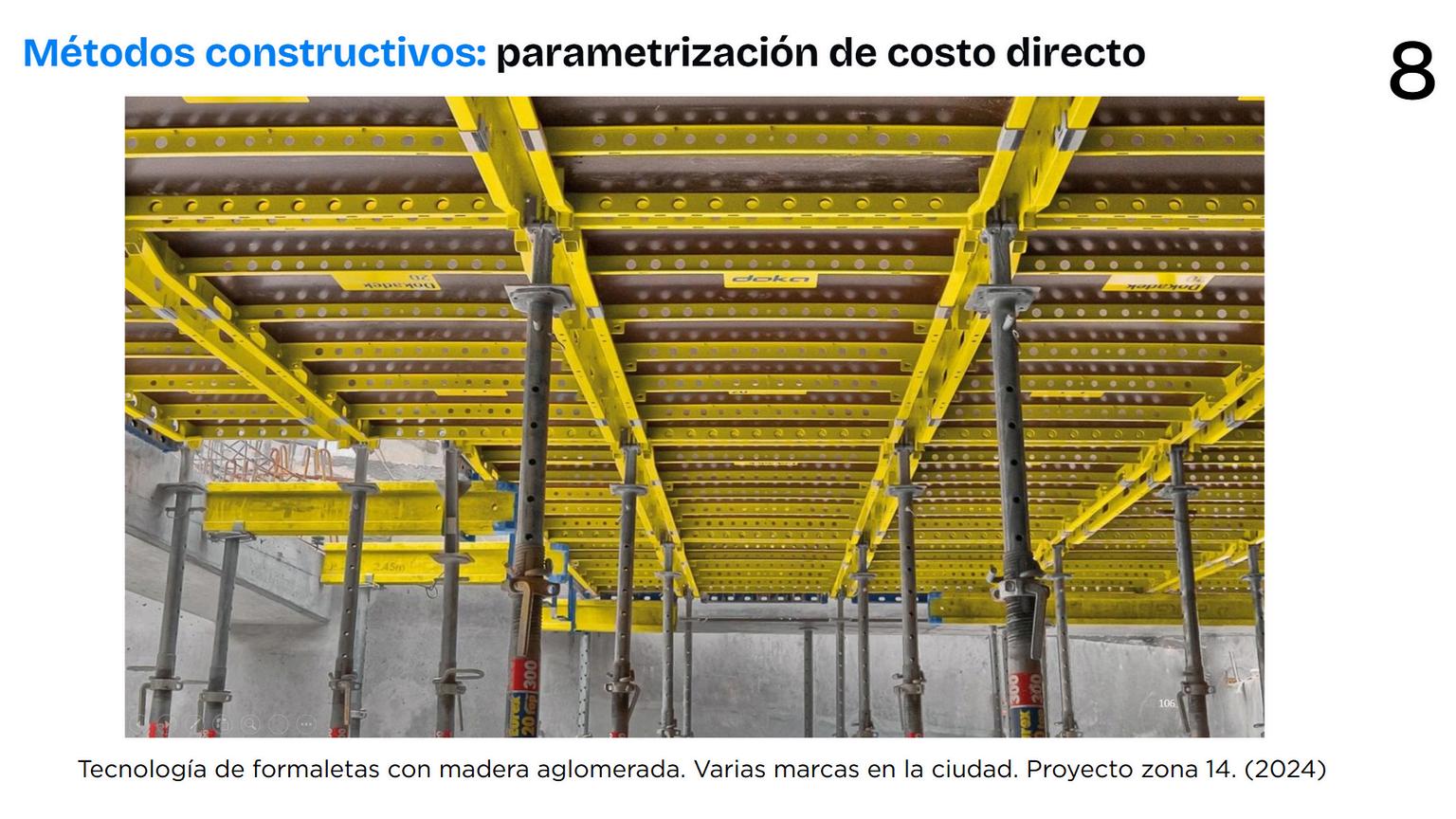

Nota: Normalmente, la ayuda de Autocad o Revit para generar PLANOS DE TALLER Ayuda mucho al personal de campo y al presupuesto general.

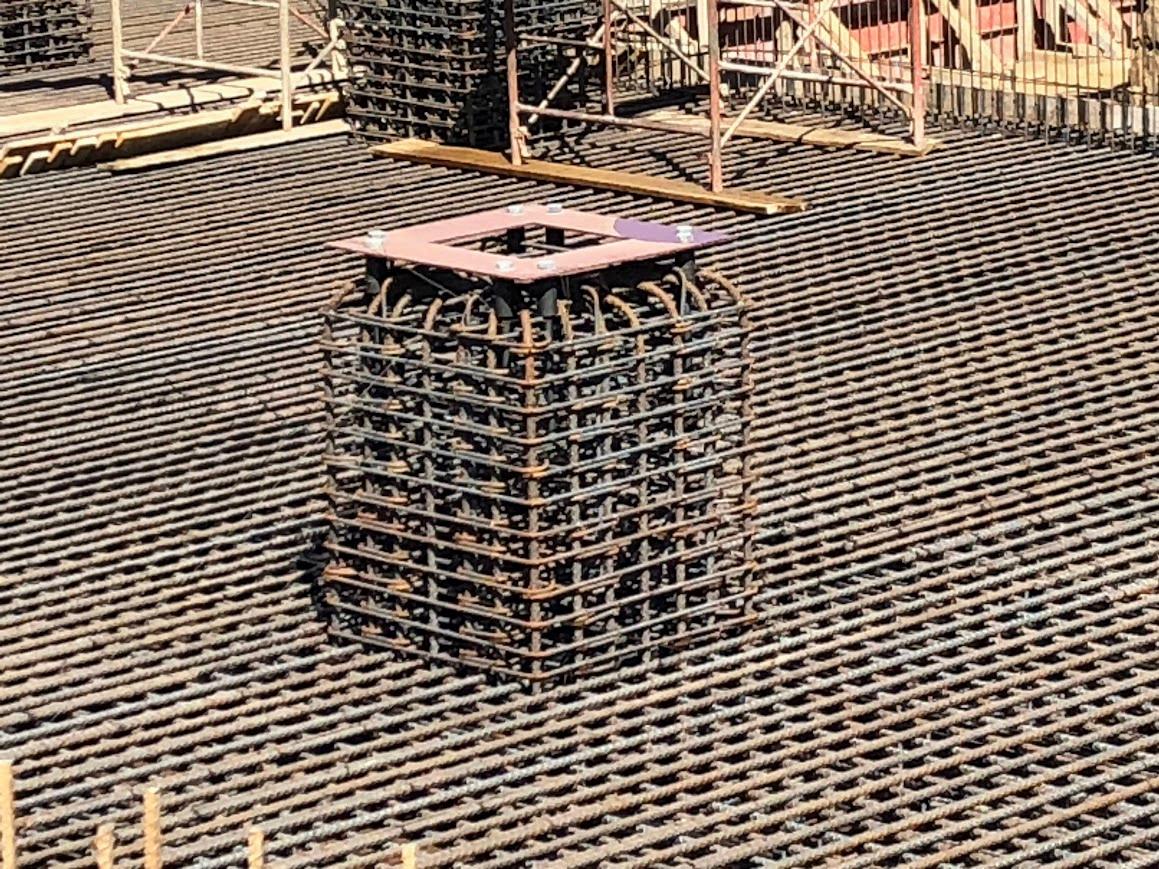

Nota: En algunos casos los armadores trasladan el acero: tramos cortos y poca altura. En general es la grúa estacionaria la que transporta por tonelada.

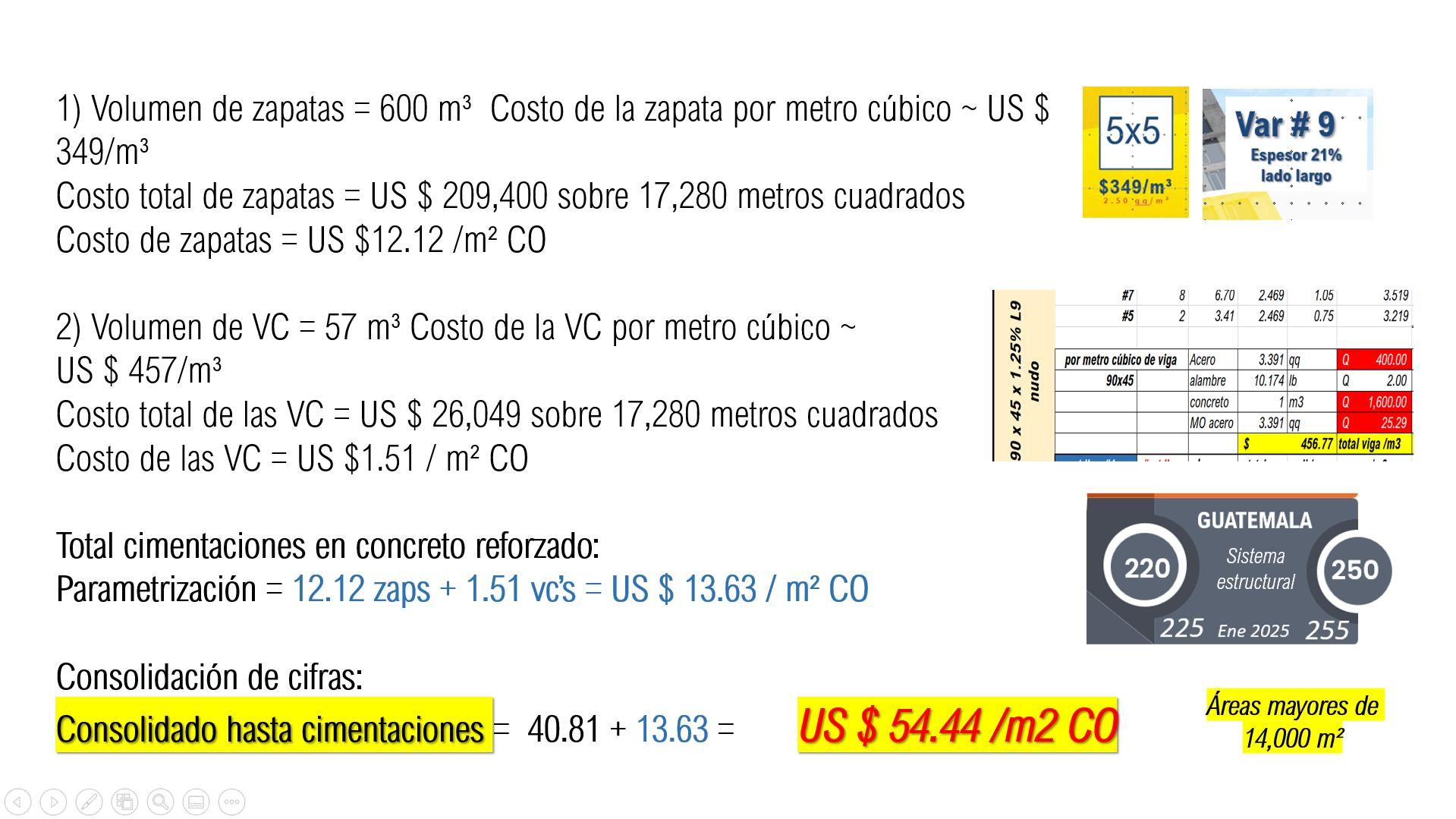

Precios del concreto fresco puesto en obra

Estimación

Prefactibilidad

Analizar - cuantificar

Parametrizacón

Costos Directos

Memoria técnica

Poca información en mucha información

Geometría básica

Área

Cierre del análisis

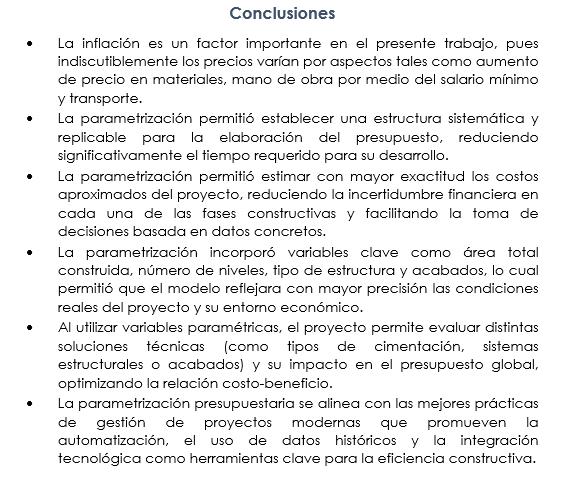

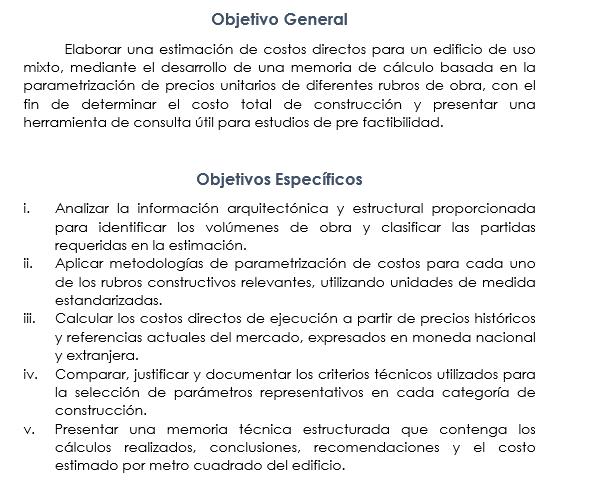

Trabajo de Ervi De León y Rocío Santisteban

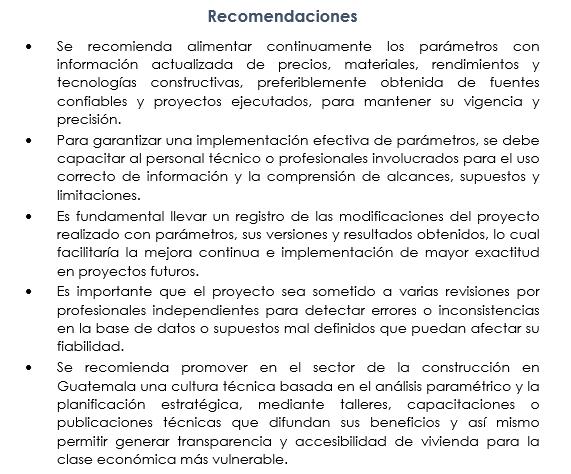

Conclusiones y recomendaciones

Trabajo de Ervi De León y Rocío Santisteban

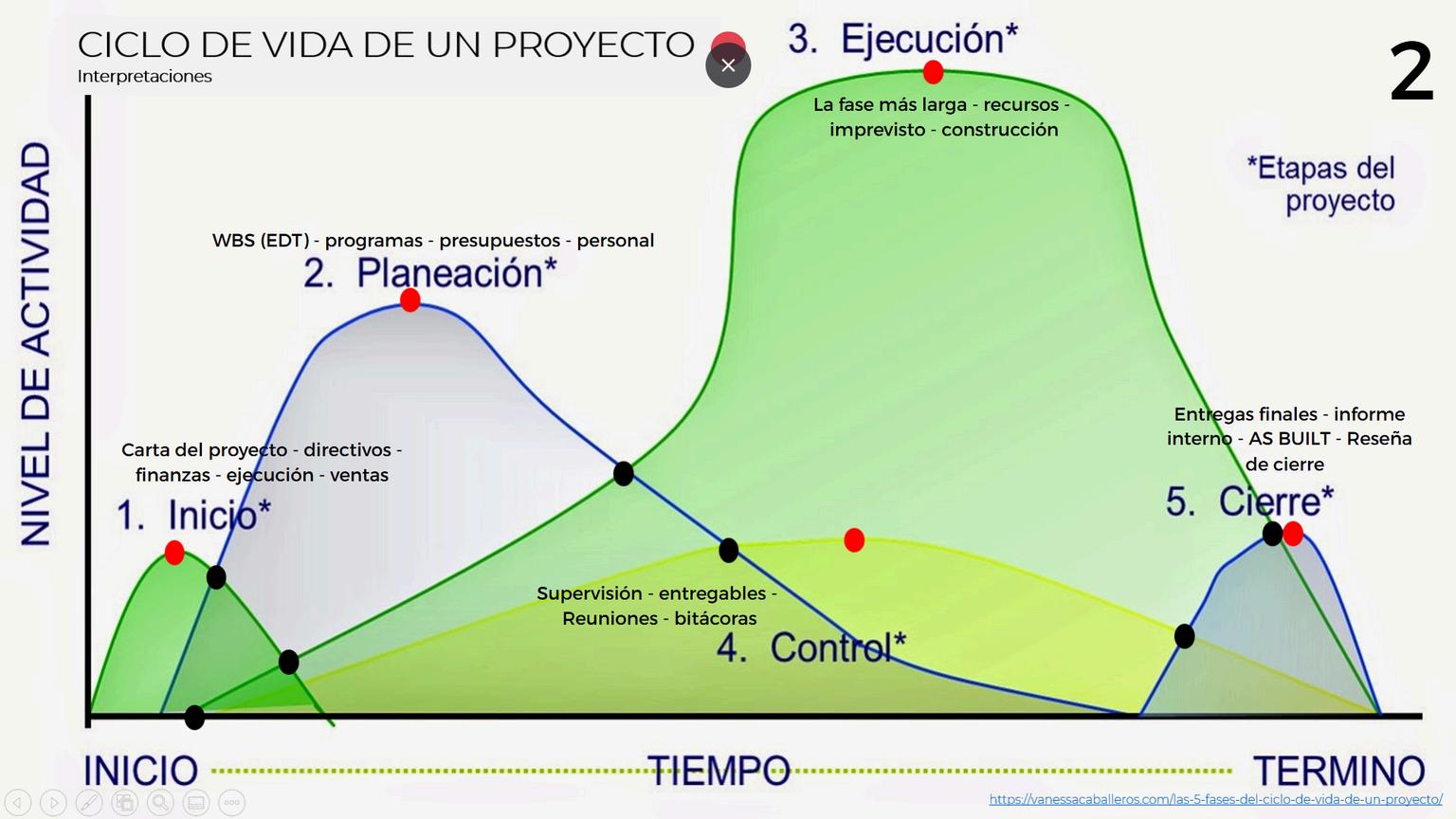

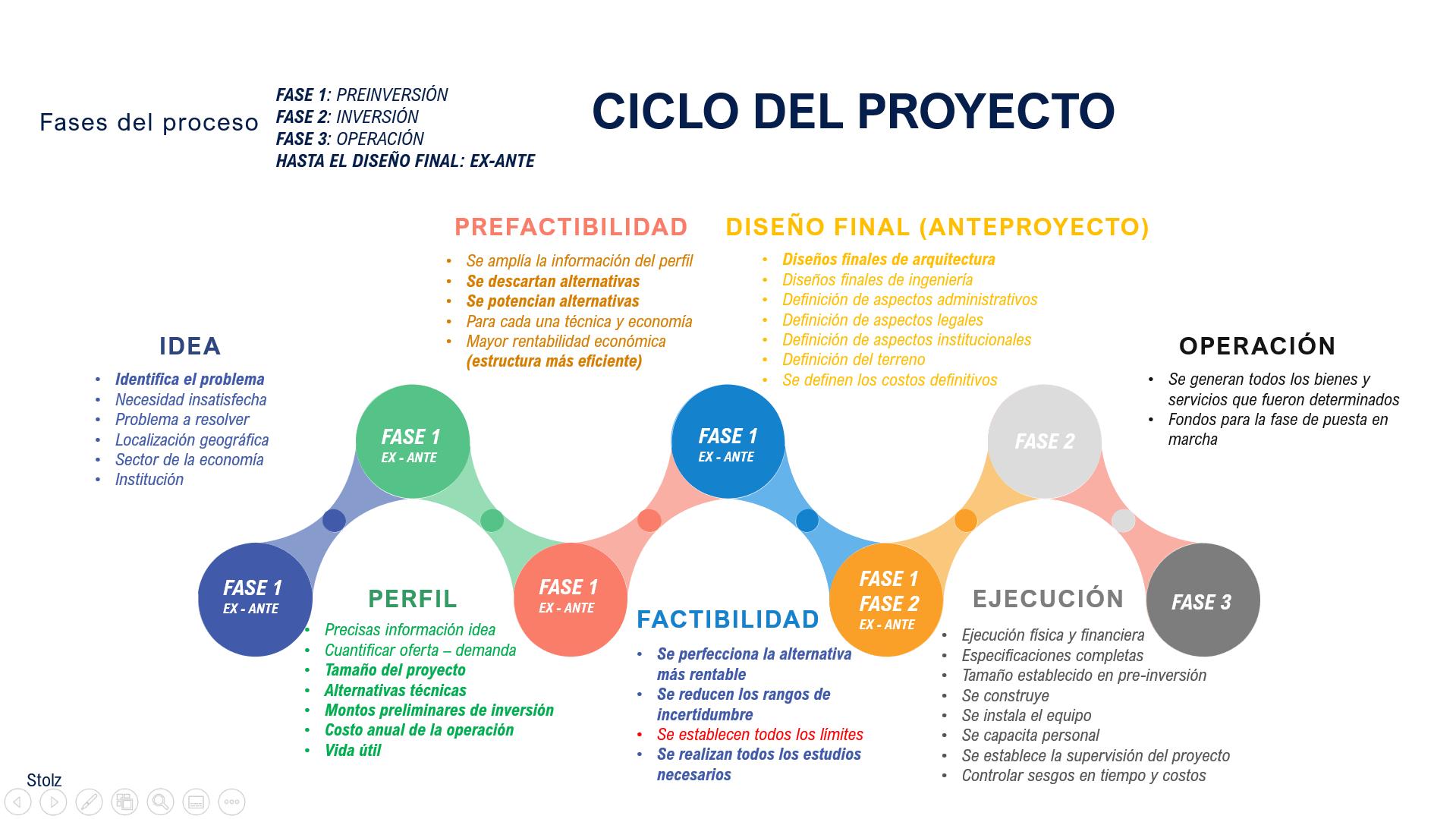

Ciclo de Vida de un proyecto

Prefactibiidad Factibilidad Etapas de Diseño definitivo

Herramientas digitales

ACTUALES

ACTUALES

BIM 4D Y 5D
¡Gracias por haber participado en este curso! ¡Éxitos a todos los profesionales en la sala!

junio 28 de 2025
