Tidslinje

Juni 2013

Udredningsrapport for Odense Letbane udgives

Advertisement

Januar 2008

Borgmester Jan Boye (K) fremlægger et skitseforslag for en letbane i Odense - i samarbejde med FynBus

Juni 2014

Staten, Region Syddanmark og Odense Kommune indgår ”Principaftale om Odense Letbane” med tilsagn om medfinansiering

Januar 2015

Selskabet Odense Letbane P/S stiftes

Juli 2015

Borgmester Anker Boye foretager det ’første spadestik’ til byggeriet af Odense Letbane på Albanibroen

April 2018

Første spadestik til letbanens kontrol- og vedligeholdelsescenter

Februar 2015

Folketinget vedtager ”Lov om Odense Letbane”

Juni 2017

Odense Letbane P/S skriver kontrakt med spanske COMSA S.A.U og tyske Stadler Pankow GmbH om levering af hhv letbanens transportsystem og vogne

Februar 2011

Odense Byråd vedtog enstemmigt at sætte gang i arbejdet med letbanens første etape

November 2013

Et flertal i Folketinget afsætter 1,1 mia i statstilskud til en letbane i Odense

Letbane

Stadion

Mod Jylland

Fynske motorvej E20 Februar 2015

Odense Letbane beslutter at dele opgaven med at bygge, levere og drive letbanen op i fire mindre entrepriser

Kanalforbindelsen

Vollsmose

Havnen

City-Campus

Odense H

TBTGade

Odense Centrum

Hovedbanen

Letbane September 2014

Lokalplan for

Odense Letbane vedtagesMod København

Eks.OUH

Ikea/Bilka Rosengårdcenter

Odense Zoo

Udvikling af Campusområdet

Hjallese Ny Forsker- og Videnpark SDU

Nyt OUH

MotorvejMod SvendborgPark and Ride Svendborgmotorvejen December 2016

Odense Byråd godkender navnene på letbanens 26 stationer

Juli 2017

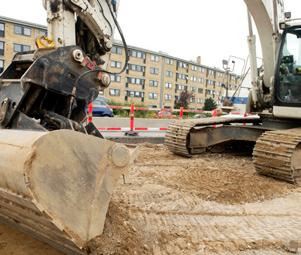

Det første anlægsarbejde på hele strækningen går i gang på Ørbækvej

April 2015

Det første arbejde med at omlægge forsyningsledninger forud for letbanen går i gang på Stadionvej og Albanigade

Fra det første forslag til et fuldført projekt

Lidt over 14 år gik der, fra daværende borgmester Jan Boye første gang foreslog en letbane i Odense, til togene begyndte at køre i ordinær drift. Her er et overblik over nogle af de vigtigste politiske, tekniske og organisatoriske milepæle undervejs

Februar 2020

Det første letbanetog ankommer fra Stadler

August 2021

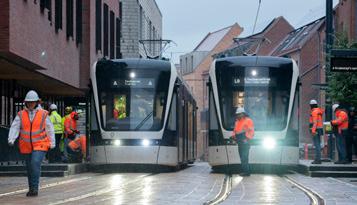

Første letbanetog kører igennem Odense centrum

Oktober 2018

Odenses 16 letbanetog har fået navne efter en afstemning, som flere tusinde har deltaget i

December 2018

Letbanens første skinne bliver støbt fast ved Nyt OUH

Marts 2021

Åbning udskydes, bla. pga Corona-epidemien. Odense Letbane forventer nu åbning omkring årsskiftet 2021/22

April 2022

COMSA overdrager letbaneanlæg, og Stadler overdrager 16 letbanetog til Odense Letbane

April 2022

Keolis starter prøvedrift

November 2018

Odense Letbane vælger Keolis til at stå for driften af letbanen

Tarup Center

Februar 2019

Letbanens åbning udskydes til 3. kvartal 2021

April 2021

Sidste skinne støbes fast på Albanibroen

December 2021

Ny tidsplan fra COMSA - forventet åbning udskydes til sidste halvdel af maj 2022

Maj 2022

Odense Letbane åbner 28. maj

01-7 01-7

April 2018

Letbanen præsenterer sit design med logo, farver, indretning af tog og stationer mv.

April 2020

Letbanetoget bliver testkørt for første gang på Hestehaven

April 2022

Trafikstyrelsen udsteder de sidste sikkerhedsgodkendelser - letbanen er nu godkendt til kørsel med passagerer
