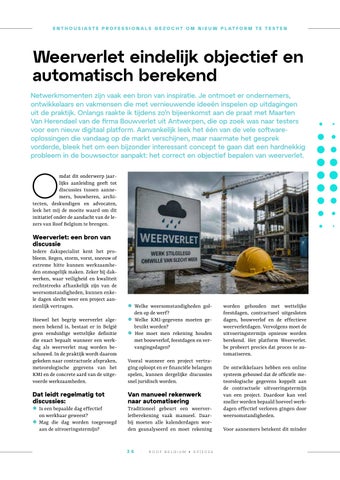

Weerverlet eindelijk objectief en automatisch berekend Netwerkmomenten zijn vaak een bron van inspiratie. Je ontmoet er ondernemers, ontwikkelaars en vakmensen die met vernieuwende ideeën inspelen op uitdagingen uit de praktijk. Onlangs raakte ik tijdens zo’n bijeenkomst aan de praat met Maarten Van Herendael van de firma Bouwverlet uit Antwerpen, die op zoek was naar testers voor een nieuw digitaal platform. Aanvankelijk leek het één van de vele softwareoplossingen die vandaag op de markt verschijnen, maar naarmate het gesprek vorderde, bleek het om een bijzonder interessant concept te gaan dat een hardnekkig probleem in de bouwsector aanpakt: het correct en objectief bepalen van weerverlet.
O
mdat dit onderwerp jaarlijks aanleiding geeft tot discussies tussen aannemers, bouwheren, architecten, deskundigen en advocaten, leek het mij de moeite waard om dit initiatief onder de aandacht van de lezers van Roof Belgium te brengen.
Weerverlet: een bron van discussie Iedere dakspecialist kent het probleem. Regen, storm, vorst, sneeuw of extreme hitte kunnen werkzaamheden onmogelijk maken. Zeker bij dakwerken, waar veiligheid en kwaliteit rechtstreeks af hankelijk zijn van de weersomstandigheden, kunnen enkele dagen slecht weer een project aanzienlijk vertragen. Hoewel het begrip weerverlet algemeen bekend is, bestaat er in België geen eenduidige wettelijke definitie die exact bepaalt wanneer een werkdag als weerverlet mag worden beschouwd. In de praktijk wordt daarom gekeken naar contractuele afspraken, meteorologische gegevens van het KMI en de concrete aard van de uitgevoerde werkzaamheden.
Welke weersomstandigheden golden op de werf? Welke KMI-gegevens moeten gebruikt worden? Hoe moet men rekening houden met bouwverlof, feestdagen en vervangingsdagen? Vooral wanneer een project vertraging oploopt en er financiële belangen spelen, kunnen dergelijke discussies snel juridisch worden.
Dat leidt regelmatig tot discussies:
Van manueel rekenwerk naar automatisering
Is een bepaalde dag effectief on werkbaar geweest? Mag die dag worden toegevoegd aan de uitvoeringstermijn?
Traditioneel gebeurt een weerverletberekening vaak manueel. Daarbij moeten alle kalenderdagen worden geanalyseerd en moet rekening
34
ROOF BELGIUM • 07|2026
worden gehouden met wettelijke feestdagen, contractueel uitgesloten dagen, bouwverlof en de effectieve weerverletdagen. Vervolgens moet de uitvoeringstermijn opnieuw worden berekend. Het platform Weerverlet. be probeert precies dat proces te automatiseren. De ontwikkelaars hebben een online systeem gebouwd dat de officiële meteorologische gegevens koppelt aan de contractuele uitvoeringstermijn van een project. Daardoor kan veel sneller worden bepaald hoeveel werkdagen effectief verloren gingen door weersomstandigheden. Voor aannemers betekent dit minder
